【施工技术】铝模板的安装与拆除,来施工现场看看!

【施工技术】铝模板的安装与拆除,来施工现场看看! AI土木通
2021-01-03
1
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

提示点击上方"土木工程资源共享"关注加入

点我资料免费下【重磅福利】

铝合金模板是建筑业节能减排的重要技术,能够提升房屋建设的施工效率及工程质量,在当前的建筑工程中已得以广泛地推广应用。一般来说,铝模板的实施流程包括:深化设计→生产制作→试拼装→运输→安装→拆除。本文分享中建三局工程实例中铝模板的应用,介绍施工工艺以供工程朋友们参考借鉴。

➣ 深化设计

根据建筑图深化设计铝模拼装图,并由业主/设计院审查批准

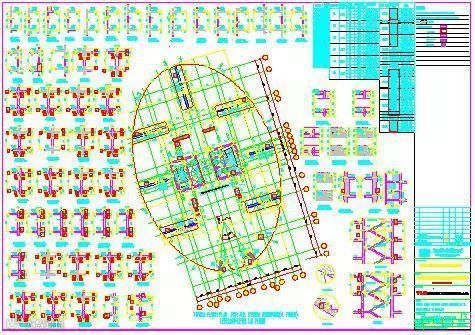

设计平面图

模板加工图

模板拼装图

节点大样图

➣ 生产制作

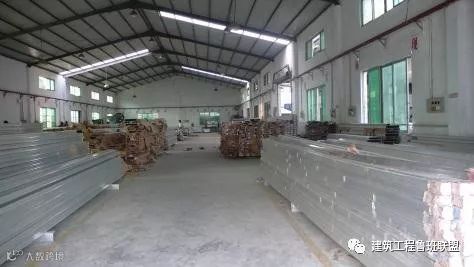

铝模在厂内生产制作

型材下料

冲孔焊接

半成品

QC检查

清洗

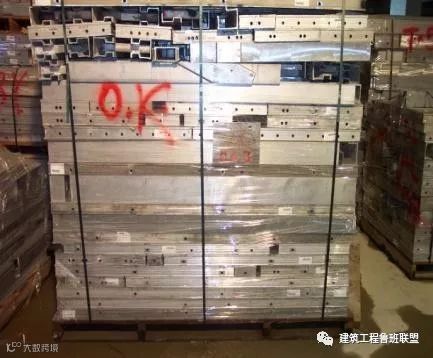

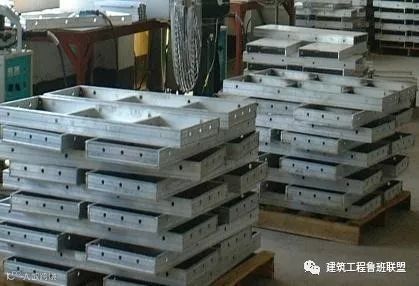

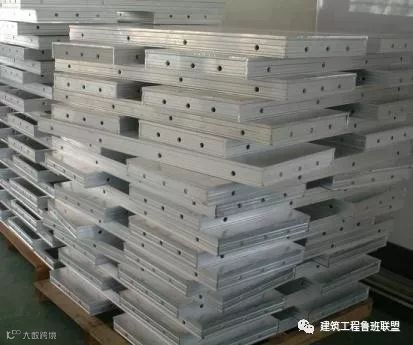

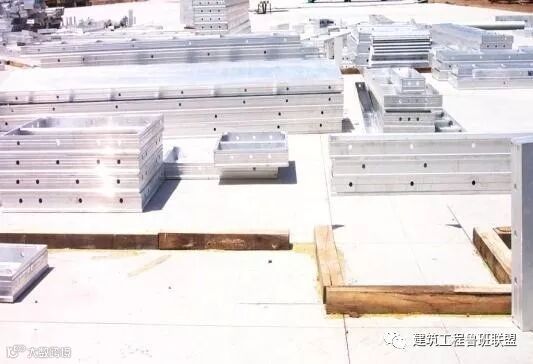

铝模成品

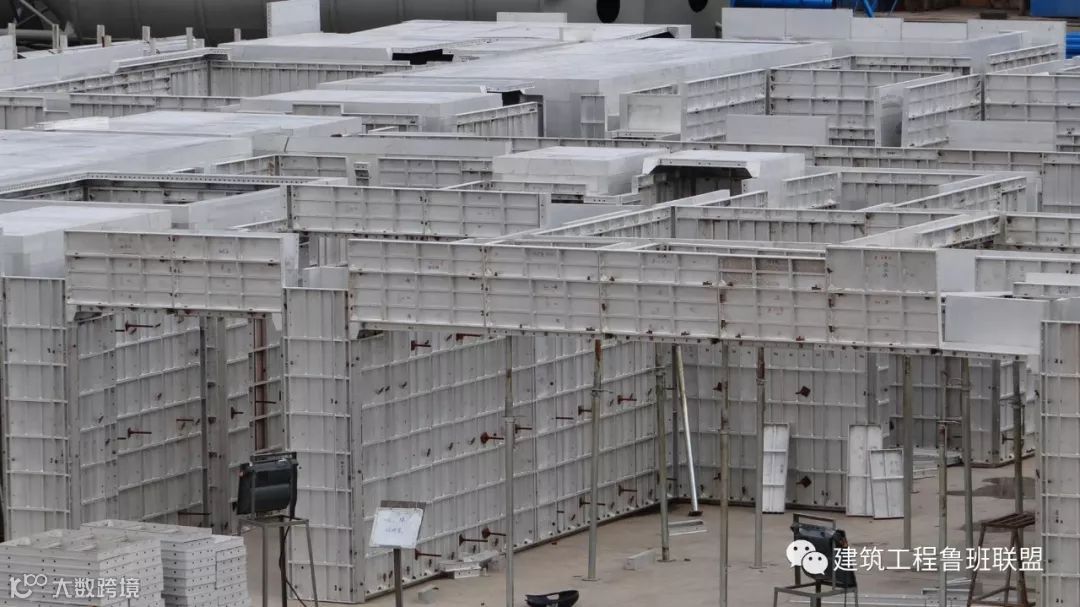

➣ 试拼装

铝模厂内试拼装,并由业主/设计院/监理厂内预验收及调整

➣ 运输

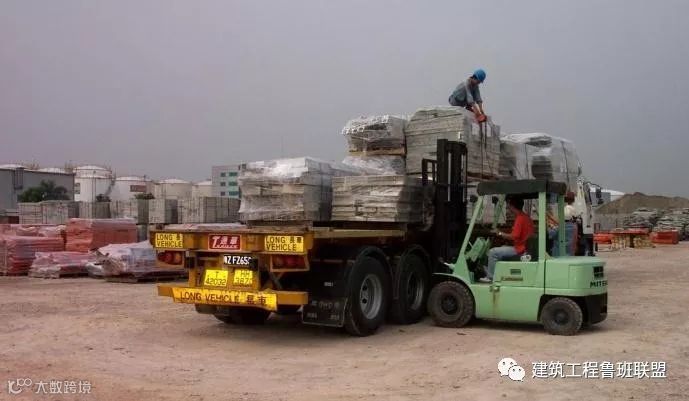

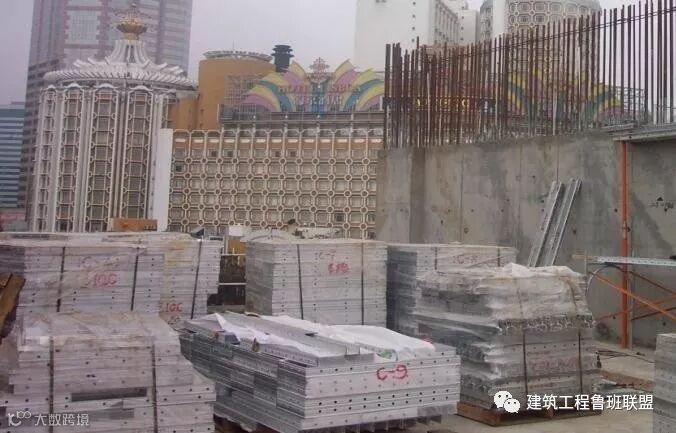

系统编号及拆装打包运抵现场,场地移交

➣ 安装

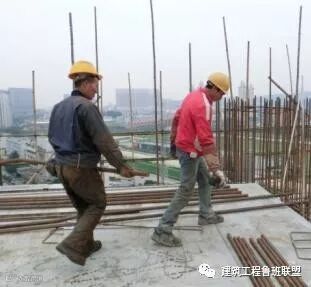

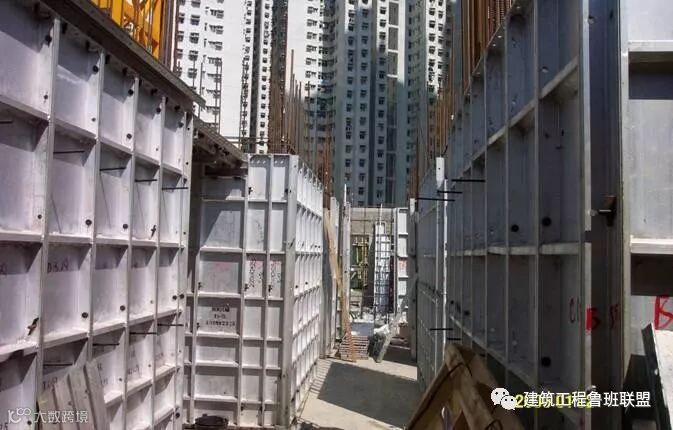

现场拼装及验收

➣ 拆除

拆除并重复使用

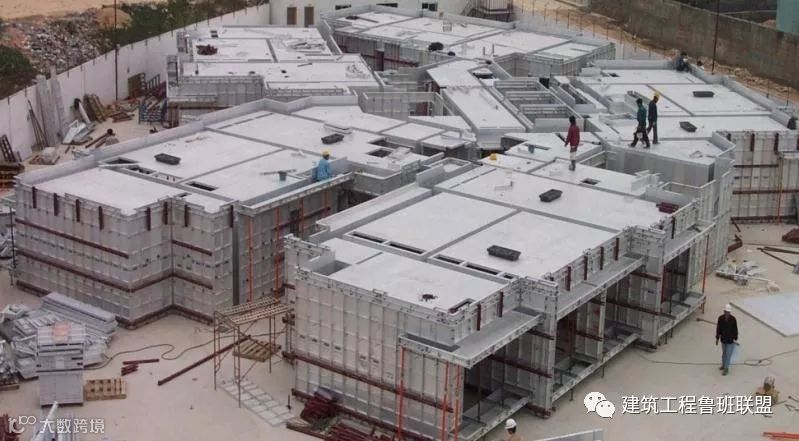

➣ 使用效果

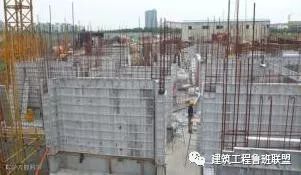

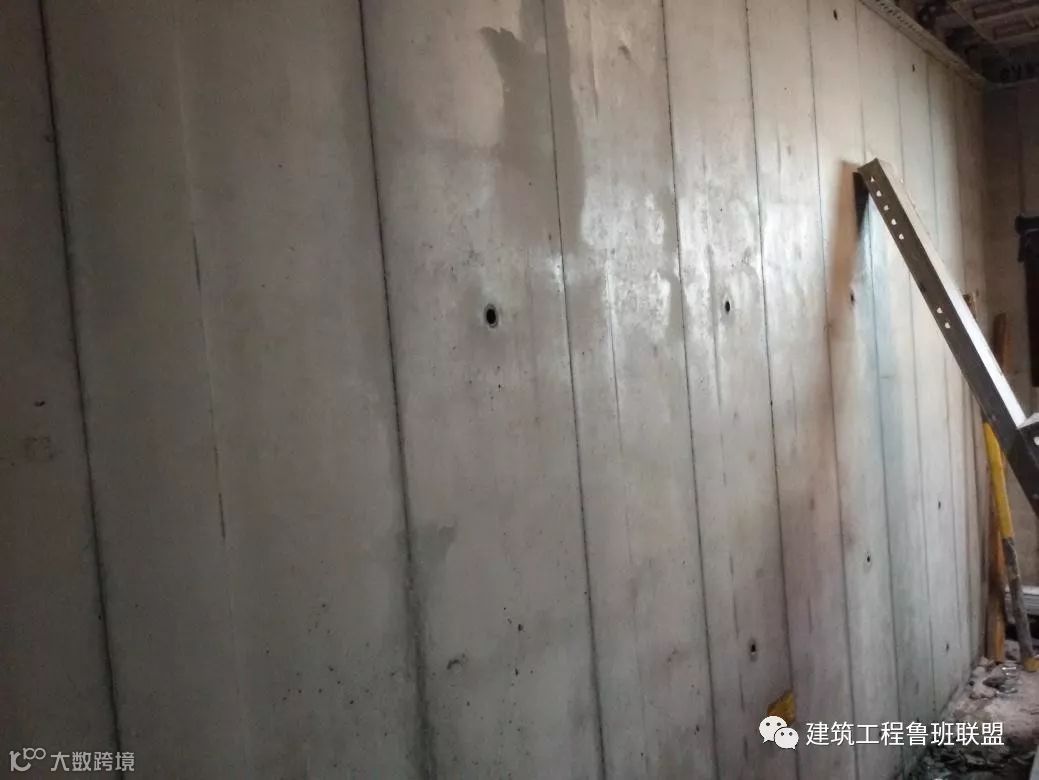

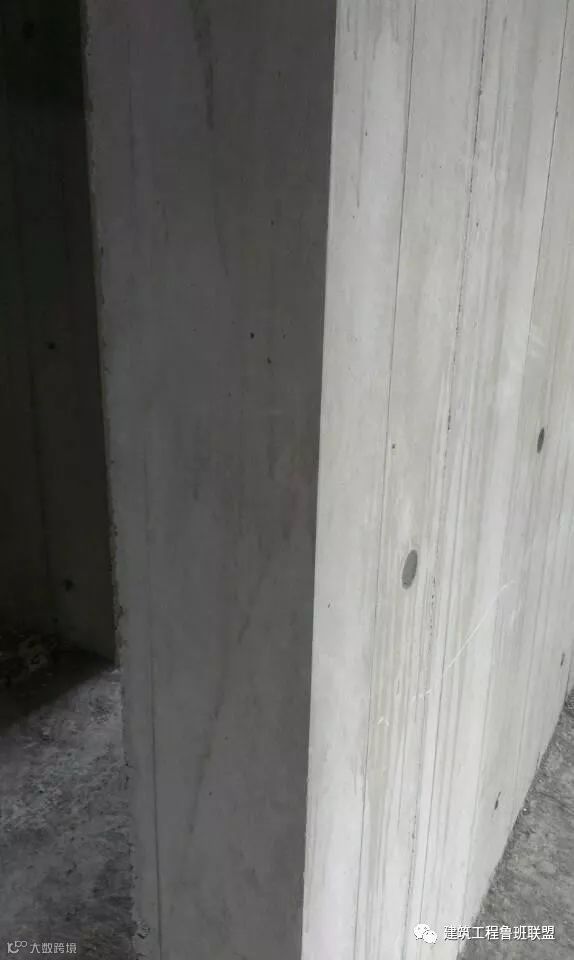

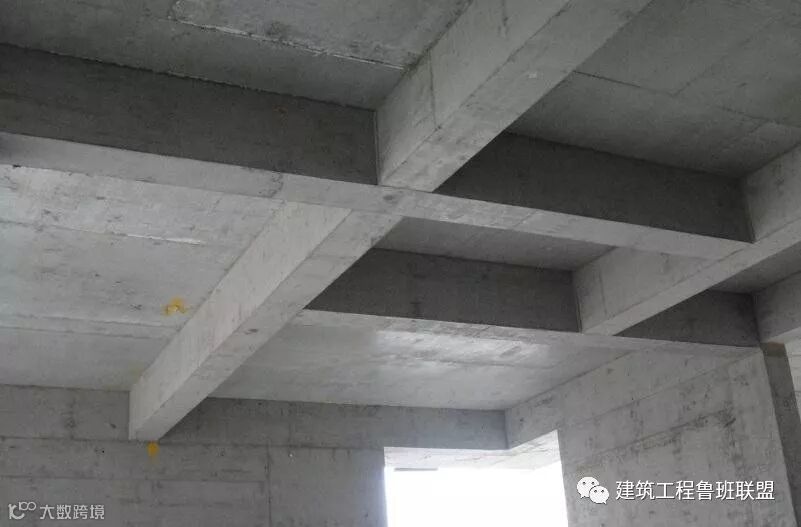

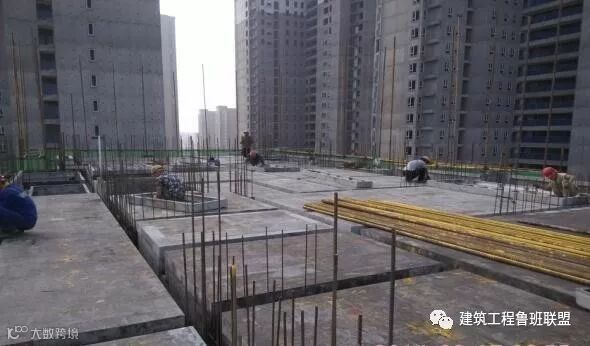

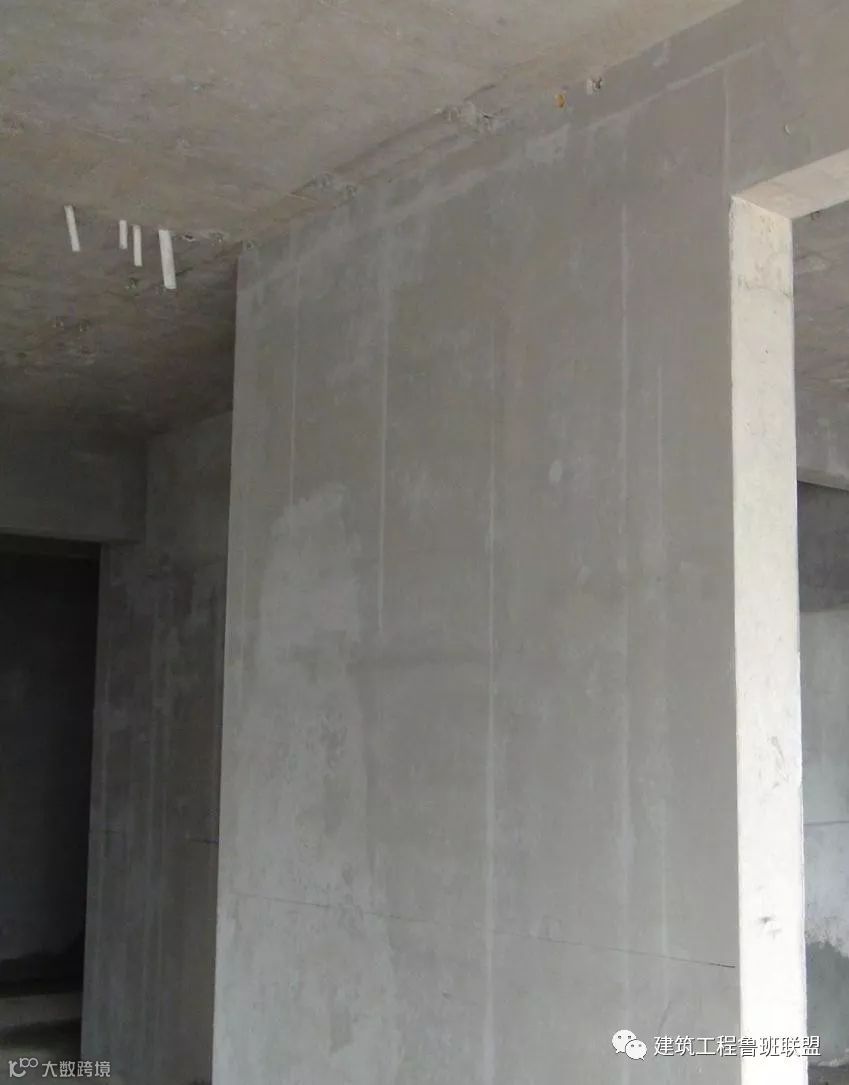

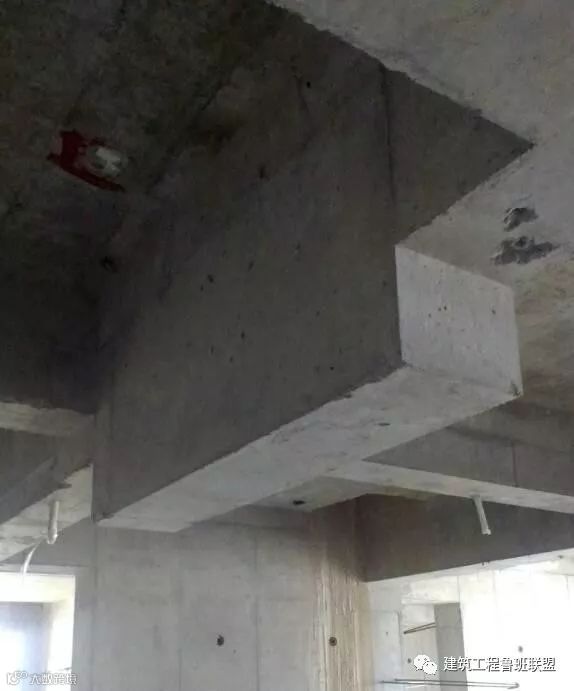

混凝土表面效果好

下面就来施工现场

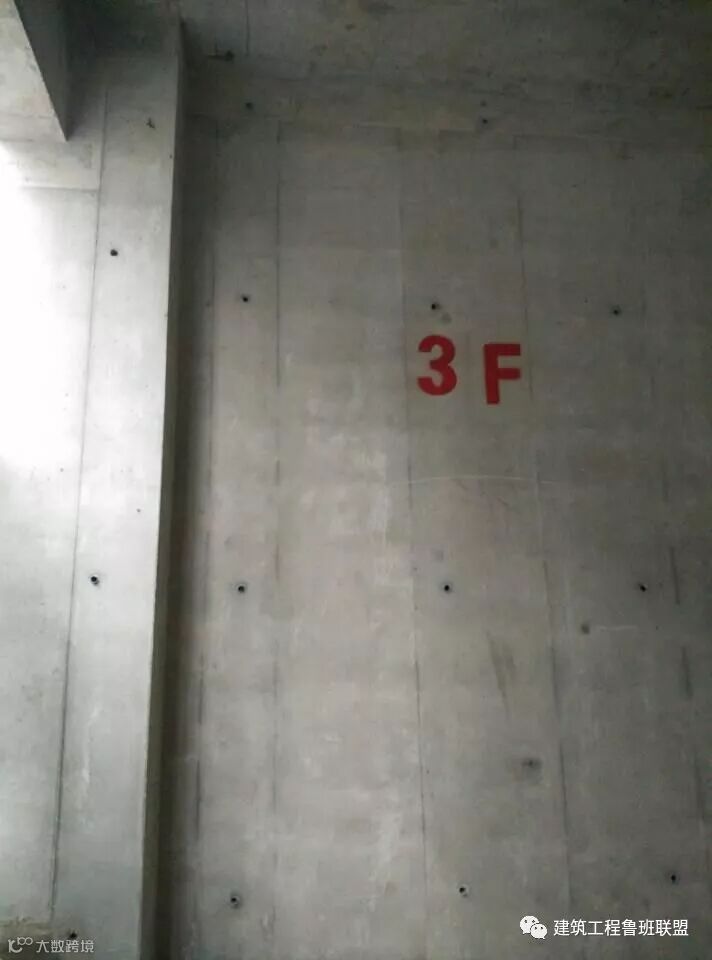

着重看一看铝模的安装与拆除

➣ 铝模项目选择要求

· 层高

优先选择铝合金模板应用层高为2.8-3.2米,超过3.2米层高,支撑方式需采用传统方式加横杆及剪刀撑

· 外架

铝模与外爬架组合是最好的施工方法。外架若为挑架,则在模板设计、制造及现场安装时都需要特殊处理,成本高、施工难度加大

· 结构形式

剪力墙结构及框剪结构最优,其他结构砌筑墙体较多,使用铝模优势不明显

· 外形构造

外形线条不多,变化不复杂

· 综合经济

单栋使用30次左右,即首次使用在30层以上建筑物。多栋同一型结构,累计使用30次以上

➣ 铝模系统的组成

· 模板系统

· 配件系统

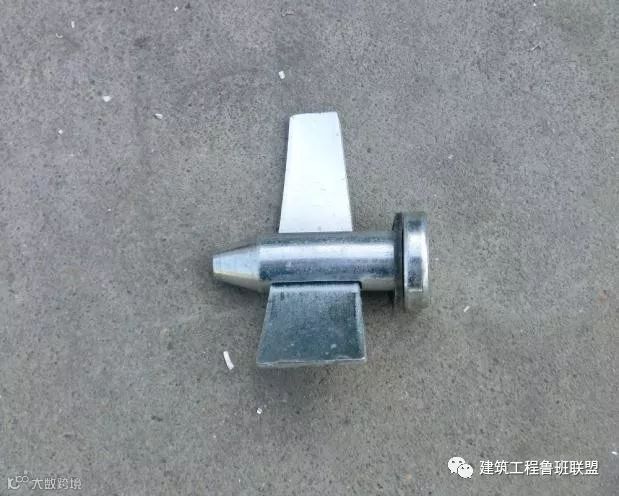

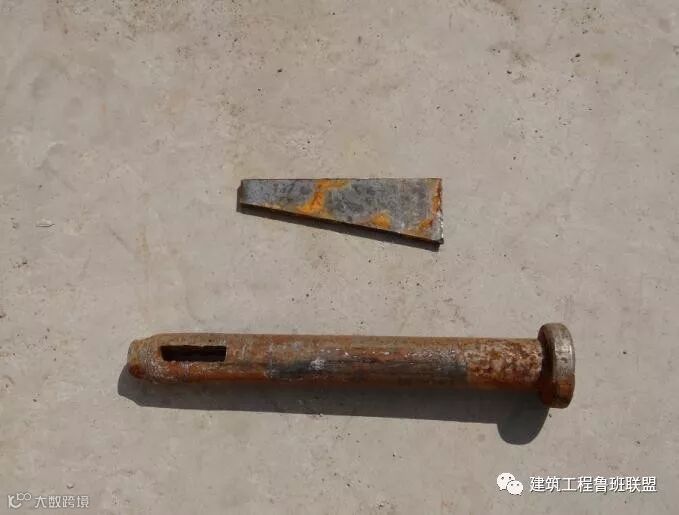

销钉、销片

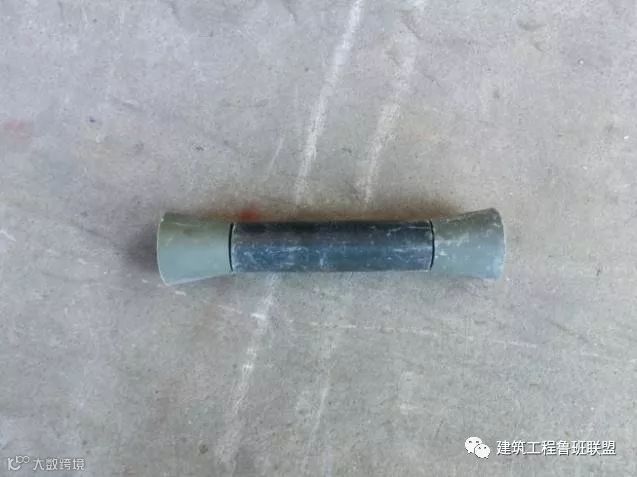

长销钉、销片

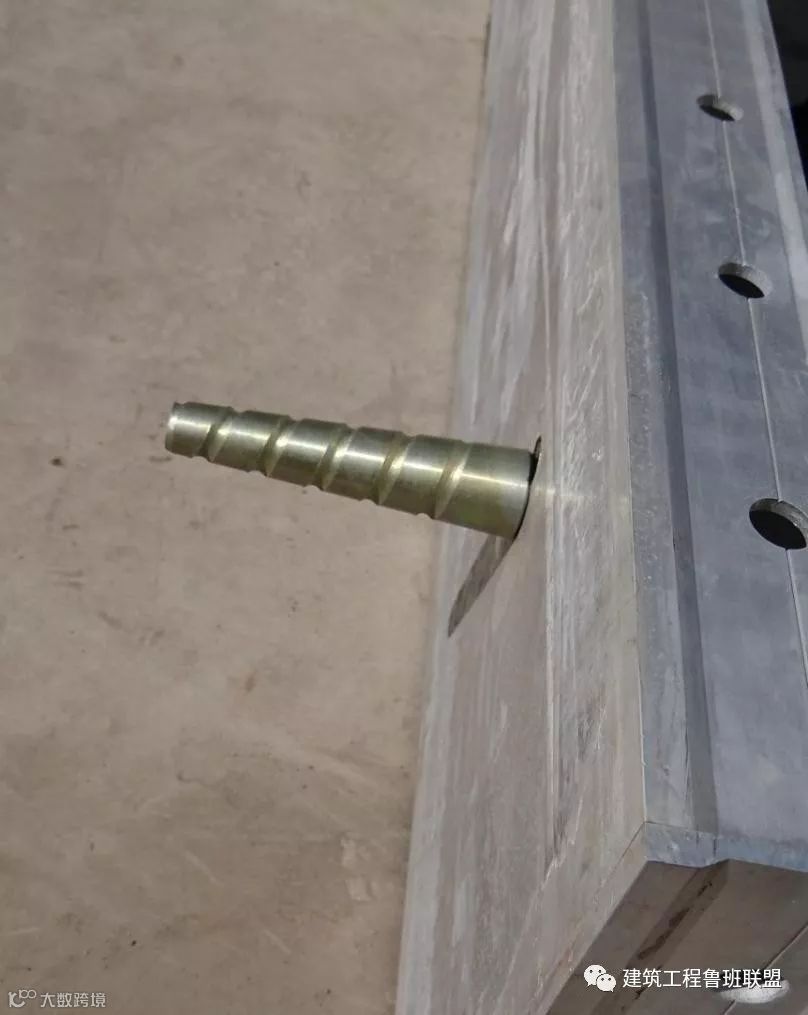

杯头、胶管

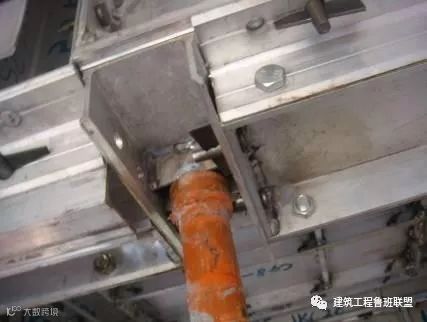

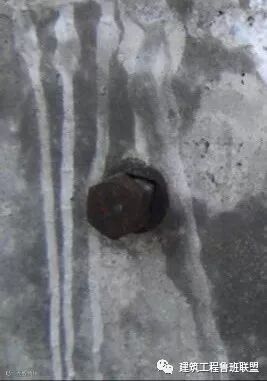

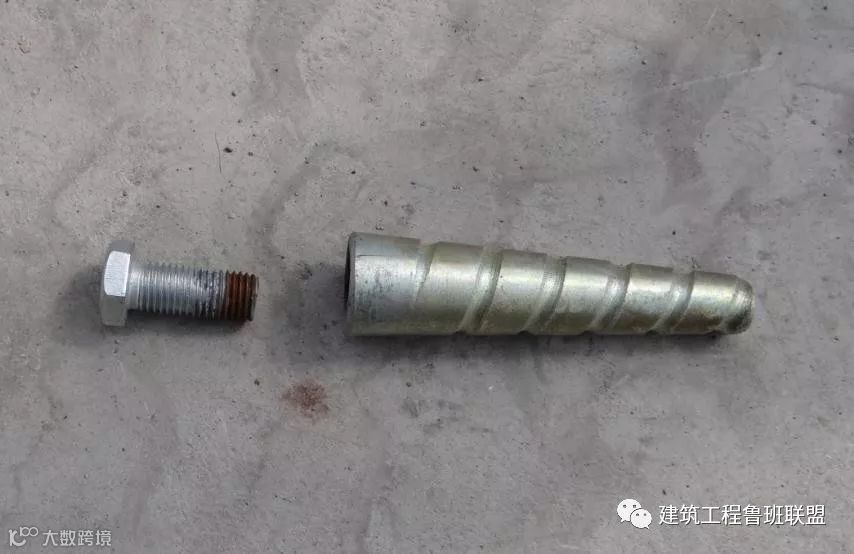

对拉螺杆、垫片

K板螺丝

· 支撑系统

· 紧固系统

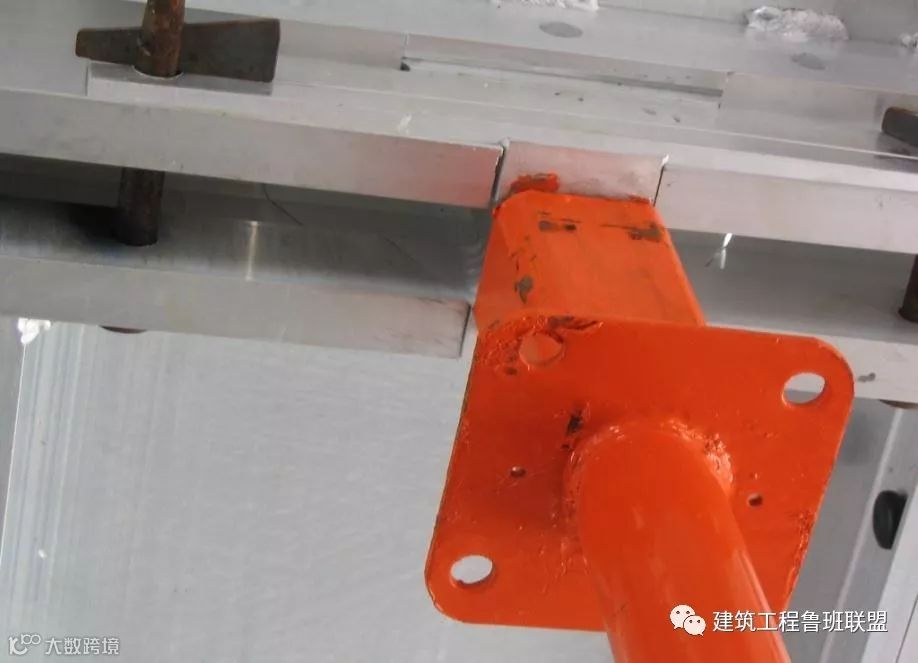

斜撑

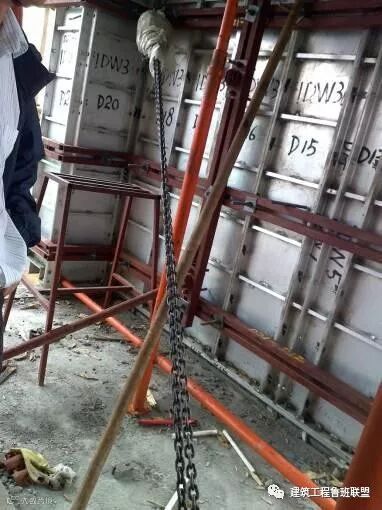

葫芦拉结

背楞

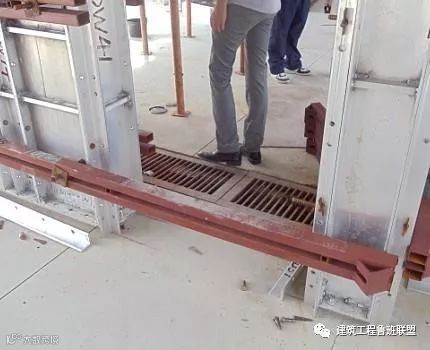

· 传料孔

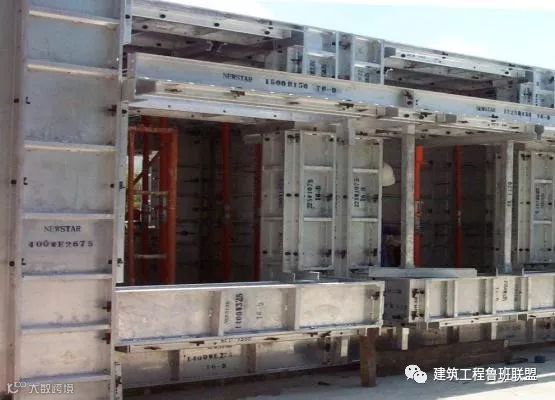

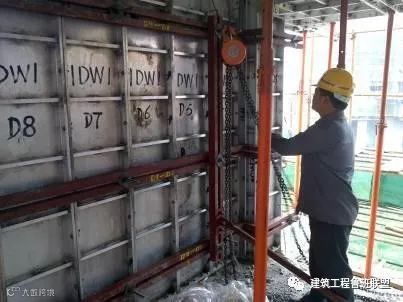

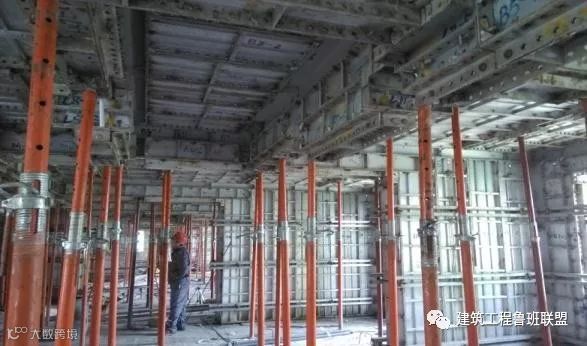

➣ 铝模系统的安装

· 安装流程

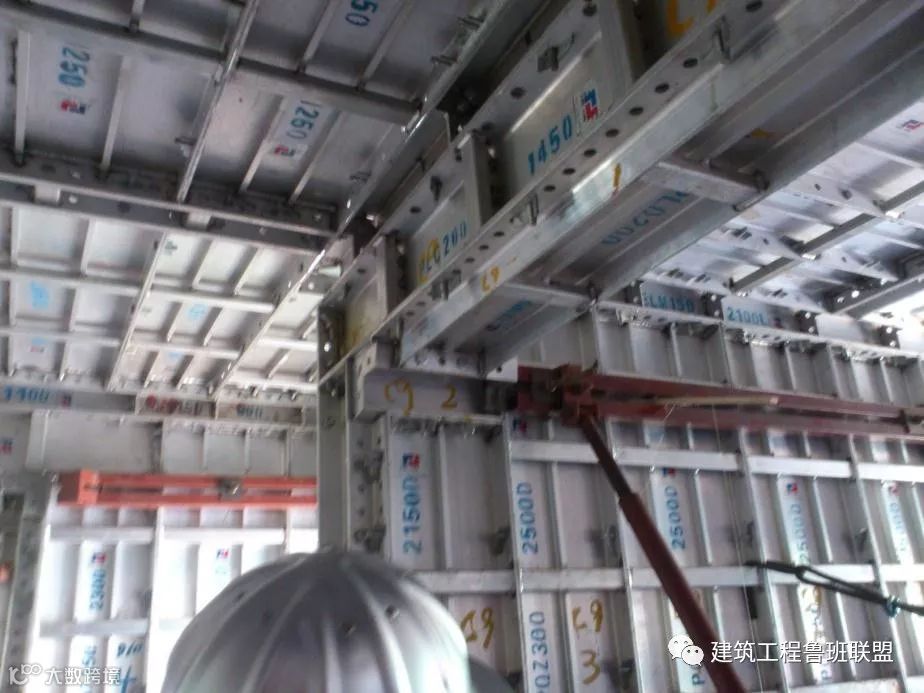

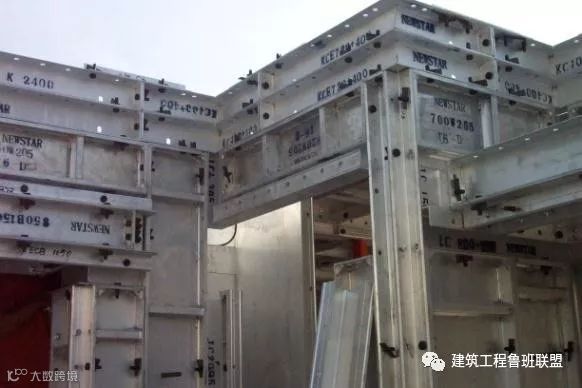

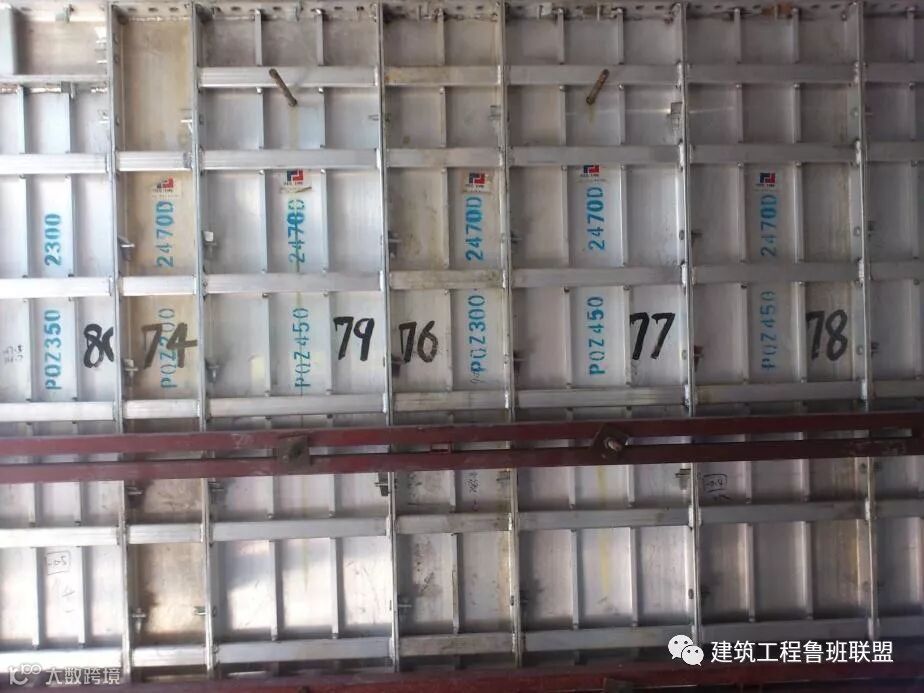

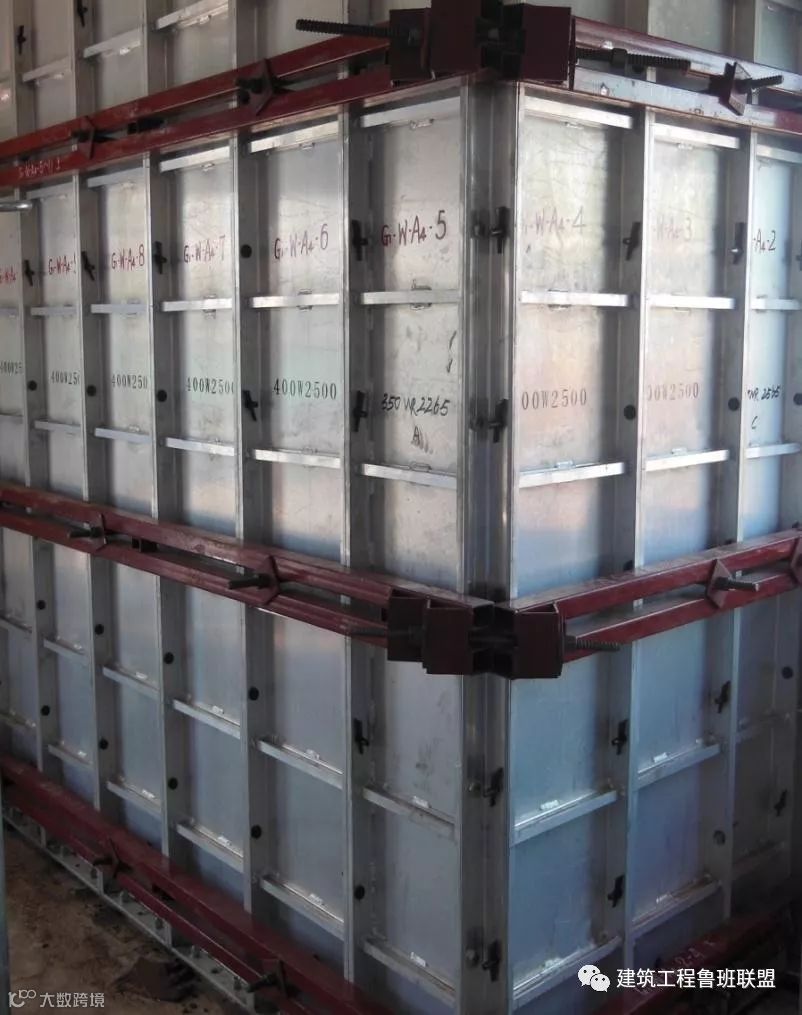

铝模板使用时上楼的顺序:墙身板、梁板、楼面板、支撑及其它;所有模板需要按图纸及编号安装,不能错装或漏装

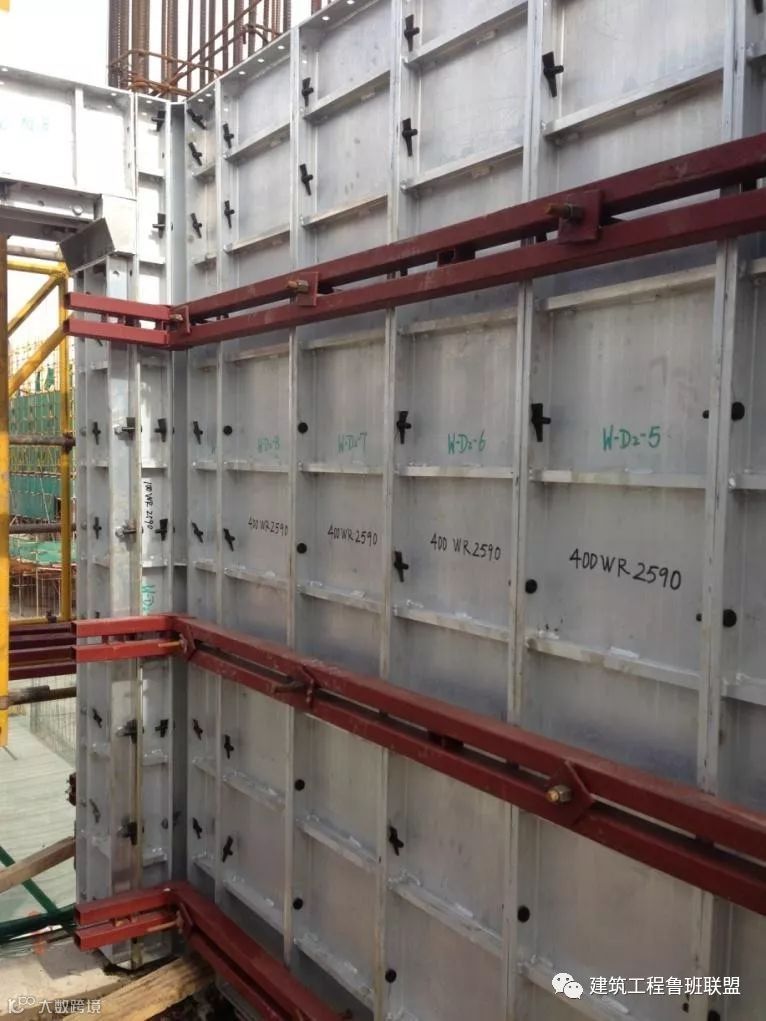

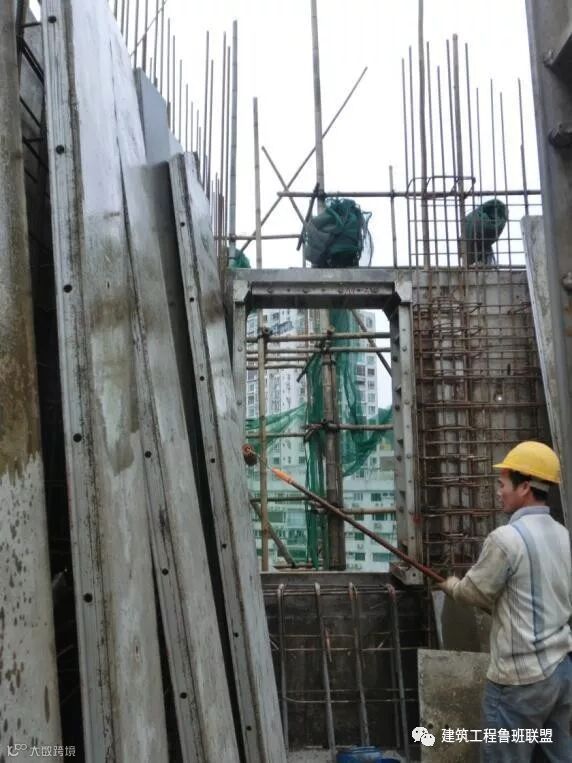

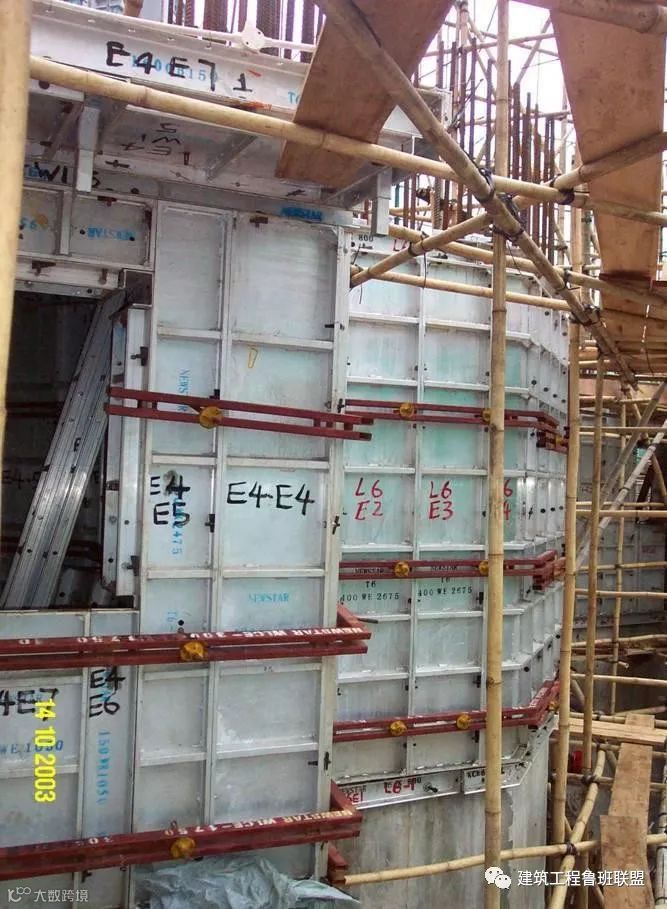

墙身板安装

梁板安装

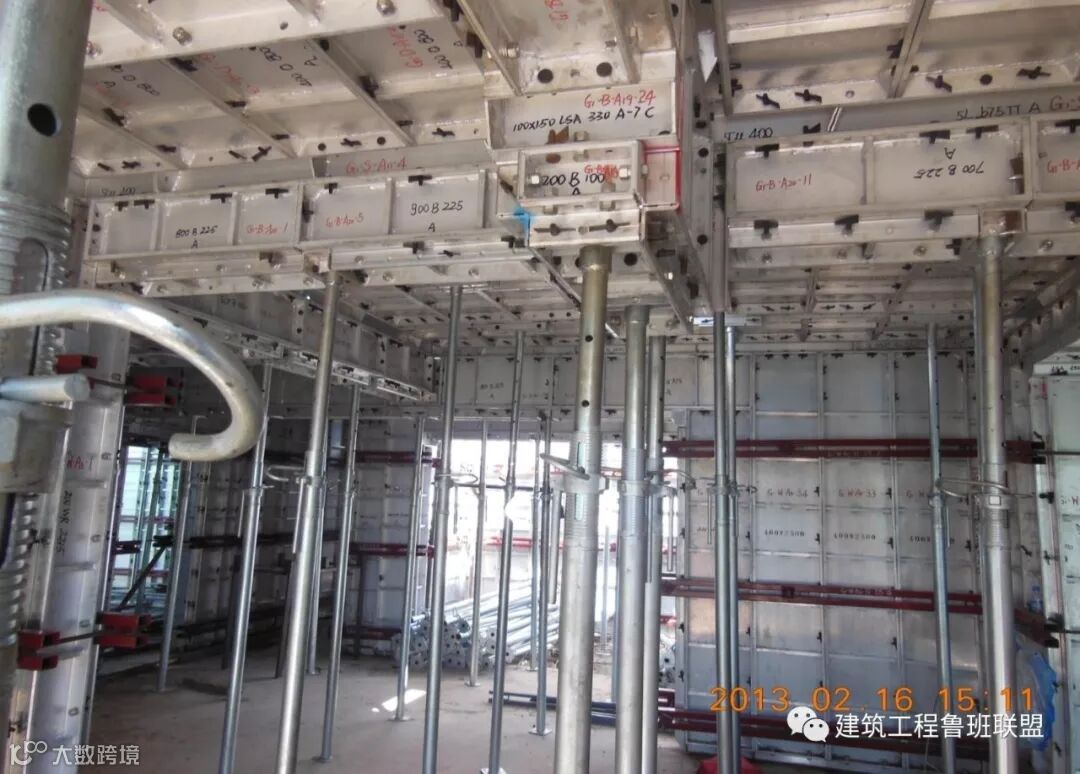

平板安装

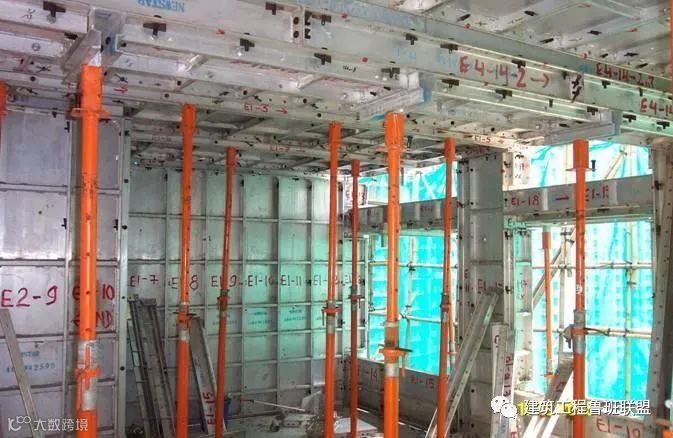

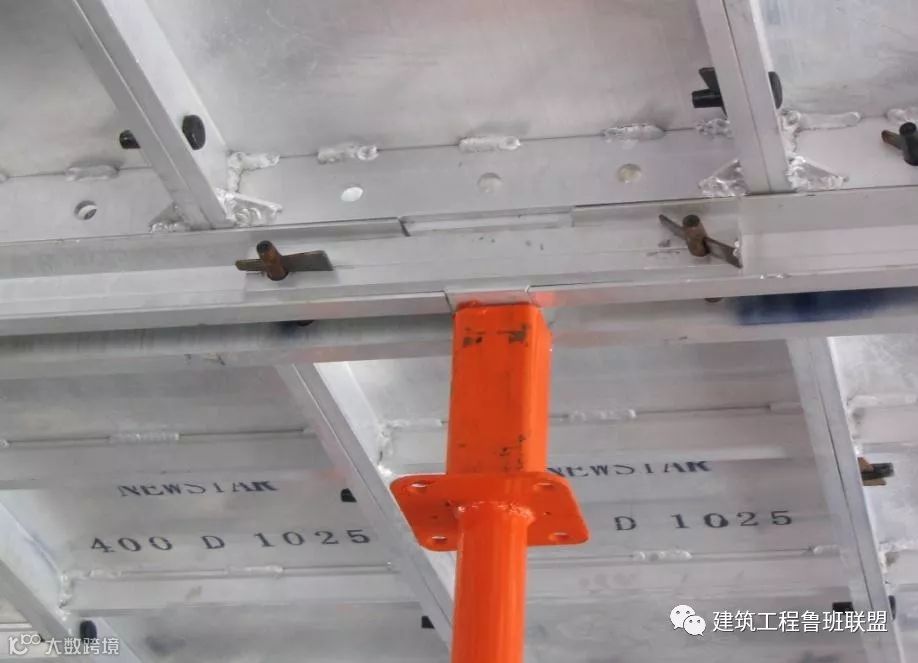

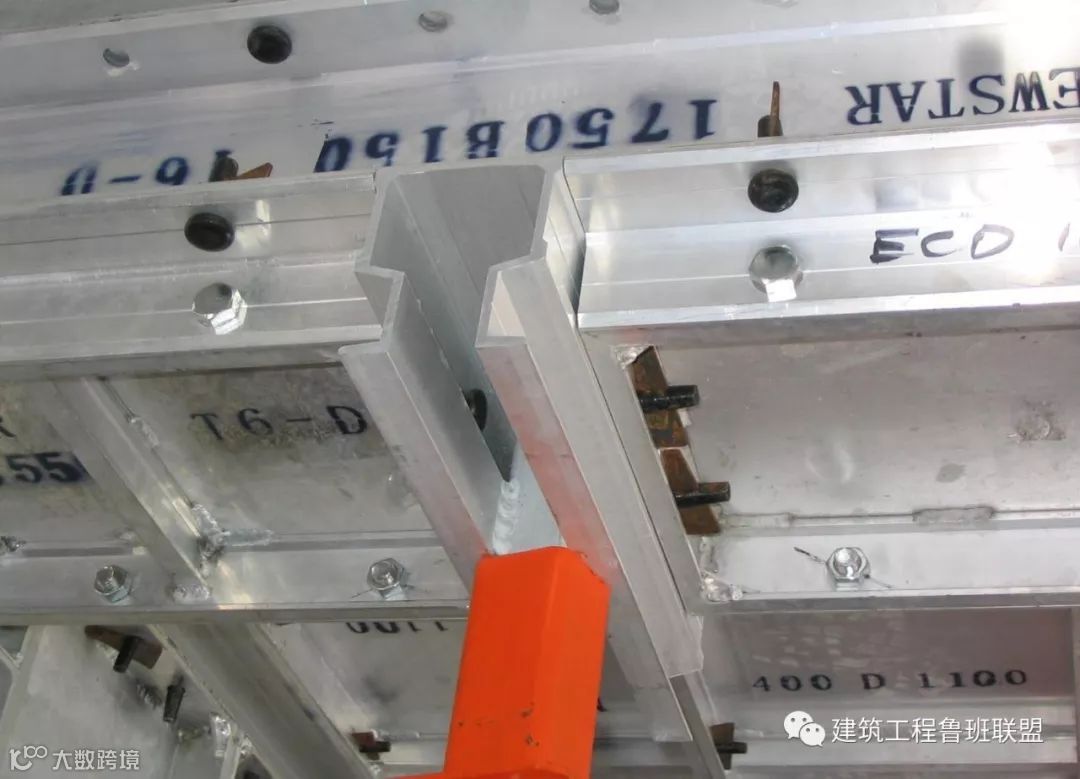

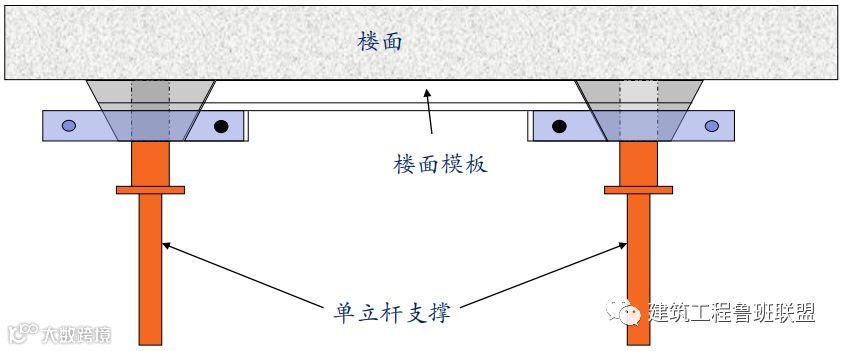

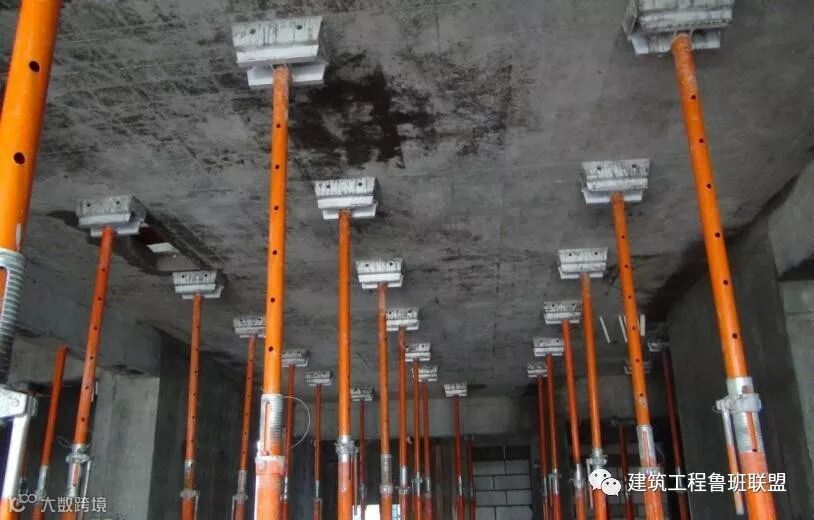

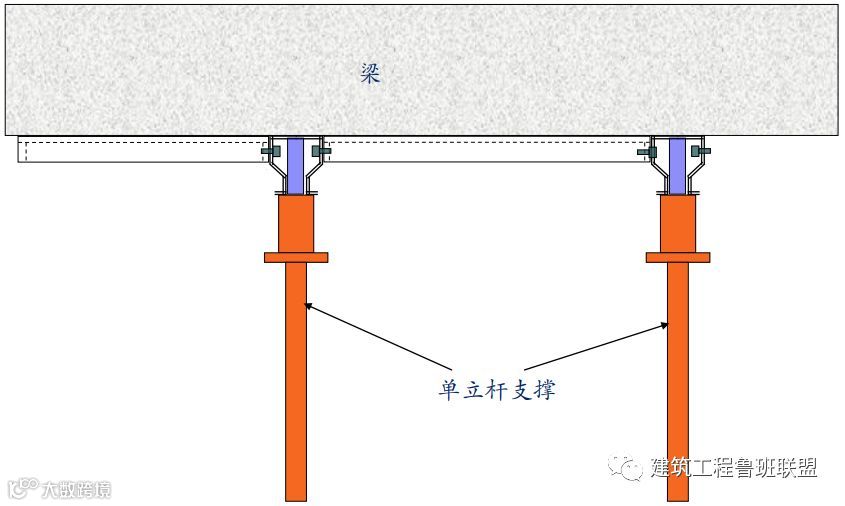

立杆支撑

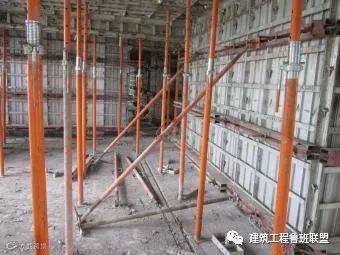

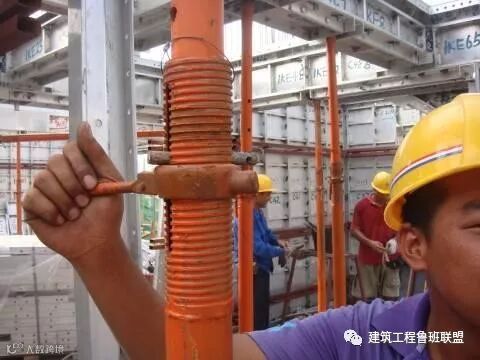

斜撑安装

➣ 重难点处理

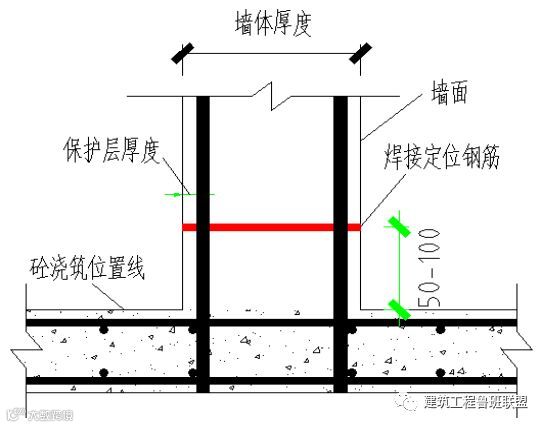

· 剪力墙下口

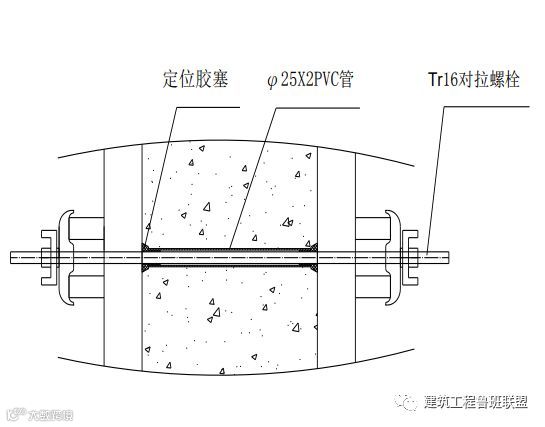

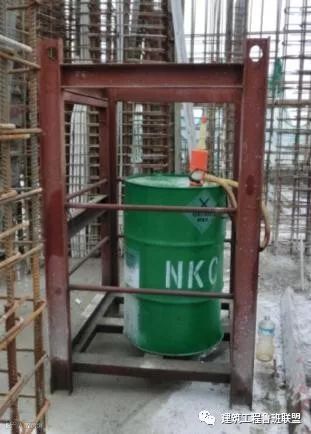

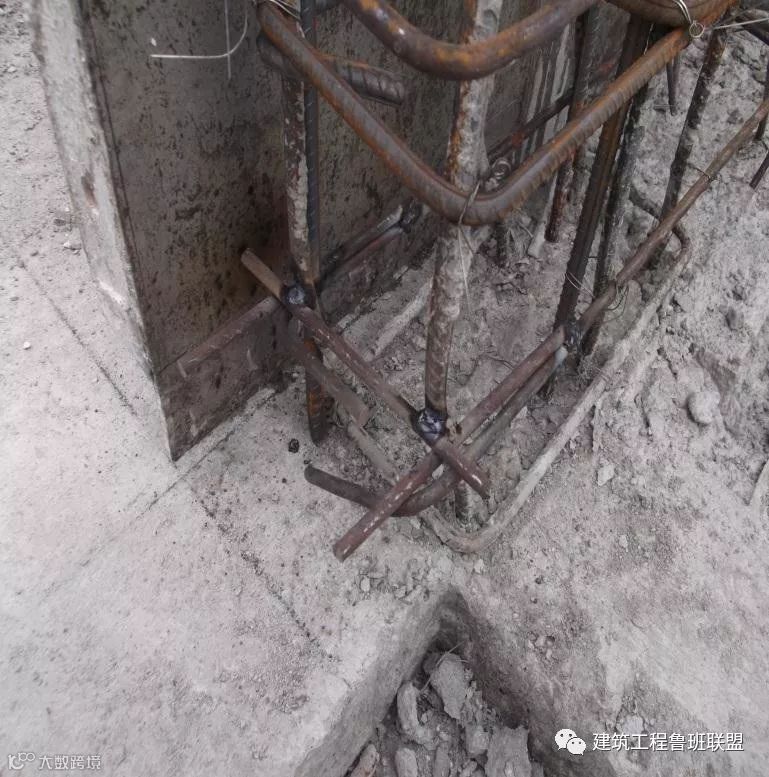

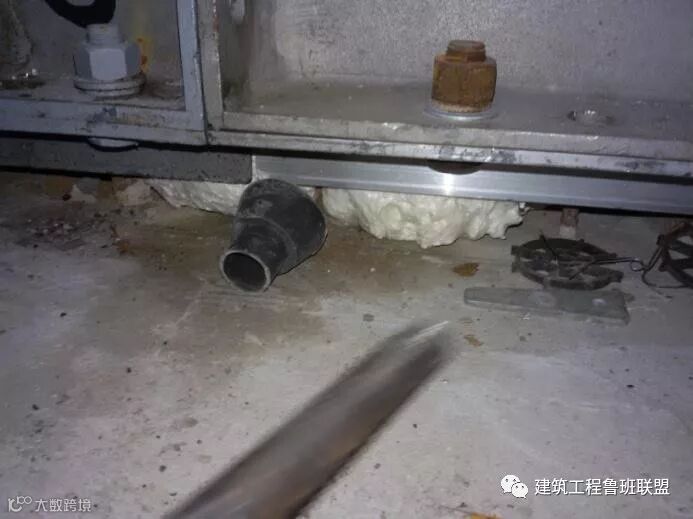

在墙柱模板周边种上限位钢筋,钢筋上焊接墙厚定位钢筋;在对拉螺杆的地方安装定位胶塞和硬质成品PVC管

· 洞口加固

门洞口容易出现偏差的地方,在门洞口上下部位应各加一条背楞加固

· 阴角处理

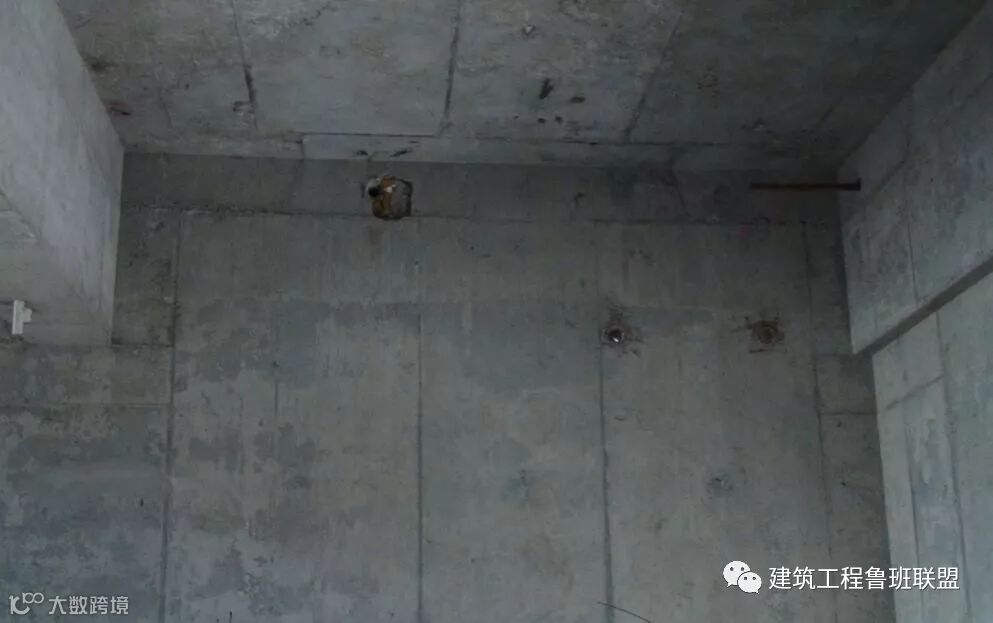

垂直度偏差多见于阴角部位,该部位的主要子弹销和固定螺栓严格要求每单件模板的单边不少于2个且间距不超过300mm

· 起步板安装要求

(1)外墙起步板的预埋螺丝必须提前预埋牢固在下层的砼内,两个螺丝间距不能超过1200mm,且单板不能少于2个;(2)除了本身预埋的螺丝外,下面还有一排过墙丝杆对拉,以防止起步的平衡和稳固

· 脱模剂涂刷要求

(1)所有模板必须清洁干净后方可涂刷模板油;(2)墙身模板坚立后用滚筒刷油,为防止油量过多流动污染地面,只刷模板上半部分,下半部分让它自由流匀;(3)楼面部分的脱模剂不能用滚筒涂刷,只能用胶壶喷洒,且用量不能过多

➣ 铝模系统的拆除

· 根据工程经验,各部位模板时间概况如下:

约24小时可拆除墙柱模板

约36小时可拆除梁侧模板

约48小时可拆除梁底、板底模板(非承重)

约12天拆除板底承重支柱

约14天拆除梁底承重支柱

约28天拆除悬臂支柱

具体各部位拆除时间仍须根据强度判定。

· 铝模拆除注意事项:

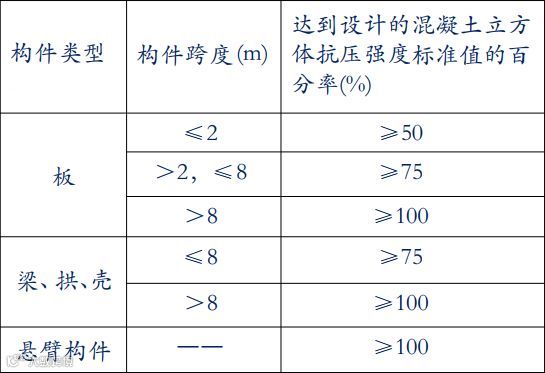

1、铝合金模板底模拆除前,混凝土强度应达到列表的要求。

2、为保证混凝土质量,混凝浇筑施工时需增加三组同条养护立方体试块,拆除底模前需先进行此试块试压检测,或者现场进行回弹仪检测,强度满足上表要求后报监理工程师批准方可进行拆除。

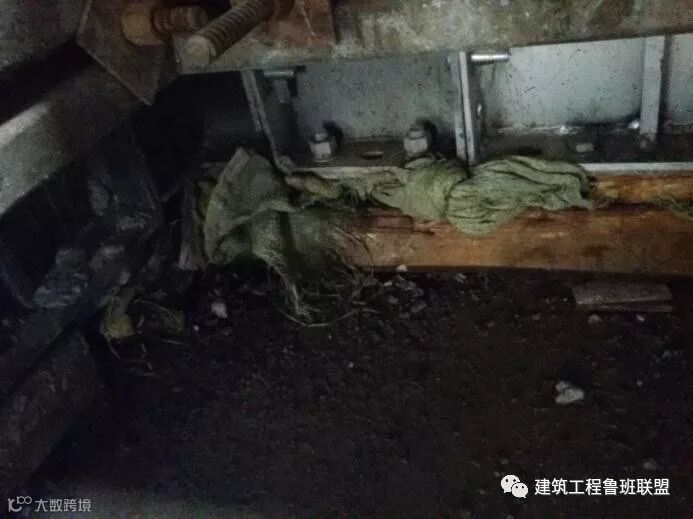

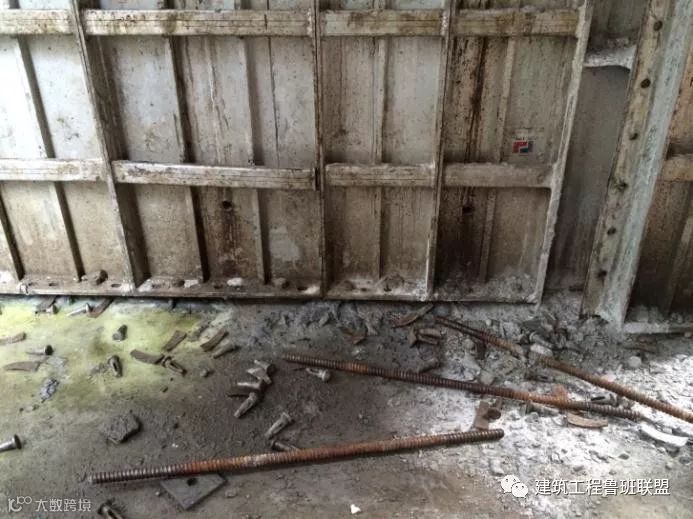

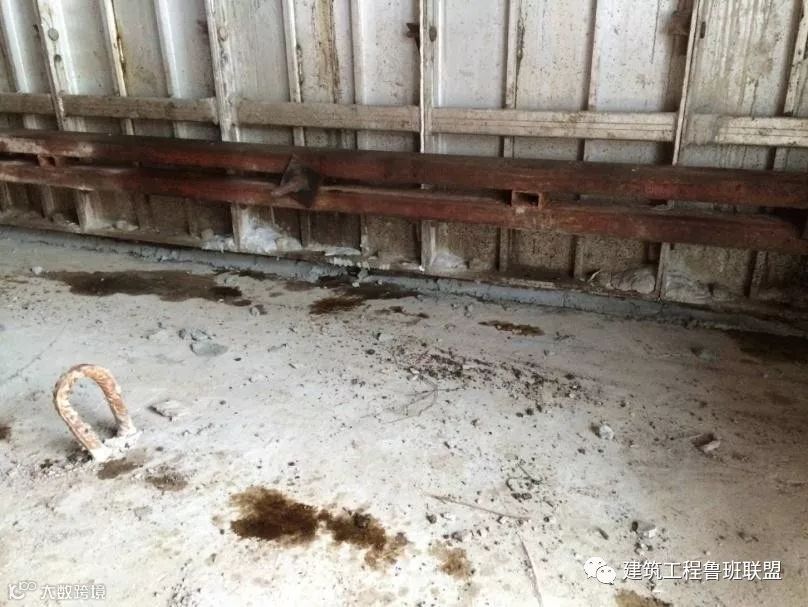

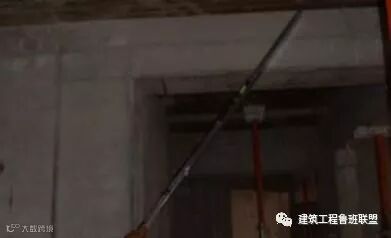

· 拆除楼面模板

· 拆除梁底模板

➣ 铝模施工质量通病防治

· 通病:模板使用前未做钝化处理,混凝土成型面产生大量气泡空腔

防治:在工厂或现场采用1:3的水泥砂浆对铝模接触混凝土面涂刷2~3次,让模板表面充分钝化

· 通病:模板下口封堵方式错误造成断柱或柱根部漏浆

防治:(1)严格控制板面标高;(2)封堵使用干硬性砂浆封堵

· 通病:销钉未打导致的平面错台

防治:(1)墙身模板上的插销必须根据孔位要求全部打满;(2)两个构件连接,最少不能少于2个插销;(3)连个插销间距不能超过300mm

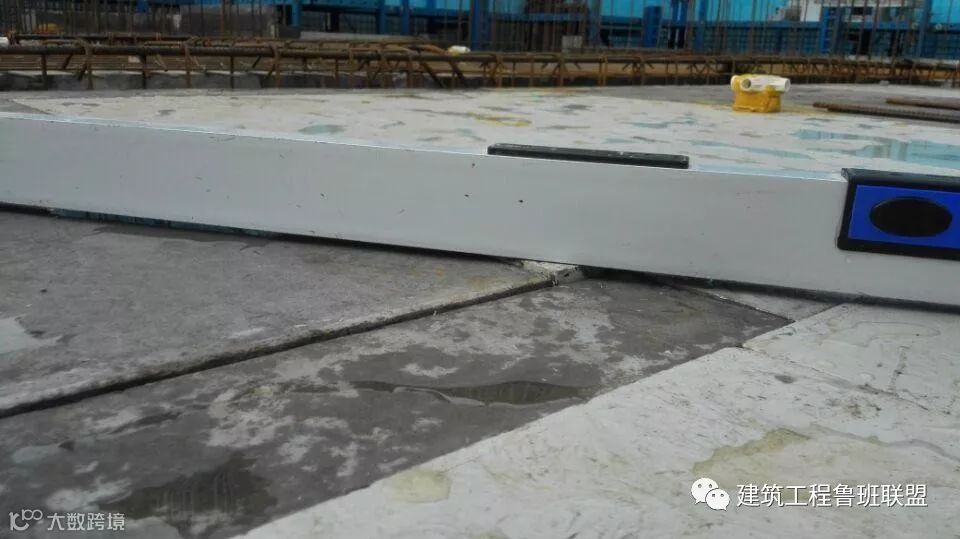

· 通病:模板起坎、拼缝过大,影响成型观感和质量

防治:(1)严格按照编号进行安装;(2)对变形模板进行修整

· 通病:拆模时线条、降板边缘混凝土破损严重

防治:使用专用拆模工具,根据温度高低控制拆模时间

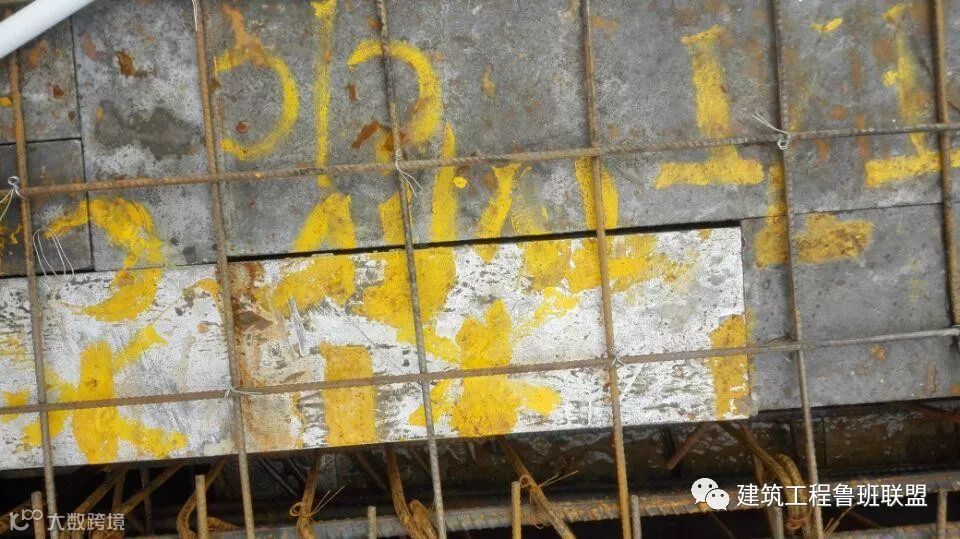

· 通病:模板表面浮浆没有清理干净,直接影响模板的拼接尺寸和成型观感

防治:每次模板拆除完成后都要做一次清理,将模板面浮浆清理干净,拼装前涂刷脱模剂

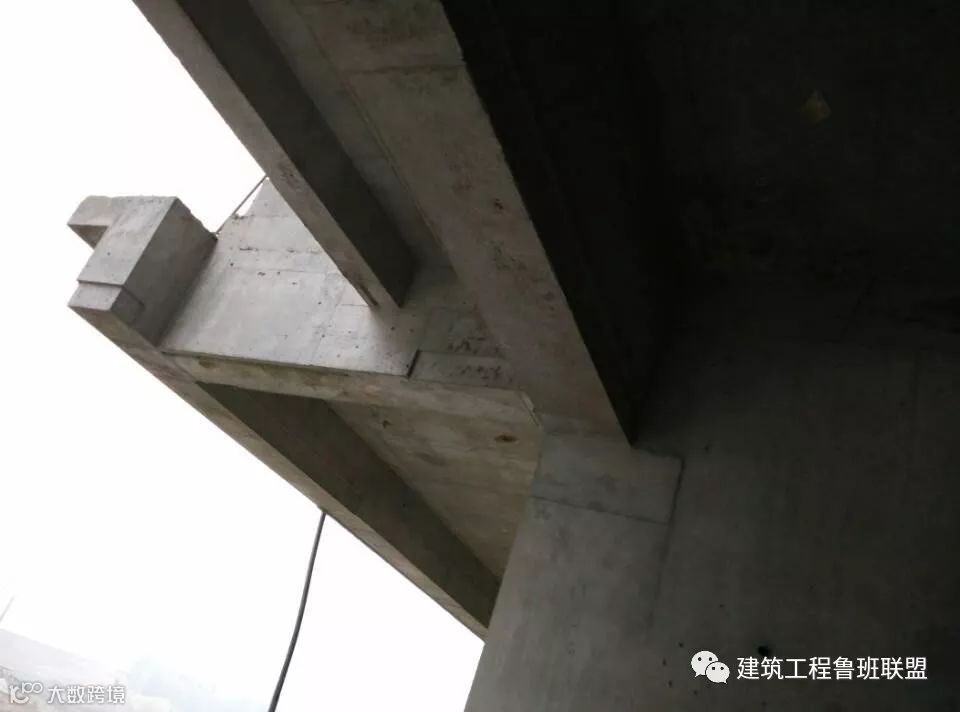

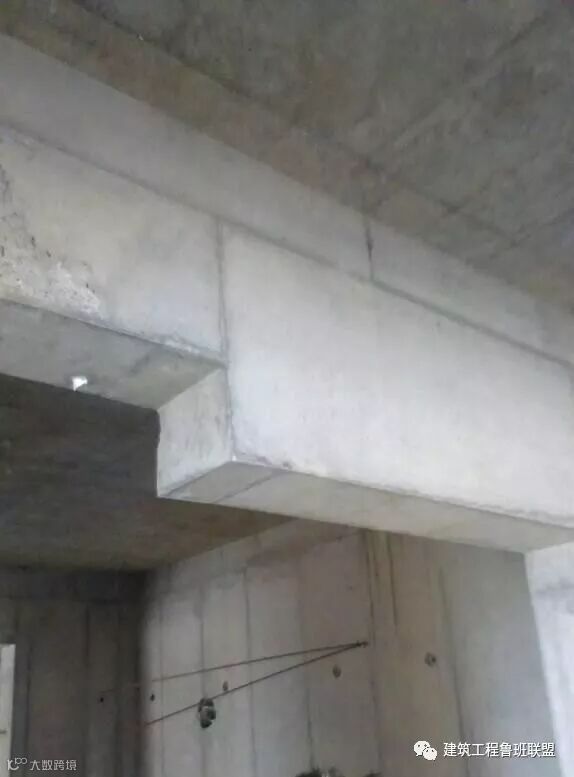

➣ 铝模施工效果

滴水线

砌体企口

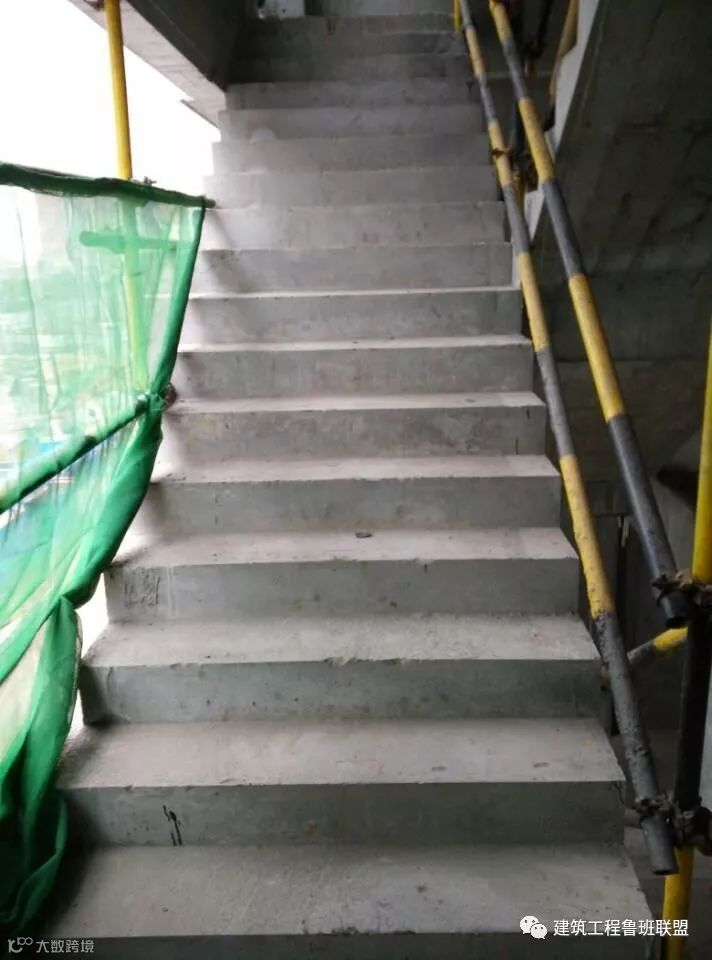

楼梯

洞口过梁

阴阳角

墙板

学习施工工艺 · 提升工程技能

RECOMMEND

推荐阅读

1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

来源:智慧工厂、质量与检验等
如有侵权请联系删除

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读7.3k
粉丝0
内容5.7k
