【施工技术】混凝土标准养护室设置方案及标养室管理制度

【施工技术】混凝土标准养护室设置方案及标养室管理制度 AI土木通
2022-05-11
1
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

提示点击上方"土木工程资源共享"关注加入

点我资料免费下【重磅福利





设置方案及
一、标准养护室加湿及排水设置方案
(一)、编辑目的
为进一步加强对施工质量的全面管理,强化,根据《混凝土结构工程规范》以及《关于建立现场标养室的通知》(建质安总[2011]51号)的要求,特制定本方案。
(二)、编制依据
根据《关于建立现场标养室的通知》(建质安总[2011]51号)标准养护室需满足以下要求:
养护室应配备温湿度计,每天专人记录2次
养护室面积不小于15平方米,
室内环境温度为20±2℃,
相对湿度为95%以上,
如果是现场设置的标养室,应经施工单位技术负责人和项目总监理工程师检查验收,确认符合相关规定,填写《XX市建设工程施工现场混凝土试件标养室验收备案表》后方可使用。
(三)、标准养护室技术要求
1.标准养护室的温度控制范围为20℃±2℃,相对湿度控制在95%以上
2.室内设有试块放置架,试块放在架子上的间隔为10-20mm
3.养护水必须雾化,不能用水直接淋刷试件
4.养护室面积不小于15㎡
(四)、养护室具体设置方案

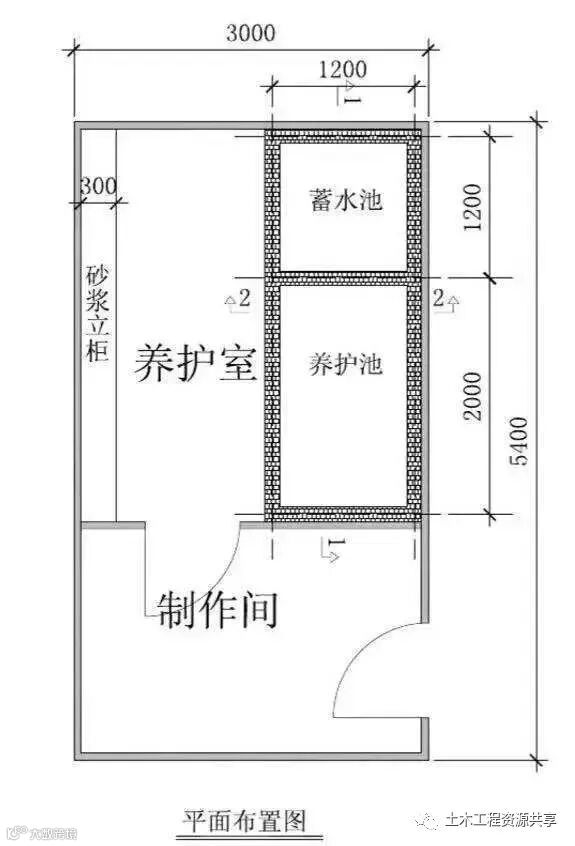

1、养护室结构、尺寸
某公司混凝土标准养护室:
长度均为:563cm,
宽度均为:362cm,
高:240cm。
用红砖砌墙,屋顶用混凝土浇筑的屋面。

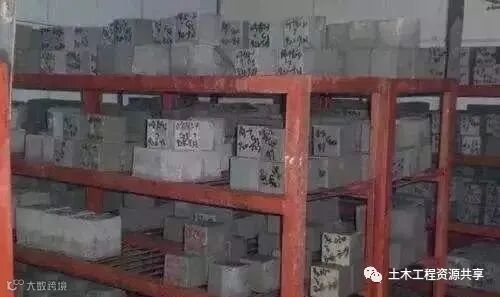

2、养护室内部布置
标养室放置两条长架子长:650cm,宽:60cm,每层净空:30cm,共5层,架子脚高:3cm。两条短架子长:500cm,宽:60cm,每层净空:30cm,共5层,架子脚高:3cm。架子采用角钢焊制,架子焊制完成后刷两遍防锈漆防止生锈。

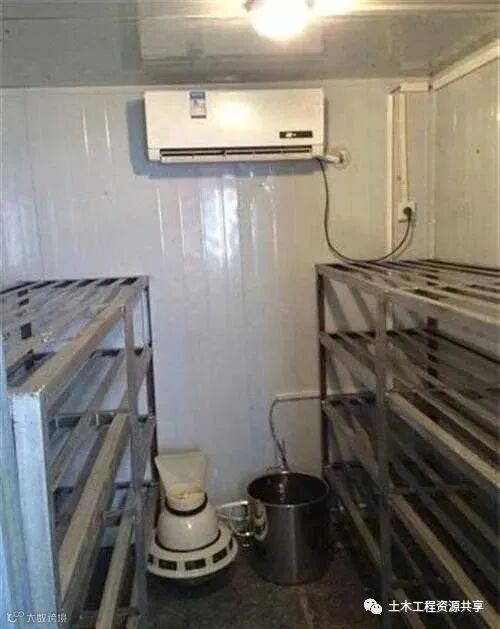

长的两条两边墙放置,短的架子放置在房子之间,考虑到如果两个短架子完全靠在一起会影响的受湿不到的问题,我们采用两条短架子不完全靠一起,中间留了十公分的空间,保证受湿。在两个对称的架子上放置一个水箱和水雾化设备,用于喷雾加湿,墙壁上装了一台恒温空调及加热器用于降温升温,总控制箱装在室外。
(五)、排水方案:
1、因养护室常年都存在喷雾,喷雾成水的问题就出现了,就需要排水口,就特意在养护室地坪浇筑时留了一点斜面,在最低位留了一个排水孔,水顺着排水沟留入沉淀池内。
2、定期对排水槽进行清理,避免堵塞,避免积水。
(六)、其它
1、养护室注意事项
(1)养护室应有明显的用电安全警示标识
(2)养护室应有满足运送、放置、辨认试件的安全照明条件。
(3)标养室设有电闸(电闸单独控制温湿度仪和室内照明灯并联),室内照明应采用安全电压,照明灯应采用防水照明
(4)标养室应具有保温性能,四周应密封严实(禁止有窗户,室内应是一种阴暗潮湿的环境),考虑到进出标养室时对室内温湿度环境的影响标养室门应设棉布帘
(5)标养室应有给排水设施,四周有排水沟
(6)养护室试验仪器应按时效验
(7)养护室应有管理制度,操作间应有操作间工作制度
(8)为方便居住环境应考虑养护室建设位置,为方便放置架的搬运安装应考虑放置架焊制地点
2、标养室管理制度
(1)标准养护室温度20±2℃、湿度≥95%;每日应记录标养室温湿度,上午下午各记录一次,记录人签字。

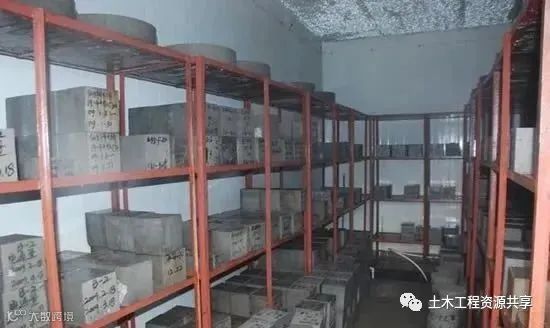

(2)试块成型拆模后应及时放入标养室内养护。间距为10-20mm,试块上应标明时间、部位、编号、强度等级,标养室内不得有空白或编号不齐全的试块。
(3)进入标养室前应切断电源,以免发生触电事故。养护室禁止无关人员进入,工作人员进入需随手关门,确保室内温湿度的稳定。
(4)养护室内通过恒温恒湿全自动设备调节室内温湿度,使用中要经常检查各状态运行状况,如发现温湿度不满足要求,应及时报相关领导以便及时解决,确保标准养护室养护条件。
(5)保持标准养护室的环境整洁,每天当班人员必须清扫室内卫生保持地面整洁,试件摆放整齐有序,养护室不得作为它用。
二、标养室管理制度I
(一)、本室温度为20±2℃,相对湿度95%以上,并由专人负责检查每日的温度、湿度,每日记录两次,保证室内符合规定的温度和湿度。控制仪器的操作使用,其他人员不得擅自开启温、湿度控制装置或改变已有的设置。
(二)、试件摆放在支架上有规律,试件间距至少保持10~20㎜,试件表面保持潮湿,并不得被水直接冲淋。
(三)、每个试件都必须标有样品编号标签。取样前必须认真核对编号,避免出错。
(四)、如发现温、湿度出现异常,应立即采取措施,并上报负责人,并作好记录。
(五)、实验人员在本室的停留时间不宜过长,特别是与外界温差较大时,易引起人体不适(尤其夏季)。
(六)、谢绝无关人员进入本室。
三、标养室管理制度II
1、项目试验室均应建立标准养护室,根据最新国家标准《普通混凝土力学性能试验方法标准》(GB/T50081-2002)的规定,标养室温度应控制在20±2℃,相对湿度95%以上,标养室面积的大小以满足工程施工需要为准。
2、混凝土、砂浆试件允许在温度为20±2℃的不流动的Ca(OH)2饱和溶液中养护,即净水中养护,但养生池必须安装加热器和继电器,以控制水温,夏天采用循环地下水降温,养生池内的水每月应更换1次,每次只能换一半水。
3、养生池放置混凝土试件,一般应1组3块上下叠放,间距不得少于3㎝。
4、标养室应安装空调及控温、控湿装置,以保证温度、湿度在规定的范围内,试块应放在试件架上,彼此间距为1~2㎝。
5、标养室内应加装加湿装置,但必须保证喷出的水是雾化状态,不能将凉水直接浇在试件上。
6、最好能在标养室内另砌一长方形水池,高约20~30㎝,便于存放CBR和基层、底基层抗压强度试件。
7、应建立标养室温、湿度专项记录本,指定专人负责记录,每日记3次,时间为7点、14点、21点,发现温度、湿度超过控制范围时,应及时调整。
8、标养室最好安装双层门,两门不要直对,应错开1m以上,两层门距离应大于1m,进出标养室应随手关门和帘,搬运试件最好在标养室内进行,以避免因长期开门而引起标养室内的温差变化太大。
9、应保持标养室内整洁,不得堆放其他杂物。

END



1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

17、筑工程现行常用施工质量验收规范汇总-每一位建筑工程从业者的必备工具!


您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要




加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读7.3k
粉丝0
内容5.7k
