【施工技术】钢筋工程如何控制?收好这37条标准做法!

【施工技术】钢筋工程如何控制?收好这37条标准做法! AI土木通
2024-04-03
3
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

提示点击上方"土木工程资源共享"关注加入

点我资料免费下【重磅福利】

一、原材料

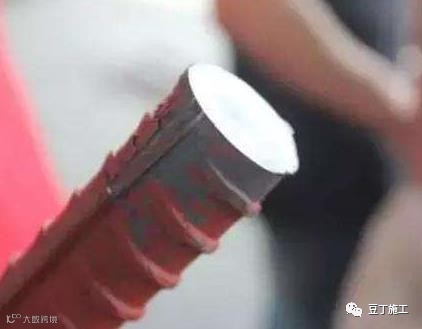

钢筋进场卸货前,检查出厂合格证、检测报告、钢筋标识牌、钢筋上的标识以及钢筋外观 质量。所标注的供应商名称、钢筋品牌、牌号、炉号(批号)、规格、重量等应保持一致。

钢筋品牌应符合合同要求,具体应以项目合同为准,使用合同外品牌钢筋需有审批文件。

钢筋进场后,必须在 24 小时内完成报验、见证取样、见证送检,送检结果未出来前不得使用,原材料就地封存处理。

钢筋送检合格后方可使用;送检不合格的钢筋原材料退场处理要有影像记录和书面资料。

所有用到主体结构的钢筋必须现场加工,不得进行场外加工(场外加工必须经监理、甲方同意,并定期抽样送检)。

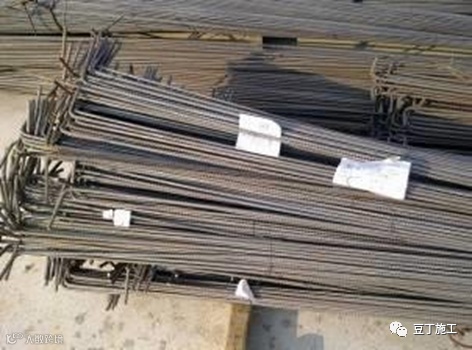

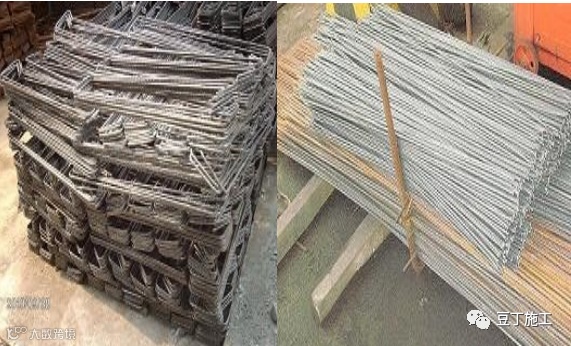

条形捆扎交货形式

圆盘交货形式

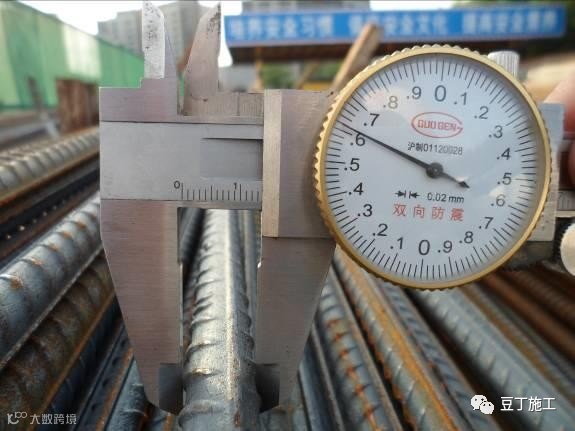

条形钢材实测验收

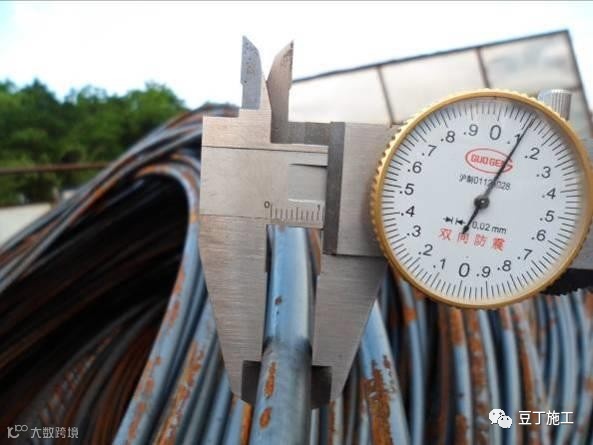

圆盘钢材实测验收

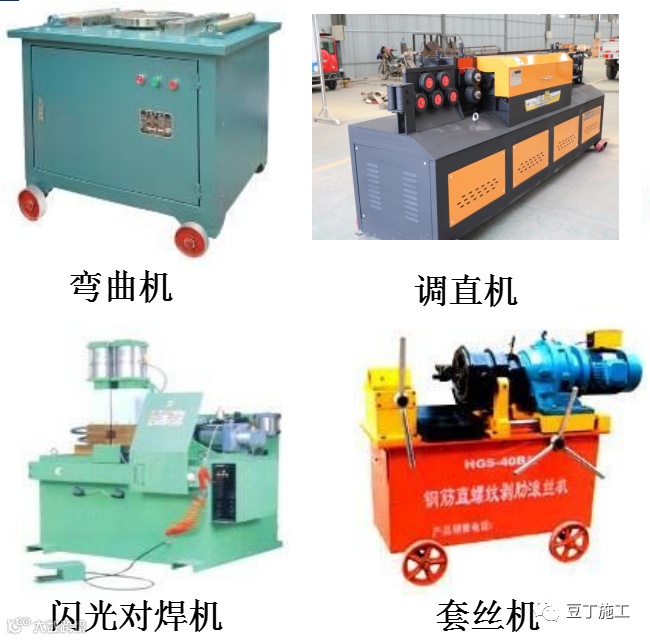

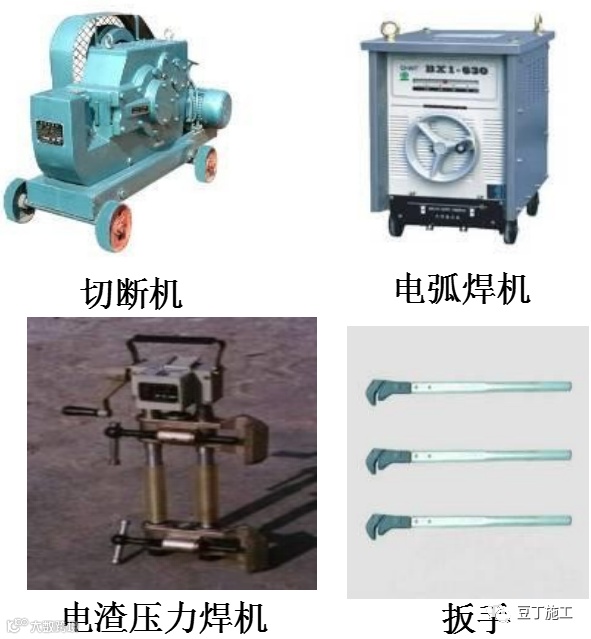

二、施工机具

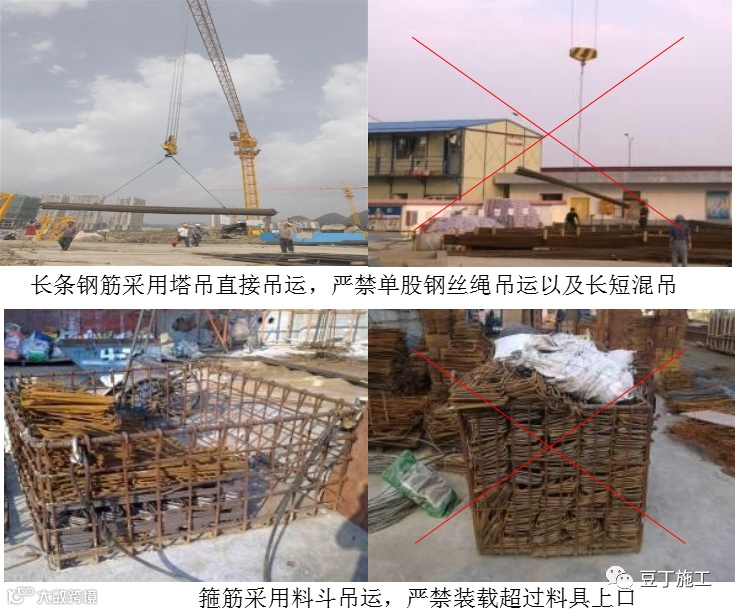

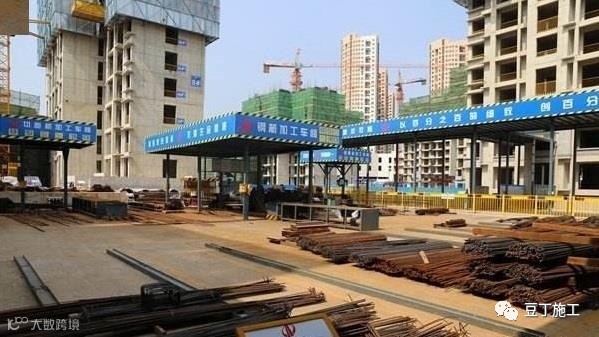

三、场地及运输

原材料与半成品分开堆放

材料标识牌,600*450mm(与材料堆放标识牌有区别)

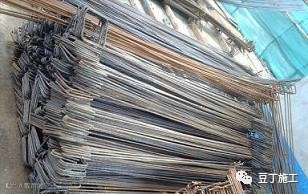

四、钢筋加工

1、半成品钢筋加工车间必须悬挂钢筋加工料单,保证钢筋加工精确,锚固符合要求;

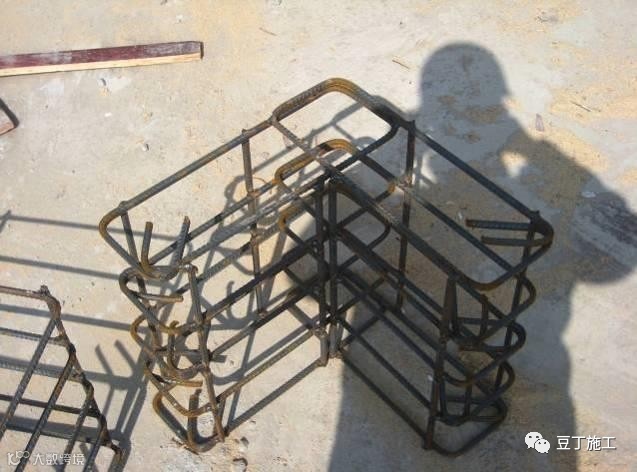

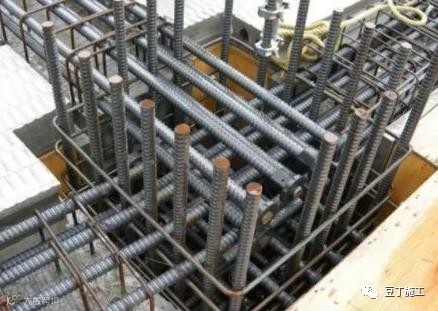

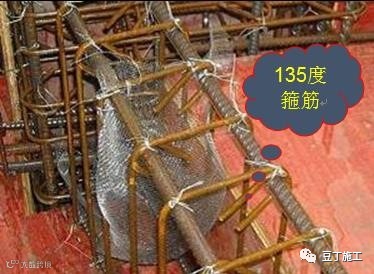

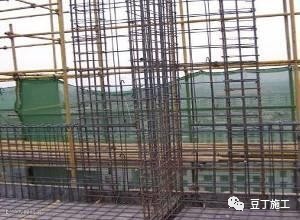

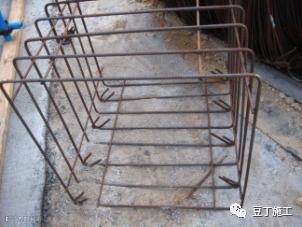

2、对人工无法绑扎的柱头位置,必须加工焊接成如图所示钢筋笼,梁钢筋绑扎完成时一同下沉到预定位置。

五、标准做法

1、墙柱钢筋绑扎要求画线绑扎,水平(箍筋)钢筋间距满足设计要求,水平筋或箍筋与每根主筋相交位置绑扎到位,严禁跳绑。

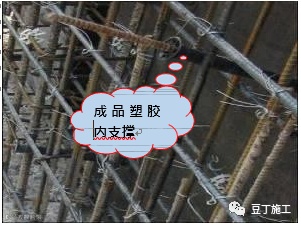

2、剪力墙与框架柱钢筋绑扎可采用梯子筋,控制钢筋间距、位置和保护层厚度。

3、钢筋在浇筑混凝土前,用 PVC 管保护主筋不受污染。

4、距离浇筑板面 500mm 处设置梯子筋或加箍筋,固定柱主筋,防止偏位。

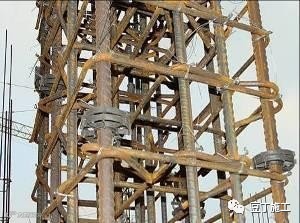

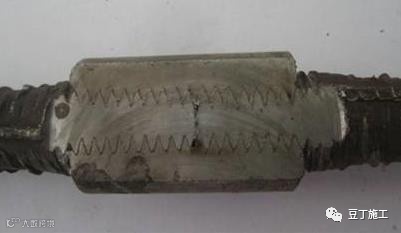

5、墙、柱钢筋直径≥25mm,宜采用机械接头

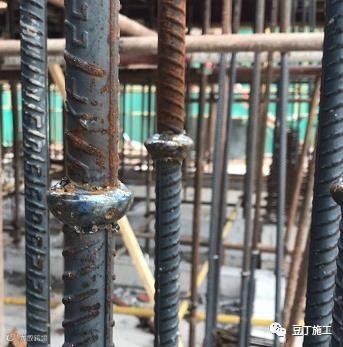

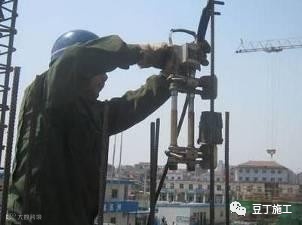

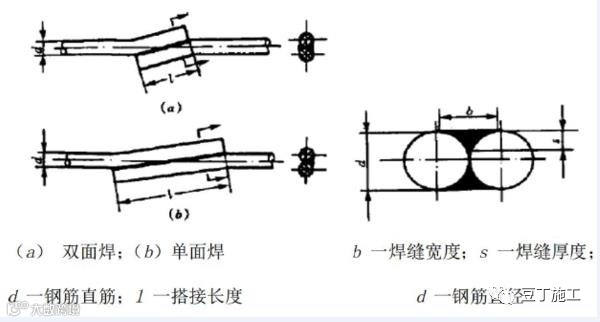

6、墙、柱钢筋直径 12m≤d≤22mm,采用电渣压力焊。

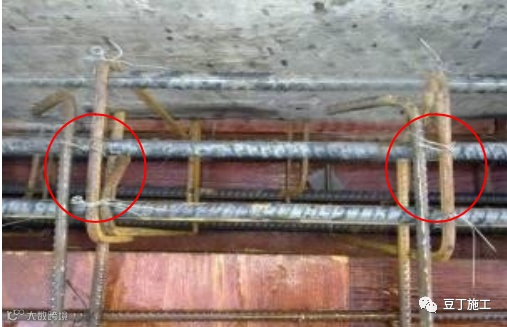

7、梁钢筋绑扎主筋间距分布均匀,箍筋绑扎到位(箍筋与每根主筋相交位置必须有效绑扎牢固)。

8、主筋直径≥25mm,采用机械接头;梁主筋≤20mm 采用搭接焊或绑扎搭接。

9、钢筋下料时,应采用无齿锯切割,其端头截面应与钢筋轴线垂直,并不得翘曲。

10、钢筋套丝完整牙数与直径匹配并满足规范要求,安装必须采用力矩扳手,外露完整丝扣不得大于 2P。

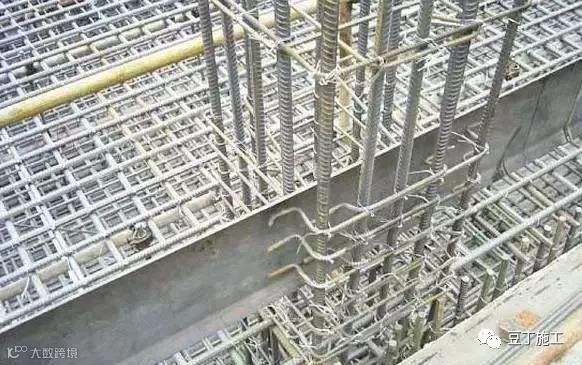

11、主次梁交接处,主梁方向箍筋在交接位置按设计图纸间距绑扎

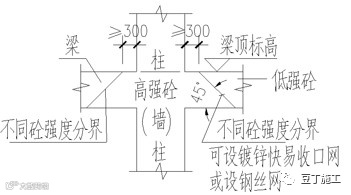

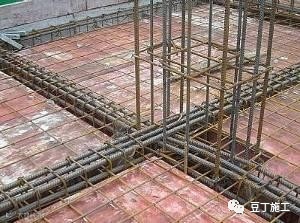

12、梁柱节点处混凝土浇筑示意图

13、梁柱节点钢筋绑扎

14、在梁柱交接处设置快易钢丝网,先浇捣高标号混凝土,防止低标号混凝土流入高标号构件中

15、梁钢筋一排筋与二排筋采用分隔筋隔开,分隔筋直径≥主筋直径或 25mm;分隔筋距支座边 500mm 设置一道,中间每隔 3m 设置一道。

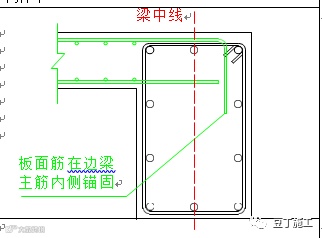

16、板面筋在边支座锚固时,必须超过梁中轴线直接延伸到梁最外面一根钢筋的内侧弯下

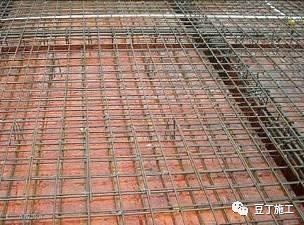

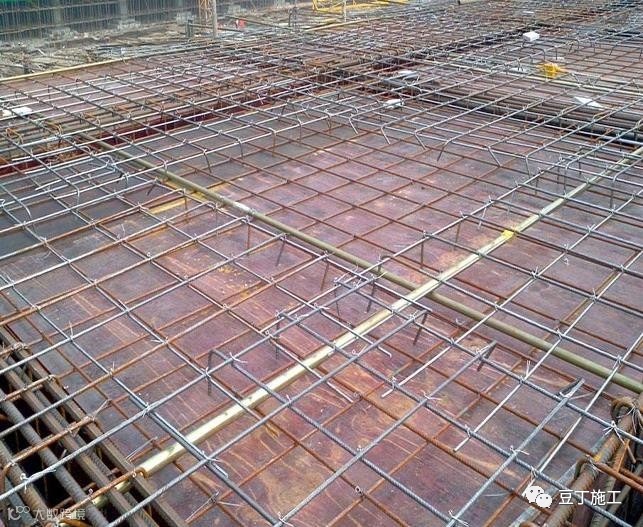

17、板配筋采用双层双向+分离式配筋,取消连续式配筋形式

18、面筋锚固端与梁箍筋(主筋)、墙主筋(水平筋)绑扎牢固,面筋绑扎要满绑

19、板底筋绑扎前,画线控制间距,建议采用弹线控制

20、板面筋采用满绑(纵横钢筋交接位置都必须进行绑扎),不得出现‘隔一绑一’的跳绑形式

21、楼板上预留洞口尺寸 200~800mm,洞口处补强处理。

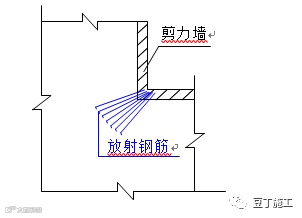

22、板内阳角增加直径同板面筋的放射钢筋(直径与长度具体以设计为准)

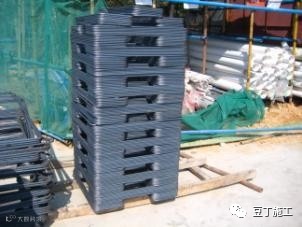

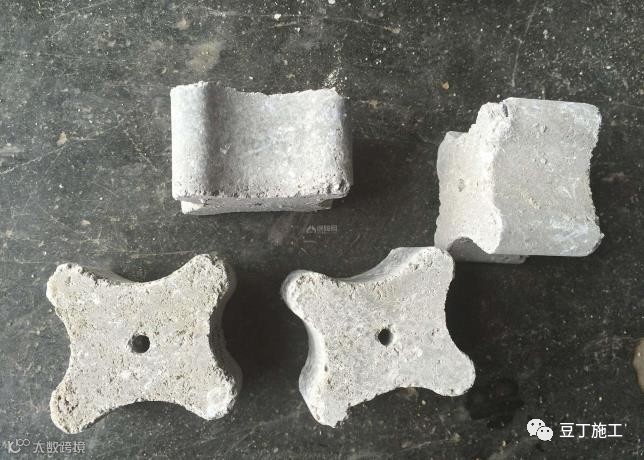

23、柱、墙钢筋垫块:墙、柱采用成品塑胶内撑条,纵横间距≤600mm;柱主筋垫块采用成品塑胶垫块,沿柱角部≤600mm 设置一个,墙体纵横间距≤600mm

24、板(梁)底筋垫块:采用预制成品垫块,板间距 1000*1000mm;梁底部每 500mm 布置 2 个放置在角筋位置

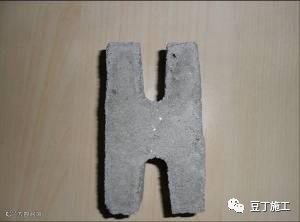

25、板面筋垫块:采用 H 型预制成品垫块。间距600*600mm

26、钢筋搭接焊:表面平整、光滑,无凹陷、焊瘤、裂纹、气孔、咬边、夹渣等质量缺陷,雨天严禁作业。

27、电渣压力焊:焊包凸出面不少于 4mm,不得出现偏心、气孔、裂缝、咬边、夹渣等缺陷,雨天严禁作业

28、墙上埋管采用钢筋焊接固定

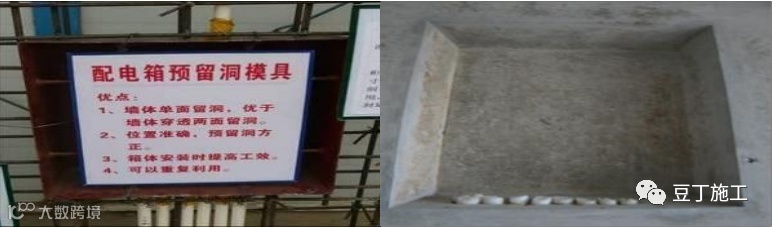

29、钢筋混凝土墙体上预留洞采用钢模预埋定位(四边成一定角度便于拆模)

30、断开的箍筋与止水钢板焊接

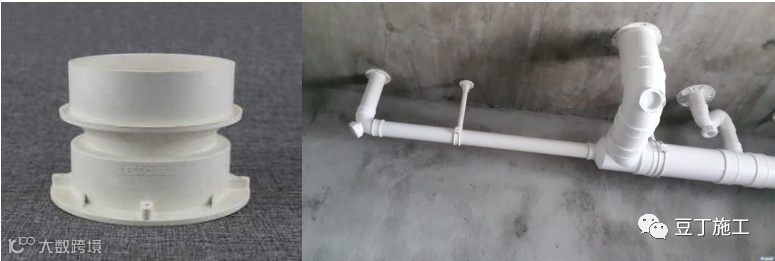

31、钢筋混凝土中采用预埋 PVC 止水节。

32、预埋线盒采用钢筋加固,交叉位置与墙体钢筋焊接牢固

33、落水管、地漏等穿楼板的管道采用成品 PVC 止水节,利用模板上双控线精确定位

34、钢筋加工成型挂标识(使用部位、规格、数量等)

35、现场设置工序验收牌

36、梁绑扎完成后,采用吸尘器将梁底清理干净后沉梁。

37、板筋绑扎完成后效果(板面垃圾清理干净)

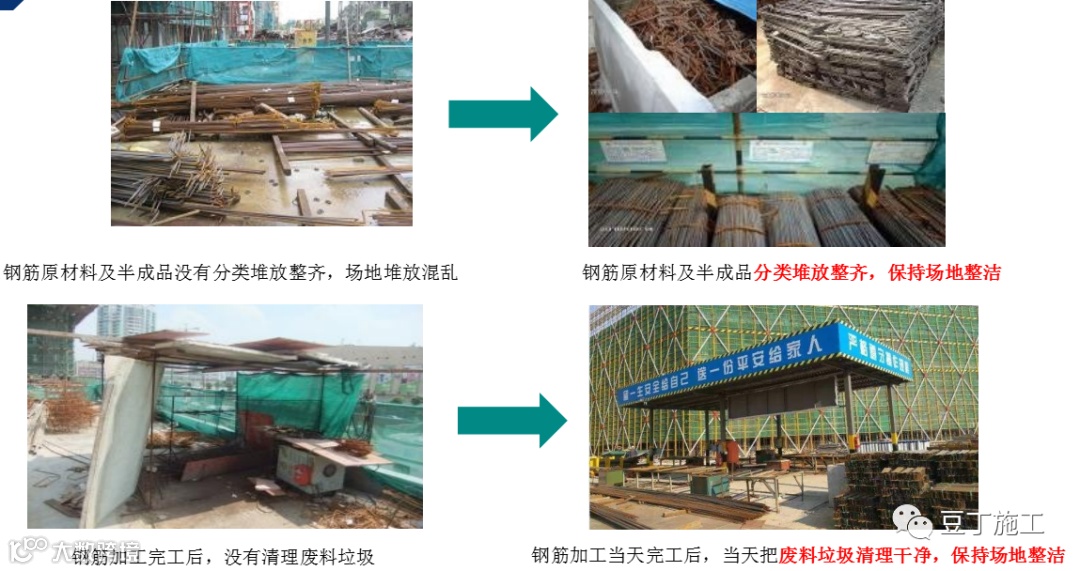

六、材料堆放

条形捆扎钢筋原材料堆场要求场地硬化地面及不积水,不同型号的钢筋用槽钢分隔,每种型号钢筋分别挂醒目标识牌,堆放限高≤1.2 米

条形捆扎钢筋原材料堆放标识牌要求:标注清楚生产厂家、型号、规格、炉(批)号、生产日期、进货日期、检验日期、检验编号、检验状态、责人;堆放限高≤1.2 米。

圆盘钢筋堆场要求场地硬化地面及不积水,每种型号钢筋分别挂醒目标识牌。

圆盘钢筋原材料堆放标识牌要求:标注清楚生产厂家、型号、规格、炉(批)号、生产日期、 进货日期、检验日期、检验编号、检验状态、责任 人;堆放限高为:一卷高。

钢筋集中加工场地硬化地面及不积水,在集中加工场旁设置原材料及半成品堆场,分类堆放,不同型号或不同规格的钢筋分别挂醒目标识牌

钢筋半成品堆放标识牌要求:标注清楚堆放长度、堆放宽度、堆放限高≤1.2 米、型号、规格

钢筋半成品堆放要求场地硬化地面及不积水,不同型号及不同规格的钢筋半成品分别堆放,分别 挂醒目标识牌,堆放限高≤1.2 米

楼层作业面半成品钢筋堆放要求,分类堆放、 堆放限高≤1.2 米

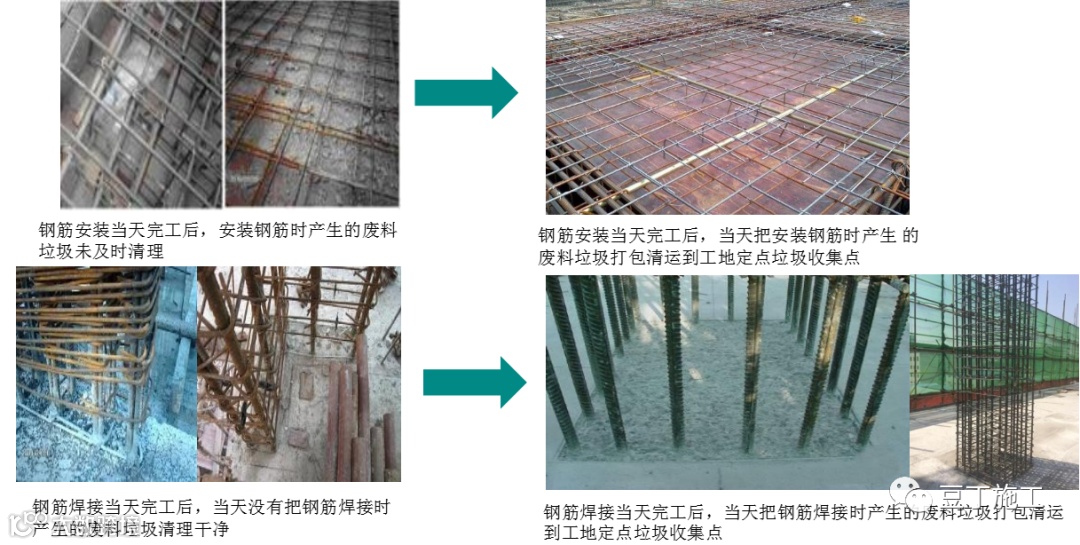

工完场清

七、管理动作

施工单位管理动作要求

1、施工单位日常对材料堆放进行检查,用照片及文字描述记录检查情况;对不符合标准做法的项目部督 促班组立即整改。

2、施工单位在各工序班组交底时,同时明确各工序班组专人负责工完场清,设置安全文明、成品保护专 职管理人员,当天完成工完场清工作。

监理管理动作要求

1、竖向墙柱钢筋绑扎完,监理工程师 100%验收合格后才可以进行封模;

2、梁钢筋绑扎完成后沉梁前监理工程师必须进行中间过程验收;

3、板钢筋绑扎完成后,监理工程师 100%验收合格后才允许进行混凝土浇筑;

4、所有停工待检点、见证点在监理验收时要保留影像资料(要能反映整体的施工情况)和书面记录资料。

1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读6.4k
粉丝0
内容5.7k
