【施工技术】钢筋工程知识,从验收、加工到安装,全程干货!

【施工技术】钢筋工程知识,从验收、加工到安装,全程干货! AI土木通
2020-11-14
2
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

提示点击上方"土木工程资源共享"关注加入

点我资料免费下【重磅福利】

01

钢筋原材料质量控制

01
钢筋的贮存、堆放

钢筋的厂家一般根据设计文件和施工合同中业主方提出的进行确定。目前我公司钢材均由集采中心统一采购,钢材一般选用大型钢厂的产品,如徐钢、宝钢、鞍钢等。

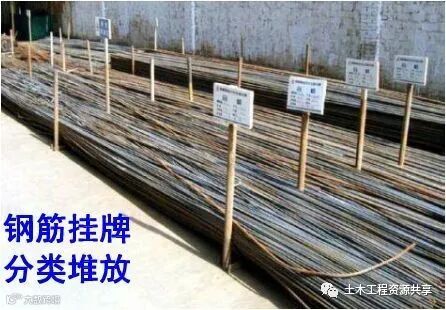

钢筋进场后不得损坏标志,应根据品种、规格按批分别挂牌堆放,并标明数量

02
钢筋外观质量控制

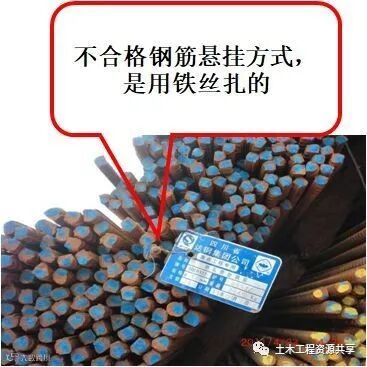

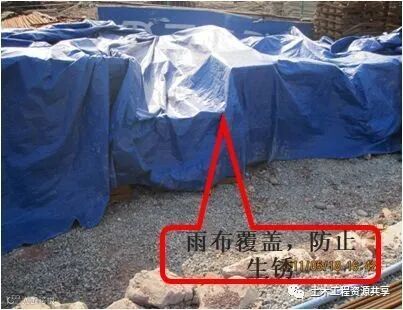

钢筋在运输和存放时,不得损坏包装和标志,并应按牌号、规格、炉批分别堆放。室外堆放时,应采用避免钢筋锈蚀的措施。

03
钢筋吊牌、质量证明、合格证核查

一级是光圆钢筋,二三级为螺纹(带肋)钢筋。名称上 一级为HPB235,二级为HRB335,三级为HRB400或RRB400。现场区分的话,钢筋表面上标有数字,直径前面标有2的为一级钢,标有3的为二级钢,标有4的为三级钢。注:符号带E为抗震钢筋。

04
钢筋的直径和重量检测

用游标卡尺测量钢筋的直径,其允许偏差如下表(热轧带肋钢筋):

公称直径


公称尺寸

允许偏差

6

5.8

±0.3

8

7.7

±0.4

10

9.6

12

11.5

14

13.4

±0.4

16

15.4

18

17.3

20

19.3

±0.5

22

21.3

25

24.2

28

27.2

±0.6

32

31.0

36

35.0

用电子秤称钢筋实际重量,实际重量与理论重量的允许偏差应符合下表规定 :

公称直径/mm

实际重量与理论重量的偏差/%

6~12

±7

14~20

±5

22~50

±4

05
钢筋抽样复试

(1)钢筋在以上几项检查合格后,会同监理、业主进行现场取样,一般钢筋取样规定:同厂家、同规格、同型号、同批次的60吨钢材为一批,少于60吨的按一批计。

(2)热轧钢筋制成的成型钢筋同一厂家、同一类型、同一钢筋来源的成型钢筋,不超过30t为一批,每批中每种钢筋牌号、规格均应至少抽取1个钢筋试件,总数不应少于3个

钢筋、成型钢筋进场检验,当满足下列条件之一时,其检验批容量可扩大一倍:

1 获得认证的钢筋、成型钢筋;

2 同一厂家、同一牌号、同一规格的钢筋,连续三批均一次检验合格;

3  同一厂家、同一类型、同一钢筋来源的成型钢筋,连续三批均一次检验合格。

02

钢筋的半成品制作质量控制

1、当需要进行钢筋代换时,应办理设计变更文件;

2、钢筋加工宜在常温状态下进行,加工过程中不应对钢筋进行加热。钢筋应一次弯折到位;

3、钢筋调直,可用机械或人工调直。经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减小5%;

4、钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材;

5、钢筋弯钩或弯曲

(1)光圆钢筋的弯弧内直径不应小于钢筋直径的2.5倍;

(2)335MPa级、400MPa级带肋钢筋的弯弧内直径不应小于钢筋直径的4倍;

(3)直径为28mm以下的500MPa级带肋钢筋的弯弧内直径不应小于钢筋直径的6倍,直径为28mm及以上的500MPa级带肋钢筋的弯弧内直径不应小于钢筋直径的7倍;

6、位于框架结构的顶层端节点处的梁上部纵向钢筋和柱外侧纵向钢筋,在节点角部弯折处,当钢筋直径为28mm以下时,弯弧内直径不宜小于钢筋直径的12倍,钢筋直径为28mm及以上时,弯弧内直径不宜小于钢筋直径的16倍;

7、箍筋弯折处的弯弧内直径不应小于纵向受力钢筋直径;箍筋弯折处纵向受力钢筋为搭接钢筋或并筋时,应按钢筋实际排布情况确定箍筋弯弧内直径;

8、光圆钢筋末端作180°弯钩时,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。9、当设计要求钢筋末端需作 135°弯钩时,HRB335 级、HRB400 级钢筋的弯弧 内直径不应小于钢筋直径的4 倍,弯钩的弯后平直部分长度应符合设计要求;

9、拉筋用作剪力墙、楼板等构件中拉结筋时,两端弯钩可采用一端135°,另一端90°,弯折后平直段长度不应小于拉筋直径的5倍;

10、对一般结构构件,箍筋弯钩的弯折角度不应小于90°,弯折后平直部分长度不应小于箍筋直径的5倍;对有抗震设防及设计有专门要求的结构构件,箍筋弯钩的弯折角度不应小于135°,弯折后平直部分长度不应小于箍筋直径的10倍和75mm的较大值;

11、焊接封闭箍筋宜采用闪光对焊,也可采用气压焊或单面搭接焊。

12、圆形箍筋的搭接长度不应小于其受拉锚固长度,且两末端弯钩的弯折角度不应小于135°,弯折后平直段长度对一般结构构件不应小于箍筋直径的5倍,对有抗震设防要求的结构构件不应小于箍筋直径的10倍;

13、梁、柱复合箍筋中的单肢箍筋两端弯钩的弯折角度均不应小于135°

13、焊接封闭箍筋的焊点设置要点:

(1)每个箍筋的焊点数量为1,距离箍筋弯折处的距离不小于100mm

(2)矩形柱箍筋焊点宜设在短柱边,梁箍筋焊点应设置在顶边或底边;

14、钢筋下料长度应根据构件尺寸、混凝土保护层厚度,钢筋弯曲调整值和弯钩增加长度等规定综合考虑。

a. 直钢筋下料长度=构件长度—保护层厚度+弯钩增加长度

b. 弯起钢筋下料长度=直段长度+斜弯长度-弯曲调整值+弯钩增加长度

c. 箍筋下料长度=箍筋内周长+箍筋调整值

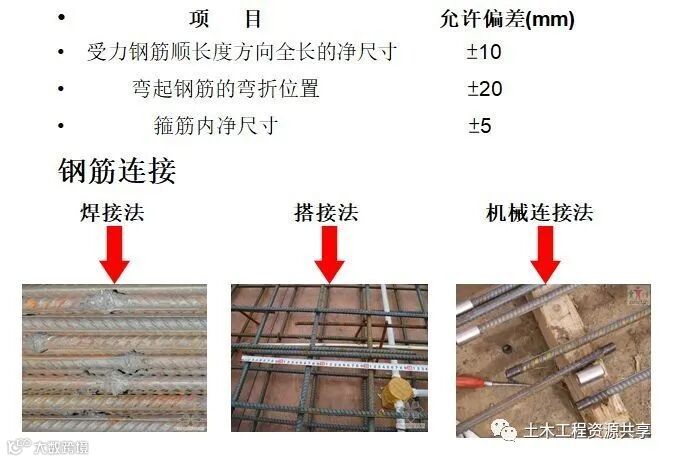

钢筋加工的允许偏差

有抗震设防要求结构中,梁端、柱端箍筋加密区范围内不应进行钢筋搭接

03

钢筋的现场安装、绑扎质量控制

钢筋绑扎前先认真熟悉图纸,检查配料表与图纸、设计是否有出入,仔细检查成品尺寸、心头是否与下料表相符。核对无误后方可进行绑扎。

采用20#铁丝绑扎直径12以上钢筋,22#铁丝绑扎直径10以下钢筋。

钢筋的绑扎接头应符合下列规定:

1、钢筋的绑扎搭接接头应在接头中心和两端用铁丝扎牢;

2 、墙、柱、梁钢筋骨架中各垂直面钢筋网交叉点应全部扎牢;板上部钢筋网的交叉点应全部扎牢,底部钢筋网除边缘部分外可间隔交错扎牢;

3 、梁、柱的箍筋弯钩及焊接封闭箍筋的对焊点应沿纵向受力钢筋方向错开设置。构件同一表面,焊接封闭箍筋的对焊接头面积百分率不宜超过50%;

4、 填充墙构造柱纵向钢筋宜与框架梁钢筋共同绑扎;

5 、梁及柱中箍筋、墙中水平分布钢筋及暗柱箍筋、板中钢筋距构件边缘的距离宜为50mm。

当纵向受力钢筋采用机械连接或者焊接时,接头设置应符合以下规定:

1、电渣压力焊只应使用于柱、墙等构件中竖向受力钢筋的连接;

2、同一构件内的接头宜分批错开;

3、直接承受动力荷载的结构构件中,不宜采用焊接;当采用机械连接时,不应超过50%。

当纵向受力钢筋采用绑扎搭接接头时,接头设置应符合以下规定:

1、同一构件内的接头宜分批错开,接头横向净距不小于钢筋直径,且不小于25mm;

2、搭接长度取相互连接的两根钢筋中的较小直径计算;

在梁、柱类构件的纵向受力钢筋搭接长度范围内,应按设计要求配置箍筋。当设计无具体要求时,应符合下列规定:

1、箍筋直径不应小于搭接钢筋较大直径的0.25倍;

2、受拉搭接区段,箍筋间距不应大于搭接钢筋较小直径的5倍,且不应大于100mm;

3、受压搭接区段,箍筋间距不应大于搭接钢筋较小直径的10倍,且不应大于200mm;

4、当柱中纵向受力钢筋直径大于25mm时,应在搭接接头两个端面外100mm范围内各设置二个箍筋,其间距宜为50mm。

1、墙钢筋质量控制要点

①墙的钢筋网绑扎同基础。钢筋有90°弯钩时,弯钩应朝向混凝土内。

②采用双层钢筋网时,在两层钢筋之间,应设置撑铁(钩)以固定钢筋的间距。

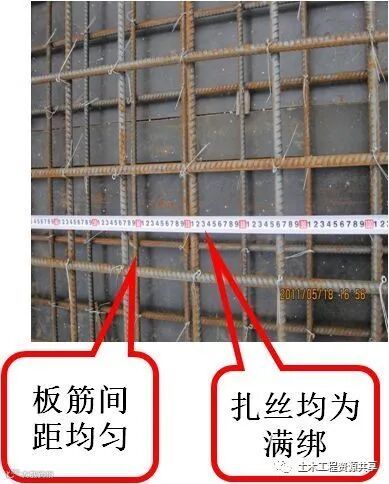

③墙筋绑扎时应吊线控制垂直度,并严格控制主筋间距。剪力墙上下两边三道水平处应满扎,其余可梅花点绑扎。

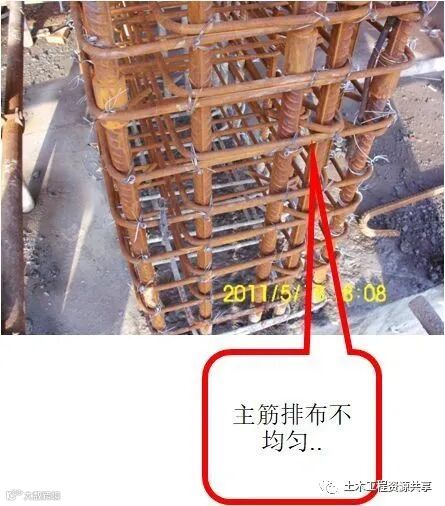

④为了保证钢筋位置的正确,竖向受力筋外绑一道水平筋或箍筋,并将其与竖筋点焊,以固定墙、柱筋的位置,在点焊固定时要用线锤校正。

⑤外墙浇筑后严禁开洞,所有洞口预埋件及埋管均应预留,洞边加筋详见施工图。墙、柱内预留钢筋做防雷接地引线,应焊成通路。其位置、数量及做法详见安装施工图,焊接工作应选派合格的焊工进行,不得损伤结构钢筋,水电安装的预埋,土建必须配合,不能错埋和漏埋。

2、梁、板、柱钢筋质量控制要点

①纵向受力钢筋出现双层或多层排列时,两排钢筋之间应垫以直径15mm的短钢筋,如纵向钢筋直径大于25mm时,短钢筋直径规格与纵向钢筋相同规格。

箍筋的接头应交错设置,并与两根架立筋绑扎,悬臂挑梁则箍筋接头在下,其余做法与柱相同。梁主筋外角处与箍筋应满扎,其余可梅花点绑扎。

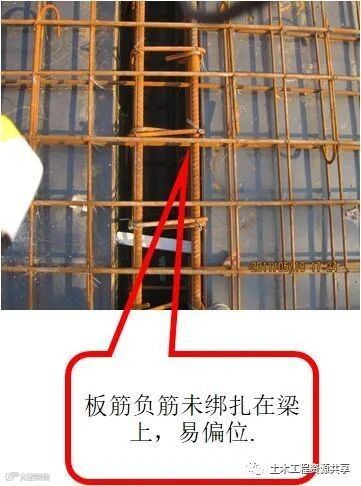

③板的钢筋网绑扎与基础相同,双向板钢筋交叉点应满绑。应注意板上部的负钢筋(面加筋)要防止被踩下;特别是雨蓬、挑檐、阳台等悬臂板,要严格控制负筋位置及高度。

④板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋在中层,主梁的钢筋在下,当有圈梁或垫梁时,主梁钢筋在上。

⑤楼板钢筋的弯起点,如加工厂(场)在加工没有起弯时,设计图纸又无特殊注明的,可按以下规定弯起钢筋,板的边跨支座按跨度1/10L为弯起点。板的中跨及连续多跨可按支座中线1/6L为弯起点。(L—板的中一中跨度)

⑥框架梁节点处钢筋穿插十分稠密时,应注意梁顶面主筋间的净间距要有留有30mm,以利灌筑混凝土之需要。

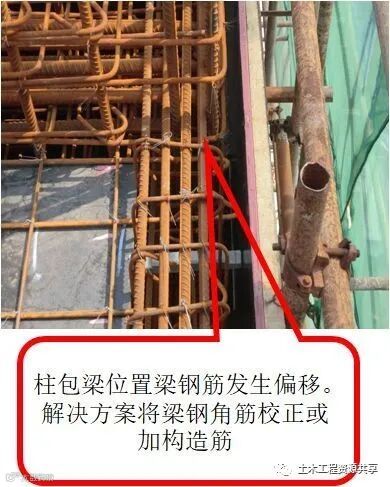

梁底模与钢筋骨架直接接触,未设置垫块,浇筑后成品易漏筋

钢筋安装质量验收要点

1、钢筋安装时,受力钢筋的牌号、规格和数量必须符合设计要求,全数检查。检验方法为观察,尺量。

2、受力钢筋的安装位置、锚固方式应符合设计要求,全数检查。检验方法为观察,尺量。

梁板类构件上部受力钢筋保护层厚度的合格点率应达到90%及以上,且不得有超过表中数值1.5倍的尺寸检查。

检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵横轴线划分检查面,抽查10%,且均不少于3面。



热门文章:

1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!





加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读6.4k
粉丝0
内容5.7k
