【施工技术】您学了吗?万科结构设计技术标准,收藏!

【施工技术】您学了吗?万科结构设计技术标准,收藏! AI土木通
2020-11-17
2
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

提示点击上方"土木工程资源共享"关注加入

点我资料免费下【重磅福利】

第一章:结构设计总则


第一节


结构设计一般原则

1.必须严格执行规范中的强制性条文,不得有任何违反。

2.结构形式一般采用钢筋砼结构。

3.结构方案应合理,应兼顾安全与成本,即在保证结构安全的前提下坚持成本最优原则。

4.构件尺寸及配筋若不是计算和概念设计需要,应取规范中较低值。


第二节


各业态荷载取值要求除严格执行《建筑结构荷载规范》外:

1. 商业步行街中独立商铺楼面使用荷载取4.0KN/平方米。

2. 会所中健身房、舞厅使用荷载取4.0KN/平方米,其余取2.0KN/平方米。

3. 独立地下车库顶板荷载应根据景观布置图或文字说明分块计算,并满足《种植屋面工程技术规程》取值标准。顶板活载取值:绿地取1.5KN/平方米;小型广场取4.0KN/平方米;机动车道一般兼做消防车道,可按《建筑结构荷载规范》相关条文取用。

4. 公共建筑的种植屋面填土厚度为500mm,活载取值:绿地取1.5KN/平方米,观光处取3.0 KN/平方米;住宅的入户花园及露台有填土要求时,填土厚度为200mm,活载取2.0KN/平方米。


第三节


梁、柱断面及配筋率取值范围

1. 主梁断面高度一般取跨度的1/10~1/14,合理的计算配筋率一般在0.8%~1.6%之间。

2. 次梁断面高度一般取跨度的1/14~1/18,合理的计算配筋率一般在0.4%~1.4%之间。

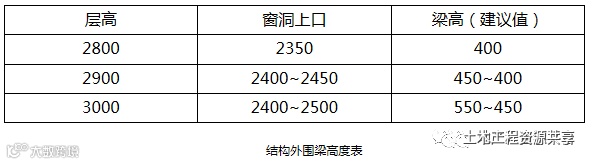

3. 除砖混结构外,结构外围梁的高度还应满足建筑要求,一般梁底至洞顶小于150时梁高做到窗顶。

4. 大跨度(大于10米)和大悬挑(大于2.5米)的梁应专门验算绕度和裂缝。

5. 梁配筋的归并系数取0.15,并严格按计算结果配置,不应随意放大。

6. 当梁腹板高度小于450时,不配置构造腰筋。(如计算结果需要配置抗扭腰筋则属例外)

7. 悬挑梁箍筋全长加密。

8. 主次梁相交处以加密箍筋为优先,吊筋设置与否应根据计算结果文件中剪力包络图为依据,如不需要,不应随意设置,以减少施工麻烦。

9.管道穿梁应加套管,直径大于30的圆洞(30X30方洞)应配置洞口加强筋。

10. 屋面、露台板跨中一般不设反梁,若设反梁,应根据排水情况在反梁上预留过水洞,标出洞的位置、大小,并做疏水处理,保证洞口排水通畅。

11. 柱断面可根据层数、层高、轴压比等要求来确定,尽量使柱轴压比接近规范限值。

12. 沿竖向柱计算配筋变化大于15%时,应分层配置;同一层柱配筋归并系数取0.15,并严格按计算结果配置,不应随意放大。

13. 柱断面配筋中拉筋应钩住主箍筋并参与体积配箍率计算。

第二章:材料选用范围


第一节


墙体

1. 承重墙采用MU7.5~MU10粘土砖或承重多孔粘土砖,M5~M10水泥砂浆或水泥混合砂浆。

2. 填充墙外墙采用MU5非承重多孔粘土砖,M5水泥混合砂浆。

内墙采用加气混凝土砌块,M5水泥混合砂浆。

3. 厨房、卫生间填充墙底部200高为C20素混凝土或MU5非承重多孔粘土砖, M5水泥砂浆.

4. 地下室填充墙采用MU5水泥灰砂砖或MU5非承重多孔粘土砖,M5水泥混合砂浆。

5. 框架、框-剪、剪力墙、框中筒结构中女儿墙泛水高度以下为钢筋混凝土反梁或C20素混凝土,以上采用MU5非承重多孔粘土砖,M5水泥混合砂浆。

6. 加气混凝土砌体及材料要求

(1)干体积密度为≤7 KN/M3

(2)砌体密度(容重)8~9 KN/M3(一般取9KN/M3)

(3)内墙砌块强度MU5(A5.0),外墙砌块强度MU5(A5.0);

(4)内墙100厚砌筑砂浆M5(H≤2.4 M),200厚砌筑砂浆M5(H≤4.4 M);

(5)砌块墙体拉结:砌块墙体应与钢筋混凝土柱或剪力墙拉结。拉结方式可采用沿柱或剪力墙的高度方向每隔600mm后植热轧钢筋,直径Φ6。钢筋伸入砌体内的长度不应小于墙长的1/5且不小于700mm。后植钢筋的锚固为100mm。


第二节



1. 基础:C25~C35

2. 主体:砖混为C20;其余不低于C25;多层、小高层的墙柱一般以C25~C30为主;高层的墙柱一般以C30~C35为主。


第三节


钢筋

1. 梁、板纵向钢筋首选HRB400(III)级钢。

2. 基础受力筋、墙柱纵向钢筋首选HRB400(III)级钢筋;当计算结果基本为构造要求时可采用II级钢筋。

3. 梁、柱箍筋根据计算结果选用I级钢筋或HRB400(III)级钢筋。

4. 结构做的装饰线条及构造钢筋采用I级钢筋,当钢筋直径大于12mm时可采用II级或III级钢筋。

5. 不得采用冷轧带肋钢筋。

第三章:各类建筑的具体要求


第一节


住宅

1. 计算模型及电算、手算资料提供PK.PM电子模型

楼屋面荷载取值计算;

楼梯梁、板配筋计算;

地下室外墙强度计算及变形验算;

基础计算。

2.技术要求

A. 梁:

所有房间天棚不应有梁;

客厅和餐厅相接无墙处不应有梁;

楼板跨度不大,配筋为构造配筋时,隔墙下可不设梁;

梁下无墙处净高不小于2.4米;

应避免梁偏向降板房间一边而使地面出台;

露台、阳台、卫生间等楼面做结构降板时,板中间的梁面应作降低处理,避免梁面凸出降板面;

B. 板:

厅、房、室内过道等结构面比建筑面低50;

公共楼梯间、电梯厅结构面与厅房结构面平;

厨房结构面比厅房结构面降30;

卫生间小降板为:结构面比厅房结构面降30;

卫生间大降板为:结构面比厅房结构面降300,若卫生层为同户的卧室时,应减小至250;

与厅房相连的阳台结构面比厅房结构面结构降50;

与厨房相连的阳台结构面比厅房结构面结构降100;

入户花园结构面比厅房结构面结构降150;

露台结构面比厅房结构面结构降250;

商业部分的屋面降板:结构面比厅房结构面结构降200~250,防止出现屋面降板不够,导致室外找坡困难。


第二节


独立地下车库

1. 计算模型及电算、手算资料:

A. 提供PK.PM电子模型;

B. 顶板荷载取值计算;

C. 地下室外墙强度计算及变形验算;

D. 基础及抗浮计算;(抗浮计算用甲方认定的抗浮设计水位)

E. 人防计算资料:顶板、底板、临空墙、口部等。

2、技术要求

A. 柱网:一般为5.1~5.4米X8.0~8.2米,柱断面500X500;<2000平方米的车库柱网可为5.1~5.4米x5.4~5.7米,柱断面400X400;兼人防工程的车库宜用较小柱网。

B. 顶板形式:非人防车库采用井字梁结构,主梁1/10,次梁1/16;自动喷淋管尽贴次梁底穿主梁,位置尽量在1/3梁跨处;小柱网的非人防车库受层高限制时可采用无梁楼盖;兼人防工程的车库应根据具体情况采用井字梁结构或无梁楼盖。

C. 顶板覆土:一般覆土厚度控制在0.6~0.9米,局部可堆高至1.5~2.1米,堆高点选在柱上并向四周放坡,每2500平方米一个堆高点,顶板荷载应按景观要求分块计算。

第四章:构造柱、圈梁、过梁的布置原则及配筋要求


第一节


构造柱


1. 构造柱设置位置:

A. 宽度大于2m的洞口的两侧。

B. 长度超过2.5m的独立墙体的端部。

C. 当墙体长度超过5米时,应在墙体中间设置构造柱。

D. 外墙的阳角、悬挑结构的端部均应设置构造柱。

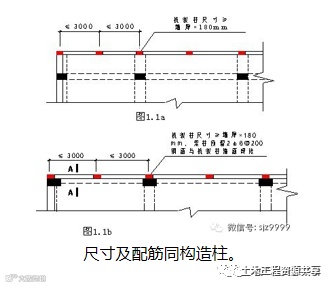

E. 支承在悬臂梁和悬臂板上的墙体,应按图1.1a和图1.1b所示设置钢筋混凝土抗裂柱。

2. 构造柱配筋:

A. 构造柱的截面尺寸为墙厚×200mm,混凝土强度等级为C20。

B. 构造柱的纵向钢筋配置4Φ10;箍筋采用Φ6@200。

C. 构造柱上下两端应与楼层梁或基础梁锚固连接。

D. 构造柱与墙体连接处的砌体宜砌平,沿墙高度每隔600mm设置2Φ6拉结钢筋,钢筋每边伸入墙内不应小于700mm及墙长的1/5。

E. 必须先砌墙,后浇构造柱。


第二节


圈梁

1. 圈梁布置:

A. 自由端的墙体顶面。

B. 高度超过4m的墙体、有门窗洞口的100厚墙高度超过2.4米时中间应设一道。

2. 圈梁配筋:

A. 圈梁宜连续地设置在同一水平面上,并形成封闭状;当圈梁被门窗洞口截断时,应在洞口上部增设相同截面的附加圈梁。附加圈梁与圈梁的搭接长度不应小于H(H为圈梁与附加圈梁的垂直距离),且不应小于1m。

B. 可用配筋带代替圈梁。

C. 圈梁或配筋带的截面宽度应与墙厚相同;圈梁的截面高度为200mm,配筋带的截面高度为100mm;圈梁的纵向配筋为4Φ10,箍筋为Φ6@200,配筋带的纵向配筋为3Φ10,横向配筋为Φ6@200;混凝土强度等级为C20。


第三节


过梁


1.过梁的设置及构造要求

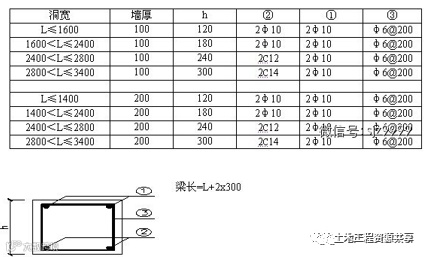

断面及配筋表

2. 当过梁预留高度小于150mm时,采用梁下挂板或将梁高度增加。


第四节


窗间墙、门垛

1. 窗间墙、门垛宜为300mm的倍数,并不应小于600mm。当窗间墙的宽度小于600mm而其后面又无横墙时,应设置成混凝土窗间墙或粘土砖墙。位于防火墙两侧的窗间墙,其宽度和厚度应符合防火规范的要求。

2. 外墙门窗洞口两侧:预埋C20细石混凝土块(每侧不少于3块)或现浇C20细石砼构造柱。3. 内墙门窗洞口两侧:当墙厚≥200时,预埋C20细石混凝土块(每侧不少于3块)或现浇C20细石砼构造柱;当墙厚为100时加构造柱。

4. 当构造柱设置完毕,剩余墙体长度不足400mm时,可全部采用粘土砖,同时取消构造柱。

5. 一些尺寸较小的填充墙垛(尺寸小于200时),可采用现场浇注。

6. 楼梯间处综合管线集中处墙体,如入户门侧墙等预埋线管较多,容易裂缝,管网安装完毕后,应采用钢筋混凝土现浇成一体。


热门文章:

1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!





加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读7.3k
粉丝0
内容5.7k
