浇筑前准备

1、浇筑混凝土前,应清除模板内和钢筋上的垃圾及污染物;木模应浇水湿润,但不得积水,并将缝隙塞严以防漏浆。

2、泵送混凝土必须保证混凝土泵的连续性工作;输送管道宜直,转弯宜缓,并有可靠的固定措施;进行泵送前,应 预先用水泥砂浆润滑输送管道内壁。

3、对浇筑的部位、砼强度等级、施工缝留置等要求必须交底到位。

混凝土浇筑

1、混凝土运输、浇筑及间歇的全部时间不得超过混凝土初凝时间,当超过时应留置施工缝。

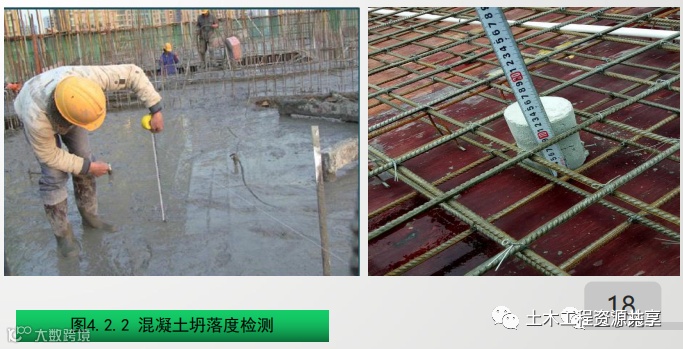

2、混凝土运至浇筑地点时,并核对强度并进行坍落度检测,同时按规定要求留置相应砼试块。

3、控制振动棒振捣数量与质量,振动棒插入点间距控制在500mm内,应避免碰撞钢筋、模板、预埋件等。

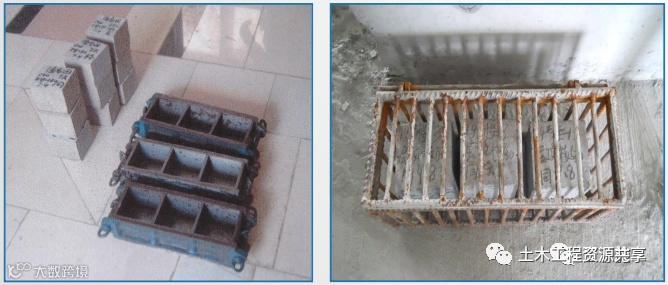

4、为控制板厚,每块板不少于5个厚度控制块,分布于楼板四个大角及正中间,且间距不大于1500mm。厨房间及其他涉水房间、屋面不得设置厚度控制块。施工过程中及时复测标高;同时应安排钢筋工及时 恢复变形和移位的钢筋。关键部位浇筑过程中,管理人员必须旁站。

5、施工完成后,使用板厚仪对楼板厚度进行移动式检测及复核。

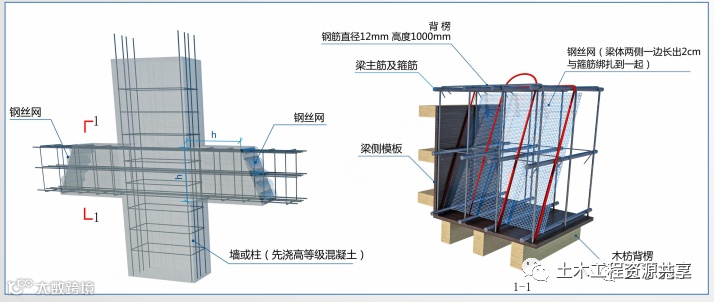

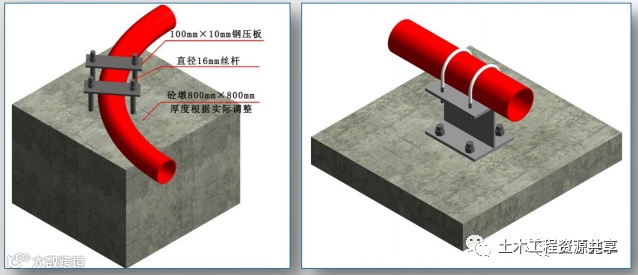

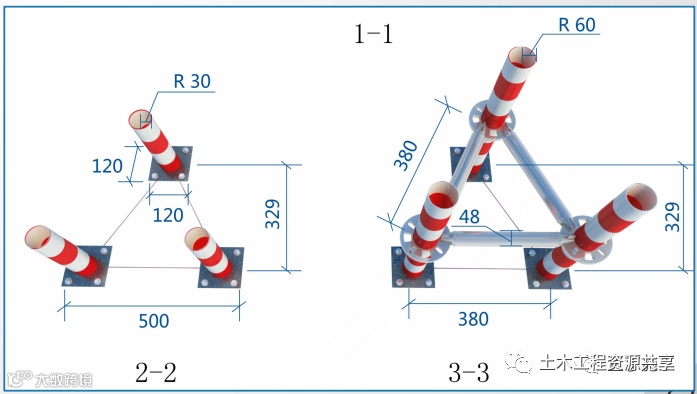

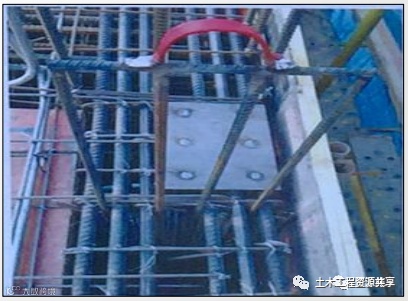

1、梁柱接头不同混凝士,采用钢丝网,钢丝网呈45度放置,配合周转背楞稳定钢丝网位置,并控制混凝土流向。在混凝土初凝前将背楞取出(背楞采用12螺纹钢制作),可周转使用。

2、混凝士浇筑过程中,分离装置与梁内预埋的钢丝网结合使用。柱头混凝土浇筑至设计标高,找平后使装置内的混凝土与板面标高一致,保证强柱弱梁的要求。

3、混凝土浇筑过程中,先浇筑强度等级高的混凝土,待强度等级高的混凝土初凝前进行强度等级低的混凝土浇筑。

4、梁柱接头混凝土浇筑时须管理人员旁站,严禁低标号混凝土流入高标号混凝土。

混凝土泵管余料回收

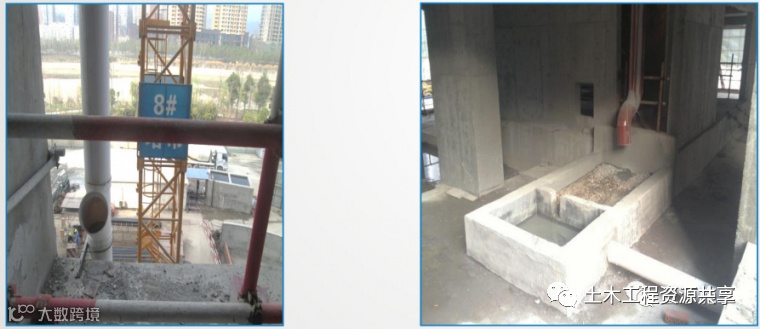

1、严禁将冲洗泵管的直排污染密目网,应使用吊斗或混凝土洗泵(废料回收)系统替代传统混凝土废料直排。

2.沉淀水可作为二次结构的施工用水,同时可以将沉淀池内的细石等材料进行回收利用。

混凝土收面

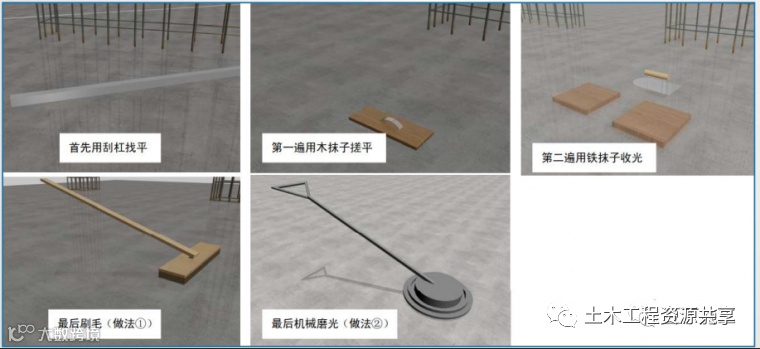

1、楼板混凝土振捣完毕后,拉线控制标高,用刮杠刮平,用抹光机抹平或用木抹子搓压二次收面,时间不得过早或过晚,控制 楼板混凝土表面裂缝。

2、墙根两侧、柱根四周200mm范围内应刮平压光。初凝前宜进行二次振捣,接着应进行表面一次抹压;终凝前再进行二次抹压, 以减少现浇板表面收缩龟裂。

3、混凝土面平整度控制在±5mm范围内,有坡度要求的,找坡方向准确坡度满足设计要求。

混凝土养护

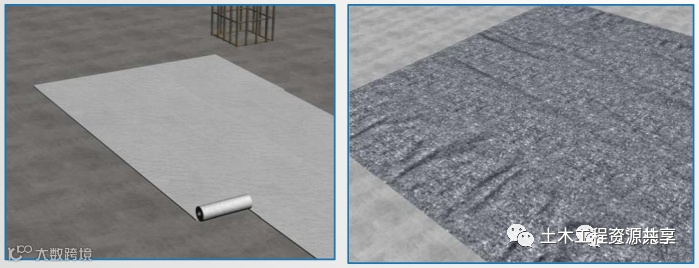

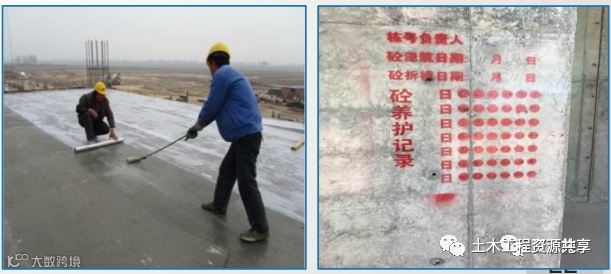

1、混凝土浇筑完成后12h内进行浇水养护(收面后宜采用塑料薄膜覆盖养护),夏季应增加浇水次数并保证表面湿润,冬季施工 应有保温防冻措施。

2、砼收光完成后,必须及时覆盖塑料薄膜,且养护方法应得当、合理,养护时间要满足规范要求。混凝土强度未达要求前,严禁 吊运材料或上人(以不踩起脚印为宜)。

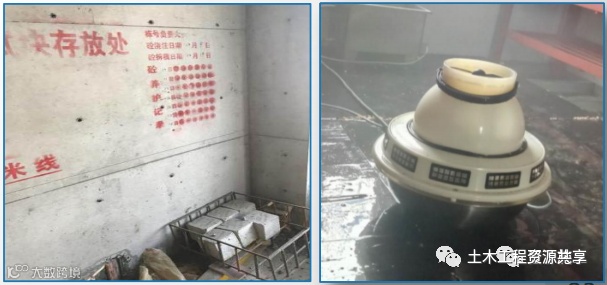

3、混凝土浇水养护的时间:不得少于7d;对掺用缓凝型外加剂或有抗渗要求的混凝土,不得少于14d;

4、每层的养护视频由分包责任人发送养护视频至项目部管理群内,项目部利用坚果云软件存档,以此确保楼层墙板养护到位。同 时在相应楼层标注砼养护记录。

混凝土试块

1、试件成型后,在混凝土初凝前1~2h内须进行抹面,沿模口抹平。

2、成型后带模试件应用湿布或塑料布覆盖,并在20±2℃的室内静置ld(但不得超2d),然后拆模编号。

3、拆模后试件应立即送标准养护室养护(标养室必须采用恒温恒湿系统),试件间应保持10~20mm的距离,并 避免直接用水冲淋试件。无标准养护室时,试件可在水温为20±2℃不流动的水中养护。

4、须根据同条件试块的强度判断拆模时间,拆模须经过项目技术负责人批准。

实测实量

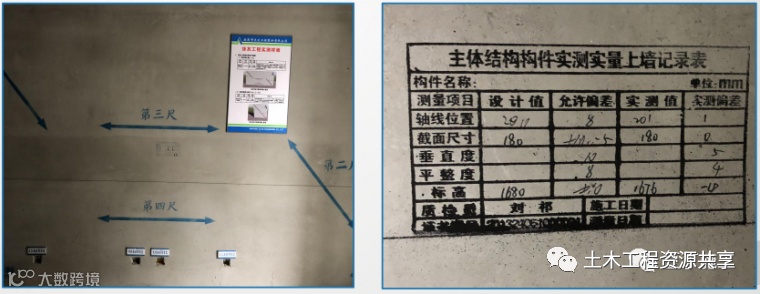

1、混凝土墙、柱模板拆模后5日内实测数据应上墙,采用印章填写等形式,采用二维码技术应简便、高效。

2、实测实量参照集团公司下发《实测实量作业指引》,规范质检行为,尽可能消除人为操作引起的偏差。垂直度、平整 度、轴线位置、截面尺寸为必测内容,其中跨洞口部位必测平整度。实测实量整层数据宜采用二维码进行汇总统计,印章 内容齐全。

3、实测实量数据纳入劳务班组考核,每层检查综合得分低于(包括)90 分,给予班组1000元/层处罚,连续三次低于90 分,公司群内进行通报。

车库上车辆

1、地下室顶板混凝土未达到100%强度,严禁车辆通行。

2、地下室顶板行车路线,须提前规划,尽可能与消防设计车道重合。

3、车行路线与消防车道不符时,宜与设计沟通,对车行路线进行结构加固或保留支模体系。

4、严禁超设计荷载堆放钢材、周转材料和建筑材料。

优化设计

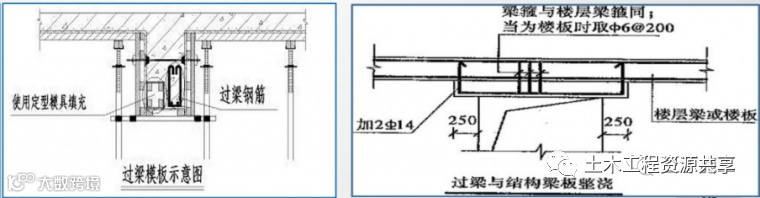

1、过梁与主梁底间距大于300mm的可以设置预制过梁或现浇过梁。

2、墙体门窗洞口顶标高与圈梁、框架梁底标高不同时,若两者相差不大于300mm, 过梁应与圈梁、 框架梁一起现浇,设置的过梁两端应超出洞口两侧不少于 250mm, 或延伸至与构造柱、框架柱连接,其混凝土强度等级不低于C20,过梁宽同墙厚,如未 一次浇筑则应采取有效防开裂措施。

3、如结构墙柱边门垛小于150mm,在施工图中明确此门垛和结构墙柱一起浇筑成型, 如未一次浇筑则应采取有效防开裂措施,则应采取有效措施确保二次浇筑砼或砌体砌筑 的稳固,避免竖向裂缝的产生。

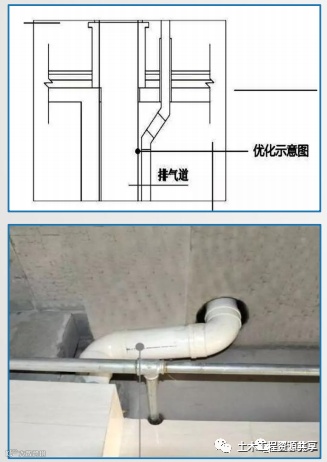

4、屋面套管预埋前根据屋面建筑图纸进行深化碰撞试验,优化调整通气管位置,绕开烟帽、排水沟等部位,降低后期防水施工难度 改善屋面整体施工观感质量。

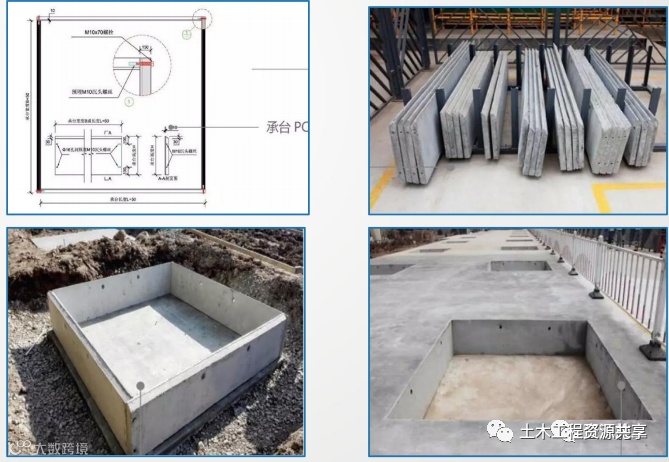

5、采用PC板替代传统砖胎模,减少砌体粉刷施工量,提高基础施工进度及承台成型尺寸精度。

推荐阅读

1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

来源:网络权归原作者及原出处所有

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读10.4k
粉丝0
内容5.7k
