距离时间越来越近,在备考二建《建筑》的过程中,其中工程造价与成本两大计算题型尤为重要,案例几乎每年都有涉足,务必掌握透彻。下面建工社老张为大家支招!

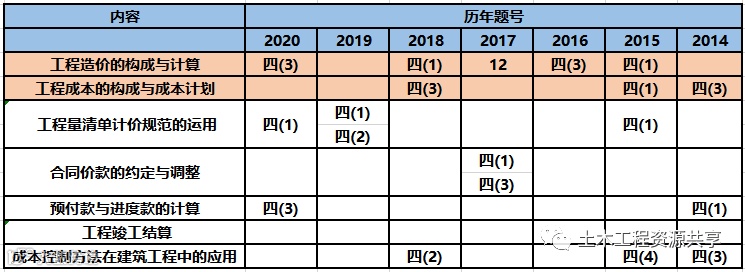

  2014年-2020年历年真题题型与题号


  知识点一:工程造价的构成与计算

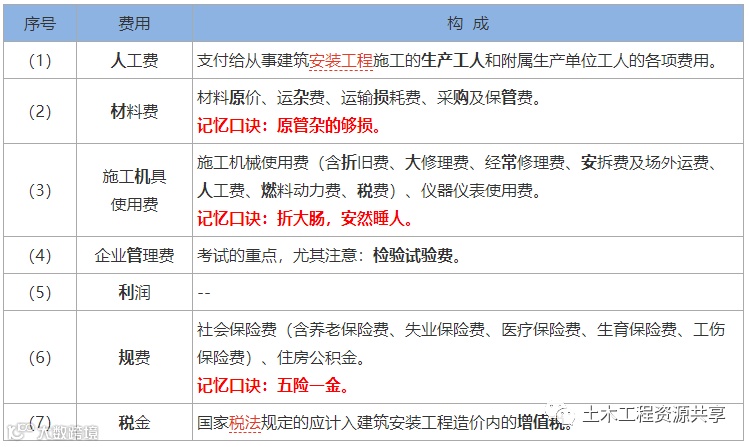

  一、按照组成要素划分【2015四(1)】


  【记忆口诀】:人材机管利规税

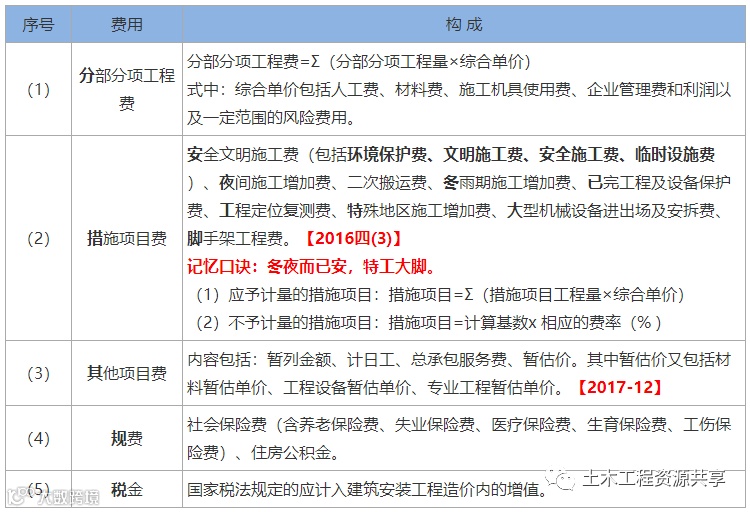

  二、按造价形成划分【2020四(3)、2018四(1)、2016四(3)】


  【记忆口诀】:分措其规税。

  三、工程造价计价程序


  【经典题型演练,加强考点巩固】

  【2018四(1)】某开发商投资兴建办公楼工程,建筑面积9600㎡,地下一层,地上八层,现浇钢筋混凝土框架结构,经公开招投标,某施工单位中标,中标清单部分费用分别是:分部分项工程费3793万元,措施项目费547万元,脚手架费为336万元,暂列金额100万元,其他项目费200万元,规费及税金264万元,双方签订了工程施工承包合同。

  问题:施工单位签约合同价是多少万元(小数点后保留2位数字)? 建筑工程造价有哪些特点?

  参考答案:详见参考解析

  参考解析:

  (1)合同价=分部分项工程费+措施项目费+其他项目费+规费+税金=3793+547+200+264=4804.00万元

  (2)建筑工程造价有以下特点:大额性、个别性和差异性、动态性、层次性。

  【2019案例节选】 问题:根据工程量清单计价原则,通用措施费用项目有哪些(至少列出6项)?

  参考答案:详见参考解析

  参考解析:通用措施费项目包括:安全文明施工费 、夜间施工增加费、二次搬运费、冬雨期施工增加费 、已完工程及设备保护费 、工程定位复测费 、特殊地区施工增加费 、大型机械设备进出场及安拆费、脚手架工程费 。

  知识点二:工程成本的构成与计算


  【经典题型演练,加强考点巩固】

  1、某建设单位投资兴建一大型商场,地下二层,地上九层,钢筋混凝土框架结构。双方按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工总承包合同。中标造价费用组成为:人工费3700万元,材料费17565万元,机械费995万元,管理费450万元,措施费用760万元,利润940万元,规费525万元,税金850万元。施工总承包单位据此进行了项目施工承包核算等工作。

  问题:成本管理任务包括哪些工作?分别列式计算本工程项目的直接成本和间接成本各是多少万元?

  参考答案:详见参考解析

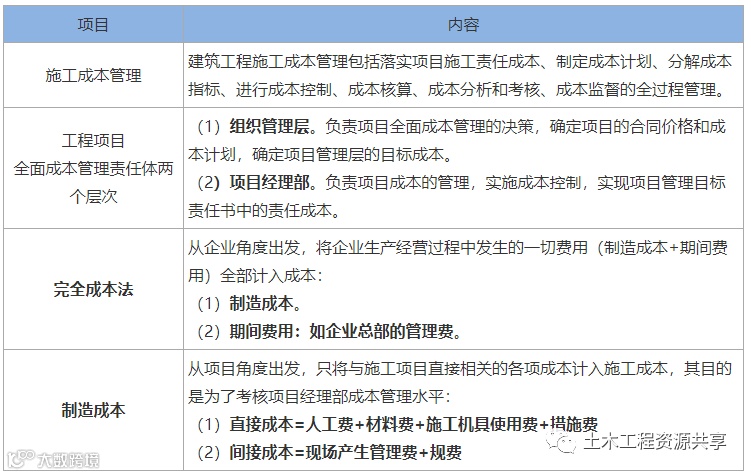

  参考解析:成本管理包括落实项目施工责任成本、制定成本计划、分解成本指标、进行成本控制、成本核算、成本分析和考核、成本监督的全过程管理。

  直接成本=3700+17565+995+760=23020.00万元

  间接成本=450+525=975.00万元

  2、某商业用房工程,建筑面积15000㎡,地下一层,地上四层。施工单位与建设单位采用《建设工程施工合同(示范文本)》(GF-2013-0201)签订了工程施工合同。工程竣工后,项目经理部按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309.20万元,措施费440.80万元,规费11.02万元,企业管理费332.17万元(其中施工单位总部企业管理费为220.40万元)。

  问题:按“制造成本法”列式计算项目施工直接成本、间接成本和项目施工总成本。

  参考答案:详见参考解析

  参考解析:

  施工直接成本=直接工程费+措施费=4309.2+440.8=4750万元。

  施工间接成本=规费+现场管理费=11.02+(332.17-220.4)=122.79万元;

  项目施工总成本=直接成本+间接成本=4750+122.79=4872.79万元。

  3、某施工单位项目部对合同造价进行了分析。各项费用为:人工费 4100.00 万元、材料费 18058.00 万元,施工机具使用费 1895.10 万元,措施费 3115.12 万元,管理费 4710.28 万元(其中总部的企业管理费 3024.15 万元),利润 1308.41万元,规费 945.58 万元,税金 1130.80 万元。

  问题:

  (1)请按照完全成本法核算施工总承包单位的成本。

  (2)请按照制造成本法核算直接成本、间接成本。(计算结果均保留2位小数)

  参考答案:详见参考解析

  参考解析:

  (1)完全成本=4100+18058+1895.1+3115.12+4710.28+945.58=32824.08万元

  (2)直接成本=4100.00+18058.00+1895.10+3115.12=27168.22万元

  间接成本=(4710.28-3024.15)+945.58=2631.71万元




1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

源:网络。版权归原作者及原出处所有



加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读7.3k
粉丝0
内容5.7k
