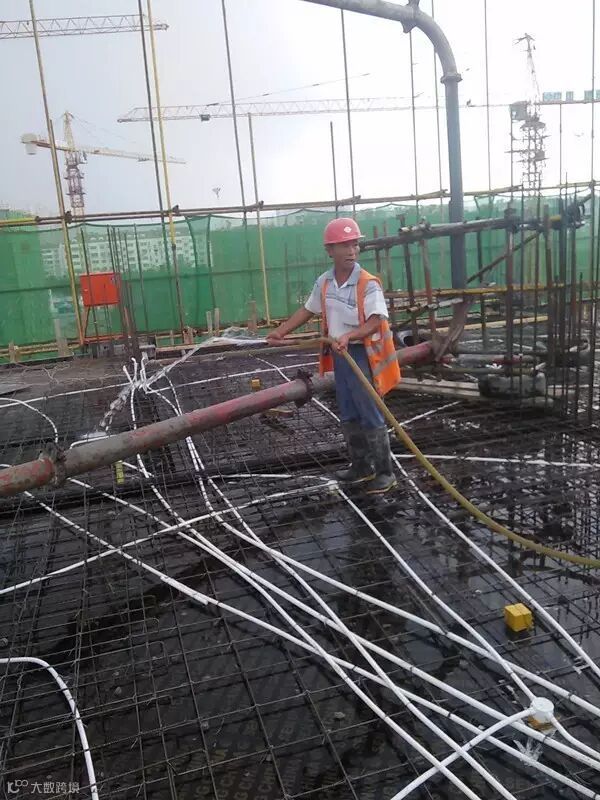

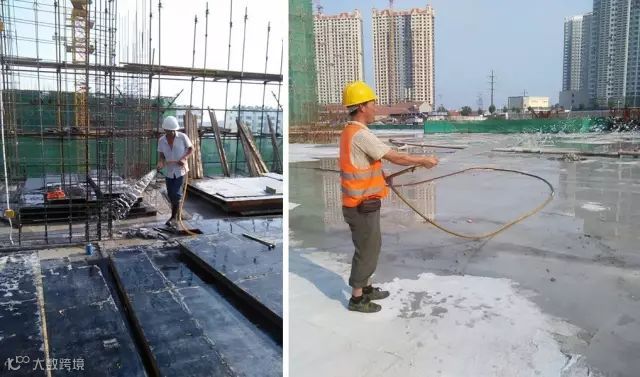

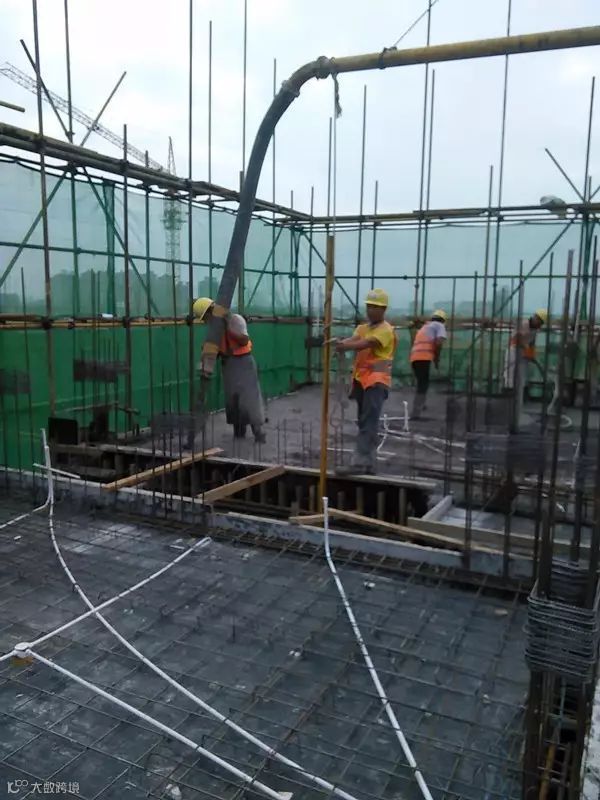

混凝土浇筑施工过程非常重要,但是往往过程容易被忽视。这是因为浇筑时间长,人是有疲劳期,容易懈怠。所以,掌握浇筑关键点十分重要,只要控制好关键点就可以了。我们来看一看他们是如何进行过程控制的?

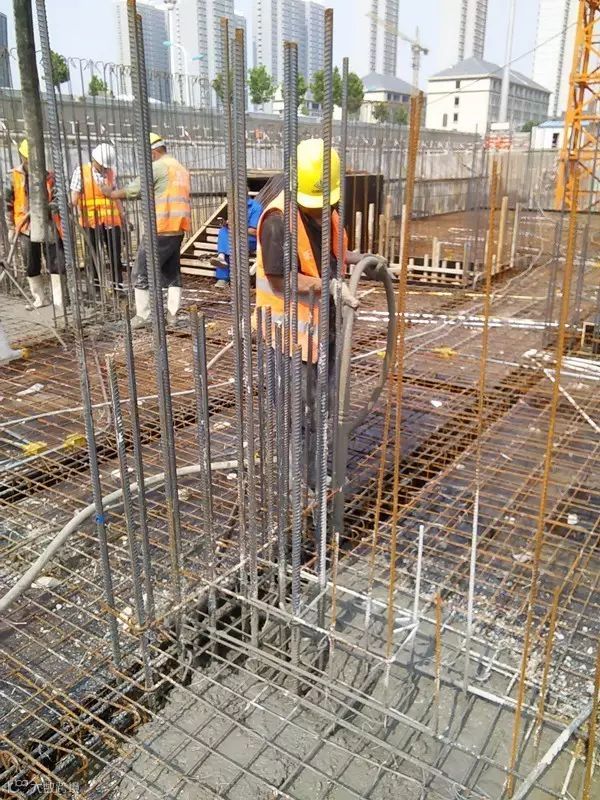

1

混凝土浇筑之前,提前3天算好混凝土方量,并上报至商品混凝土搅拌站站。

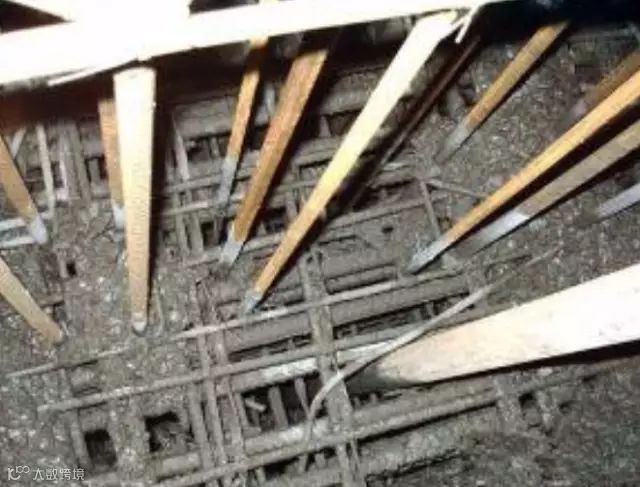

2

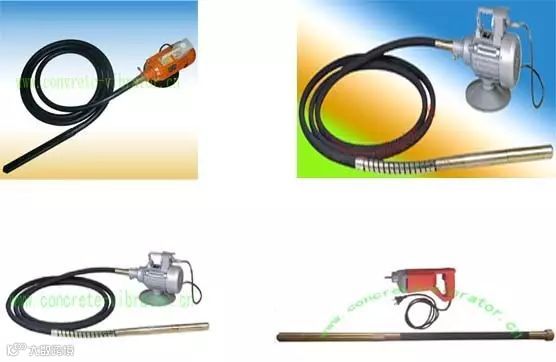

准备4台振动棒,留3台现场使用,1台预留应急使用。

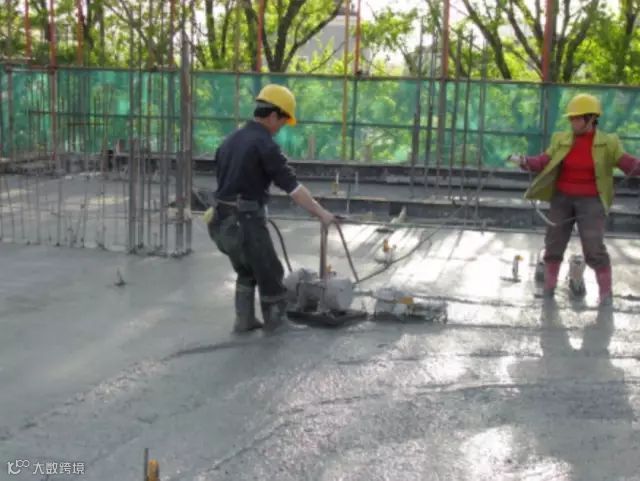

3

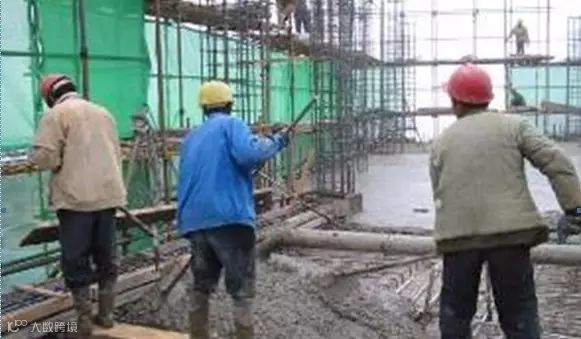

人员安排:振动6人(1人提振动器,1人振动)

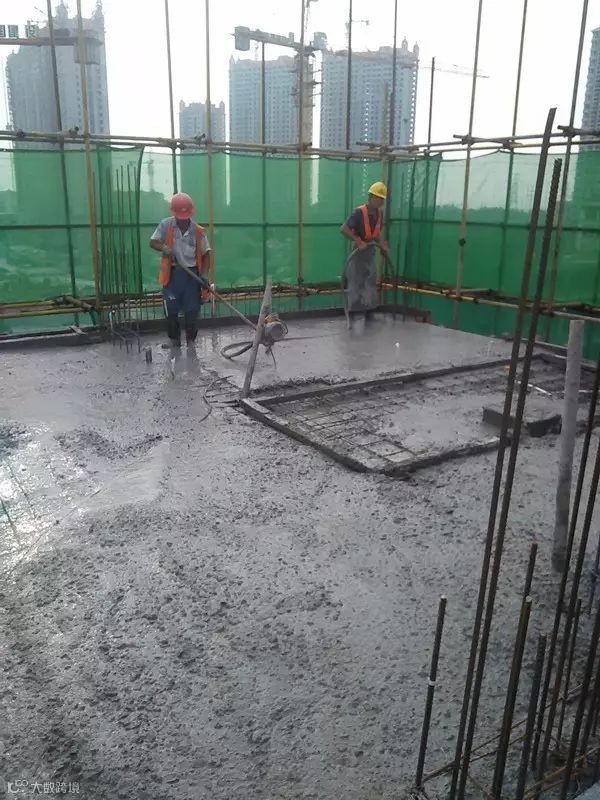

混凝土抹平2人:
收光2人:
罐车卸料口1人(负责将混凝土中的大石子拿出):
抱混凝土出料管1人:
现场协调1人:

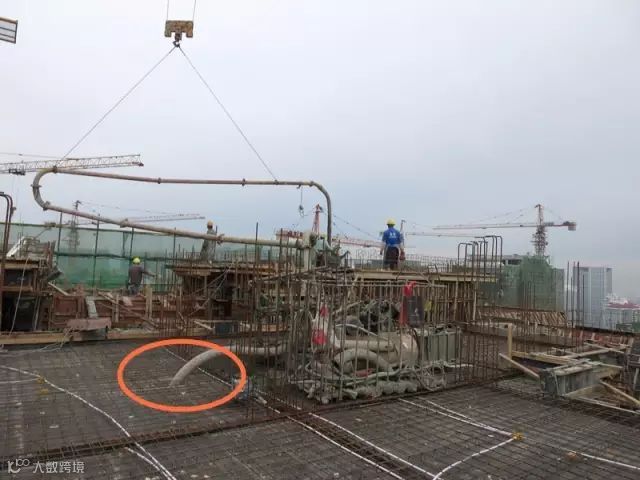

4

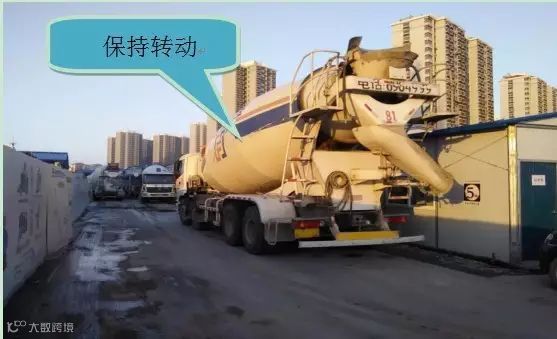

混凝土运输车的罐车在运输过程中保持转动

5

第一车混凝土为与原配合比相同的水泥砂浆(打入剪力墙内,最好是先装入大的铁桶里或者专用装水泥砂浆的工具。
然后用铁锹一锹一锹地铲入剪力墙里面,大约100mm厚,防止烂根)

6

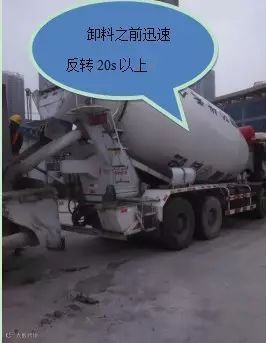

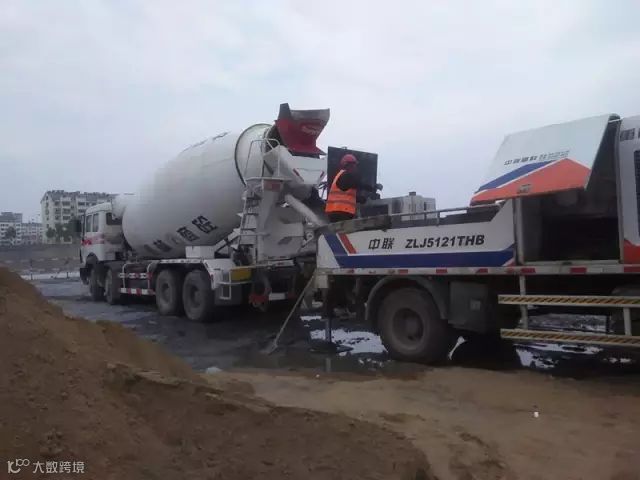

混凝土车在将混凝土倒入地泵车之前必须迅速反转20S以上方可卸料。

7

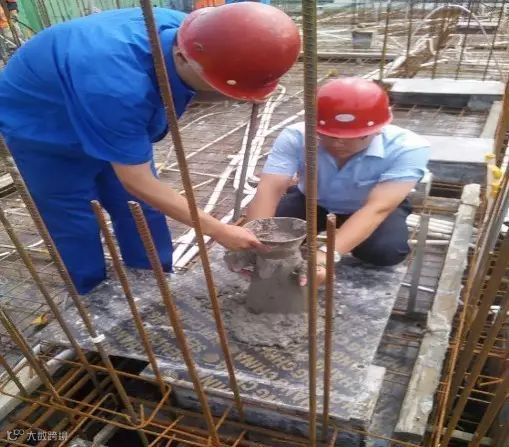

每3车检查一次混凝土坍落度。坍落度宜控制在160mm—180mm之间,抽查混凝土的位置为罐车的1∕4—3∕4之间。

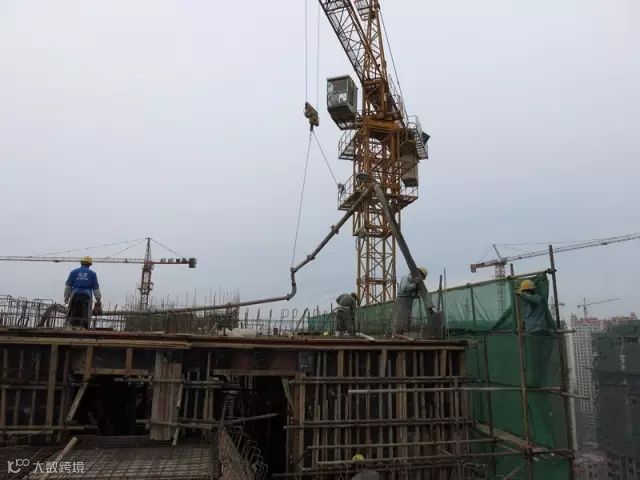

8

浇筑之前模板浇水湿润,垃圾清理干净。

9

浇筑之前检查外架是否搭设高出该层混凝土完成面1.5m,并满挂密目网。

10

检查是否需升塔吊

11

检查地泵管是否碰着楼板的模板(一定不能碰着模板,很多模板坍塌事件的起因都是由于地泵管碰着模板造成的)

12

浇筑顺序为先浇筑剪力墙,后浇筑梁板,梁板浇筑一半时浇筑楼梯

13

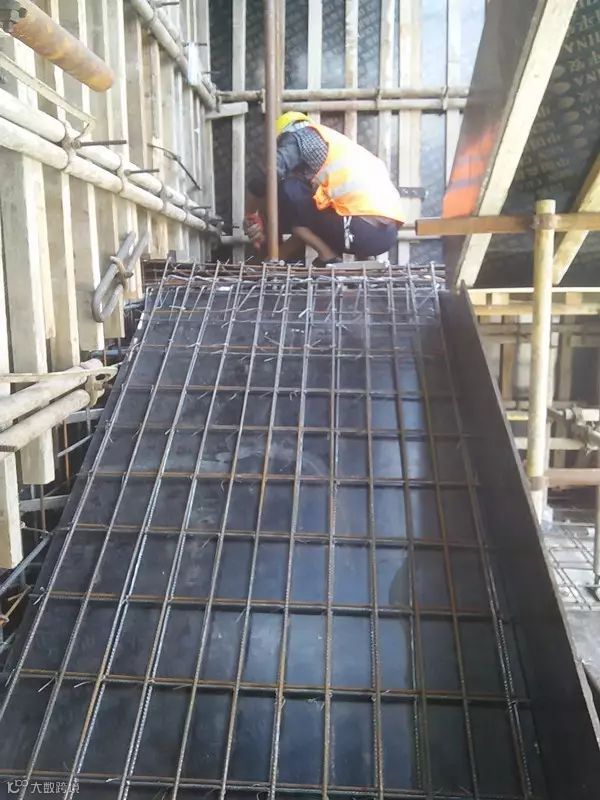

快要浇筑楼梯时提前跟搅拌站沟通好。
运送坍落度较小的混凝土浇筑(楼梯为斜的,坍落度大了,混凝土里面的水容易流走)。

14

剪力墙和梁板的混凝土型号不一样,业主及监理要求又比较严格。不同的混凝土不能混合在一起。
此时应先浇筑剪力墙,待剪力墙混凝土浇筑满之后,此时不要拿振动棒震动,继续浇筑剪力墙混凝土。
浇筑至比剪力墙高出200mm-300mm之后,不要振动。迅速浇筑梁板的混凝土,待梁板的混凝土,浇筑至剪力墙处时,一起振动剪力墙和梁板的混凝土即可很好的分开
在一个地方的剪力墙混凝土浇筑完成以后,需浇筑另外一个地方的剪力墙时,混凝土泵管出口迅速用麻袋装好。防止剪力墙混凝土和梁板的混凝土混合在一起。

15

梁柱交接处钢筋过密时,绑扎时应留置振捣孔。

16

浇筑电梯井时得旋转式浇筑,不然模板很容易爆模。

17

剪力墙及柱的浇筑高度超过2m时,必须采用分层浇筑、分层振捣,严禁一次浇筑完成。
当墙柱采用两次振捣时,用50振动棒随捣随振,用30或20振动棒或人工锤击模板(两名工人同时在墙柱两侧锤击,从下往上,锤击间距200mm)进行二次振捣,以防止表面气泡、蜂窝、麻面、烂根的产生。

18

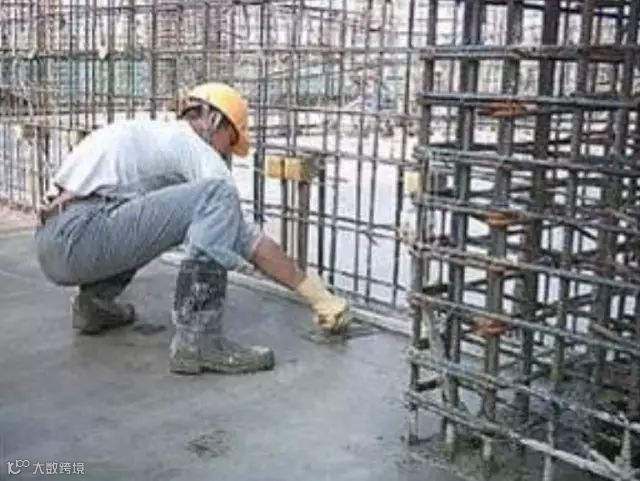

派专人对剪力墙及墙柱根部周边混凝土收面标高平整度控制在3mm以内,方便后期剪力墙合模。

19

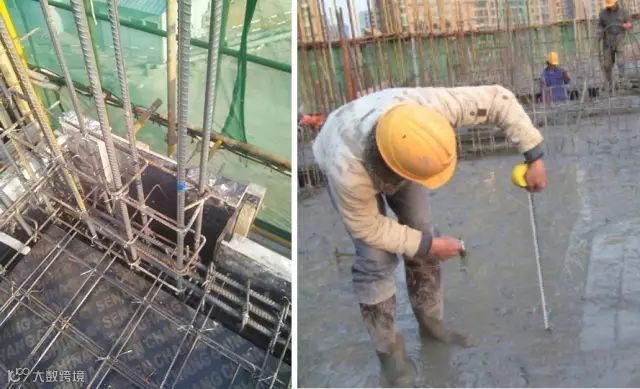

振动棒插入范围宜为250mm,振动棒振动到表面平整,表面有泛浆,且无气泡冒出即为振动合适。

20

浇筑时标高一定要控制好,通过之前在剪力墙上面打出的50线和拉通线控制。

21

禁止往罐车里面加水,建议派专人在罐车旁边值班。

22

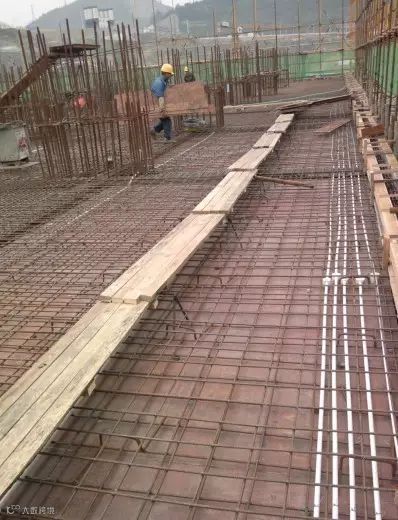

浇筑混凝土之前提前铺设好马道

23

混凝土浇筑时钢筋工、木工、电工必须有专人到场。
钢筋工:重点注意剪力墙及梁的钢筋,在混凝土浇筑时不要贴着模板、板的面筋。
在浇筑混凝土时,不要翘起。特别是楼板的面筋,在梁上的锚固位置。
木工:重点注意跑模、爆模的发生。
电工:重点注意停电

24

楼板的振动建议用平板振动器振动

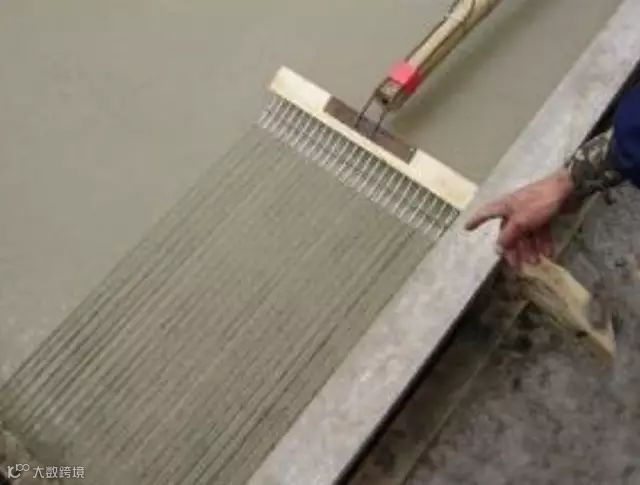

25

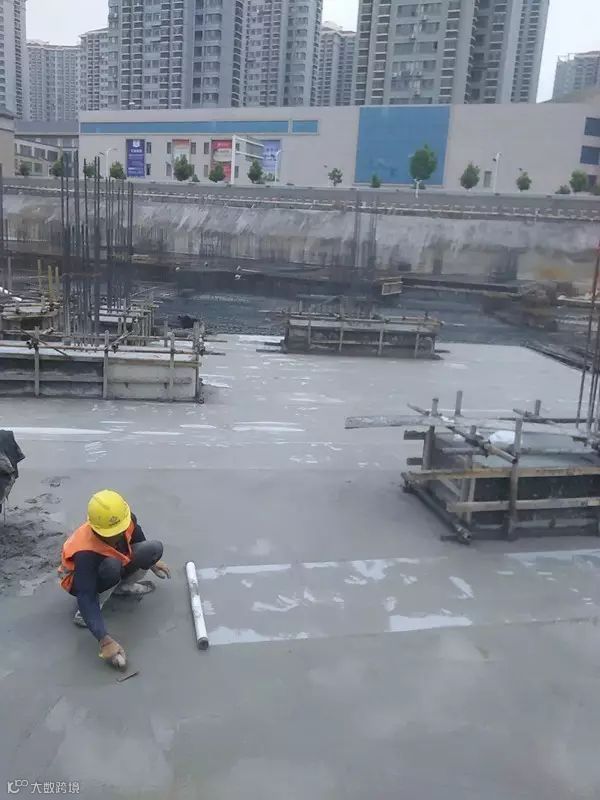

楼面若有二次装修时,表面做拉毛处理。

26

拉毛处理完之后覆盖薄膜保湿

27

混凝土浇筑完成以后12h内,立即安排专人养护。养护至少7天(养护非常的重要。
在头7天内如果养护不到位,混凝土的强度很难达到设计标准,后面只有一个补救措施,就是喷雾养护一个月,浪费人力、物力)。

28

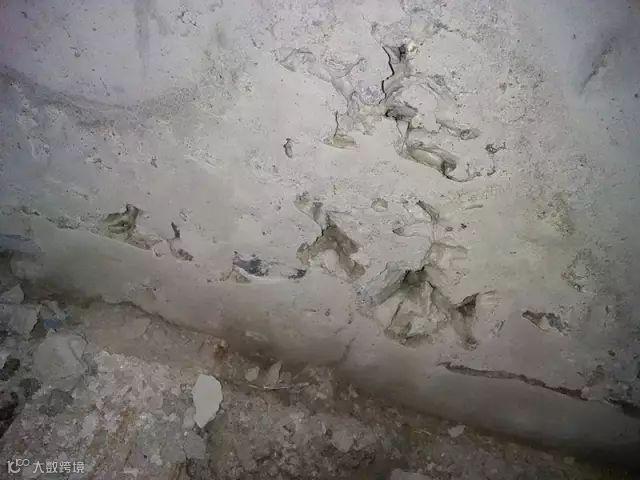

拆模后,若发现局部有少量蜂窝、麻面的现象。采用体积比为1:3的白水泥、黑水泥内参适量的107胶水处理。
对于较大的孔洞,应进行剔凿,浇水湿润,然后用比原混凝土高一级的混凝土浇筑即可。

1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

源自| 网络

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读6.4k
粉丝0
内容5.7k
