提示点击↑上方"土木工程资源共享"关注加入
点我资料免费下
【重磅福利】
“早拆模”施工技术是指利用早拆支撑头、钢支撑或钢支架、主次梁等组成的支撑系统,在底模拆除时的混凝土强度要求符合GB50204《混凝土结构工程施工质量验收规范》规定时,保留一部分狭窄底模板、早拆支撑头和养护支撑后拆,使拆除部分的构件跨度在规范允许范围内,实现大部分底模和支撑系统早拆的模板施工技术。
底模拆除时的混凝土强度要求

“早拆模”施工
▼
“早拆模”的意义
达到设计的混凝土抗压强度标准值100%时拆除模板与达到50%或75%时拆除模板有一个时间差,充分利用时间差,实现底模及其支撑系统早拆是加速模板周转、减少模板投入的一项技术措施,也是一项降低成本的措施,同时也体现了模板及其支撑系统的先进性。

大部分底模和支撑系统早拆

保留一部分狭窄底模、早拆支撑头和养护支撑后拆,使拆除部分的构件跨度在规范允许范围内
▼
“早拆模”施工工艺

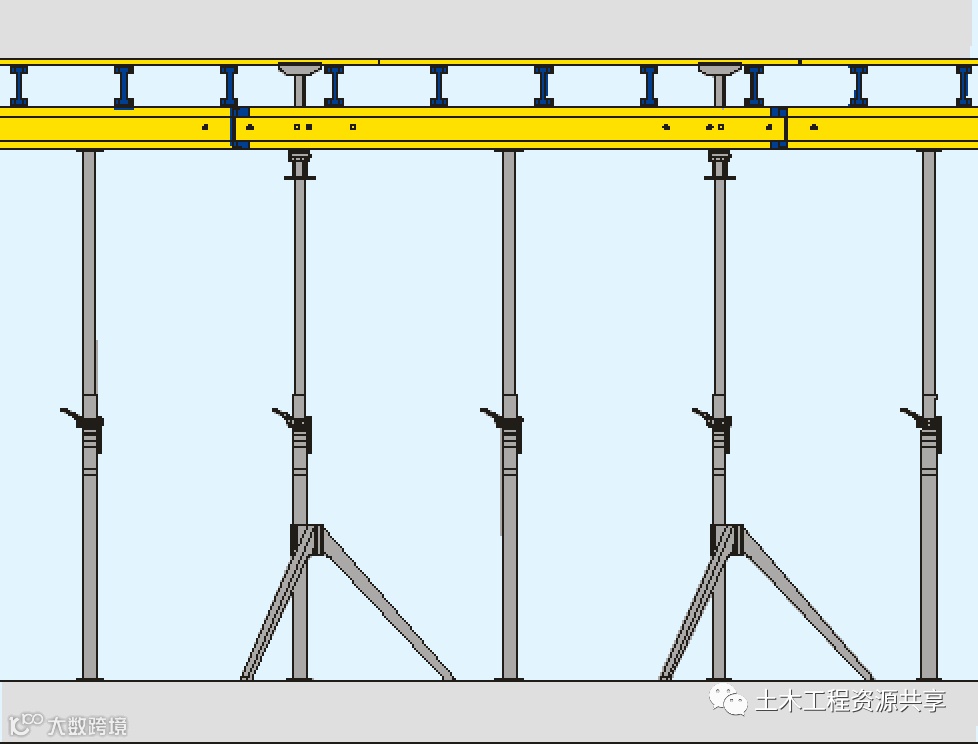

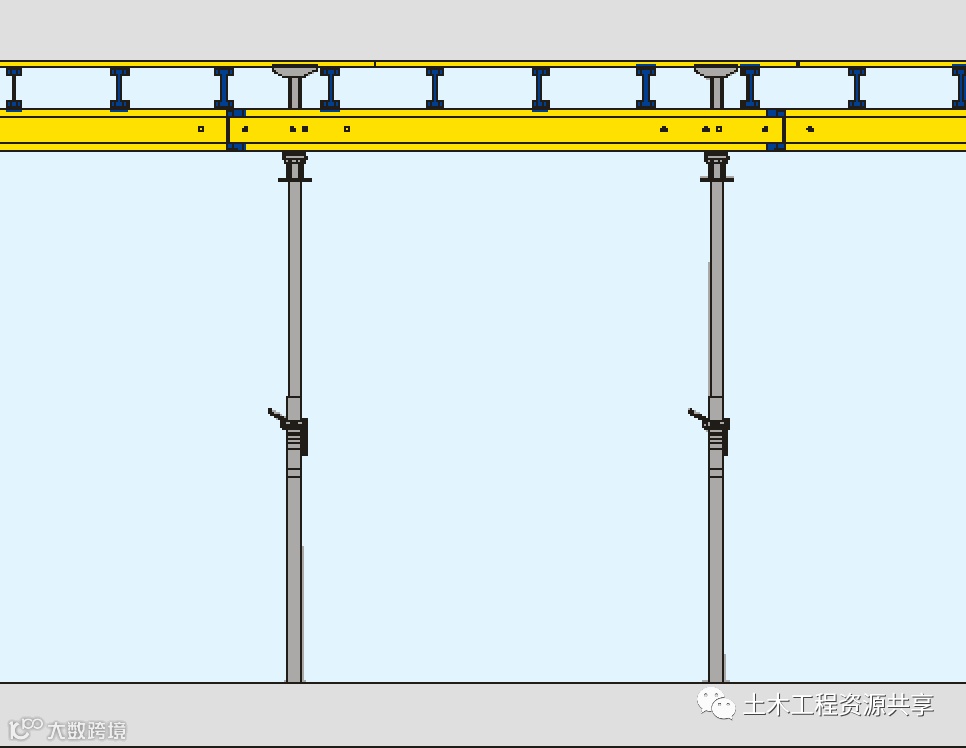

① 支模状态

② 拆除三角架及多数支撑

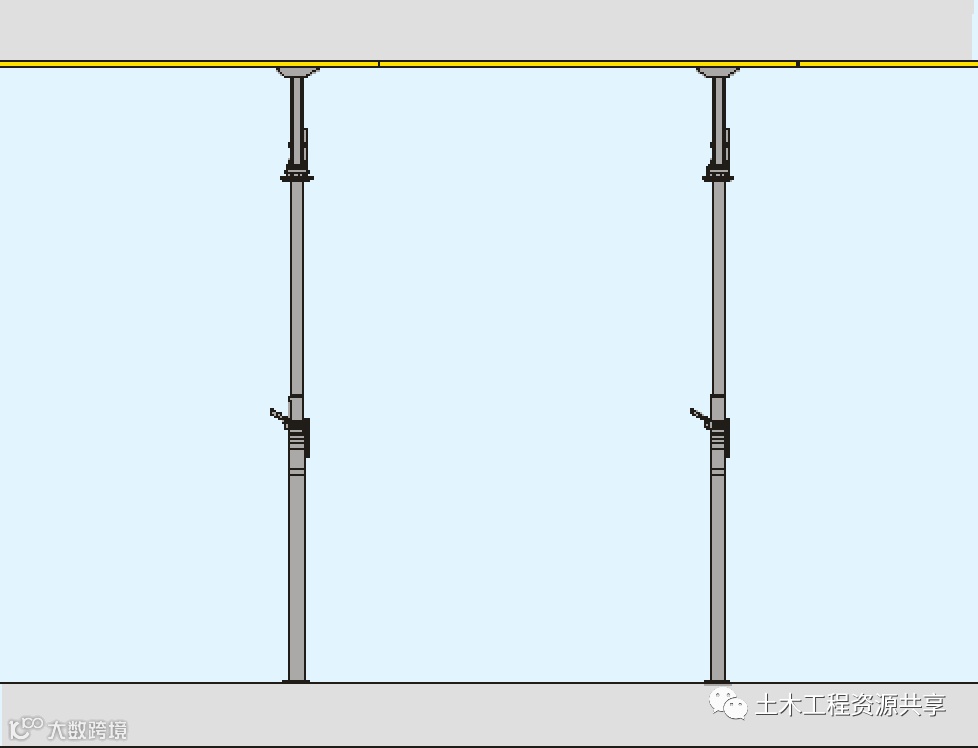

③ 利用支撑顶托将水平模板降下

④ 拆除次梁和胶合板

⑤ 拆除主梁

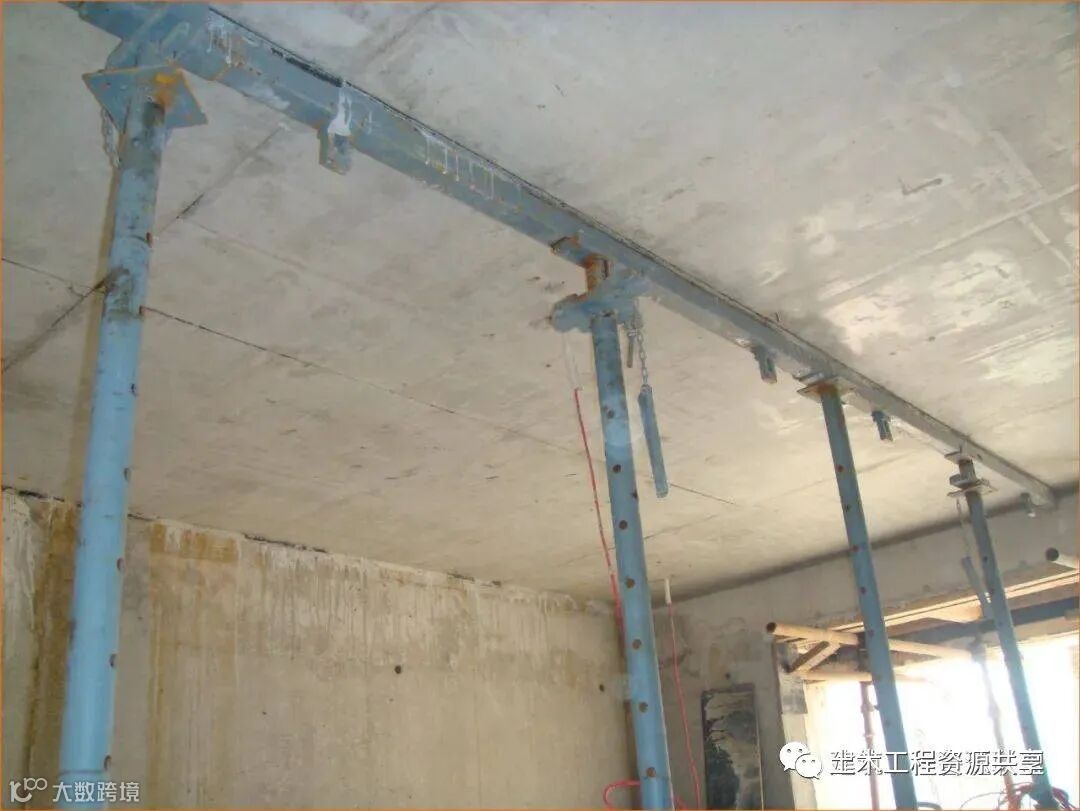

⑥ 仅把养护支撑留下

▼

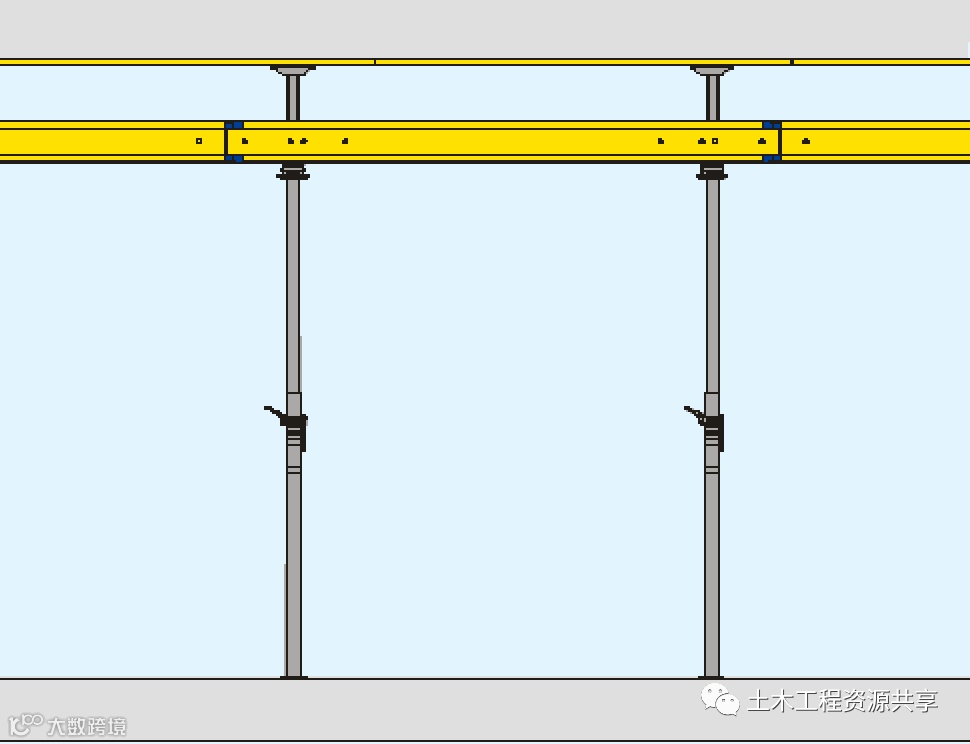

“早拆模”设计技术

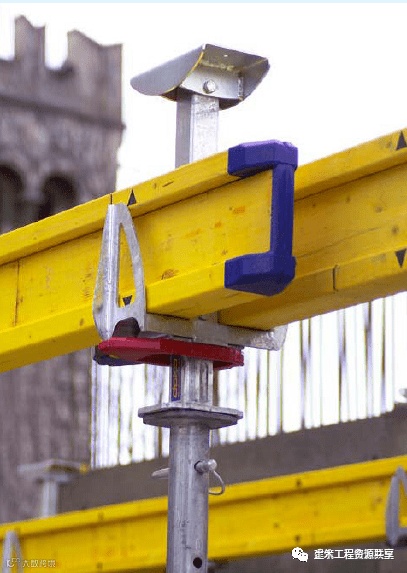

① 早拆模板可以采用覆膜竹(木)胶合板模板、钢(铝)框胶合板模板、塑料模板和塑料(玻璃钢)模壳等;
② 支撑系统由早拆支撑头、钢支撑或钢支架、主次梁和可调底座等组成;
③ 早拆柱头有螺杆式升降头、滑动式升降头和螺杆与滑动相结合的升降头三种形式,宜推广螺杆与滑动相结合的升降头;

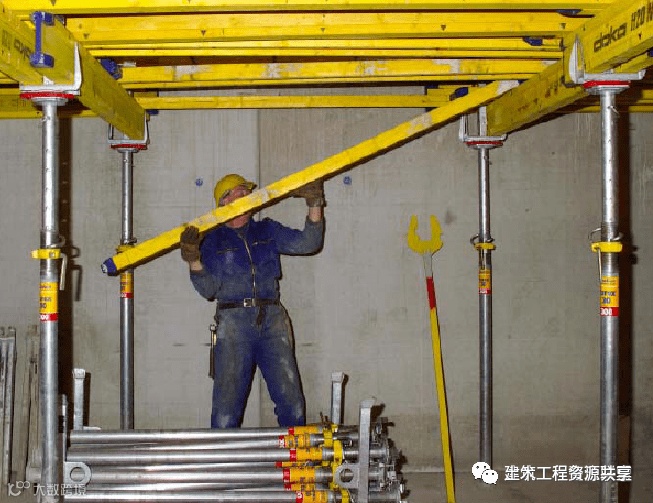

④ 主次梁可以选用木工字梁、工字形钢木组合梁、矩形钢木组合梁、几字形钢木组合梁、矩形钢管和冷弯型钢等;
⑤ 支撑系统可以采用独立式钢支撑、插接式支架、盘销式支架、门式支架及碗扣式支架等。
▼
“早拆模”施工技术

① 应根据工程结构平面设计图进行配模设计,编制模板工程施工组织设计和施工图,并对模板和主次梁的刚度和强度进行验算,对钢支撑或支架立杆的间距和稳定性进行计算;
② 计算出所需的模板、钢支撑或支架和主次梁的规格与数量;
③ 制定确保质量和安全施工等有关措施;
④ 制定支模和拆模工艺流程,早期拆模时间;
⑤ 对面积较大的工程,可采取“小流水段”施工方法。
▼
主要技术指标
① 早拆模板成套技术可以大量节省模板一次投入量,减少模板配置量的1/3~1/2;
②可以缩短工期,加快施工速度,提高工效30%以上;
③可以延长模板使用寿命,节省施工费用20%以上。
▼
早拆的几种做法
① 狭窄模板同混凝土接触,可调支撑头,独立式钢支撑

② 狭窄模板同混凝土接触,增设独立式钢支撑

③ 可调支撑头同混凝土接触,独立式钢支撑

④ 钢主梁同混凝土接触,独立式钢支撑

▼
工程实例

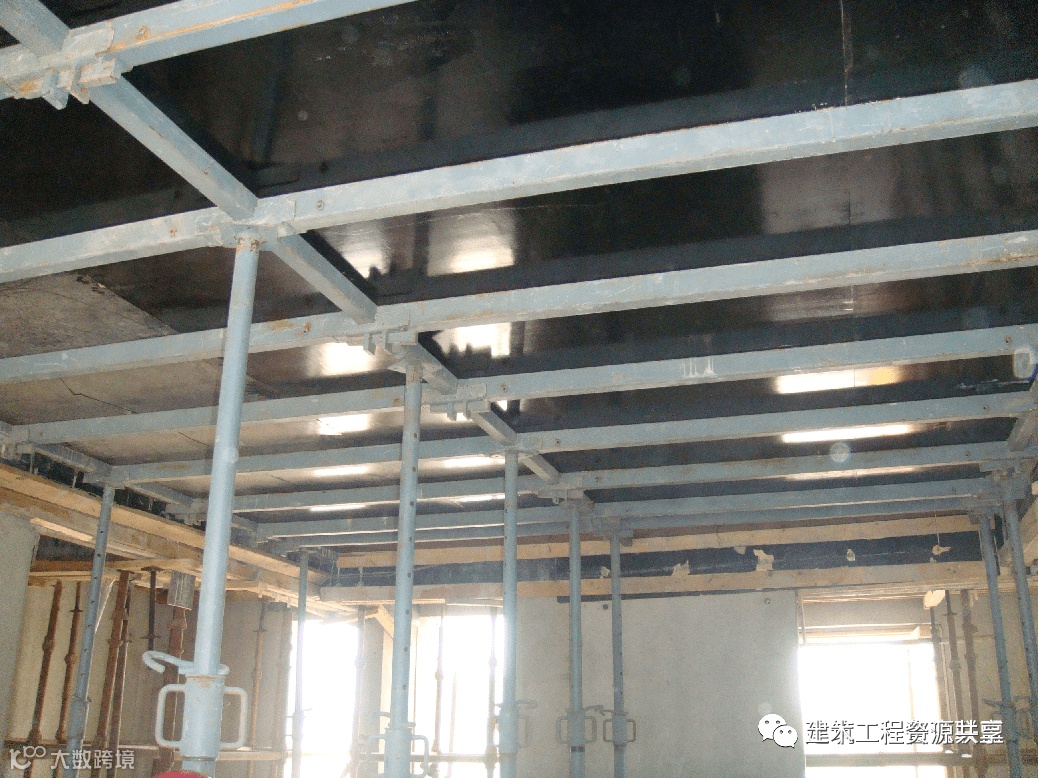

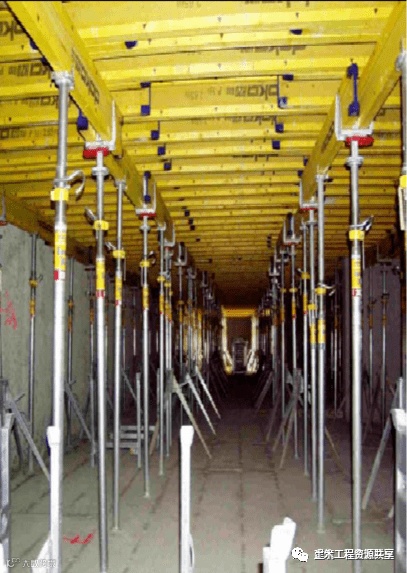

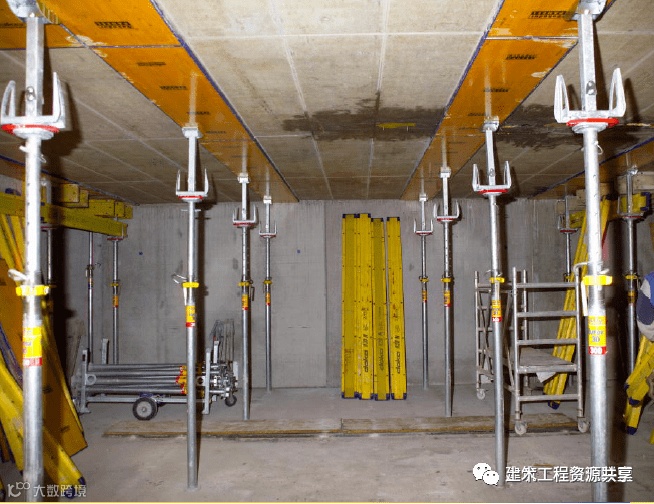

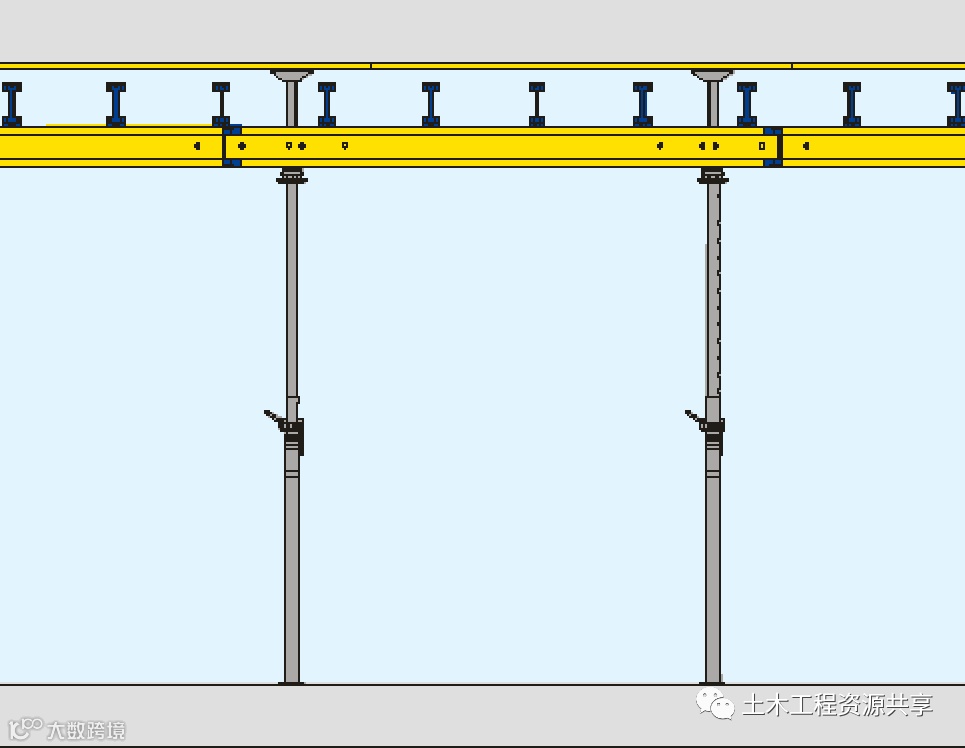

水平模板早拆支撑系统

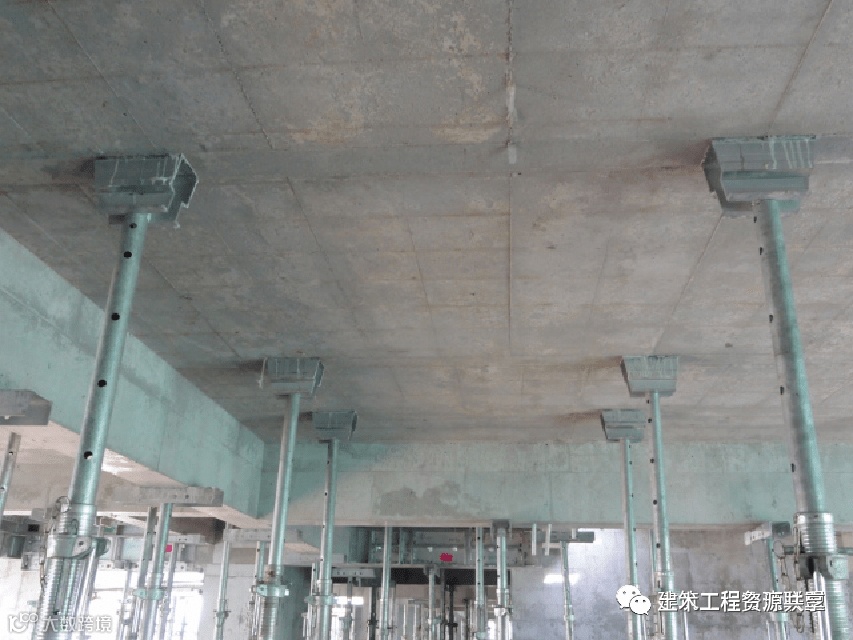

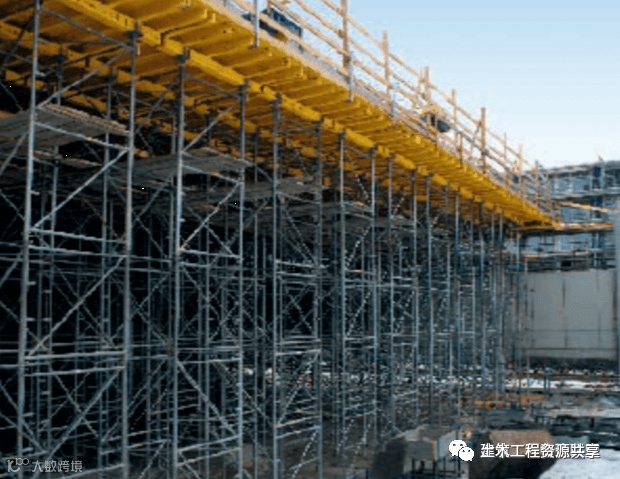

塔形架支撑系统

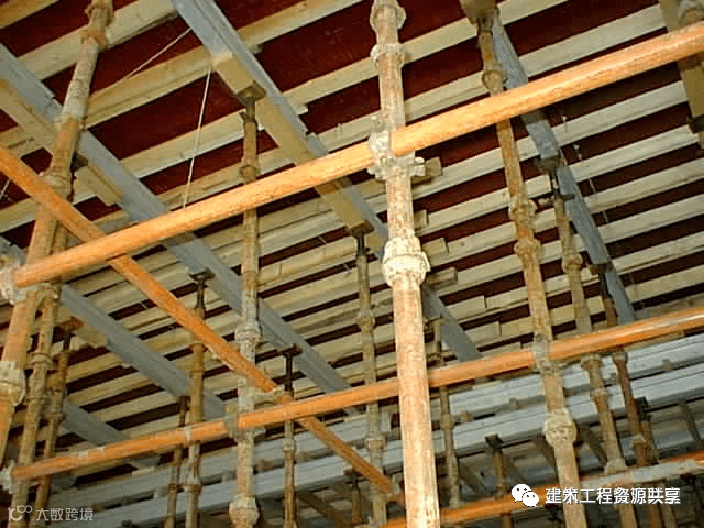

胶合板木方碗扣架

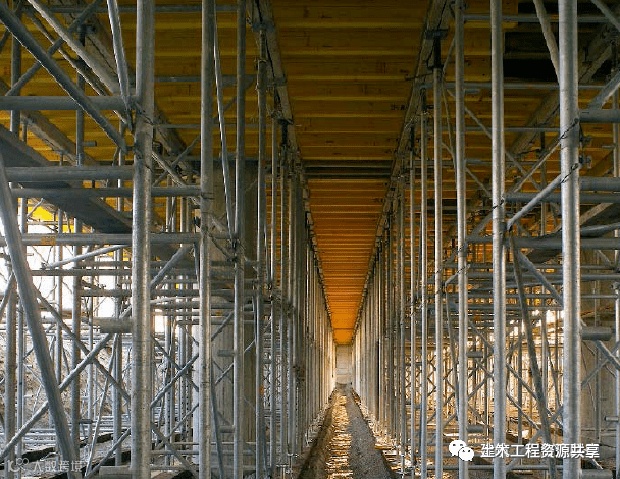

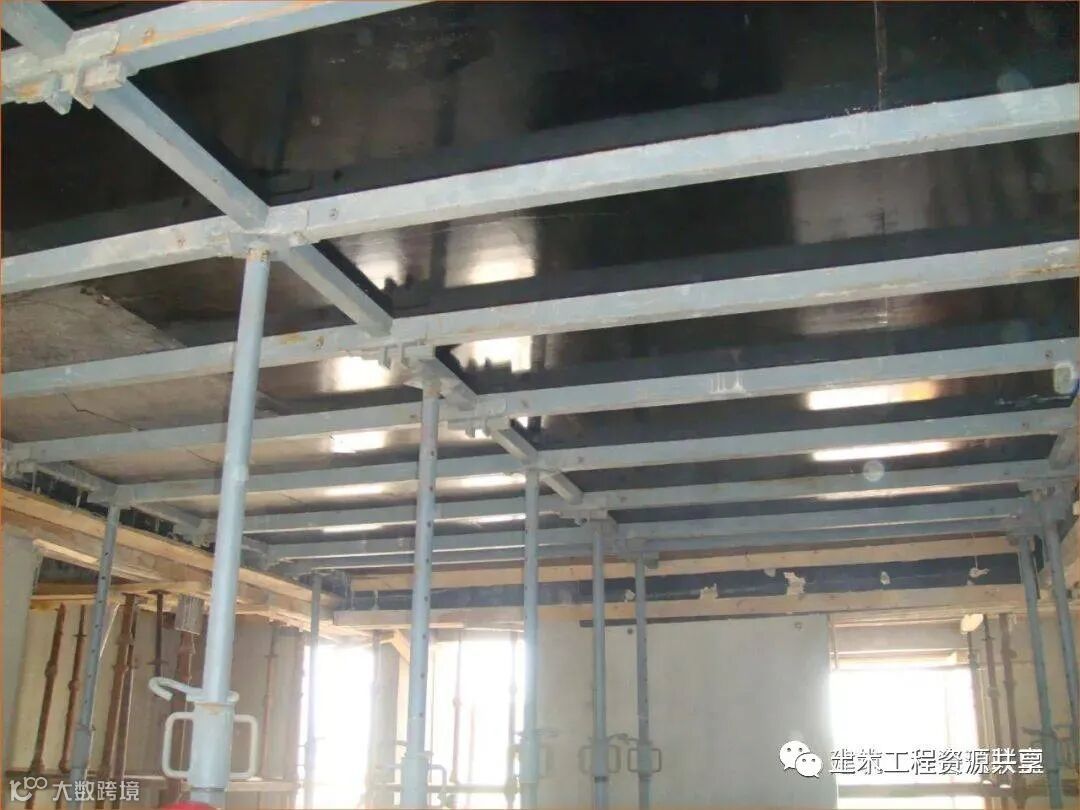

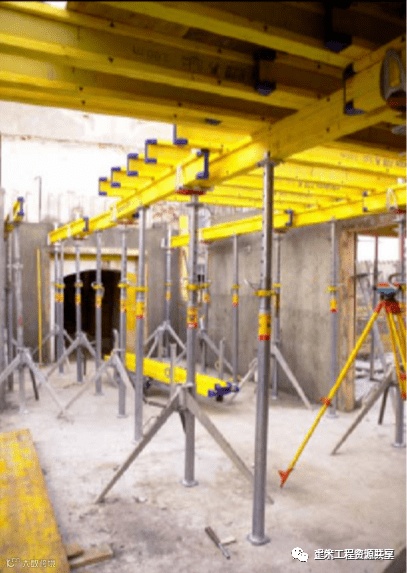

主次钢梁独立式钢支撑系统

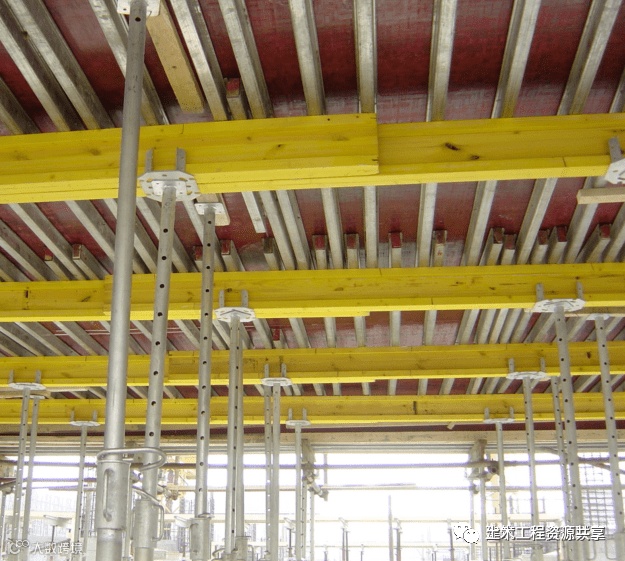

独立式钢支撑、木梁、几字型钢梁、胶合板模板

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!
猜你喜欢:
3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

加入我们
投稿展示或者分享资料
一起交流一起成长
扫一扫下方二维码,灵感即刻进
官方微信或qq:483972950
官方qq群:343778875 或648915172
