日本速度的悖论

夫子曰:“知耻近乎勇,好学近乎知”......

万科,房地产行业的领军者,始终追寻最前沿的建筑技术,多次派遣技术精英东渡日本去学习,万科徐晓明先生发现如下悖论:

今天,我们就利用徐晓明先生的成果,揭示其中的原因.......

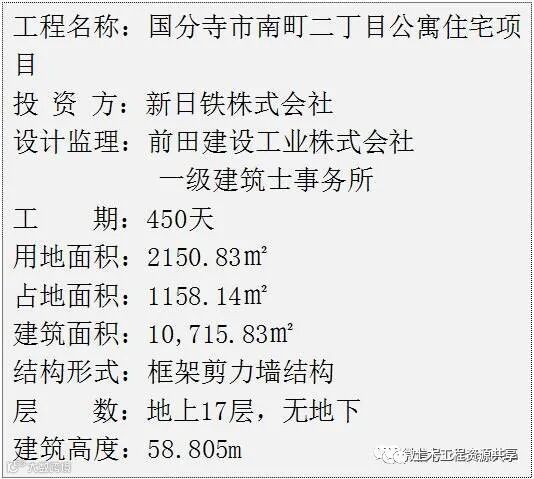

日本研习的项目状况

  一、日本主体施工

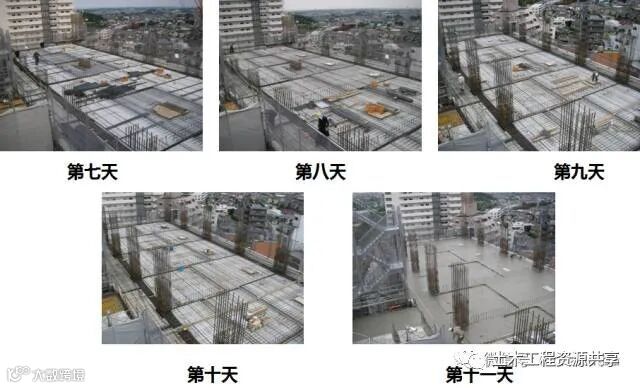

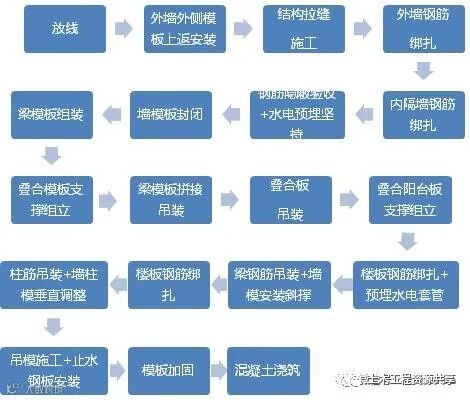

1、日本主体工序流程

2、日本主体施工工序

3、日本模板工程

  • 放线:专业分包放出控制线,模板分包根据控制线放模板定位线

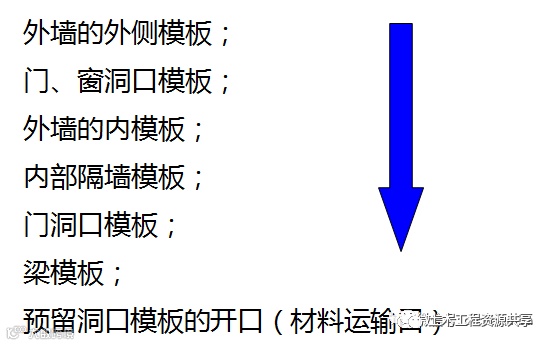

  • 支设顺序:

  • 模板安装:模板分包放线→安装模板垫片→按间距不超过500mm,确认垫片标高 →模板拼装

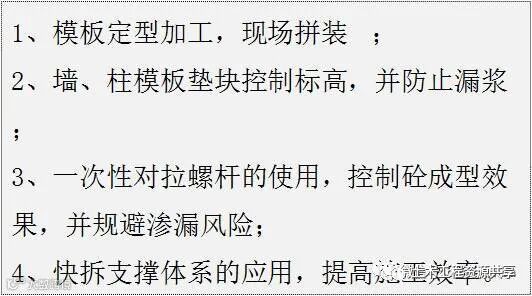

  • 特点汇总:

4、日本钢筋工程

▼  种类、强度分布图

图示说明每一层梁、柱主筋强度与直径

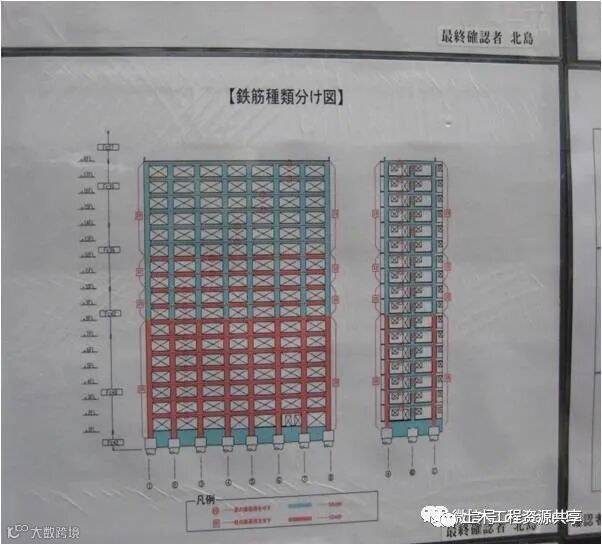

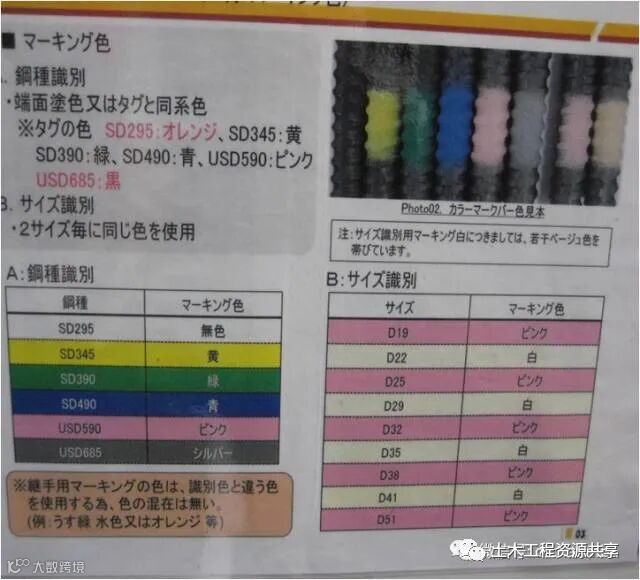

▼  钢筋种类、强度等级颜色标识区分

通过不同颜色对于钢筋种类、强度进行标识区分

  • 场外加工、现场绑扎:柱钢筋绑扎完成后,吊装至工作面,通过套筒连接;梁钢筋绑扎及梁端钢筋锚固件安装现场地面完成,吊入作业面搭设后模板内,

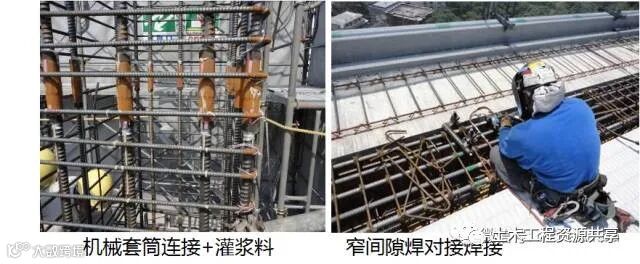

▼  梁钢筋对焊连接

▼  梁、柱、剪力墙钢筋接头全部在同一截面

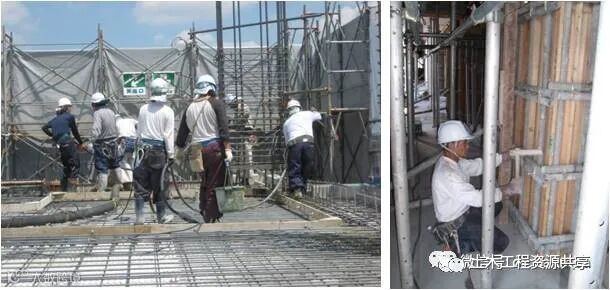

5、日本混凝土工程

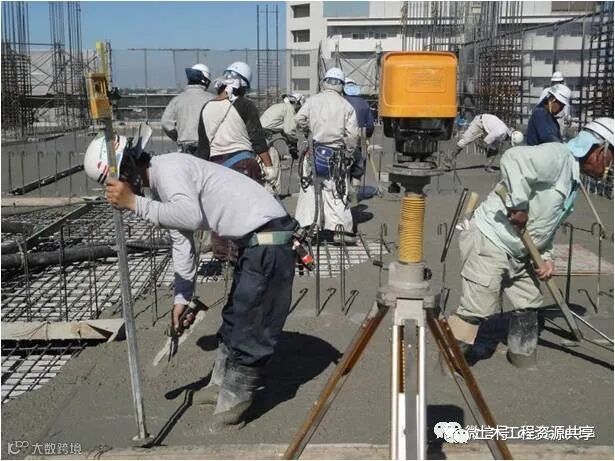

  • 施工前检验:由第三方对砼塌落度、砼中空气含量及温度进行检测,并对砼进行试块取样 。

  • 浇筑前的交底

  • 浇筑顺序

  • 振捣要求

  • 混凝土施工工艺:甭管安装→周边成品保护→垃圾清理→预留孔洞检查→不同标高楼板交接处吊模→砼施工前检测→模板喷水湿润→放掉浇筑前润管砂浆→浇筑、振捣→敲打模板并观测模板变化→砼初平→砼抄平→污染部位清理→砼细平→砼压光→养护→拆模→打磨修补→强度测试

6、日本工效统计

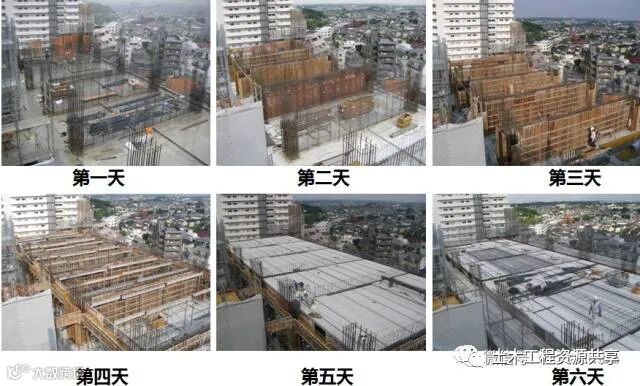

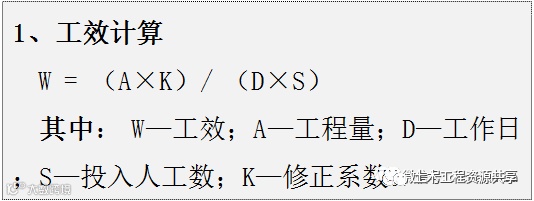

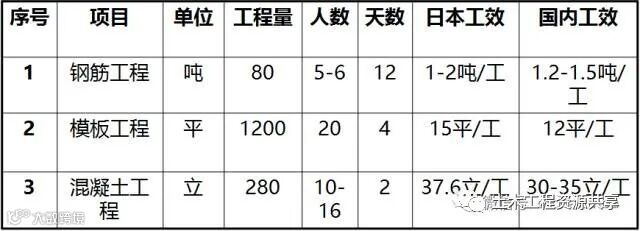

  • 工效比较

  • 对比分析:从工效数据统计结果上看,虽然有差距,但似乎差距不是很大;但如果从工效的形成过程来分析就没有那么简单、乐观了。国内民工一般7点上班,午休1小时,晚上6点下班工作10小时,而日本每天的有效工作时间是6.5小时,假定投入人工数相同,完成同样的工程量, 为什么日本工人以每天相对较短有效工作时间,却能实现较好的工效呢?说明他们的效率非常高!

接下来,将从人、材、机、管理、供方资源五个维度进行分析。

1、人

  • 做工作之前将问题想得比较细致

并将一项工作或一个问题进行分解,每个人只负责相对单一的工作,即专人专岗、专门的人做专门的事,工作简单技术熟练效率高,每个人都像是生产线上的一个工序,通过大家简单机械的劳动最终完成工作。比如国分寺现场就有专门放线的分包。

  • 每个人认真负责地做好本职工作,并以自己的工作成果向下一道工序负责,加速工序间的衔接与联系,尤其体现在工完场清方面。

  • 团队意识与责任心——按进度计化安排完成所负责的工作。

2、材料

  • 所用材料质量好,无形中提高生产效率:

  • 比如模板采用印尼进口材料制作而成,可多次周转而不变形

目前国分寺项目所用模板已经周转用至14层,仍可继续使用而且成形效果较好;

  • 一次性对拉螺杆、快拆支撑体系等,提效、防渗漏方面成果显著。

3、机具设备

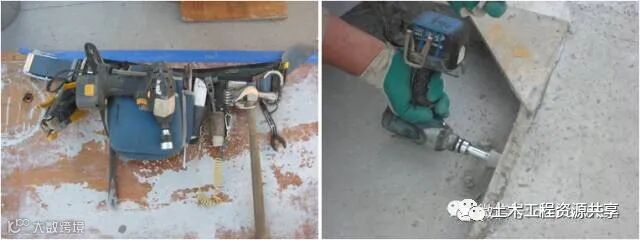

所携带机具设备,方便快捷操作方便、且精密化程度较高,便于施工过程质量控制;

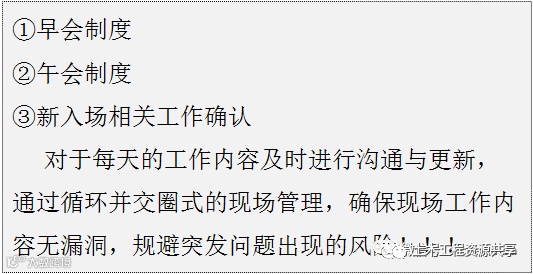

4、管理机制

5、 供方资源

由于生产力水平高,供方的水平同样较高,只需要提供图纸或提出需求,就可以提供加工制作完成的模板、预制构件,而剩余的工作只需进行现场拼装,大大减少现场施工的工作量,进而提高施工效率。

  二、装修工程流程及检查要点

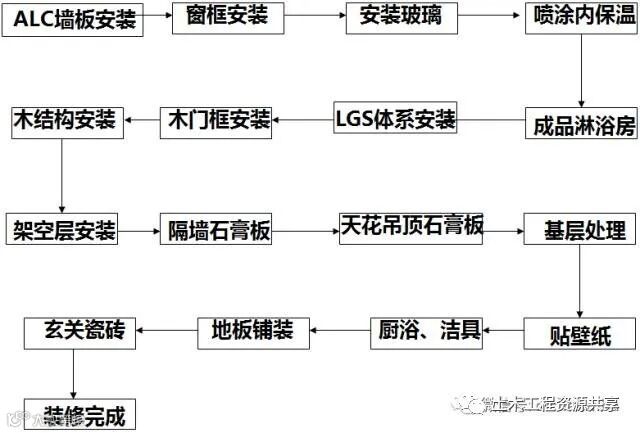

1、日本精装工序流程

2、日本精装检查要点

  • ALC板安装

▲  关注拼缝、接缝处的处理

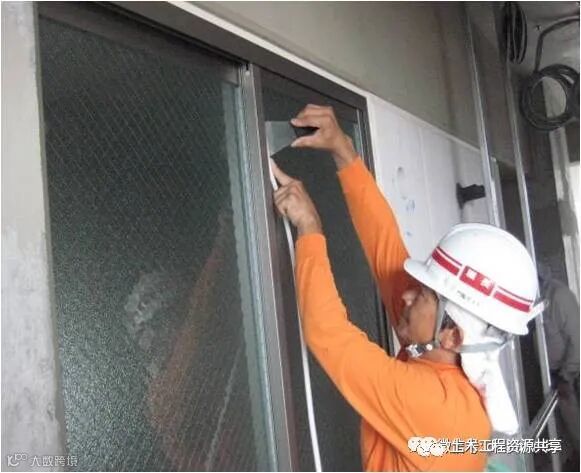

  • 门、窗框安装

▲  关注标高、垂直度;缝隙封堵、防水处理

  • 玻璃安装

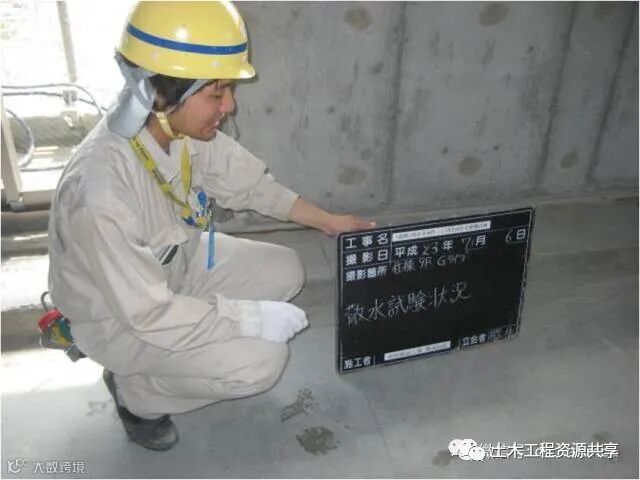

▲  进行淋水试验,5m/次;

▲  全数检验;

▲  影像结果留存。

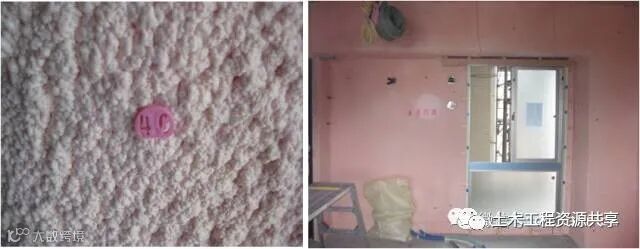

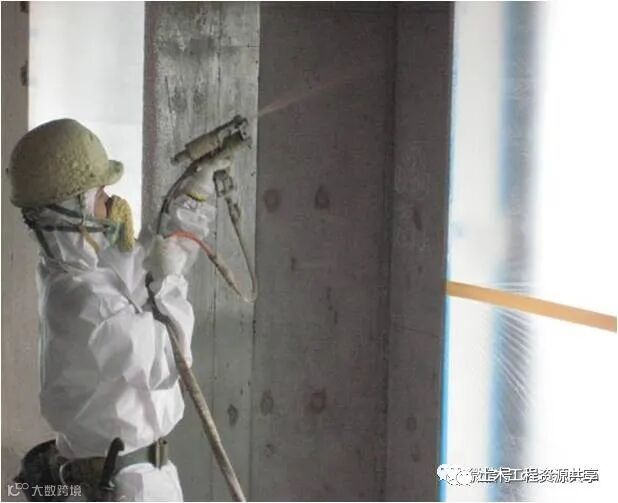

  • 喷涂内保温

▲  喷涂的厚度与范围;

▲  成品保护。

  • 成品淋浴房&LGS体系

▲  管线连接,排水坡

▲  支撑、开口部位的补强处理

  • 架空层安装轻质石膏板安装

▲  标高,平整度

▲  接合部位的拼接

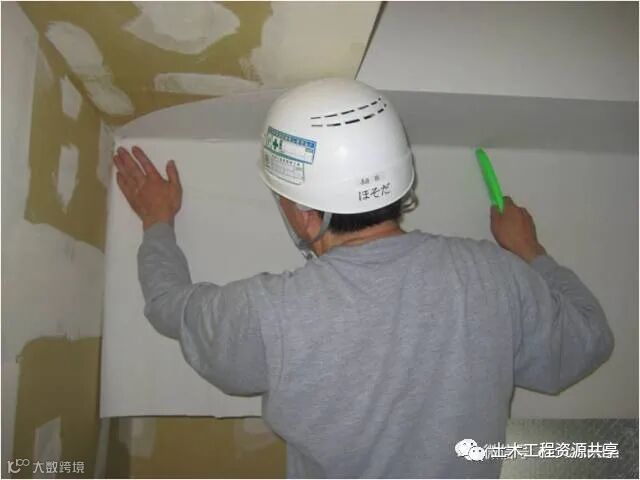

  • 石膏板基层处理

▲  不同材料接合部位、轻质隔墙板

  • 贴壁纸

▲  接缝平整度的拼缝处处理

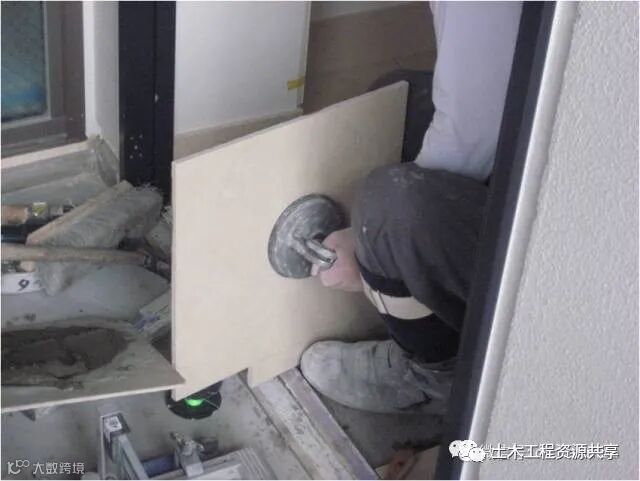

  • 玄关瓷砖及踢脚线铺装

▲  表面平整度

  • 地板铺装

▲  拼缝

  三、日本与中国工期对比分析

原因分析

  一、装修穿插

装修穿插,国分寺项目主体进行至12层,2层装修开始进行施工,主体封顶时倒数第二层已经精装完毕,屋面完工时,精装全部完毕。而国内由于过程验收等诸多因素的限制,一般都要主体验收后进行装修施工;且由于砌筑等湿作业的存在还需考虑配套前置。

  二、无外架施工

由于采用叠合阳台板,因而可以采用无外架施工,节省前期架设及后期落架拆卸时间。

  三、PCF板、压型钢板的使用

阳台板、楼板使用PCF板,楼梯踏步采用压型钢板,节省支模时间

  四、全混凝土结构,无填充砌筑

  五、装修采用SI分离体系

不存在管线开槽,垃圾清运压力小。

  六、采用喷涂内保温,外墙不做保温

  七、管理因素影响工期

1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

来源:网络版权归原作者及原出处所有

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读9.5k
粉丝0
内容5.7k
