综合管廊主要用于集中敷设电力、通信、广播电视、给水、排水、热力、燃气等市政管线的公共隧道。下面这个中建的综合管廊项目,工程结构为剪力墙结构,采用C30P6、C30P8抗冻融混凝土浇筑,地下一层(局部两层),埋深2.2m,设计使用年限100年,抗震等级为二级、建筑抗震设防烈度为8度。照片中的案例含双仓管廊(标准段尺寸为7.25m×3.7m、7.25×4.7m)、及单仓管廊(标准段尺寸3.2m×3.8m)。赶紧擦亮双眼开始观摩吧!
(如看不清,请点击图片放大)

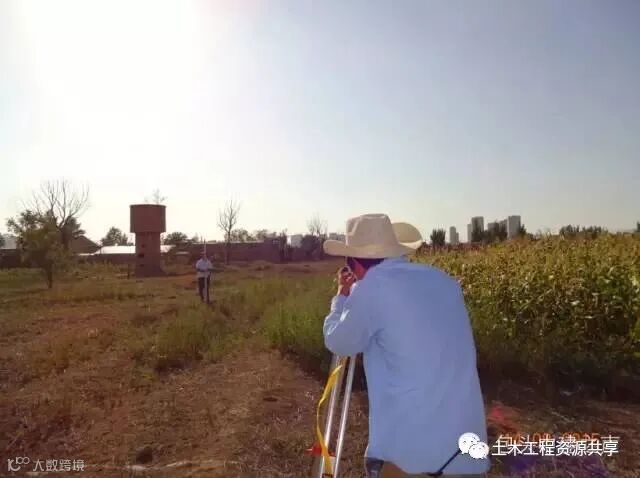

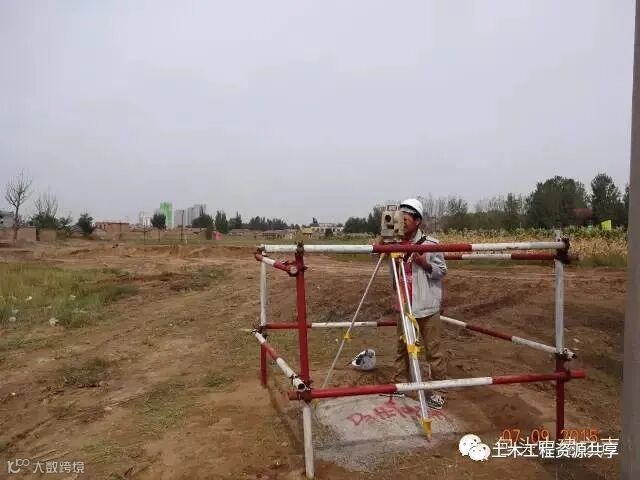

测原地貌高程

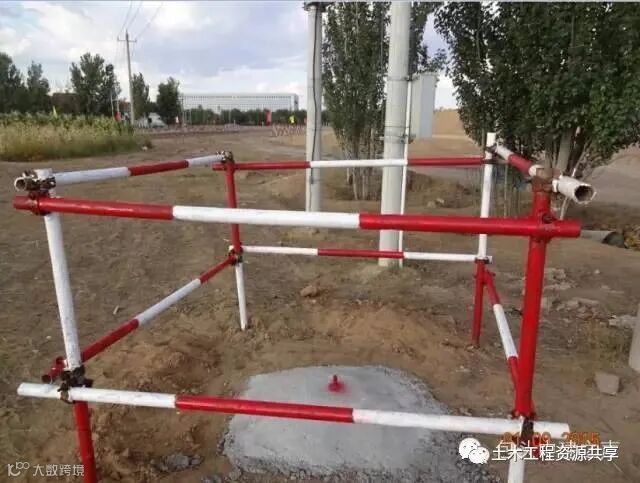

控制点设置及维护

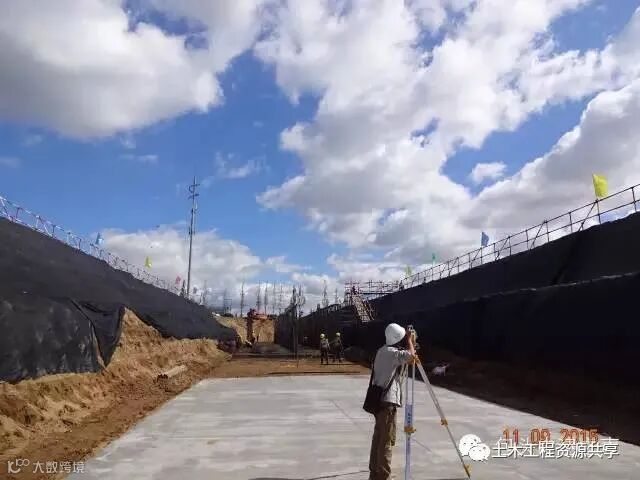

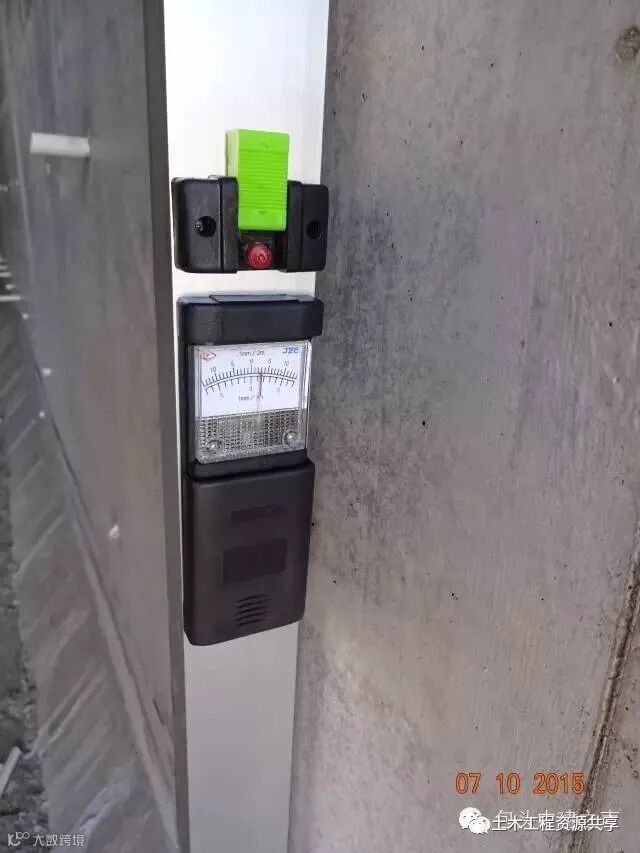

沉降观测

引轴线

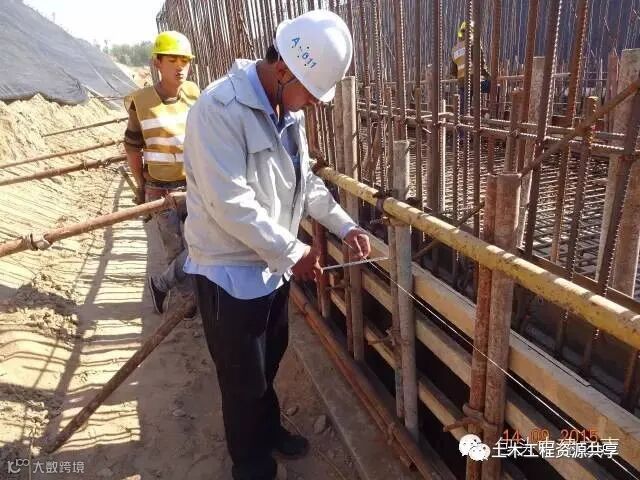

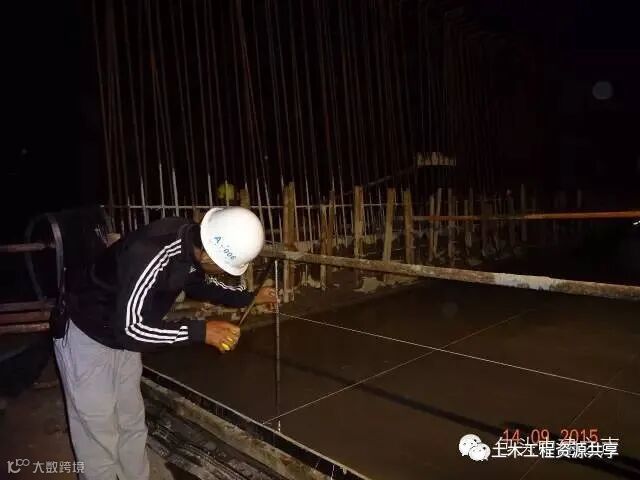

标高控制

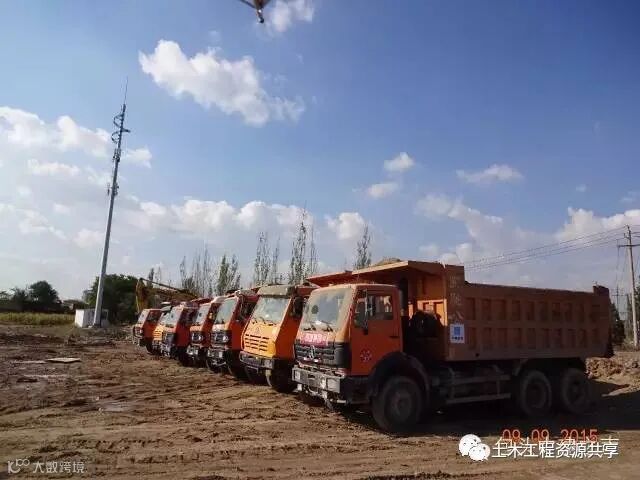

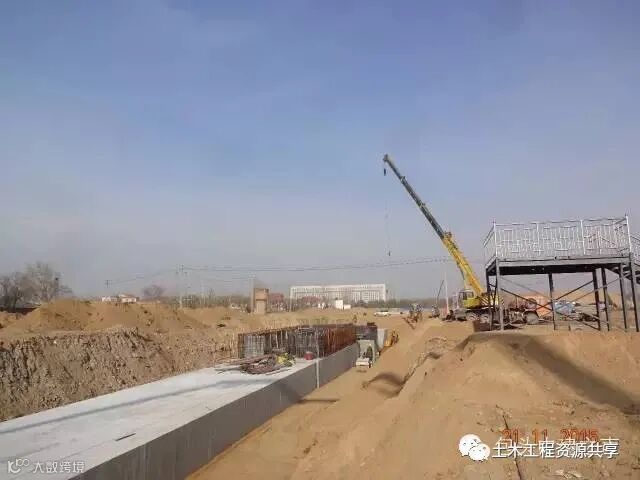

车辆停摆整齐

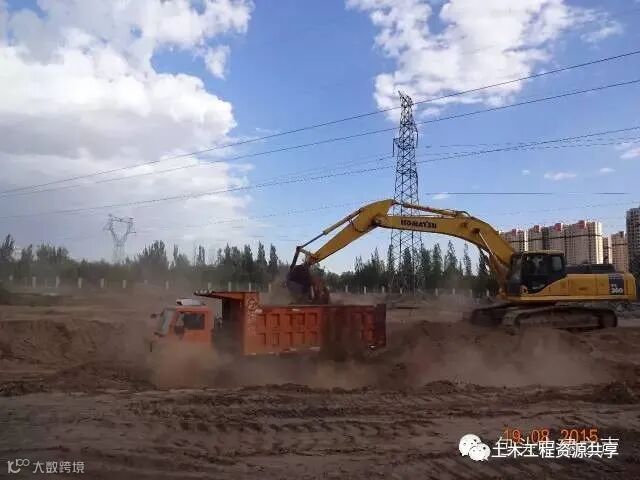

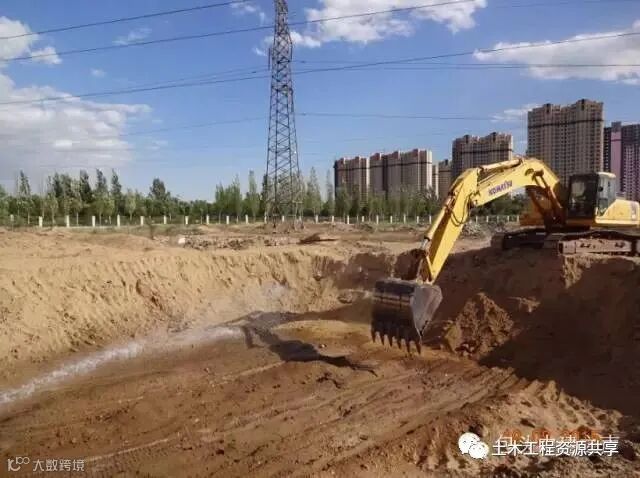

包头是沙土地让人吃尽苦头

是不是看不见扬尘了?

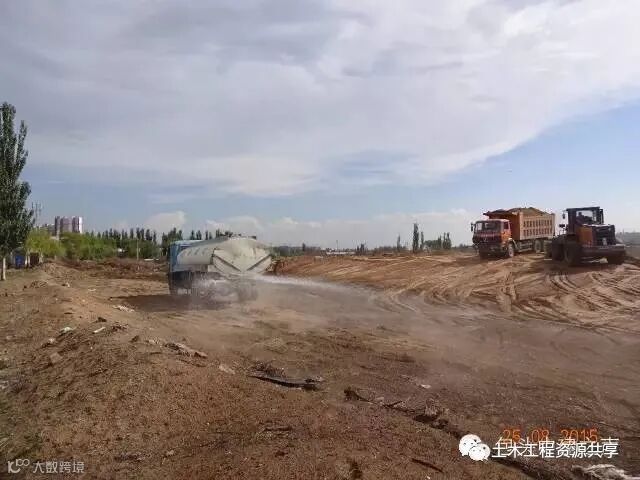

为了降尘,我们启用了洒水车

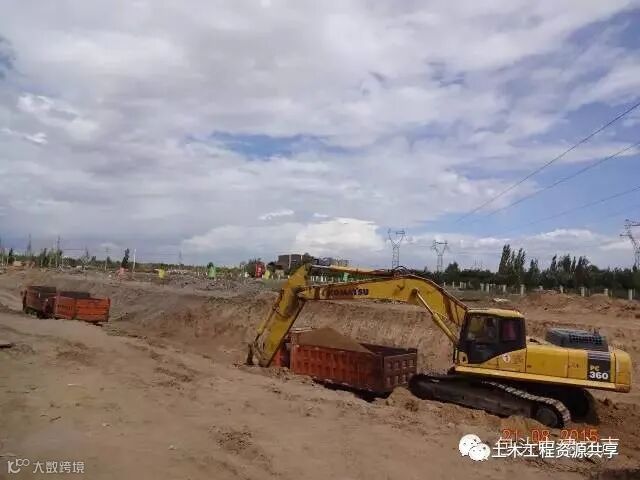

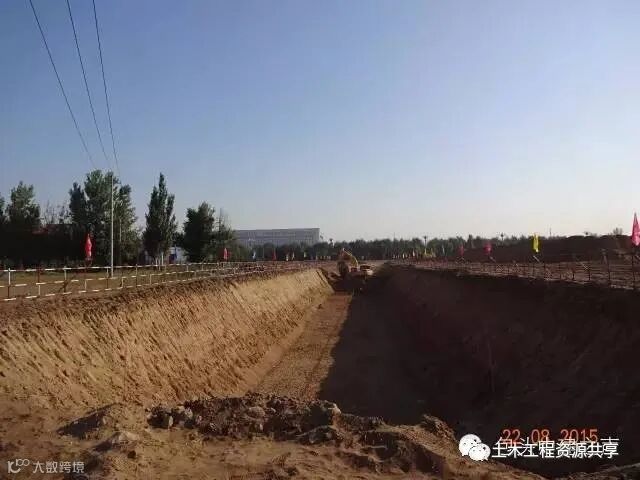

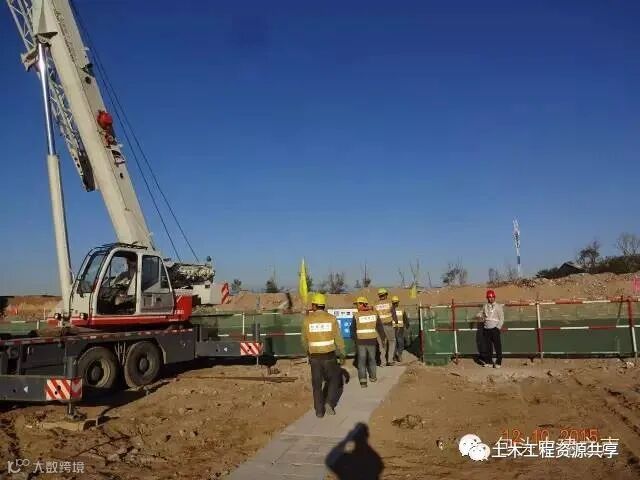

终于有序开挖啦

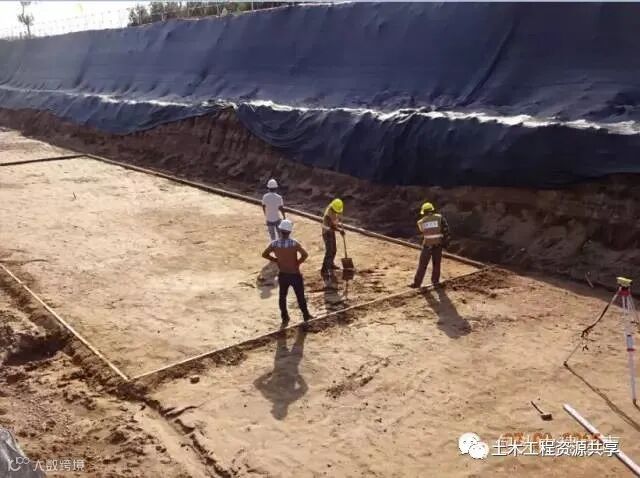

随着开挖至基底开始人工清槽,基坑两侧也搭设了临边防护

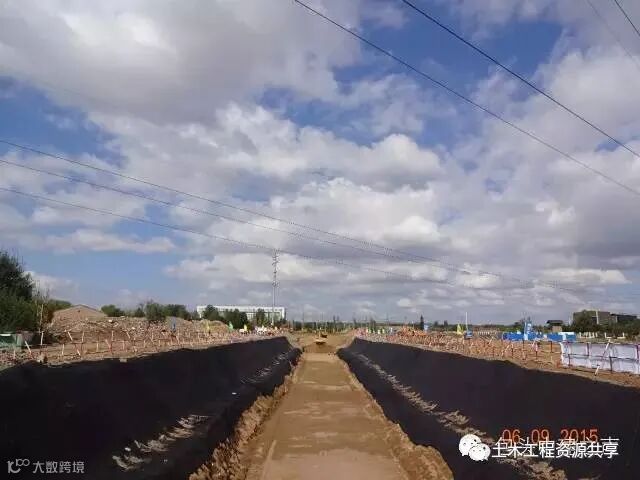

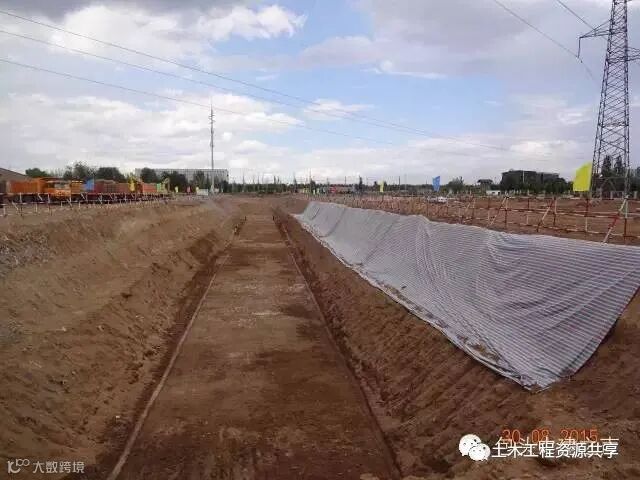

在边坡上铺设遮阳网

临时加工场地

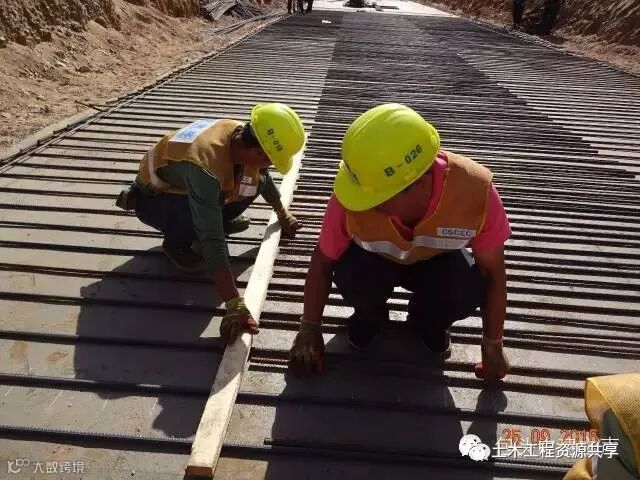

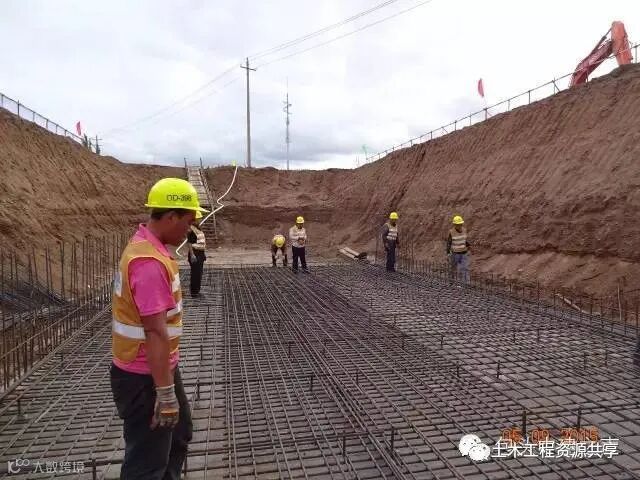

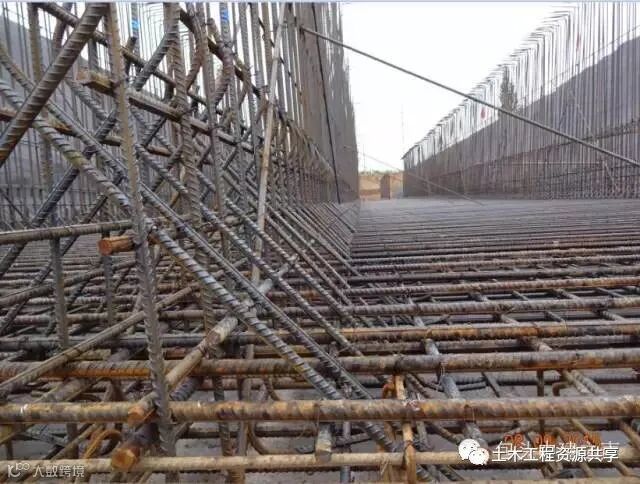

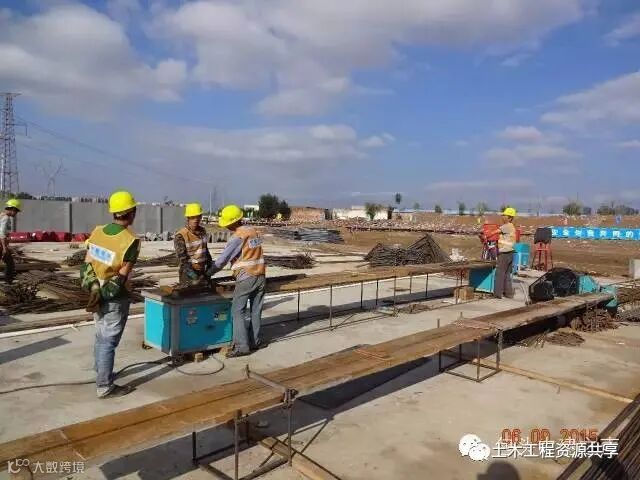

保证底板加筋整齐

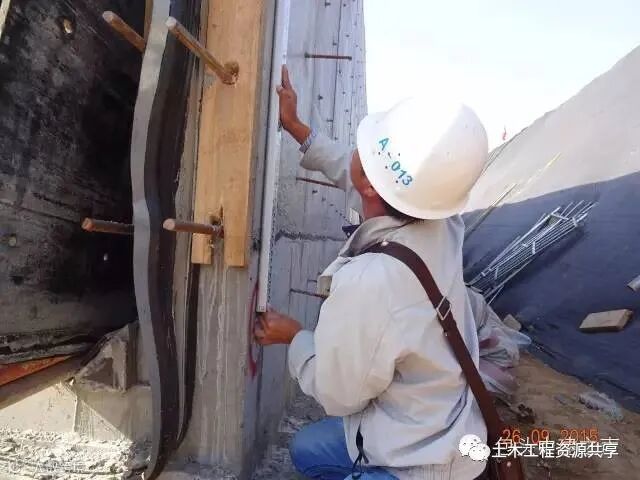

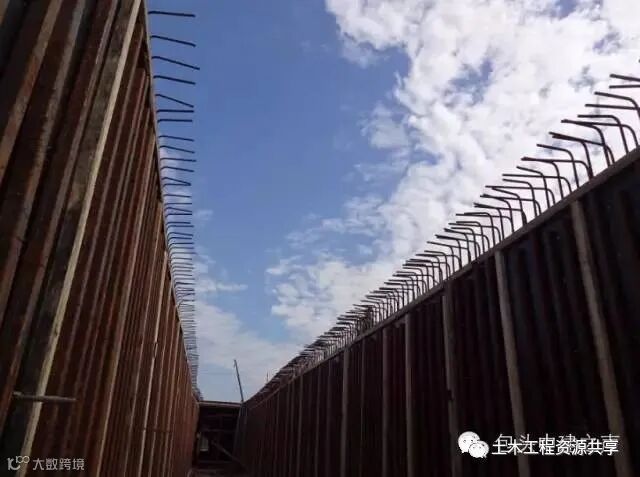

保证钢筋骨架间距,画印绑扎

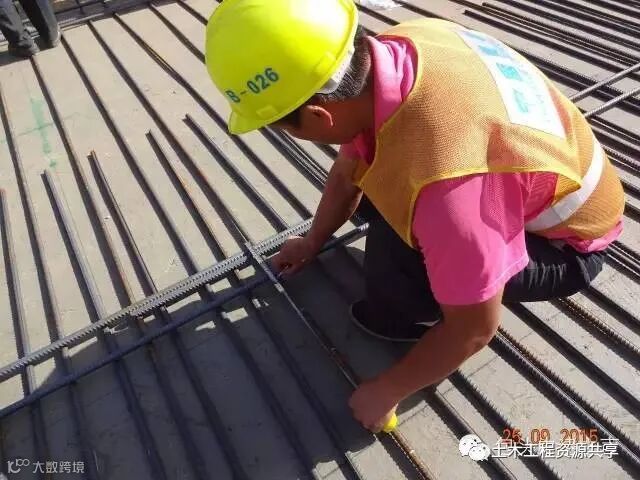

有没有很漂亮

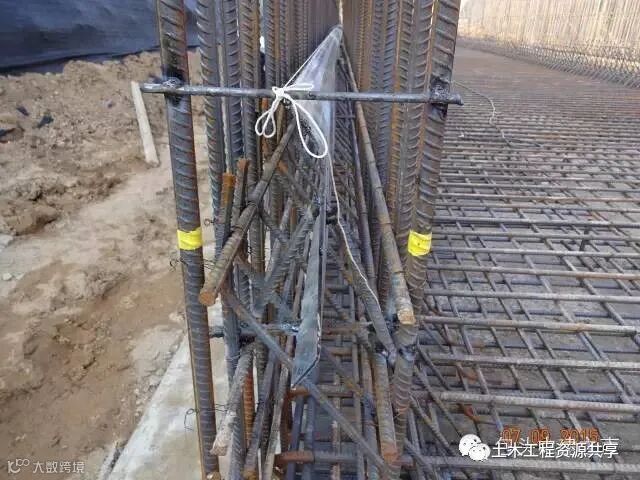

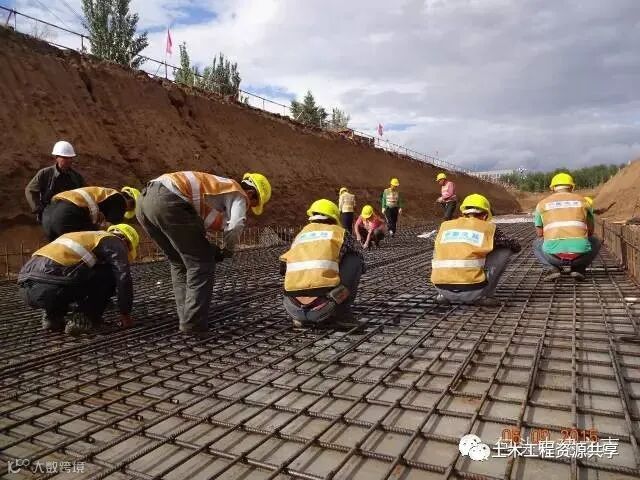

马镫布置

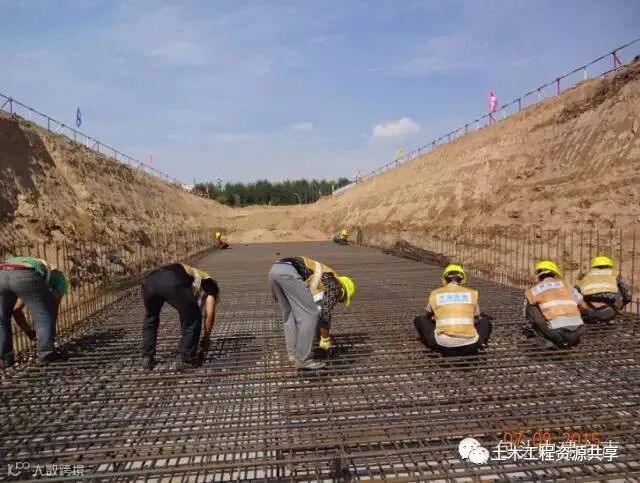

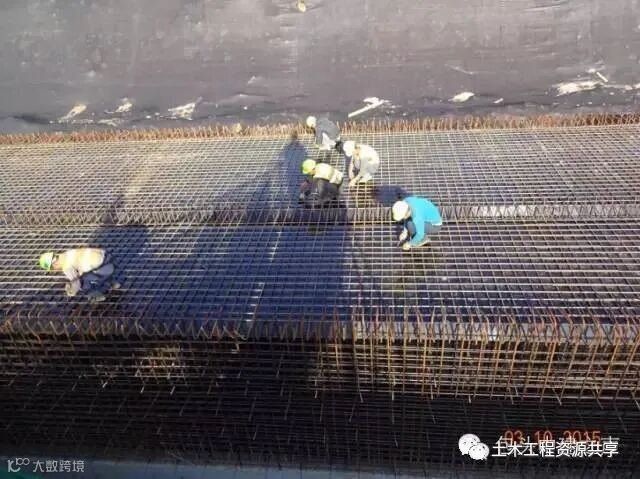

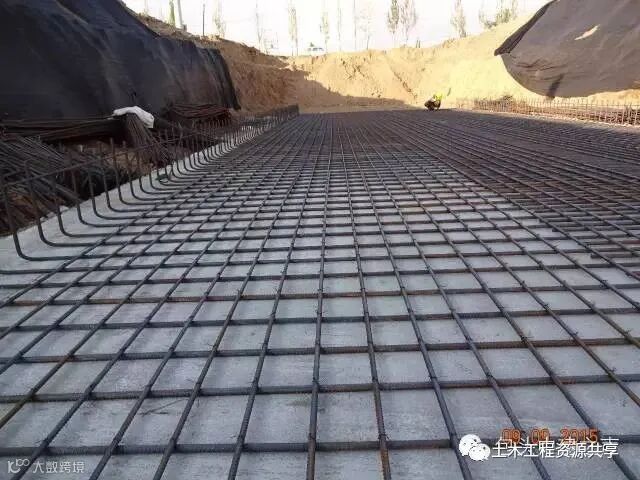

底板及加筋绑扎

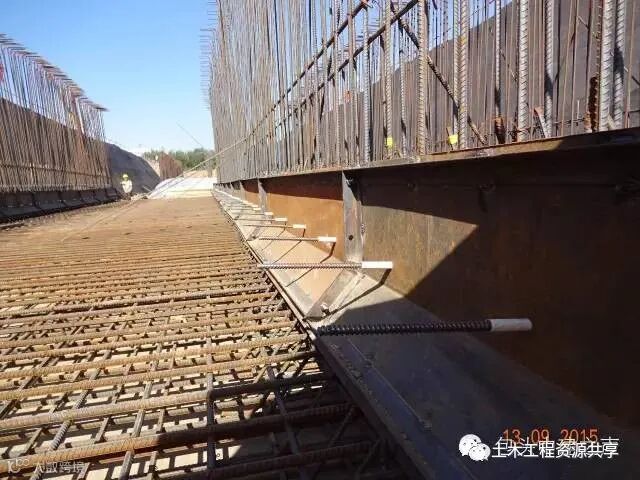

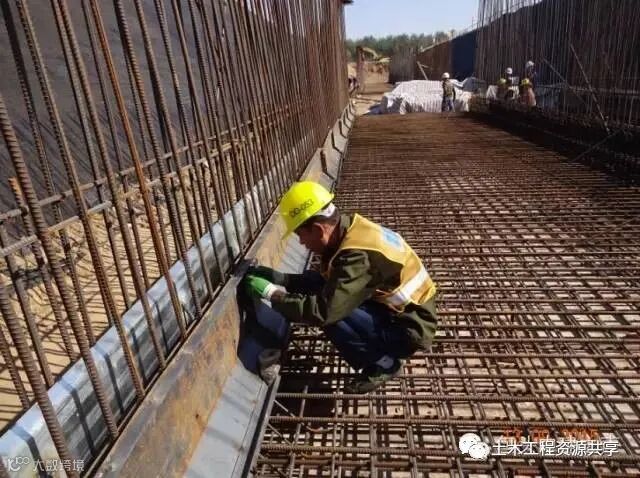

加腋绑扎

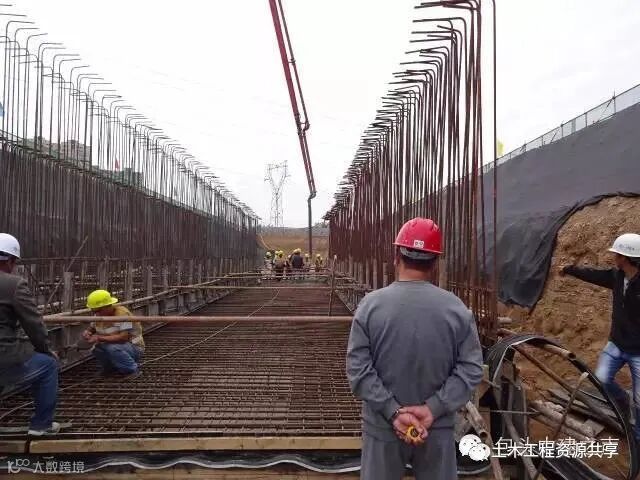

通风口墙钢筋绑扎

标准段墙钢筋绑扎

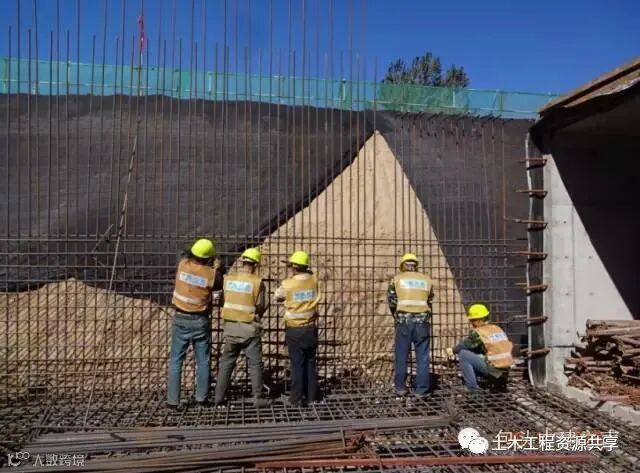

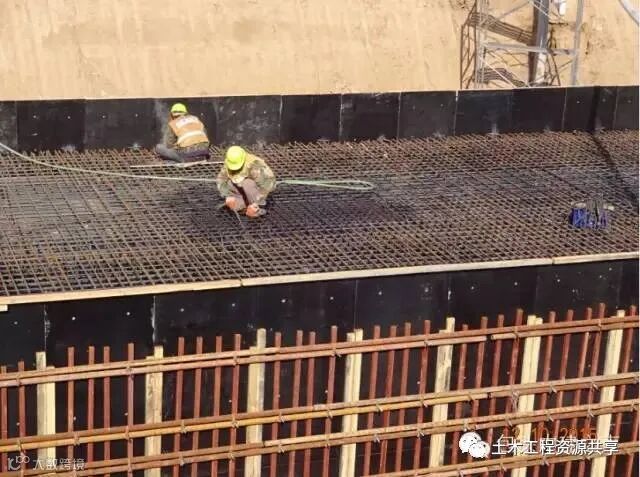

顶板绑扎

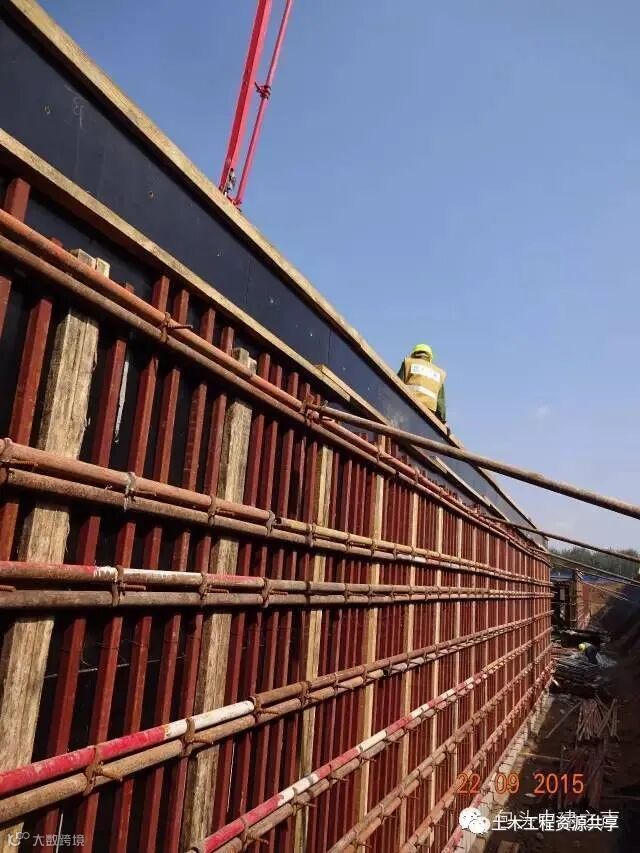

钢模刷脱模剂

钢模安装

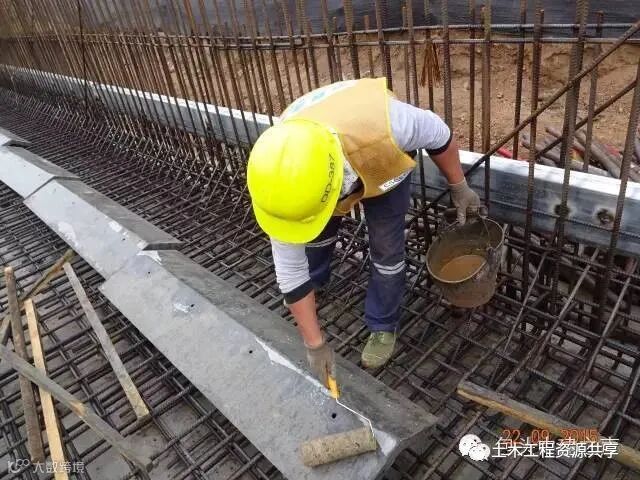

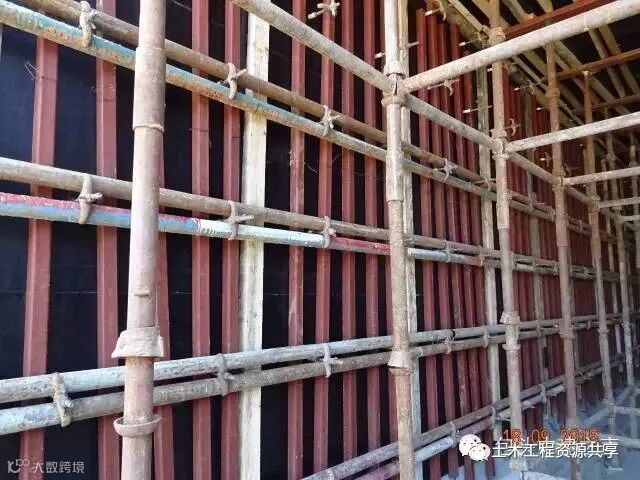

线条顺直

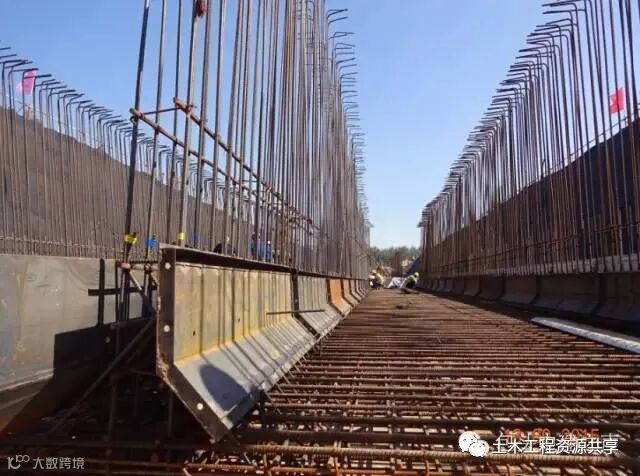

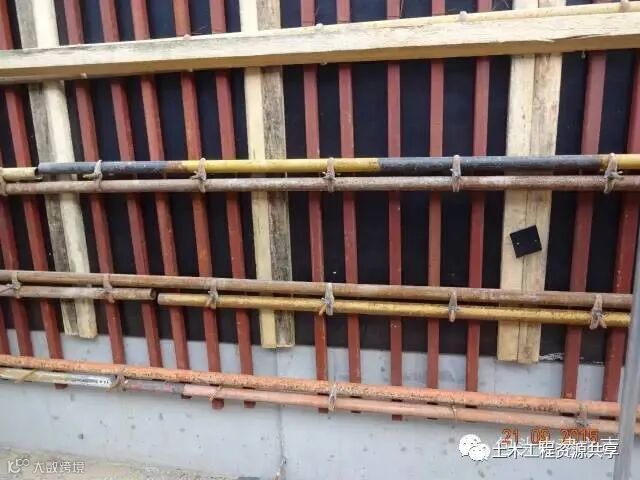

钢模加固

内侧墙模板支设

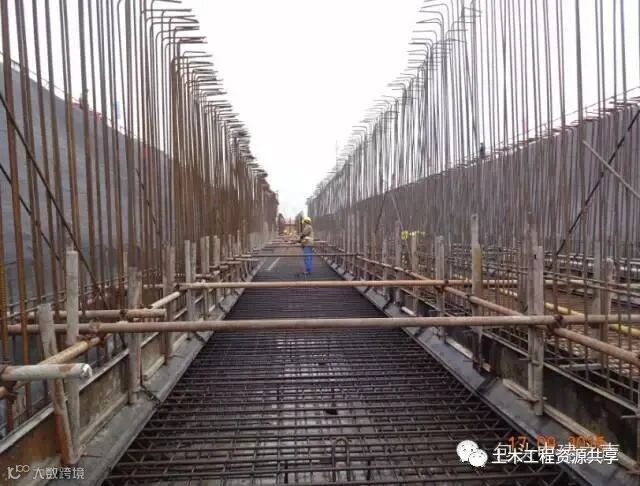

满堂架搭设

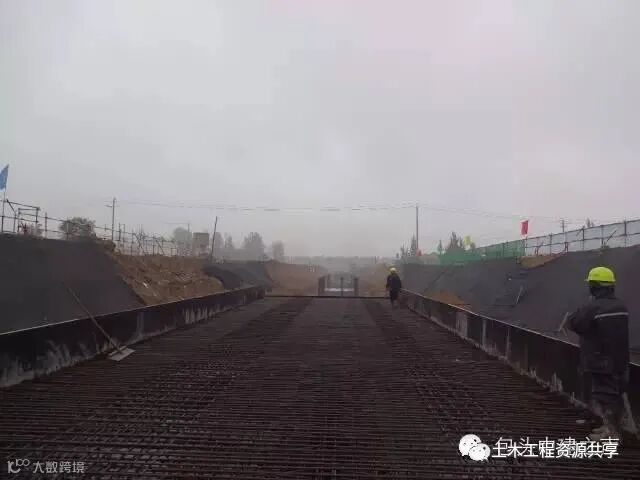

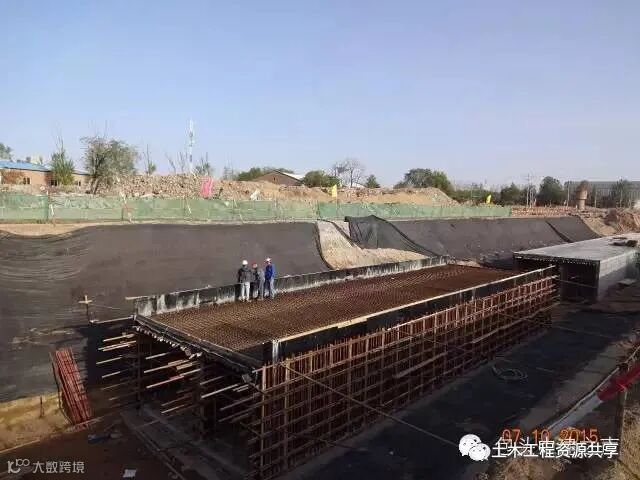

顶板模板支设,清扫顶板垃圾

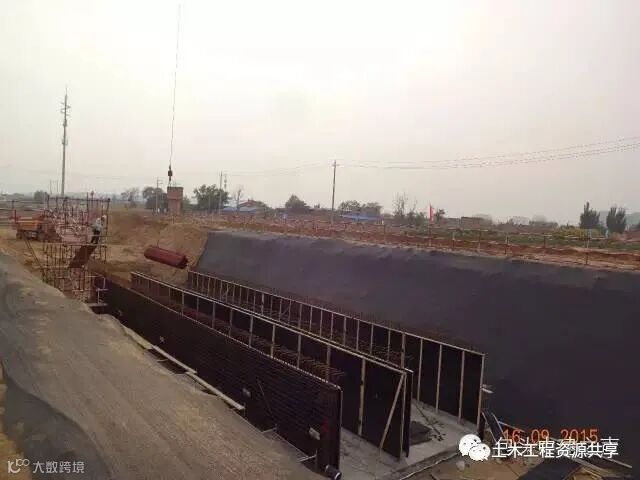

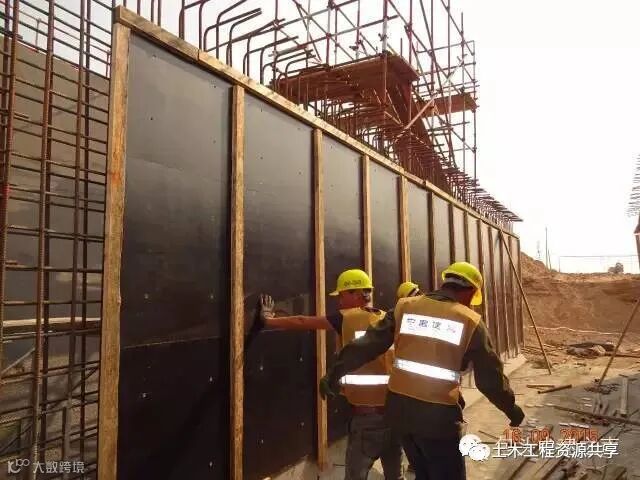

外侧墙模板支设

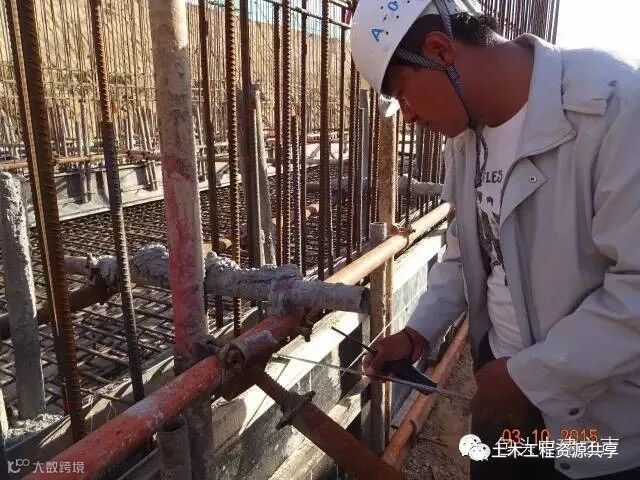

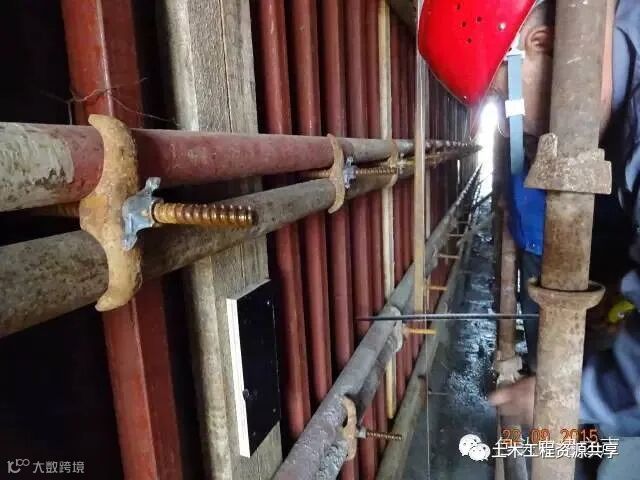

锁脚螺杆加固

浇筑前观感

垫层施工也都是压光的哦

底板浇筑前用高压水枪冲洗

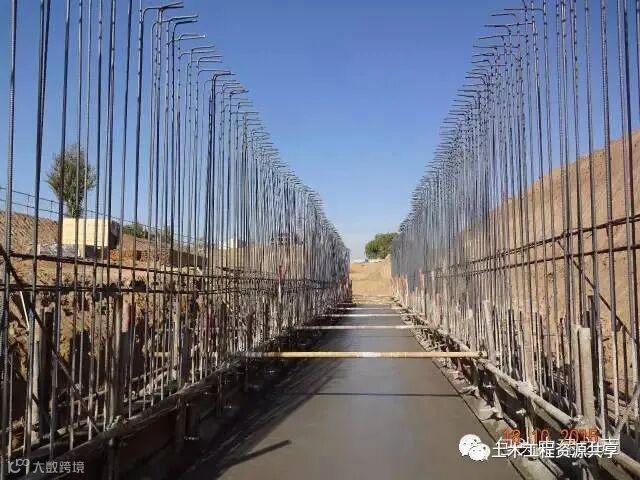

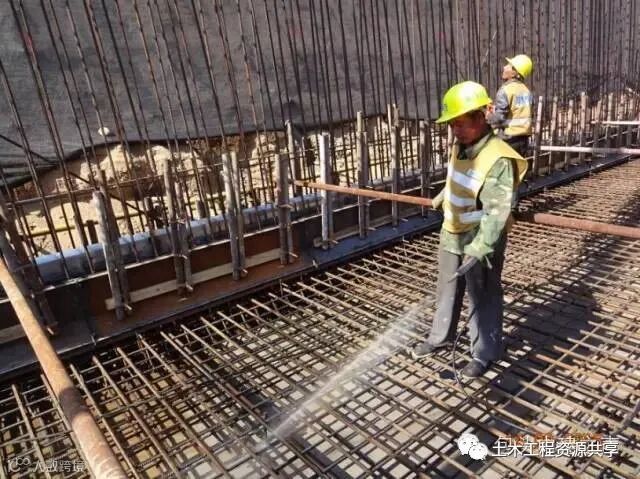

底板浇筑

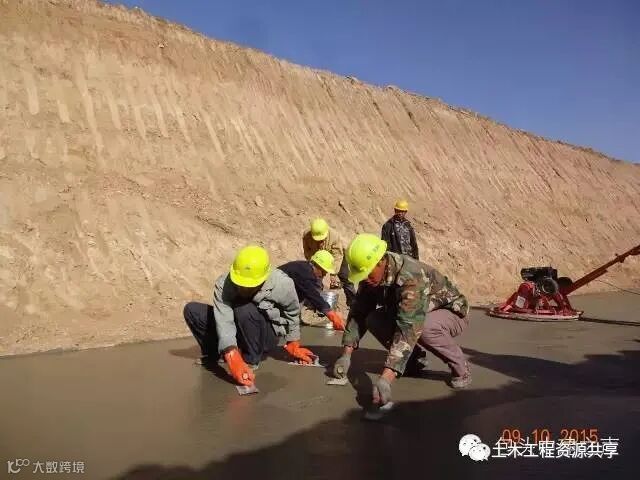

人工收光,这是第一段浇筑的底板哦

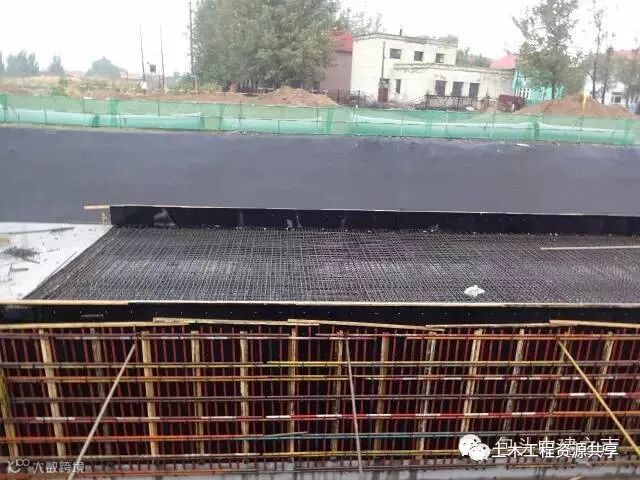

顶板浇筑前观感

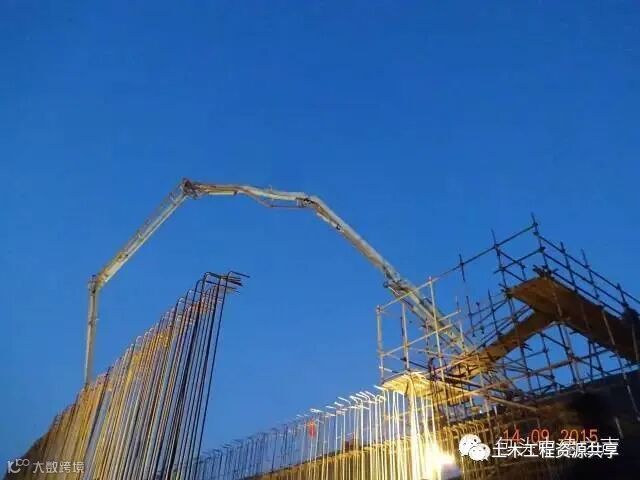

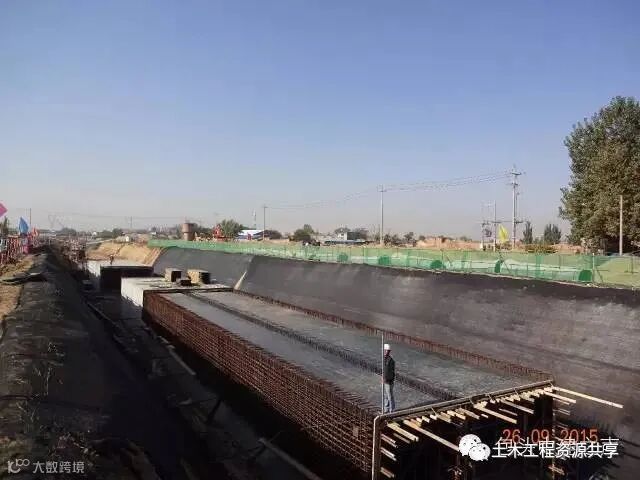

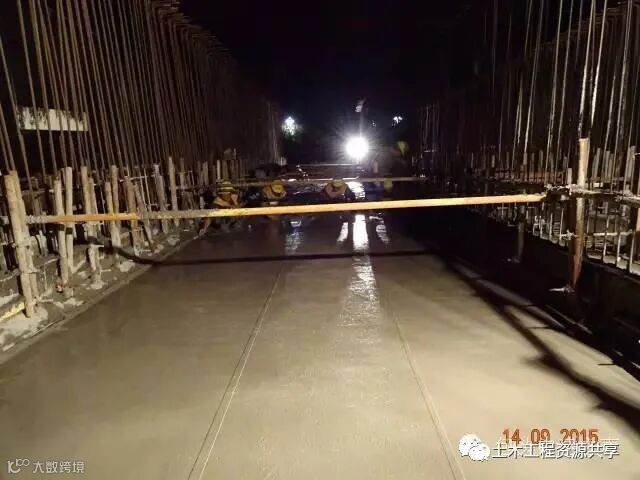

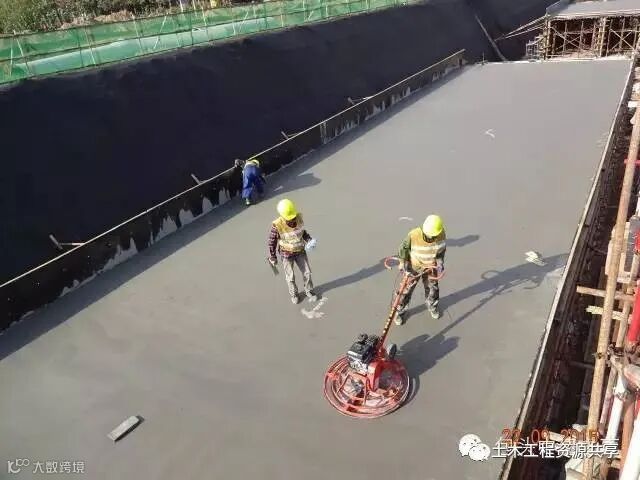

浇筑侧墙和顶板

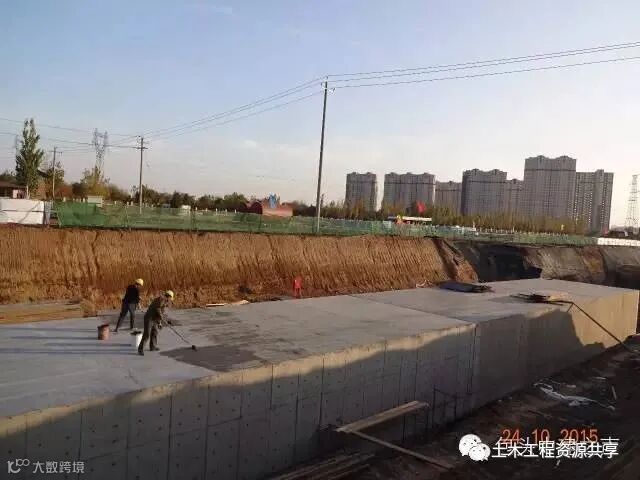

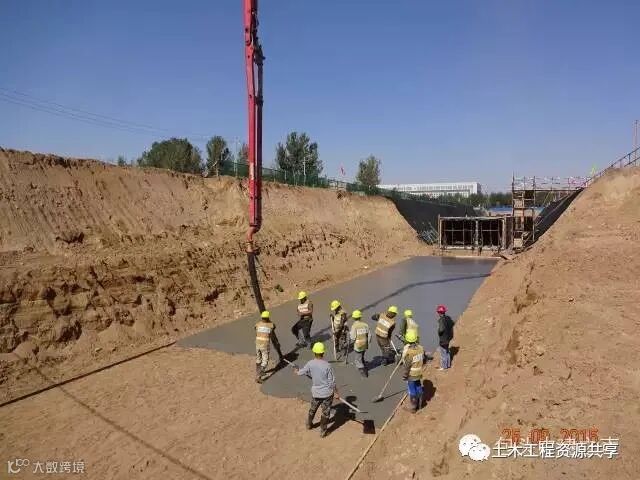

二次磨压

淋水养护

底板成型

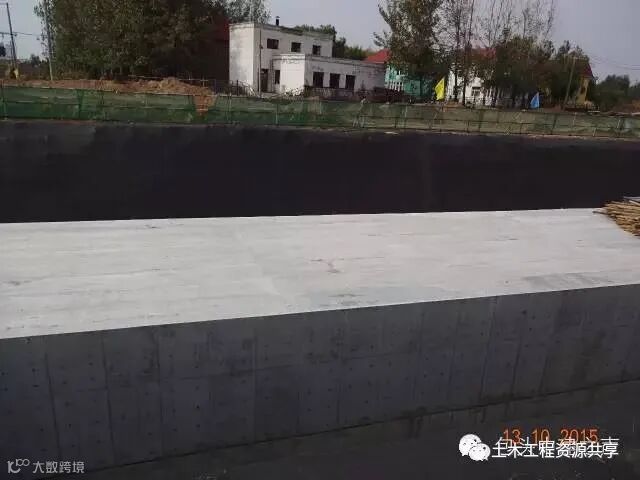

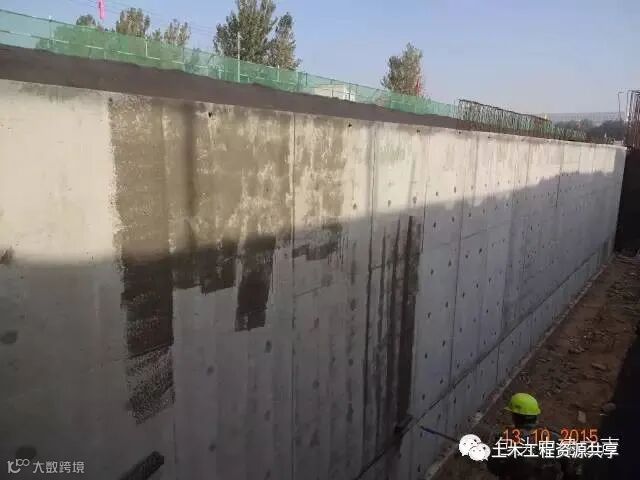

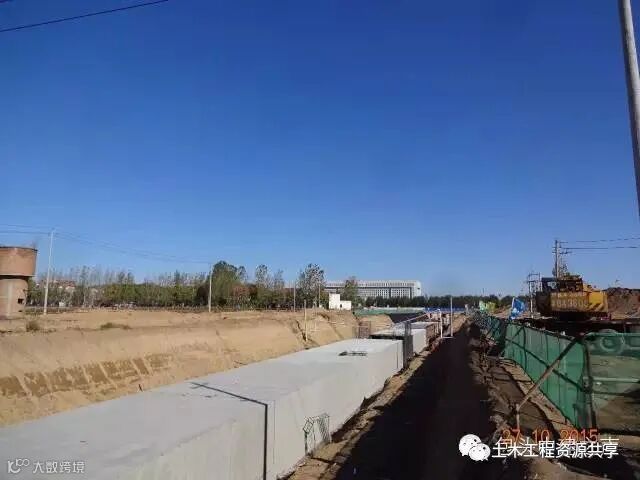

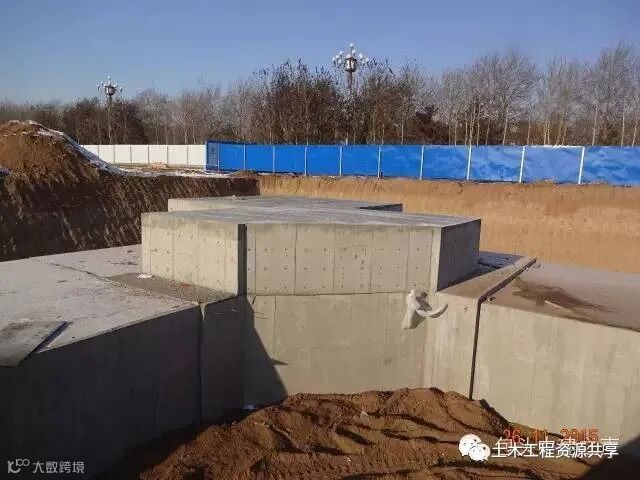

转角成型

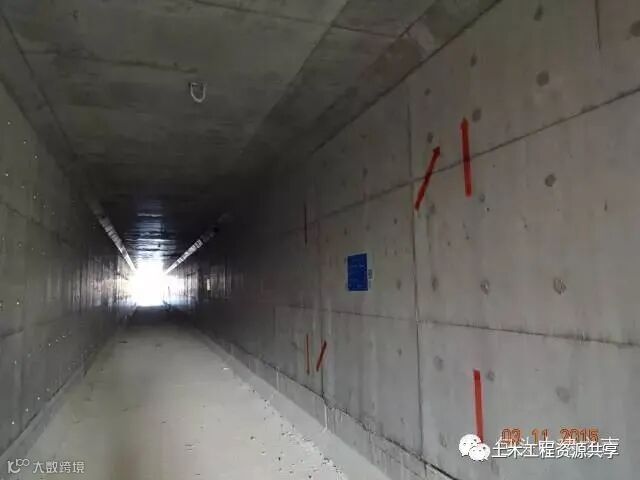

单仓管廊

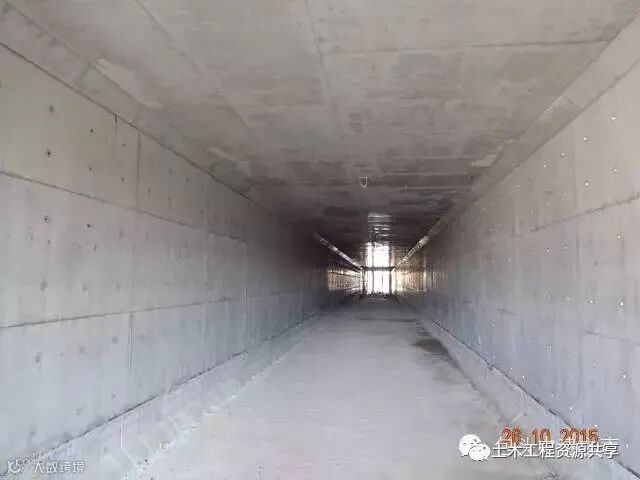

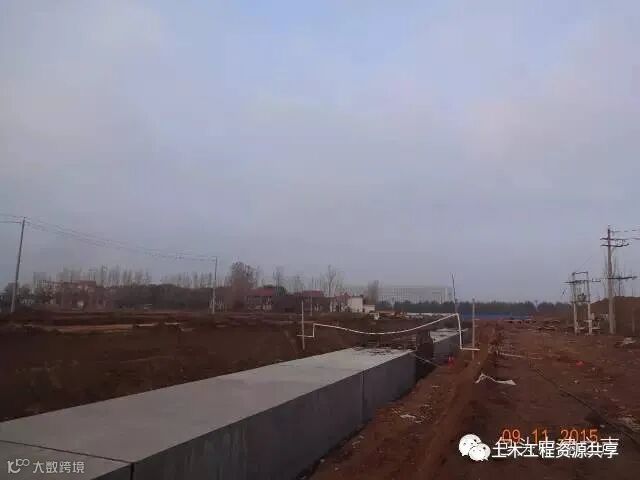

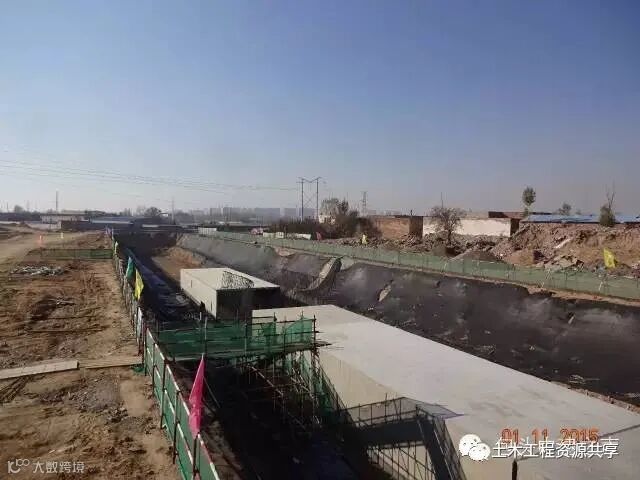

连起来像不像长龙

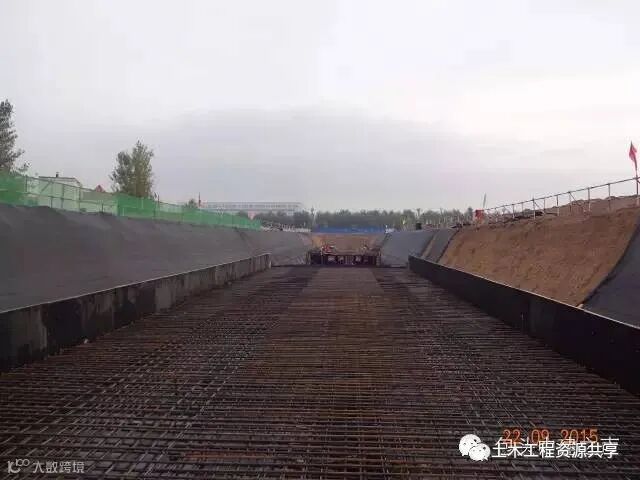

中间断开的就是功能区域,此处是通风口

内部有没有很漂亮

接茬处没有漏浆哦

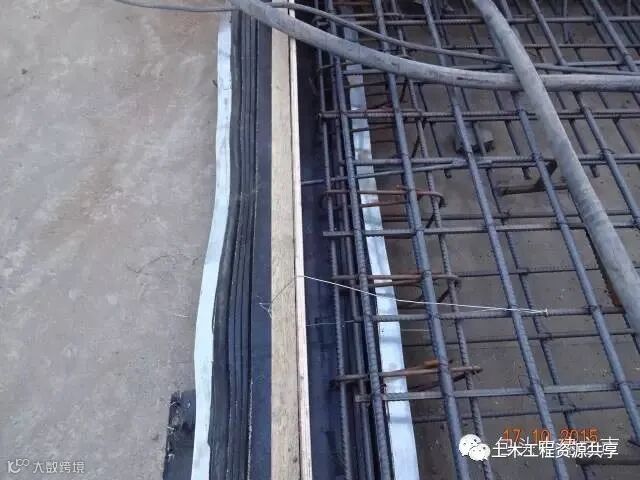

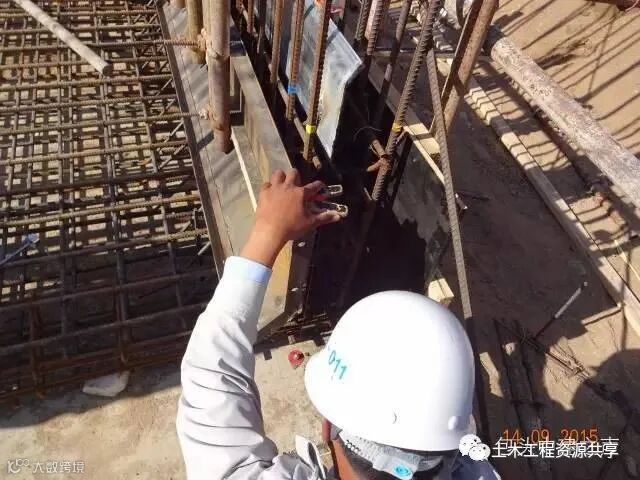

底板止水带安装

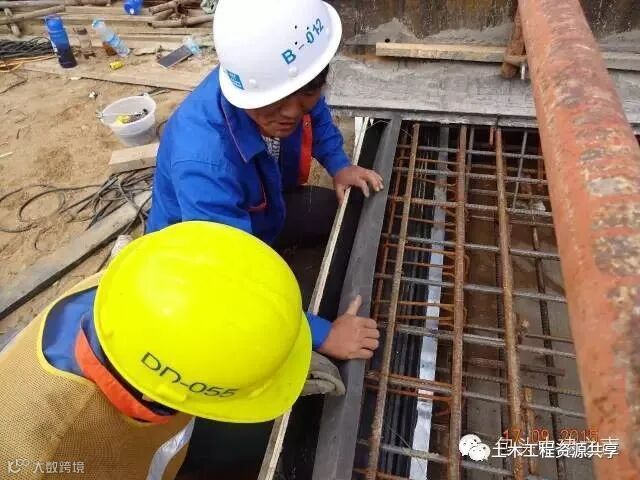

止水钢板安装

顶板止水带热熔安装

水泥基渗透结晶粉刷

清点材料

检查长度

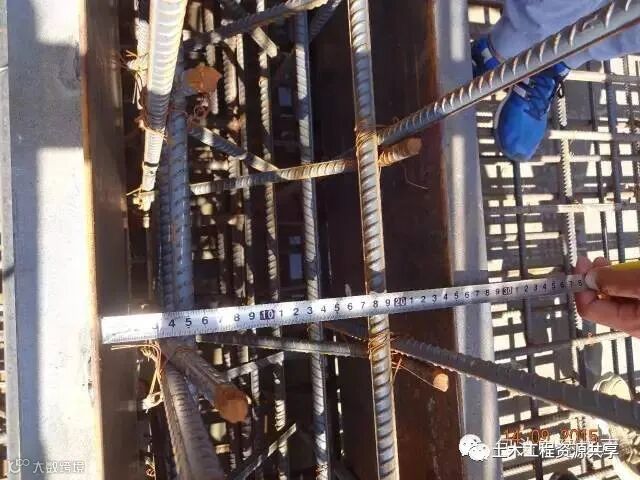

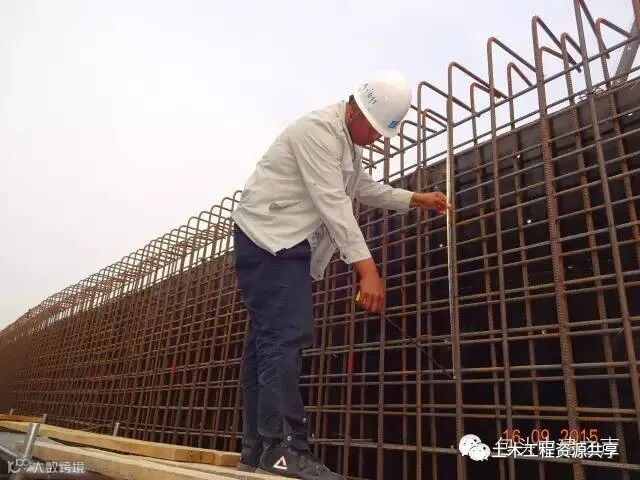

钢筋间距检查

墙厚控制

导墙垂直度控制

旁站混凝土

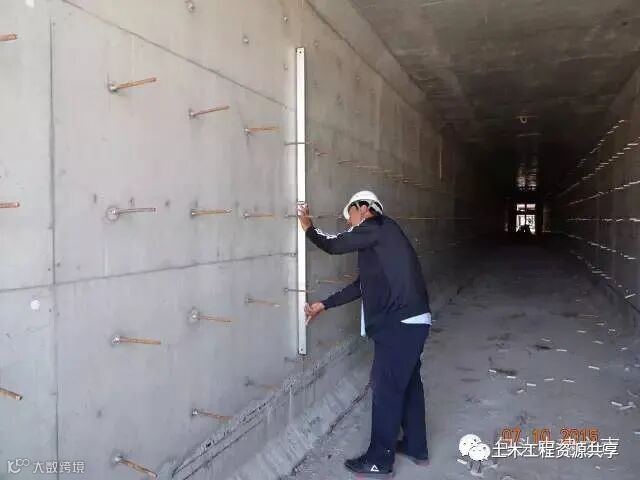

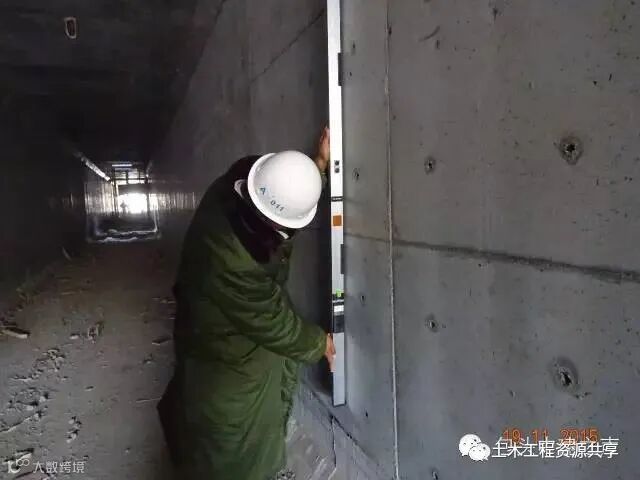

标高复核

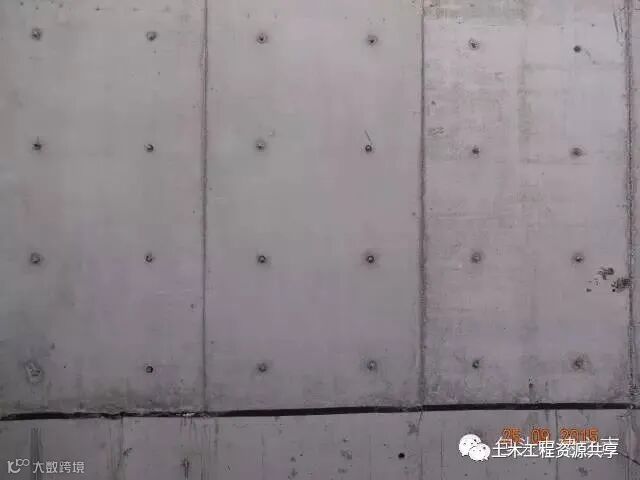

监理抽检垂直度

墙水平筋抽检

浇筑前综合检查

振捣旁站

试模刷脱模剂

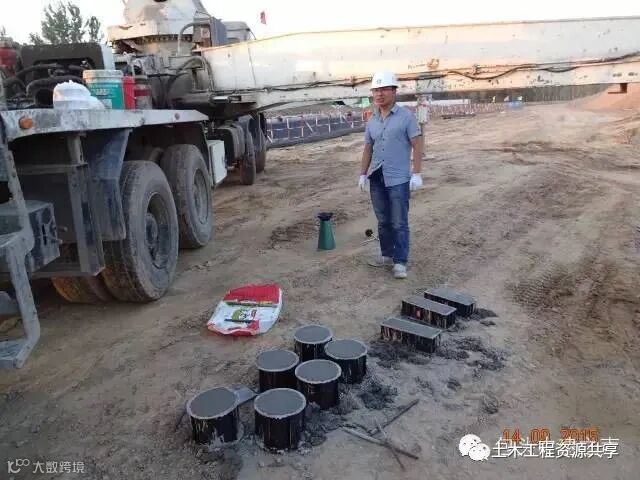

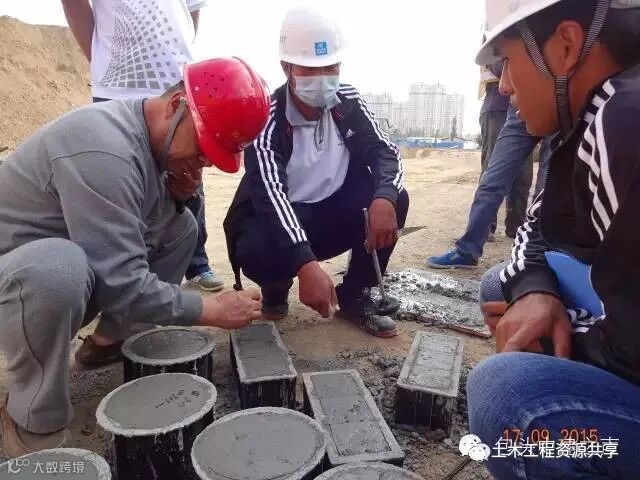

试块取样

拆模后就立即检查

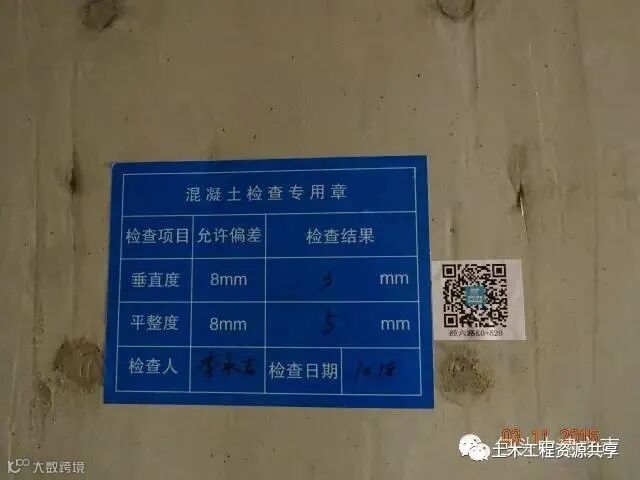

实测二维码体验区

宣传标语

定型化观景平台

刚劲堆放区

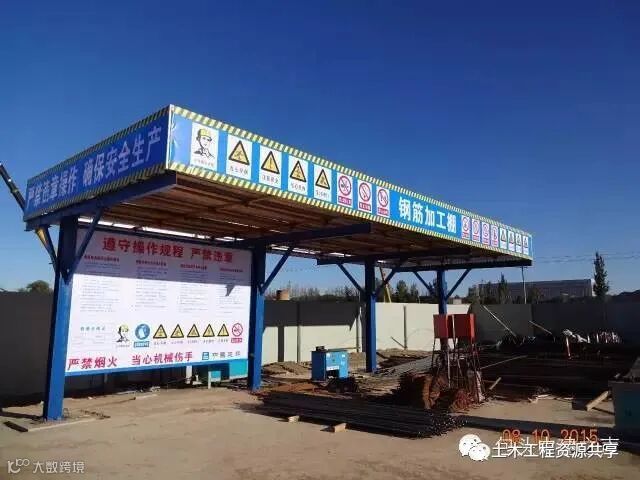

定型化钢筋防护棚

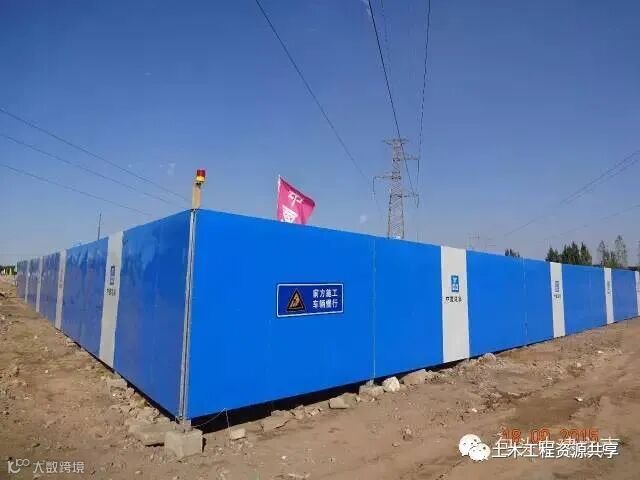

临时钢筋加固场地围挡

临近村庄处的定型化钢围挡

定型化临边防护

工人有序上下基坑

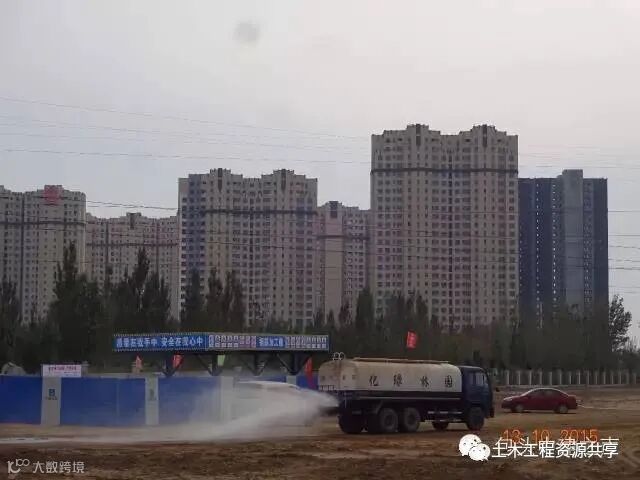

在施工道路洒水降尘

底板高压水枪冲洗

顶板高压水枪冲洗
