【施工技术】ALC轻质隔墙板如何安装?工艺详解!

【施工技术】ALC轻质隔墙板如何安装?工艺详解! AI土木通
2022-01-02
1
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

提示点击上方"土木工程资源共享"关注加入

点我资料免费下【重磅福利】

源自丨沈阳腾越建筑工程有限公司

ALC轻质隔墙板也称蒸压加气轻质混凝土板,属于新型建筑节能产品。其具有容重轻、隔音保温效果好、造价低廉、安装工艺简单、工期要求较低、生产工业化、标准化、安装产业化等优点,目前在高层框架建筑以及工业厂房的内外墙体获得了广泛的应用。

工法特点

1. 板重量轻,设计荷载小,由于其质地疏松多孔,是良好的保温和隔音材料。
2. 作墙板时由于板材薄,扩大了建筑使用面积。
3. ACL板材料绿色环保,隔声隔音性能好及防火性能远远超过了A1级的要求。
4. ALC轻质隔墙板安装方便,施工速度快

安装流程

第一步:板材弹线

第二步:板材切割

第三步:固定U型卡

第四步:板材安装

第五步:垂直度校对

第六步:平整度校对

第七步:底缝填塞砂浆

第八步:顶缝发泡剂填塞

第九步:板材挂网补缝

第十步:现场开槽

风险点把控

1、运输损坏

ALC轻质隔墙板强度低,运输搬运易破损

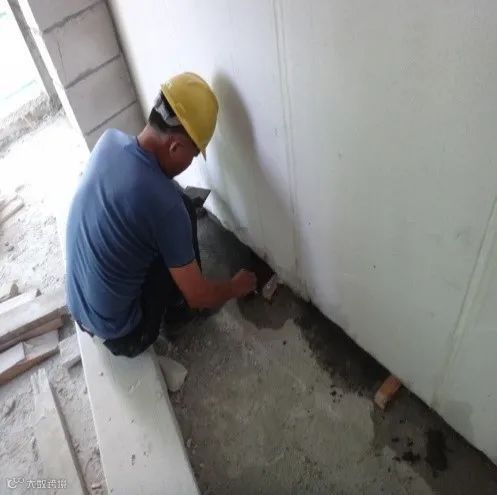

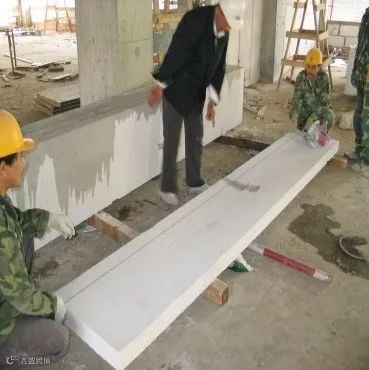

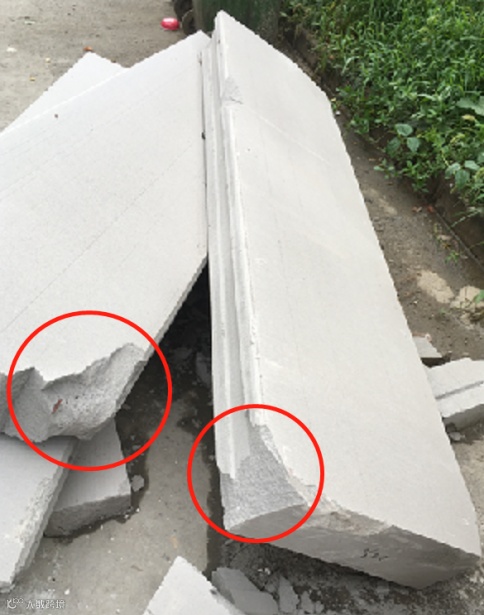

              ALC轻质隔墙板堆放                  ALC轻质隔墙板装卸

【处理措施】

1)吊装、堆放:起吊时需用尼龙吊带(不可采用钢丝绳)捆绑于板材两端600mm处,每次起吊重量不超过2T,落地时板材两端600mm处各垫枕木一块,吊运时要有专人指挥,板材两端吊带捆绑距离要一致,吊带要顺直,保证板材两端同时离地和落地。为方便驳运板材,卸货时堆放层数不得超过两层,条件允许时单层堆放。

2)板材质量:不使用工艺达不到国家要求或者配料、工艺不合理的板材。

3)施工管理:不应为满足工期,将不够龄期28d的墙板送至现场使用。

4)防潮保护:应在运输和施工现场需要采取防潮措施,防止受潮。

5)图纸深化:应提前1-2个月与内墙板公司沟通图纸深化相关事谊。

【优化方向】

1)结构梁底应尽量统一净高,减小板材因高度不同而产生的类型种数。

2)内墙板与结构连接处的压槽处理,方便挂网,防开裂。

2、二次结构深化布置图

转角(阴阳角)、门垛等位置无异形板,局部需现浇

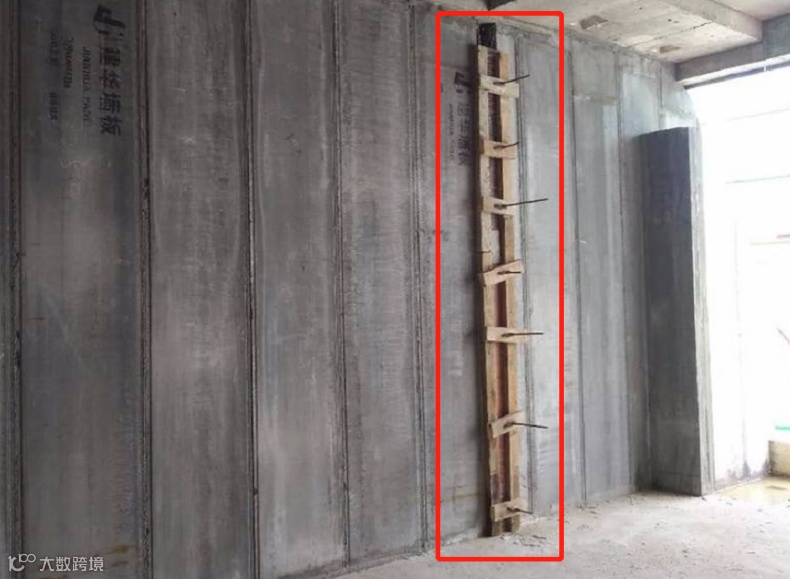

设置构造柱

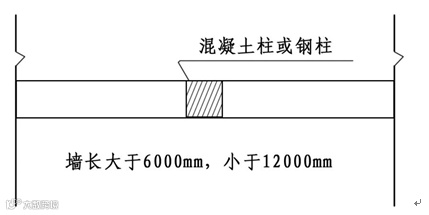

1)陶粒板墙长及ALC轻质隔墙板墙长大于6米,小于12米,在中部设置构造柱。

2)转角门垛:
①转角墙及T型墙体出的销钉必须按图施工,靠板材专用修补材连接。
②小于100m的板材尽量使用二次结构浇筑完成。
③户内门安装采用型钢进行加固安装。小于1500的门采用板材搁置100,用对拉螺栓加固,大于1500的门洞采用型钢进行加挂,进户门采用钢筋混凝凝土门框。
3)门洞处理:
①门洞上方宜采用下挂结构板形式。
②管井、卫生间等经常受水浸的楼地面应有反坎。

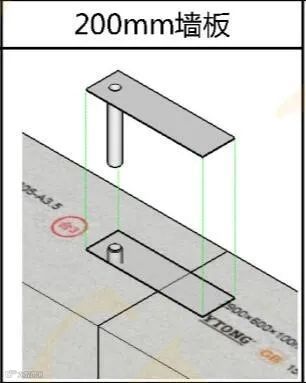

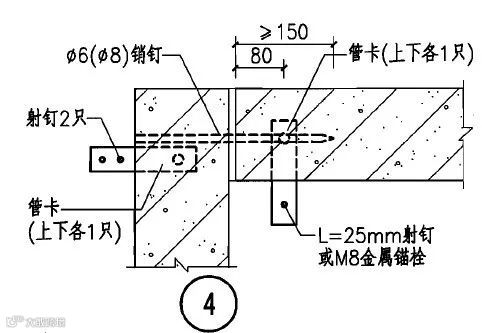

4)隔墙板转角或T型连接应用φ6销钉固定。销钉位置宜距隔墙顶和底各300~400。销钉间距为700左右。销钉锚入两块不同方向板材的总深度不得小于一块板厚再加150mm。

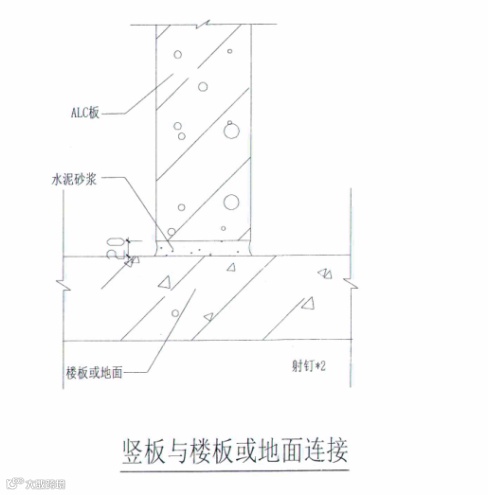

转角或T型处理方式

5)由于ALC轻质隔墙板材料特性,不适宜用于200mm宽以下的墙体,特对本工程中门垛边小于200mm的短肢墙,门垛,均采用二次结构施工,采用植筋方式,内配2根8mm螺纹钢筋,用C25细石混凝土填塞。

3、ALC轻质隔墙板排版、开槽

开槽切口宽不限,深不宜大于板厚的1/3

【处理措施】

1)ALC轻质隔墙板材安装前必须根据模数进行排版设计,小于200的ALC墙板不得使用。

2)小板中间,大板两边原则进行排版。

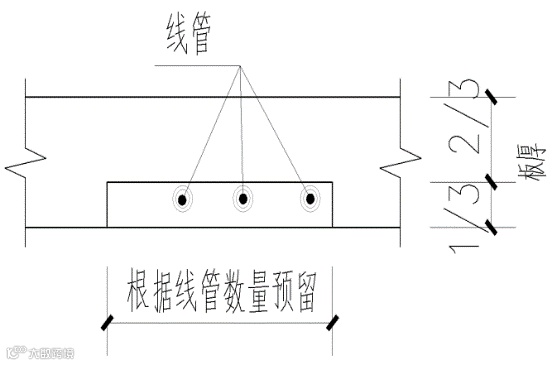

3)安装完成后14天方可水电开槽,使用专业工具开槽,先放线,后开槽。

4)水电管线安装完成后间隔7天才允许抗裂砂浆修补施工。

5)单元分户墙最好不要使用ALC轻质隔墙板材墙体,建议设计院进行更改。

    4、板缝处理

板与板连接点

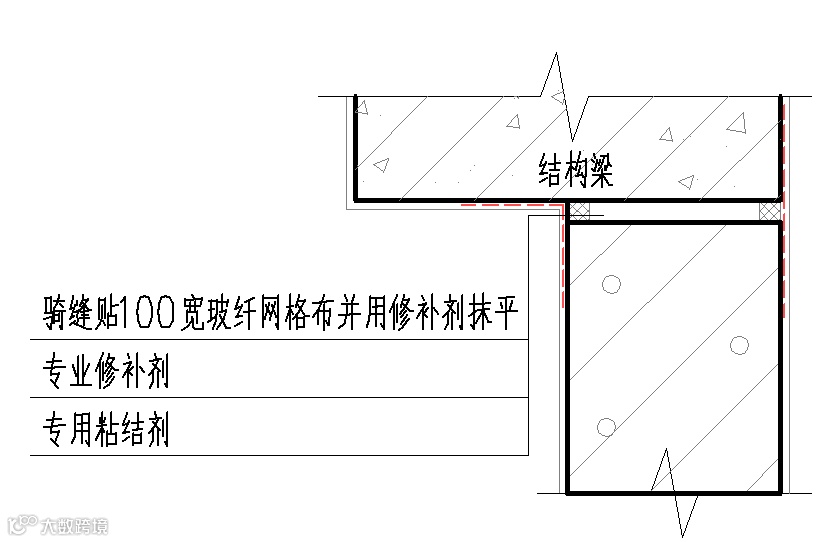

板与梁连接

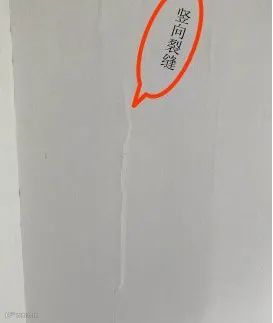

接缝开裂

【处理措施】

1)ALC轻质隔墙板与板之间榫卯自然咬合,无挤胶粘形成变形缝;安装后稳定期一周以上贴网格布胶粘封闭板面装饰作业必须在板缝处粘结耐碱玻纤网格布抗裂,网格布宽度不得小于300mm,沿板缝居中设置。面层装饰材料宜采用弹性材料进行装饰施工。

2)如有粉刷层,建议采用石膏砂浆粉刷,收缩性小,减少墙体开裂的风险。

3)装饰抹灰应与水、电、暖、卫和通讯等密切配合,各部位的预埋、预留要全部完成并经检查验收合格后才能进行,禁止事后凿洞、打眼和剔槽。

4)面层施工后应及时养护,3天内禁止一切碰撞。

5、材料吸水性

卫生间砌筑墙体

【处理措施】

卫生间等部位易浸水,ALC材料吸水性较好,ALC轻质隔墙板深化时与设计院沟通,考虑采用实心砖进行施工。

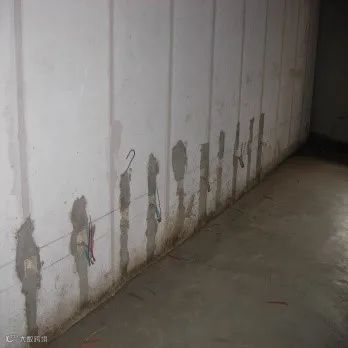

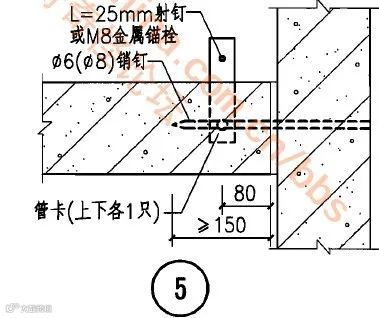

6、管卡法施工

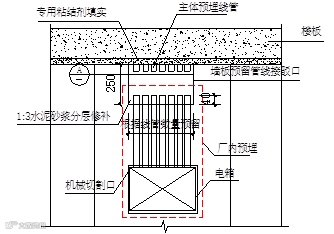

管卡法施工平面图

【处理措施】

1)确定方向,考虑吊顶等,防止铁片外露情况。

管卡法施工顶部节点图

2)墙体安装时,必须保证顶部批浆密实,下部用木楔塞紧,下口预留30mm缝隙。待墙体静置最少7天以后进行退木楔,填塞底部1:3水泥砂浆坐浆料,静置期间,墙上不得进行任何作业。

 管卡法施工底部节点图

7、配电箱部位

配电箱部位立面图

【处理措施】

1)为配电箱应制作异形板,并预埋在异形板内。

2)严禁墙板安装后开槽埋设配电箱。

3)配电箱应在厂内预埋,补强;如不能在厂内预埋、安装,则必须在墙板安装 (上墙)前在工地预埋、安装。

结语

ALC轻质隔墙板新工艺从完善到施工应深入考虑每道工序,必须采用系统、综合性的措施来解决,从墙板材料的生产加工以及施工安装两方面着手,不断解决问题进而完善工艺,相信ALC轻质隔墙板必将具有广阔的发展前景,将在逐步完善后得到大力推广。

1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

来源:重庆市应急管理部、建筑管理

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读12.7k
粉丝0
内容5.7k
