一、附着式升降脚手架分类

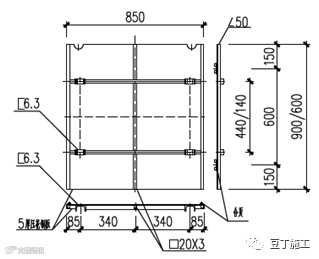

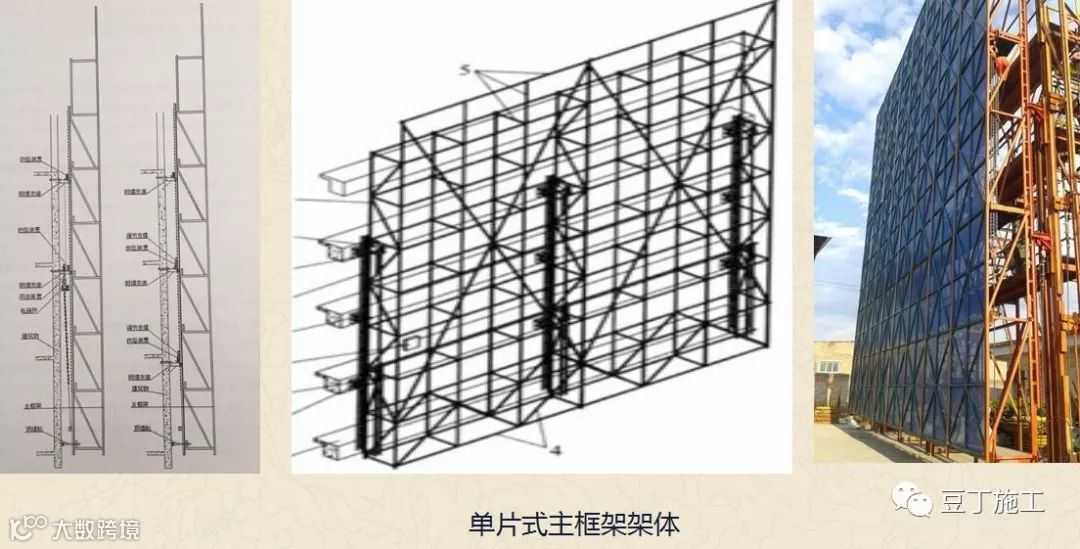

使用材料

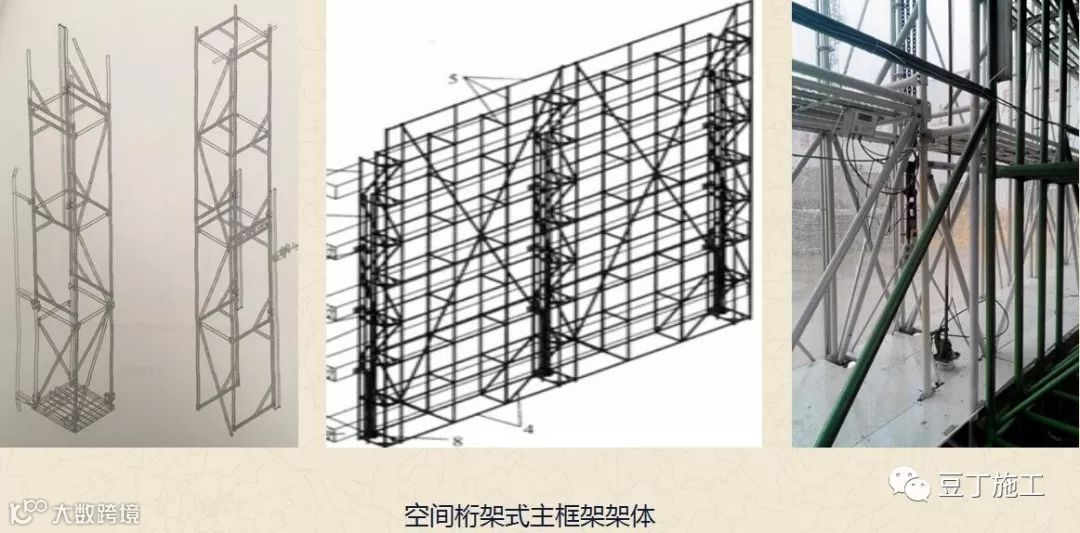

竖向主框架形式

二、架体基本组成

三、附着式升降脚手架标准化管理

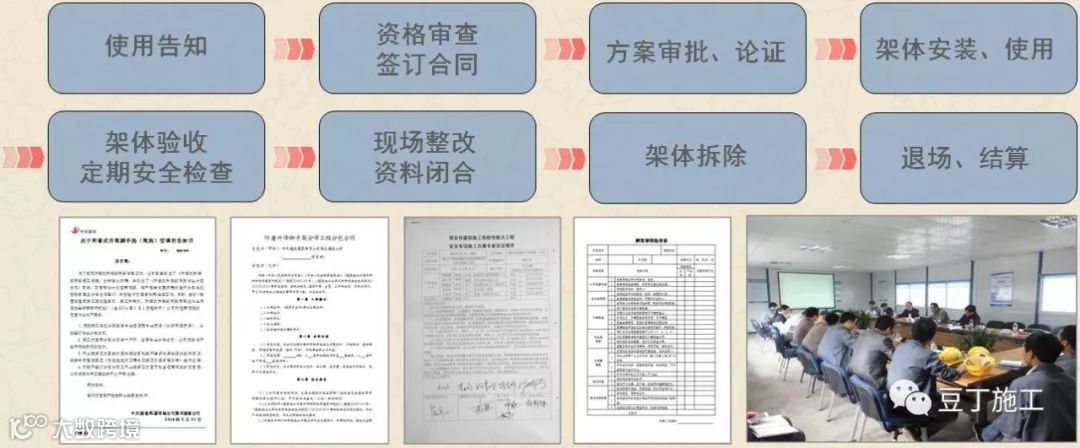

附着式升降脚手架标准化管理流程

对涉及专业分包单位的危险性较大分部分项工程实行技术、生产、工程、财务四部门联动管理,从爬架使用告知、资质审查、合同签订、交底验收、退场结算等各环节进行把控,确保爬架施工安全。

附着式升降脚手架管理

使用告知

分包单位资格审查

① 爬架分包单位营业执照

②附着式升降脚手架专业承包资质证书

③ 分包单位安全生产许可证

④附着式升降脚手架检验报告

⑤ 建设行业科技成果评估证书

专项施工方案审查(完整性及规范性)

附着式升降脚手架专项施工方案应包括但不局限于以下内容:

① 工程概况

② 编制依据

③ 管理机构与组织

④ 施工计划

⑤ 附着式升降脚手架的架体构造

⑥施工工艺技术

⑦ 施工安全保证措施

⑧ 计算书

⑨ 相关图纸

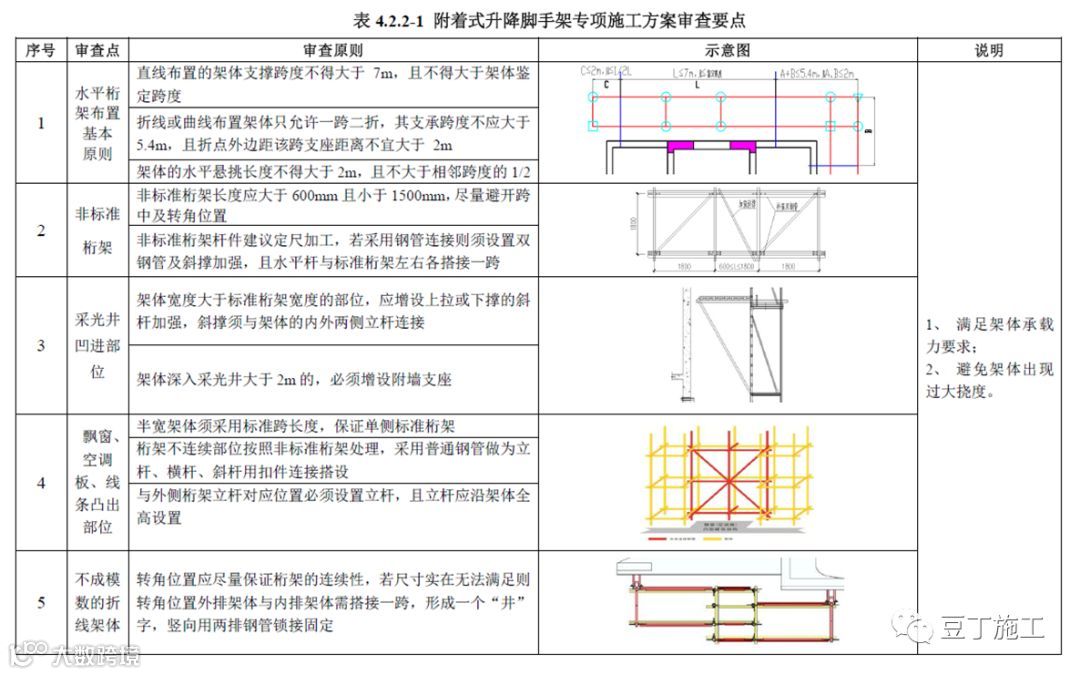

专项施工方案审查(可行性)

①《建筑施工工具式脚手架安全技术规范》(JGJ202-2010)中强制性条文;

②  附表《附着式升降脚手架专项施工方案审查要点》

规范强制性条文:

★★4.4.2附着式升降脚手架结构构造的尺寸应符合下列规定:

1.架体高度不得大于5倍楼层高;

2.架体宽度不得大于1.2m;

3.直线布置的架体支撑跨度不得大于7m,折线或曲线布置架体,相邻主框架支撑点处的架体外侧距离不得大于5.4m;

4.架体的水平悬挑长度不得大于2m,且不大于跨度的1/2;

5.架体全高与支撑跨度的乘积不得大于110㎡。

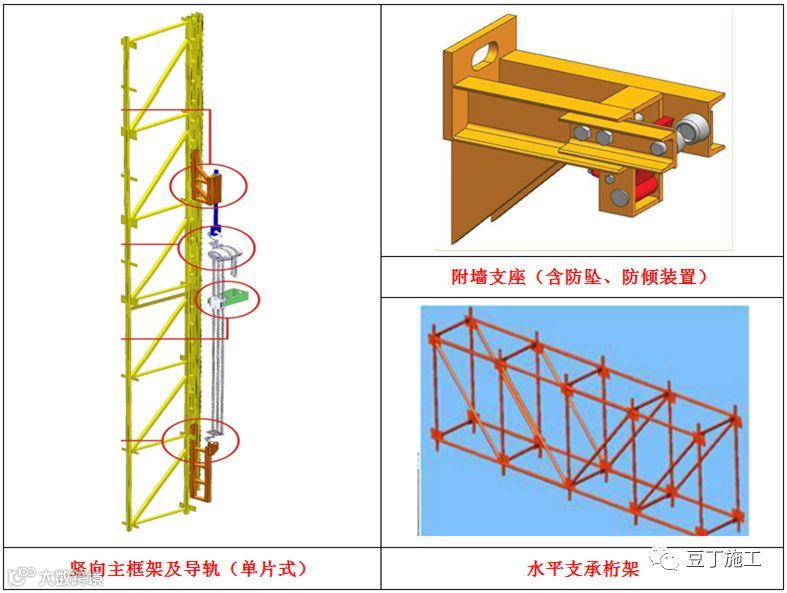

4.4.5 附着支承结构应包括附墙支座、悬臂梁及斜拉杆,其构造应符合下列规定:

1、竖向主框架所复盖的每一楼层处应设置一道附墙支座;
2、在使用工况时,应将竖向主框架固定于附墙支座上;
3、在升降工况时,附墙支座上应设有防倾、导向的结构装置;
4、附墙支座应采用锚固螺栓与建筑物连接,受拉螺栓的螺母不得少于二个或应采用弹簧垫片加单螺母,螺杆露出螺母端部的长度不应少于3扣,且不得小于10mm,垫板尺寸应由设计确定,且不得小于100mm×100mm×10mm;
5、附墙支座支承在建筑物上连接处混凝土的强度应按设计要求确定,但不得小于C10。

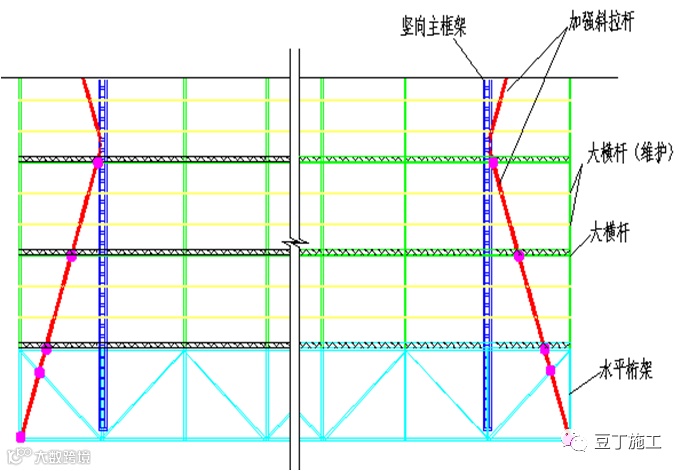

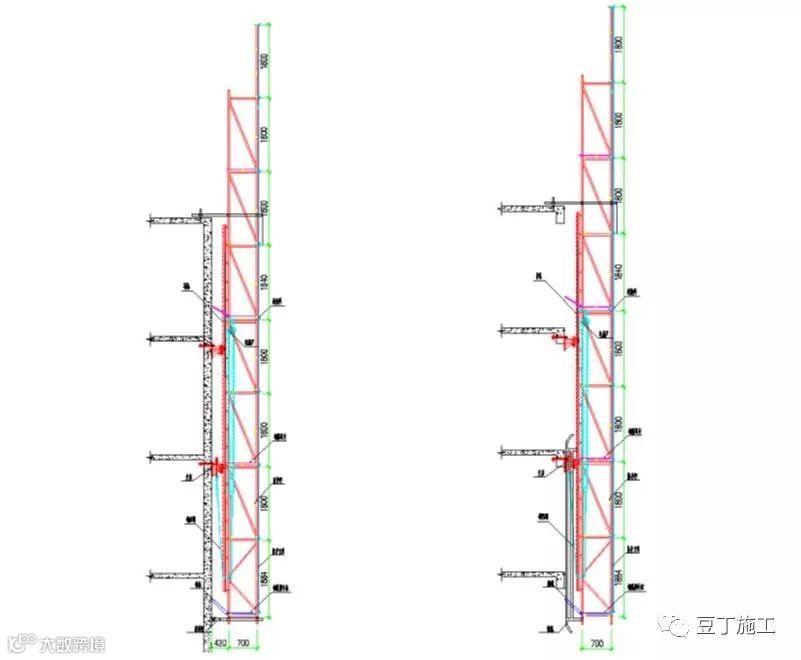

4.4.8  架体悬臂高度不得大于架体高度的2/5,且不得大于6m。

4.4.10  物料平台不得与附着式升降脚手架各部位和各结构构件相连,其荷载应独立的直接传递给建筑工程结构。

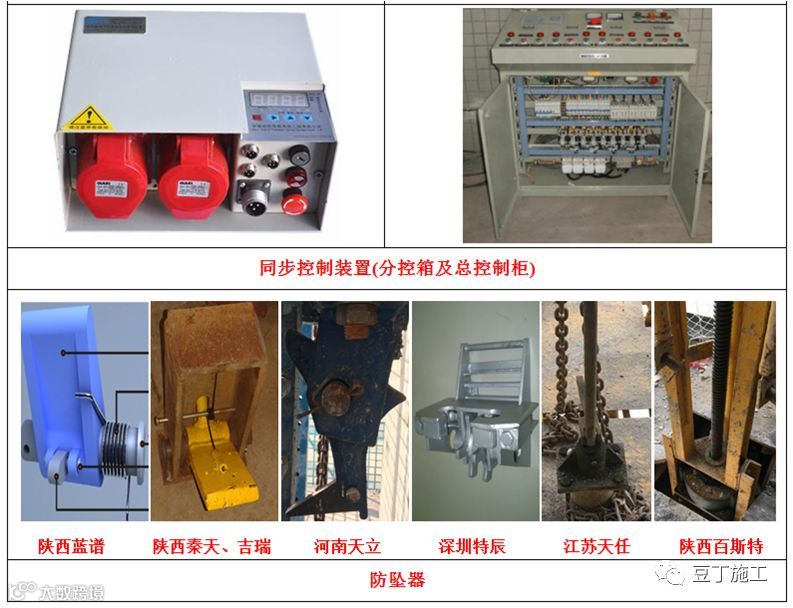

4.5.1 附着式升降脚手架必须具有防倾覆、防坠落和同步升降控制的安全装置。

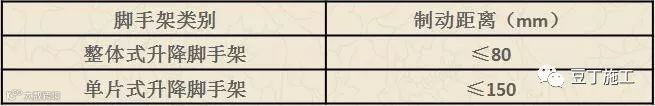

4.5.3 防坠落装置必须符合下列规定:

1、防坠落装置应设置在竖向主框架处并附着在建筑结构上,每一升降点不得少于一个防坠落装置,防坠落装置在使用和升降工况下都必须起作用;

2、防坠落装置必须是机械式的全自动装置,严禁使用每次升降都需重组的手动装置;

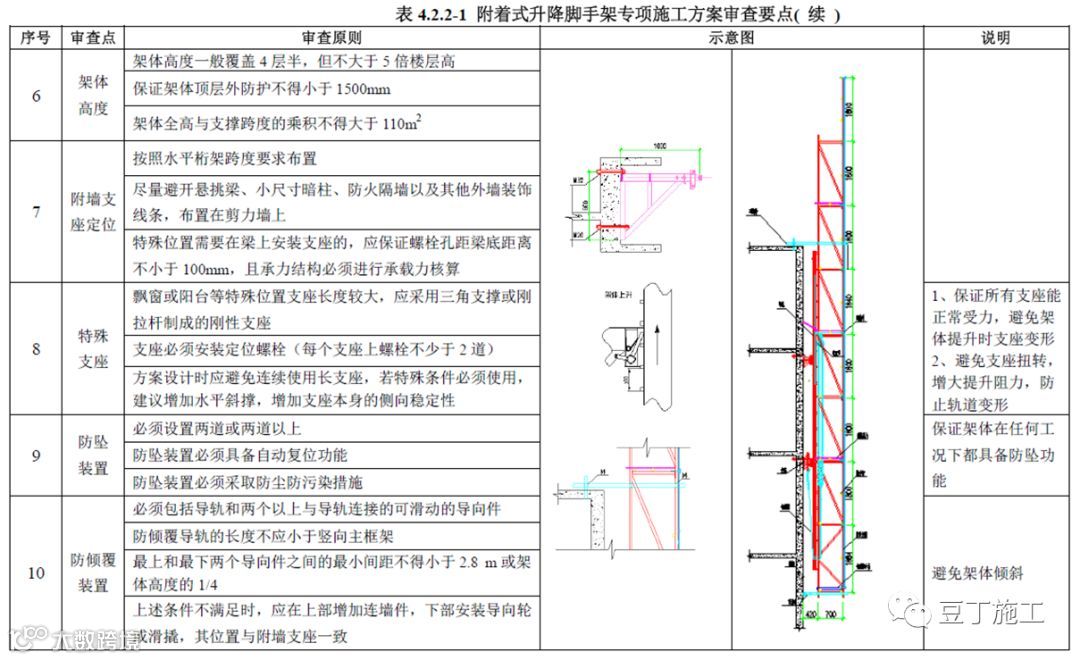

3、防坠落装置技术性能除应满足承载能力要求外,还应符合表4.5.3的规定。

4、防坠落装置应具有防尘、防污染的措施,并应灵敏可靠和运转自如;

5、防坠落装置与升降设备必须分别独立固定在建筑结构上;

6、钢吊杆式防坠落装置,钢吊杆规格应由计算确定,且不应小于∮25mm。

方案审查要点

方案论证

论证前应准备的资料

① 6份已经过审批的方案及方案报批表(可以是复印件)。

② 分包合同1份(明确现场负责人,且人员应持证上岗),架子工的特殊工种操作证复印件(必须加盖分包单位的公章,要求人证统一)、若论证时架体已经提升,则还需提供爬架验收记录表《建筑施工工具式脚手架安全技术规程》(JGJ202-2010)表8.1.3,且应由三方签字确认。

③ 本项目爬架方案论证时的汇报PPT一份。

参与论证的人员

爬架论证会由总包单位组织,总监理工程师或甲方代表主持会议。论证当天总包单位应通知分包单位方案编制人、分包单位现场负责人、安全员、总包单位项目执行经理、技术负责人、总监理工程师(或总监代表)、建设单位代表以及工程所在地当地质量监督部门人员出席论证会。

论证会议程

① 介绍专家组成员及相关单位参会人员;

② 由专家组五名专家推选专家组组长;

③ 建设单位负责人讲话;

④ 施工单位简要介绍施工方案;

⑤ 查看现场;

⑥ 专家询问,并征求相关各方的意见;

⑦ 暂时休会:专家审查方案、讨论、书写论证报告;

⑧ 复会:专家组组长宣读论证报告,其他专家补充发言;

⑨ 建设、监理、设计、施工单位相关人员对专家出具论证报告发表意见及建议;

⑩ 质量安全监督站领导及监督人员讲话。

论证后收集的主要资料:

① 专家论证报告;

② 危险性较大工程安全专项方案论证会签到表;

③ 专家论证会议议程;

④ 修改后专项施工方案、方案审查、审批表及论证意见回复。

构配件进场验收

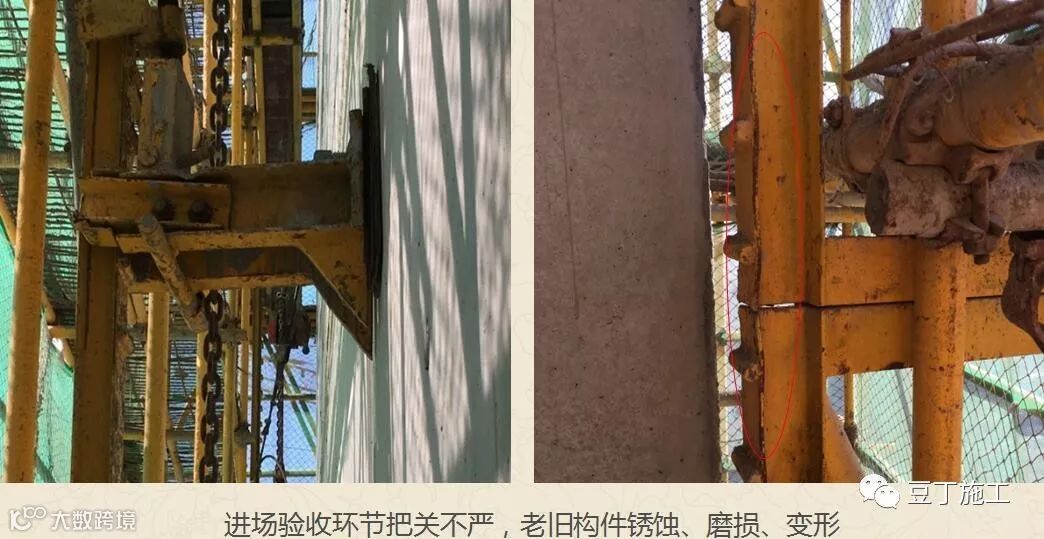

严格按照施工方案中《附着式升降脚手架材料进场清单表》、《附着式升降脚手架设备进场检查验收表》全数检查、验收进场构配件的数量及质量,使其满足方案及现场施工要求。不同规格、不同批次的产品不得在同一建筑中应用,老旧材料或已变形构配件不得进场。

对构配件质量存疑时,应对怀疑构配件进行重点抽检,必要时可采取破坏性试验验证其质量。抽检重点对象为竖向主框架、水平桁架以及提升设备,主要检查节点部位焊接质量、钢管锈蚀程度、电葫芦链条的完好性等。

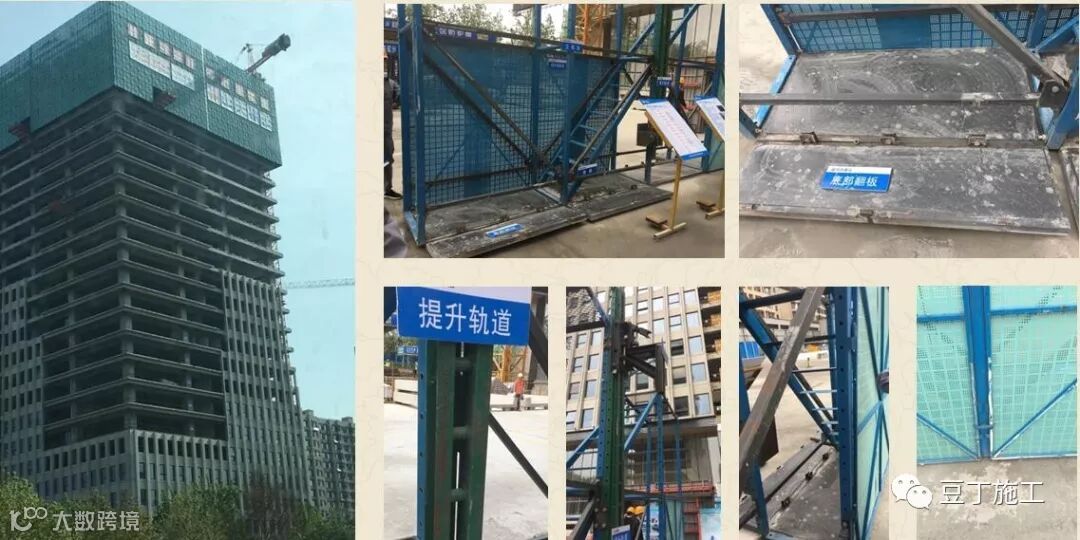

爬架搭设

四、常见问题及处理办法

1)材料进场验收

处理办法:

严格按照审批过的方案中构配件类型及数量组织进场验收,同规格、不同批次的产品不得在同一建筑中应用,老旧材料或已变形构配件不得进场。对构配件质量存疑时,应对怀疑构配件进行重点抽检,必要时可采取破坏性试验验证其质量。

2)爬架平台搭设

处理办法:

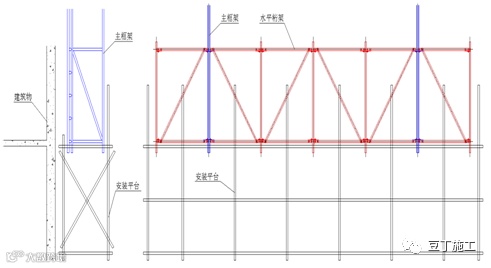

① 爬架安装平台必须提前策划、设计,其承载力、宽度及平整度应满足方案要求;

② 建筑标准层较高时建议采用悬挑架作为爬架安装平台;

③ 结构混凝土强度满足方案要求后,应第一时间卸载,将爬架荷载转移到建筑物上。

3)爬架水平桁架缺失

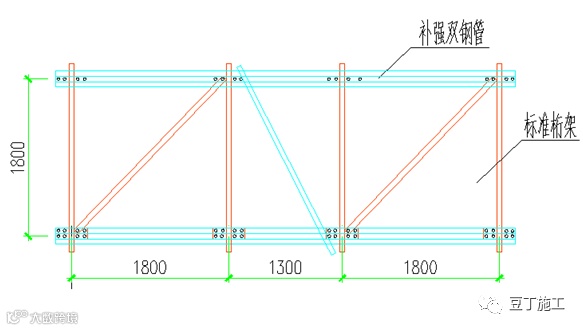

处理办法:

① 提前对爬架方案进行优化,非标准桁架定尺加工;

② 采用双钢管及斜撑加强,且水平杆与标准桁架左右各搭接一跨。

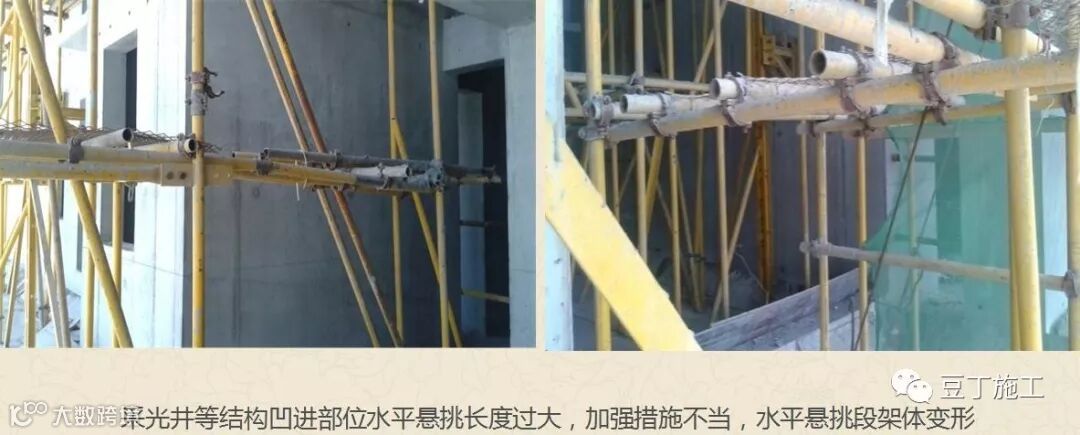

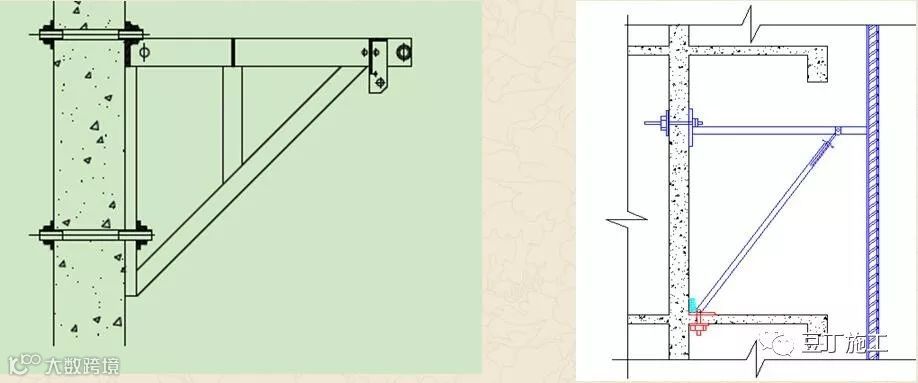

4)架体水平悬挑长度过大

处理办法:

当1.2m<架体水平悬挑长度<2m时,应增设内斜撑将悬挑部分水平桁架与主框架拉结;架体水平悬挑长度>2m时,端部必须增设支座。

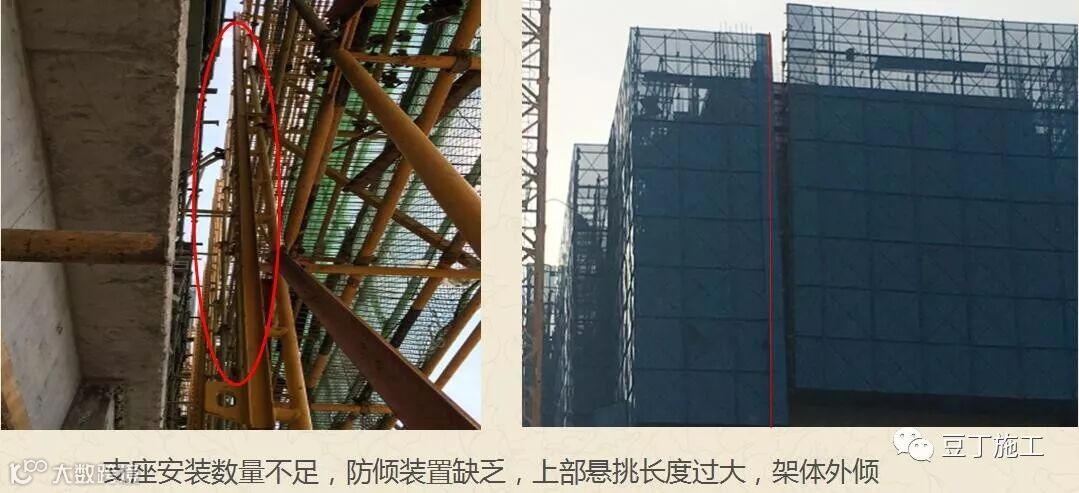

5)支座安装数量不足

处理办法:

竖向主框架所覆盖的每个楼层均应设置一道附墙支座,防倾装置应随支座共同安装,特殊情况无法满足上述要求时,应在架底增设顶墙轮或“滑橇”,悬挑部位增设连墙件临时拉结。

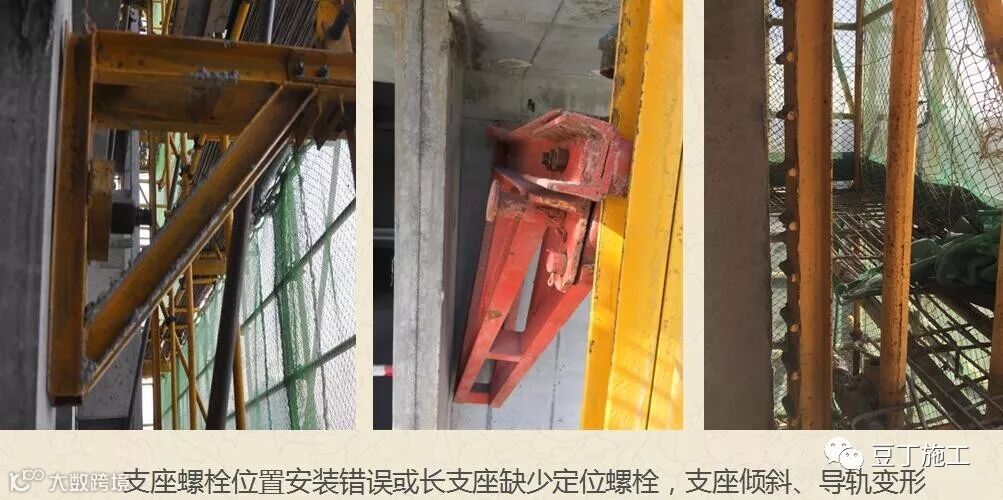

6)长支座缺少定位措施

处理办法:

长支座必须设置两道螺栓且螺栓位置应尽量靠近上下两端点,超长支座底部斜杆须设止退及固定措施。

7)卸荷支撑长度不足

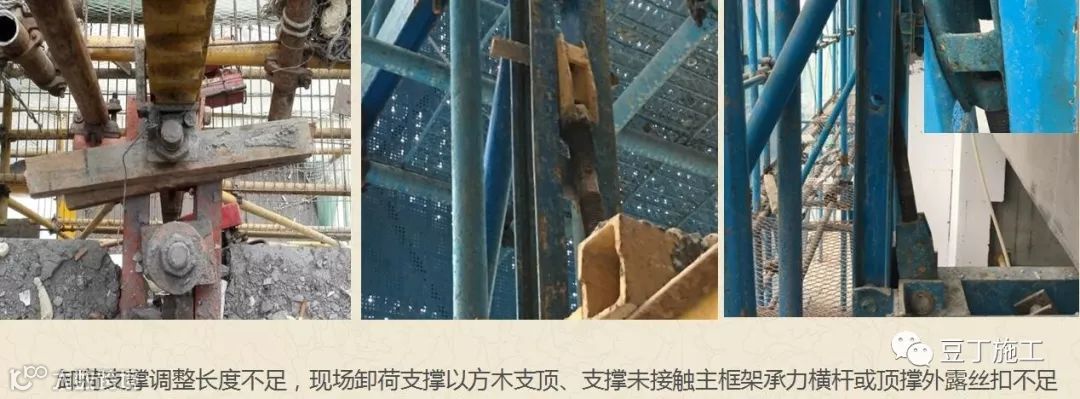

处理办法:

① 个别卸荷支撑无法满足支撑要求时,可将支撑顶丝调节至最低位置,支撑在下层防坠齿条上,若大面积出现卸荷支撑长度不足时,则应考虑调整架体提升高度。

② 严格把控进场材料及组装,竖向主框架底部预留的提升装置悬挂点一般只有1个,且不可能出现在中间层框架上。对于已经存在的既成事实,需增设专用销轴辅助支撑。

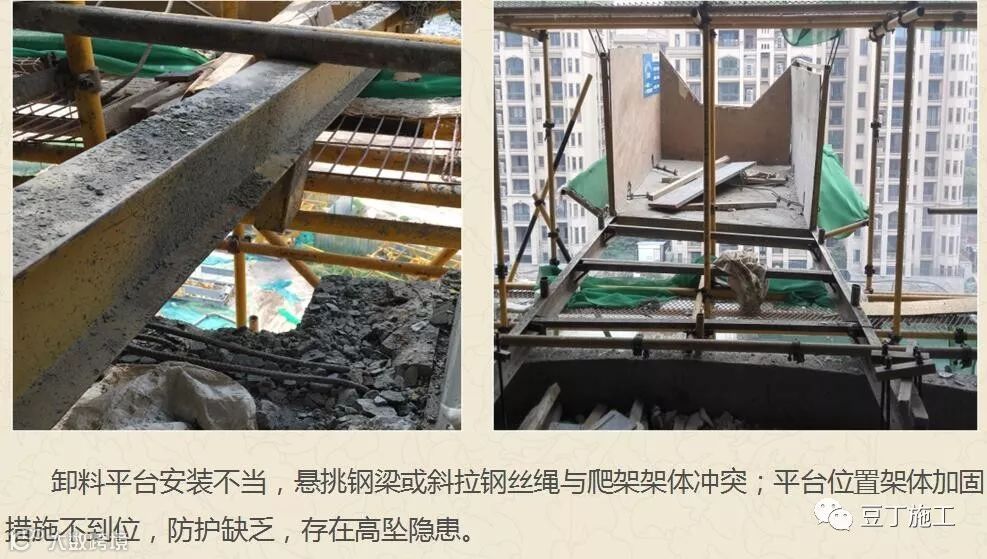

8)卸料平台安装不当

处理办法:

① 保证卸料平台入口畅通,若施工时支模架配置3层,拆除卸料平台底部水平桁架斜杆,支模架配置2层,拆除水平防护杆;

②开口位置三边采取加固措施:两侧及洞口顶部采用双立杆,上步架搭设八字撑,顶面、立面增设斜撑,洞口四周按照临边进行封闭、隔离;

③ 架体提升后,洞口位置水平杆应低于料台悬挑梁,斜拉钢丝绳及料台其他部位均不得与爬架接触;

④料台在不使用时,洞口侧面应采用与外立面同种维护材料进行封闭、维护。

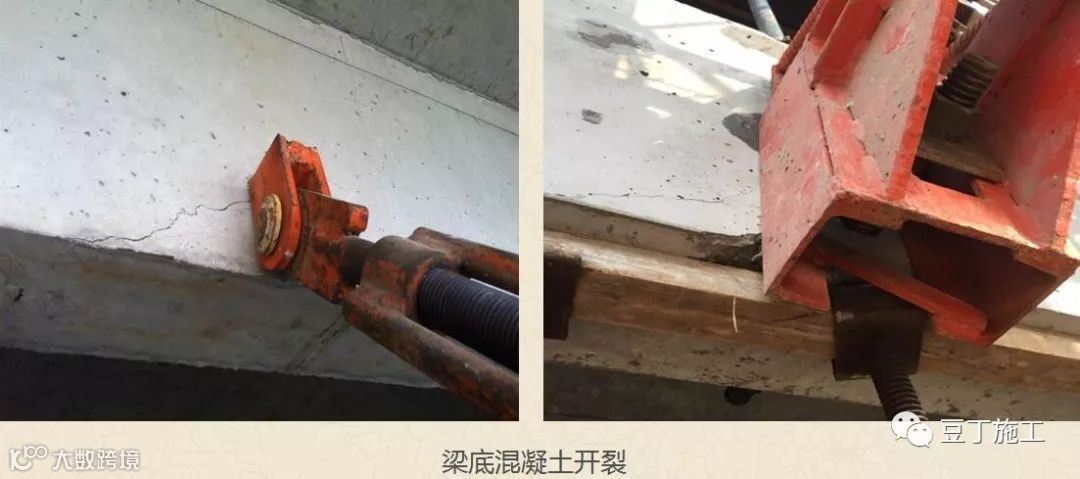

9)梁底开裂

处理办法:

① 支座或拉杆设置在梁上的,方案中必须核算梁的原有截面及配筋是否满足支座承载要求,若不满足,则须按照受力情况加配钢筋或在梁底采取加固措施;

② 支座预埋孔埋设时,应保证孔洞边缘距离梁底不少于100mm,必要时可在预埋孔底部局部加筋;

③  冬期施工应适当放慢施工进度,注意混凝土强度控制,混凝土强度未满足方案要求前不得进行提升作业。

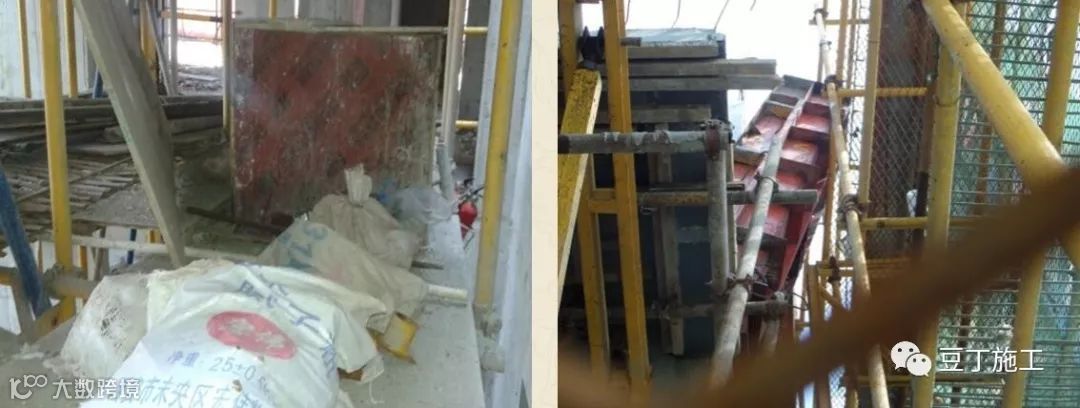

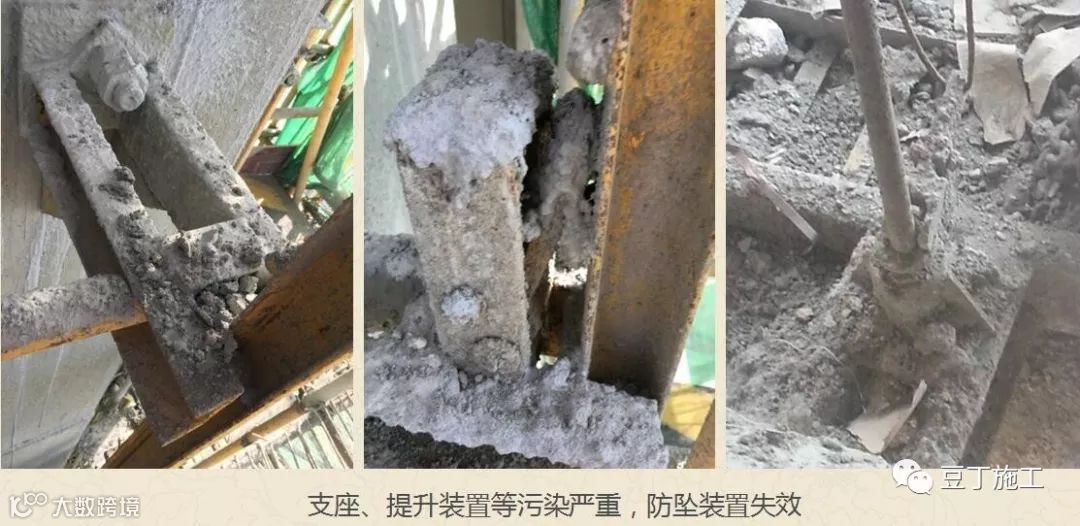

10)构件污染

处理办法:

① 建筑外围构件混凝土浇筑时,采取防护措施,避免混凝土溅出污染外架杆件,遇到特殊情况,造成构件污染时,应第一时间清理,保证杆件有效工作;

② 防坠装置必须采取防尘、防污染措施有效遮盖。

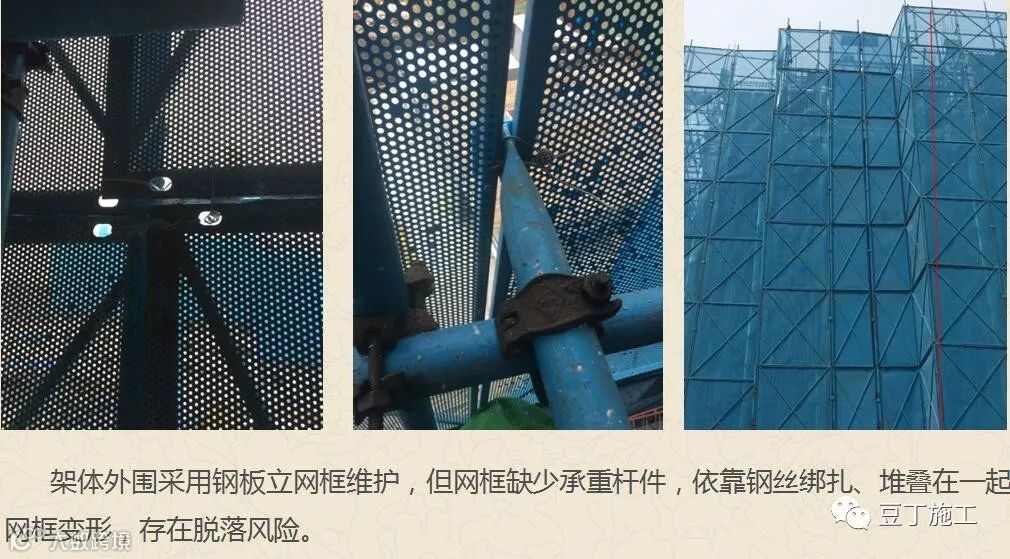

11)立网安装

处理办法:

① 网框必须必须设置单独的承力杆件,承受其本身自重;

② 为避免网框翻转,建议承力构件应设置上下两排,连接件应与架体可靠连接,且各部位杆件承力满足立网框受力要求。

12)架体堆载

处理办法:

第一时间清除所有外荷载。

集成式附着升降脚手架

附着式升降脚手架施工安全生产标准化做法视频动画,21分钟!

1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

17、筑工程现行常用施工质量验收规范汇总-每一位建筑工程从业者的必备工具!

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

源自 |  中天建设、湖南省住房及城乡建设厅

整理 |  豆丁施工

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读7.3k
粉丝0
内容5.7k
