装配式施工工艺


1 预制构件深化设计

进行深化设计和施工验算,完善预制构件制作详图和施工装配详图,避免在构件加 工和施工过程中,出现错、漏、碰、缺等问题;对应预留的孔洞及预埋件,应在加 工前进行认真核对,以免现场剔凿。

2 预制构件生产

预制构件通常包含外墙板、凸窗、阳台、楼梯、空调板、叠合板、叠合梁柱等,其 中 PC 外墙板构件作为非结构构件,是依附在主体结构上的“外衣”,按侧连式与 主体结构弹性连接。

3 预制构件运输

为防止运输过程中构件破损、倾覆,设置车辆运输稳定专用固定支架。每块叠合板 下沿预制板长向紧靠吊环应放通长垫木,上下对齐、对正、垫平、垫实。堆放高度 不大于 5 层,预制楼梯堆放高度不大于 2 层,构件下部用木方垫离车体 100mm 。

4 预制构件验收

构件进场后,进行逐块验收,包括外观质量、几何尺寸、预埋件、预留孔洞等,发 现不合格予以退场;对预制构件的标识进行检查,包括叠合板编号、吊装简化编号 及安装方向。

5 预制构件存放

施工现场平面布置时,考虑预制构件存放场地,在施工现场划出构件存放场地范围, 场地进行平整、硬化,标以警示牌,规范管理;构件分型号、分规格码放,每块板 下放置两个通长垫木,垫木沿叠合板长向紧靠吊环位置放置,上下对齐、对正、垫 平、垫实。不允许不同规格板号重叠堆放。堆放高度不大于 5 层;构件下部用木方 垫离地面 100mm;楼梯搁置受力点为与梁的起吊吊点位置相同。

6 预制构件吊装

进行标高复测、定位弹线,然后将预制构件吊装到位,并校正、加固。

7 PC 主体结构施工

完成对预制构件的吊装验收后,并确保斜撑、脚码、构件连接件等稳固后,进行下 一道钢筋绑扎及关模工序,按施工周期尽快进行墙体及楼板混凝土的浇注,形成一 个结构整体,并记录每个构件的安装时间。

质量控制要点
  • 1、 预制构件生产前,对钢筋套筒连 接接头进行检验,包括外观质 量、尺寸偏差、出厂提供的材质 报告、接头型式检验报告等,还 应按要求制作钢筋套筒灌浆连 接接头试件进行验证性试验;
  • 2、 对预应力筋及各种预埋部件进 行隐蔽工程检查;
  • 3、 预制构件安装顺序、校准定位及 临时固定措施是装配式结构施 工的关键,应严格按照方案执 行;
  • 4、 装配式结构的后浇混凝土节点 是保证承载力的关键,必须按设 计要求检查节点处的钢筋连接 和锚固,节点处同条件养护试块 达到设计强度后方可进行支撑 拆除或上部结构安装。


预制构件生产施工工艺


1 模板组装

将根据预制构件形式制作的型钢模板进行组装、连接

2 钢筋绑扎

按照构件形式绑扎加工的钢筋,并焊接加固

3 钢筋入模

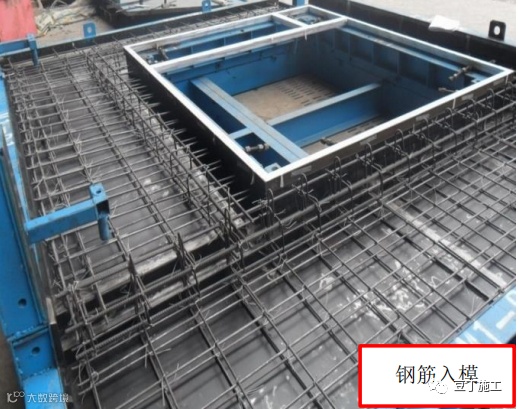

将钢筋放入模板内并固定到位

4 隐蔽检查

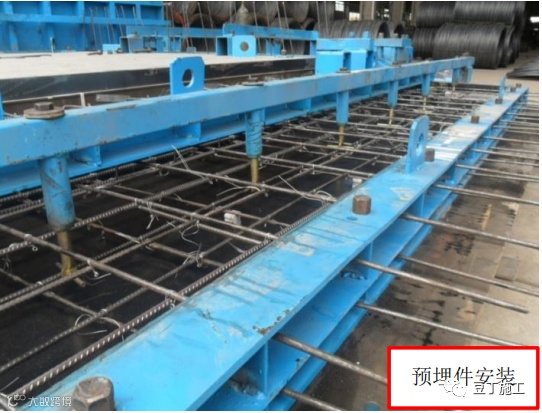

检查预应力钢筋、后期零部件、预留孔洞、预埋件等安装情况

5 混凝土浇筑

1、 用砼投料机浇筑砼,用高频振动机夯实;
2、 用钢制镘刀和刷子进行表面修整;
3、 用蒸汽对砼进行加热养护。

6 构件标识

对预制构件进行尺寸测量、强度检查,并根据所在楼栋、楼层、部位对每个构件进行独立编号标识

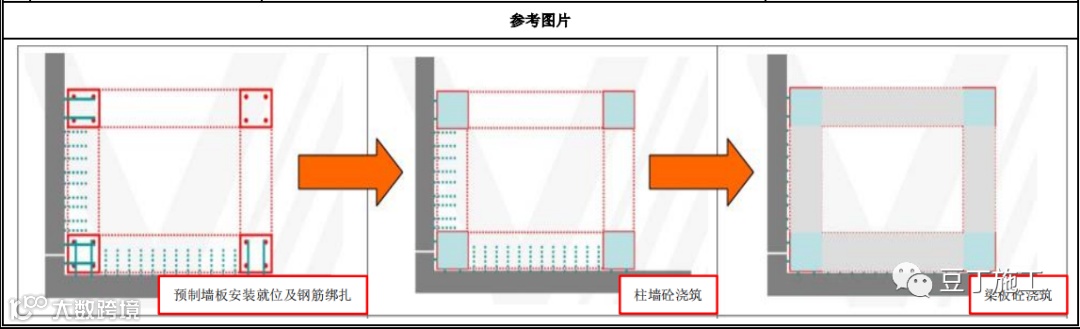

参考图片


质量控制要点

  • 1、 型钢模具的尺寸必须根据各种构件大小制作加工准确;
  • 2、 预应力筋、预埋件、预留孔洞的尺寸必须 按照图纸要求定位准确,并安装固定牢 固;
  • 3、 构件成型后,必须根据使用要求进行独立 的编号,避免吊装错误。


预制叠合板安装施工工艺


1 吊装前准备

检查标高、轴线、构件位移、支座安装、预埋环等设置情况。

2 模板支撑体系搭设

根据方案要求进行支撑体系搭设。

3 安装拼接

根据已浇构件位移情况适当调节,预制混凝土 PC 外墙板可作为剪力墙的 外模板,与内侧现浇钢筋混凝土结构进行连接。

4 节点连接

PC 构件与现浇结构的节点连接处,按照方案要求进行钢筋连接。

5 叠合板吊装

根据所弹的控制线,将叠合板起吊、就位。

6 浇筑前检查、验收

进行钢筋隐蔽验收,对构件进行校准,对支撑连接进行加固校正。

7 混凝土浇筑

预制墙板安装就位后,先浇注墙柱的砼,再浇筑梁板混凝土,通过 PC 板 上的预留钢筋与主体结构连为一个整体。


质量控制要点

  • 1、 严格按照方案控制预制构件安装顺序、校 准定位及临时固定措施;
  • 2、 严格控制套筒灌浆连接接头质量,检验批 验收时,如接头质量有缺陷,可委托第三 方独立检测机构进行非破损检测;
  • 3、 装配式结构的现浇混凝土检验要求按现行《混凝土结构工程施工质量验收规范》 执行;
  • 4、 严格控制外墙板接缝防水施工质量,进行 有压淋水试验不少于 2h。


预制楼梯安装施工工艺


1 弹线

根据图纸在平台结构上弹出控制线。

2 基层支座处找平

预制楼梯连接处,水平缝采用 C30 细石混凝土找平。

3 吊装准备

预制楼梯吊装采用厂家设计的吊装件,使用 2.5 吨的鸭嘴型吊具吊装。

4 安装时间确定

在上层墙体出模后,吊装下层预制楼梯踏步板,保证 L 型梁强度。

5 起吊角度确定

为便于安装,预制楼梯起吊时,角度略大于梯板自然倾斜角度吊装(如:自然倾斜角度 33°,起吊时倾斜角度为 34°~36°)。

6 预制楼梯吊装

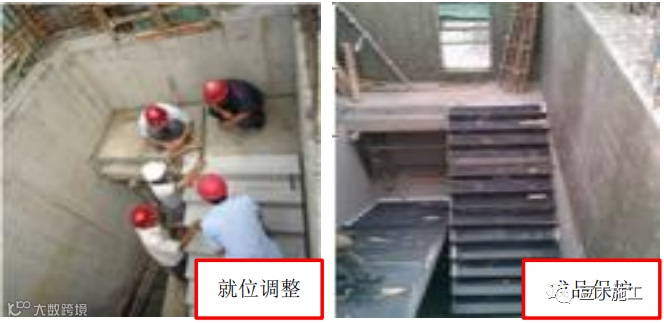

用厂家提供的吊装分配梁及附属吊具进行吊装;楼梯采用长短绳调运,确 保吊装时的状态与安装后的状态相同,楼梯梁采取平吊。

7 就位调整及焊接

吊装完成后,进行校正;预制楼梯连接处,立缝采用 C30 细石混凝土填实;楼梯与休息平台上端连接采用钢板焊接。

8 楼梯成品保护

楼梯为施工过程中的主要垂直通道,在连接固定完成后必须在表面铺设模 板进行成品保护。

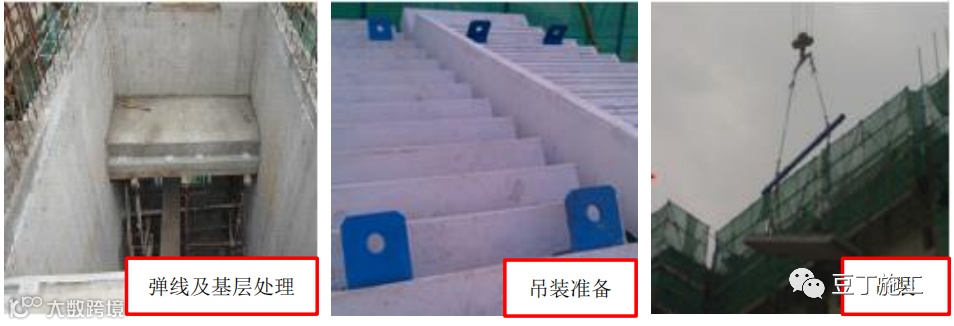

参考图片


质量控制要点

  • 1、 平台与楼梯连接处表面必须平整、构件尺 寸准确,预埋钢板定位准确;
  • 2、 吊装完成后,对楼梯进行校正,严格控制 焊接质量;
  • 3、 用 C30 细石混凝土将缝隙填补密实,并加以成品保护。





1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

17、筑工程现行常用施工质量验收规范汇总-每一位建筑工程从业者的必备工具!



您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!



加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读11.4k
粉丝0
内容5.7k
