大数跨境
0
0

【施工技术】测量放线施工标准化做法图册,精细到每一步!

【施工技术】测量放线施工标准化做法图册,精细到每一步! AI土木通
2023-03-03
1
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

提示点击上方"土木工程资源共享"关注加入

点我资料免费下【重磅福利】


1目的:

明确、规范土建工程放线的标准动作,提升土建工程放线精度。

2适用范围:

适用于佛山公司所有在建及新建项目。

3编制说明

本标准做法要求所有在建及新建项目均按此做法执行。

4、放线标准做法

4.1测量工作原则

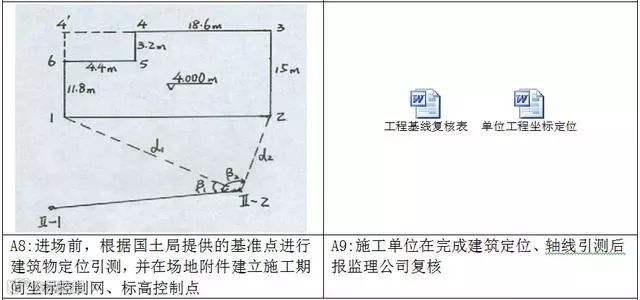

审查图纸:所有尺寸、建筑物关系进行校核,平面、立面、大样图所标注的同一位置的建筑物尺寸、形状、标高是否一致;室内外标高之间的关系是否正确。

实施测量原则:以大定小、以长定短、以精定粗、先整体后局部。

测量主要操作人员必须持证上岗。

施工前测量方案审批通过(方案中要有:建立测量网络控制图、结构测量放线图、标高传递图、水电定位图、砌筑定位放线图、抹灰放线控制图等)。

4.2测量工具

4.3 测量设备管理

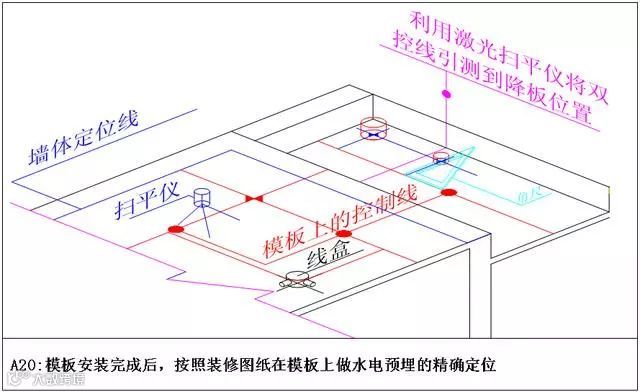

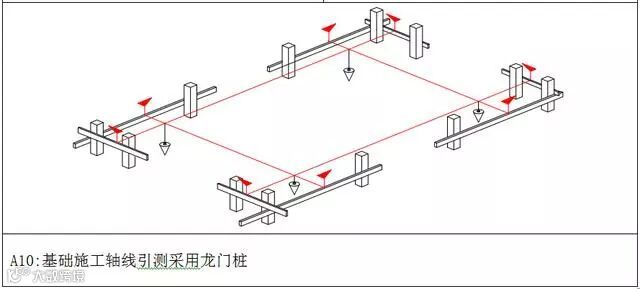

4.4结构测量做法

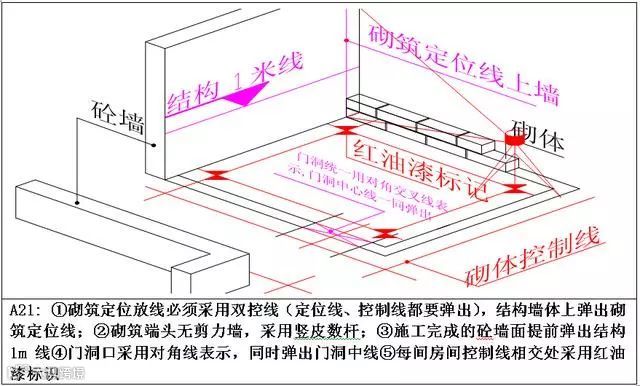

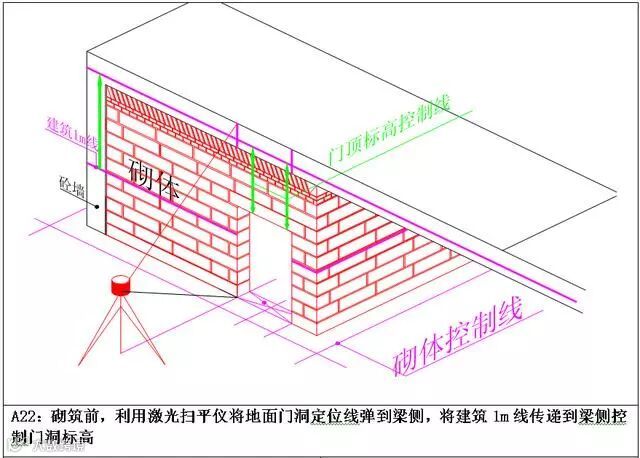

4.5砌筑测量放线做法

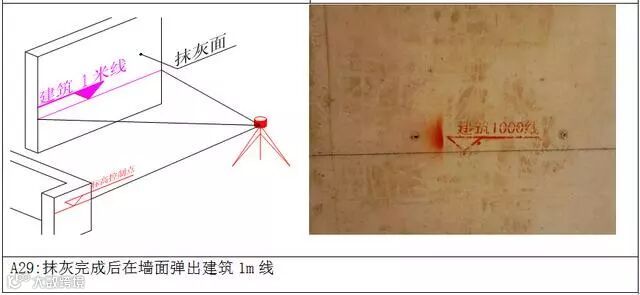

4.6抹灰测量放线做法

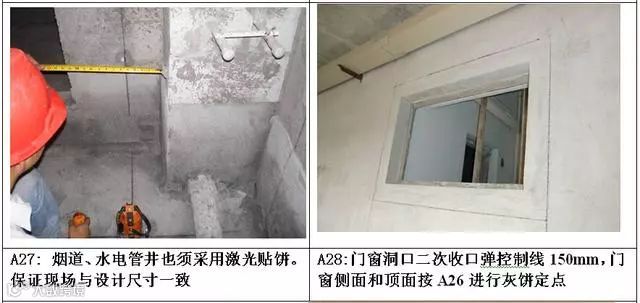

4.7测量资料

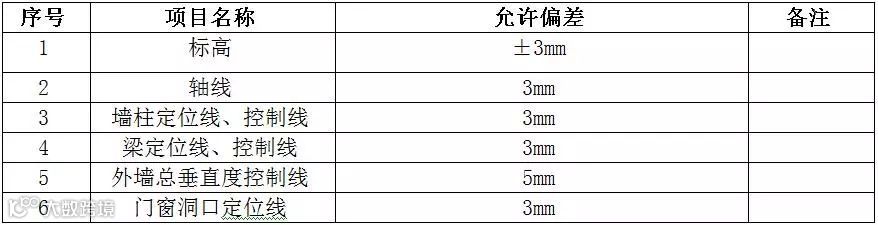

4.8测量放线控制标准

5、管理动作

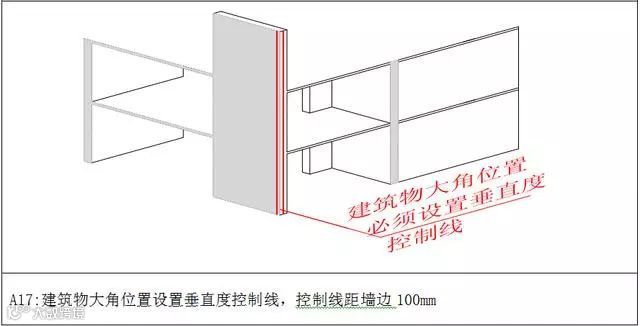

5.1标准做法中A4、A15、A19、A20、A21、A22、A23、A26、A27、A28为强制条文,施工中必须严格按标准执行。

5.2建筑定位完成后必须报监理工程师复核,并将复核资料报项目部备案。

5.3现场所有工序施工前必须有控制线,并在施工前进行控制线验收,100%合格后才允许施工。

5.4所有测量控制线必须要标注名称,所有引线必须是从主控线进行引测,引线的传递不大于2次(引线传递要复核)。

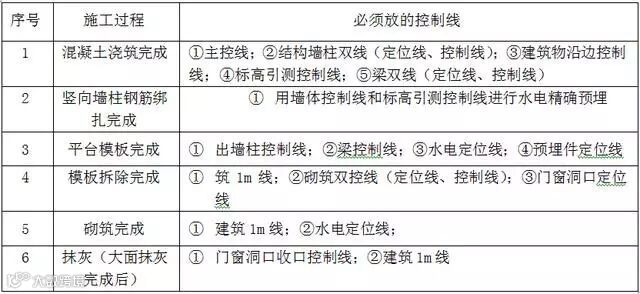

5.5所有工序施工前必须按照下表要求弹出控制线。

5.6测量人员配备要求:高层、小高层、多层按2人/标段内一个流水楼栋;别墅2人/4栋联排。
