屋面保温做法有多种,目前常采用的三种方式为:浇筑(泡沫混凝土)、铺贴(挤塑聚苯乙烯泡沫塑料板)、喷涂(硬泡聚氨酯),我们以中建一局精品工程实施标准为例,来看一看三种屋面保温方式的工艺流程及施工要点。

浇筑

铺贴

喷涂

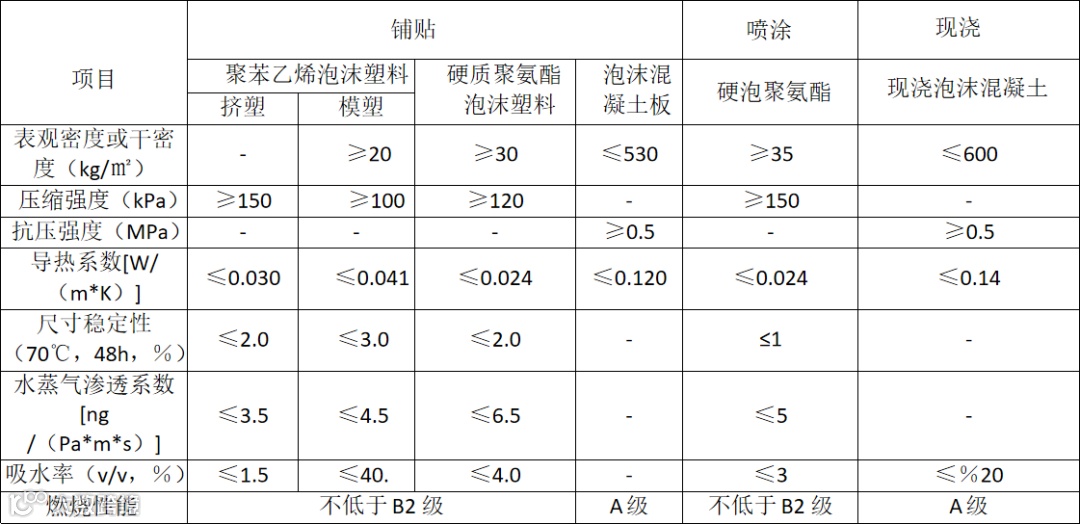

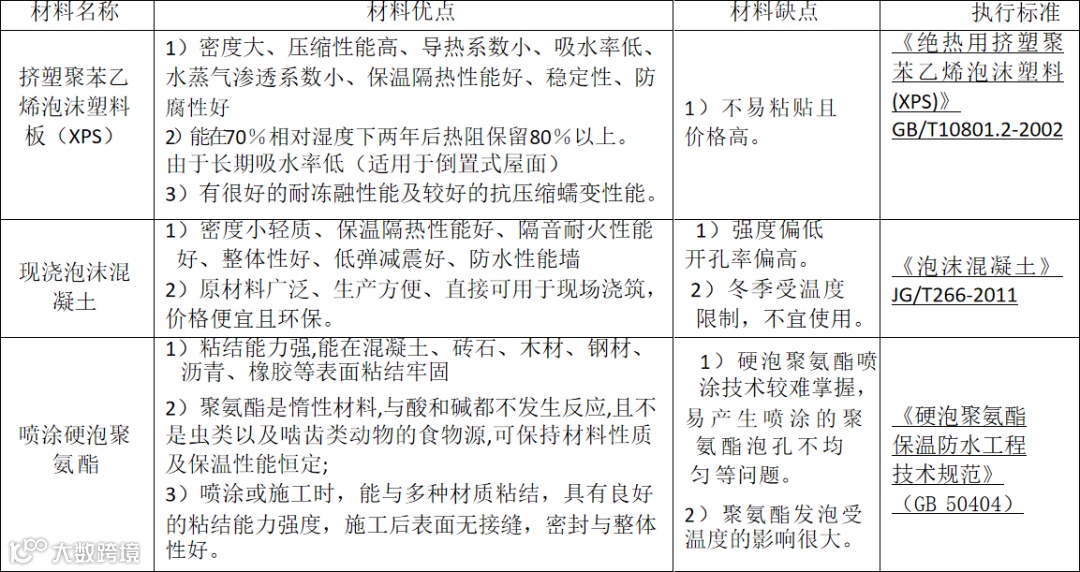

三种保温方式主要性能指标:

三种保温材料特点:

三种保温材料见证取样及复试项目要求:

浇筑泡沫混凝土
施工准备

1)泡沫混凝土应按设计要求的干密度和抗压强度进行配合比设计,拌制时应计量准确,并应搅拌均匀。
2)现浇泡沫混凝土大气温度宜为 5℃~35℃。

基层处理

1)基层清理干净,不得有油污、浮尘和积水。
2)基层上的松动混凝土、浮浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
3)确认穿结构的管根在发泡混凝土施工前,已经填塞密实。

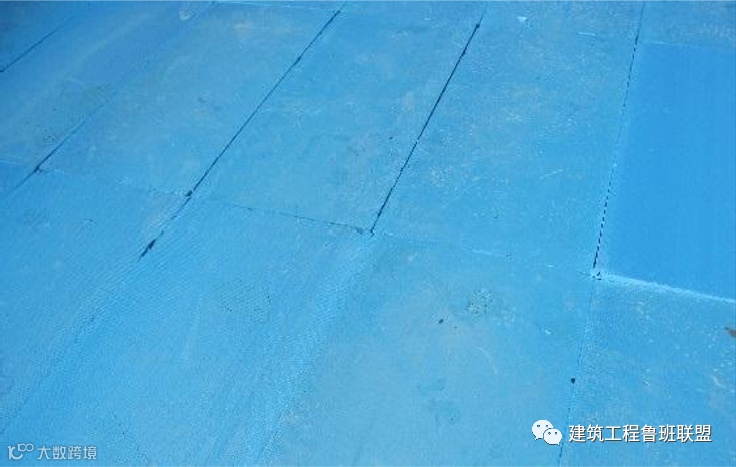

基层坚实平整无积水

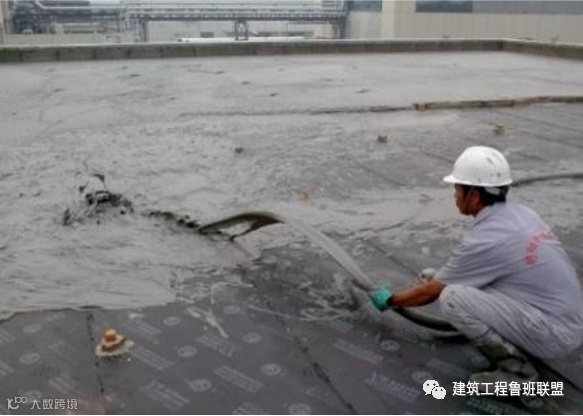

施工面浇筑

1)泡沫混凝土的浇筑出料口离基层的高度不宜超过1m,泵送采用低压泵送。
2)泡沫混凝土应分层浇筑,一次浇筑厚度不宜超过200mm。
3)女儿墙应设置30mm厚软连接,设备基础等应设置20mm厚软连接,保证保温层质量。

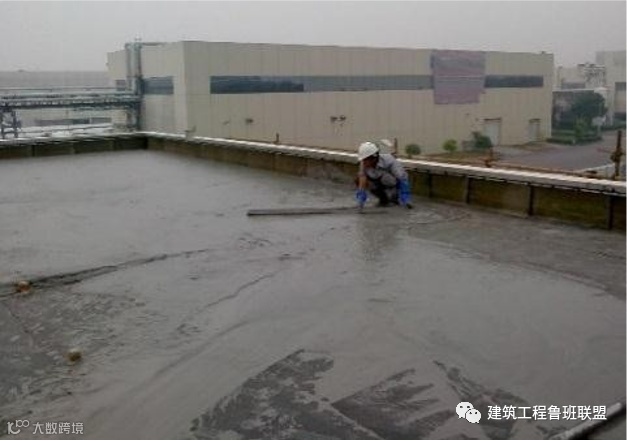

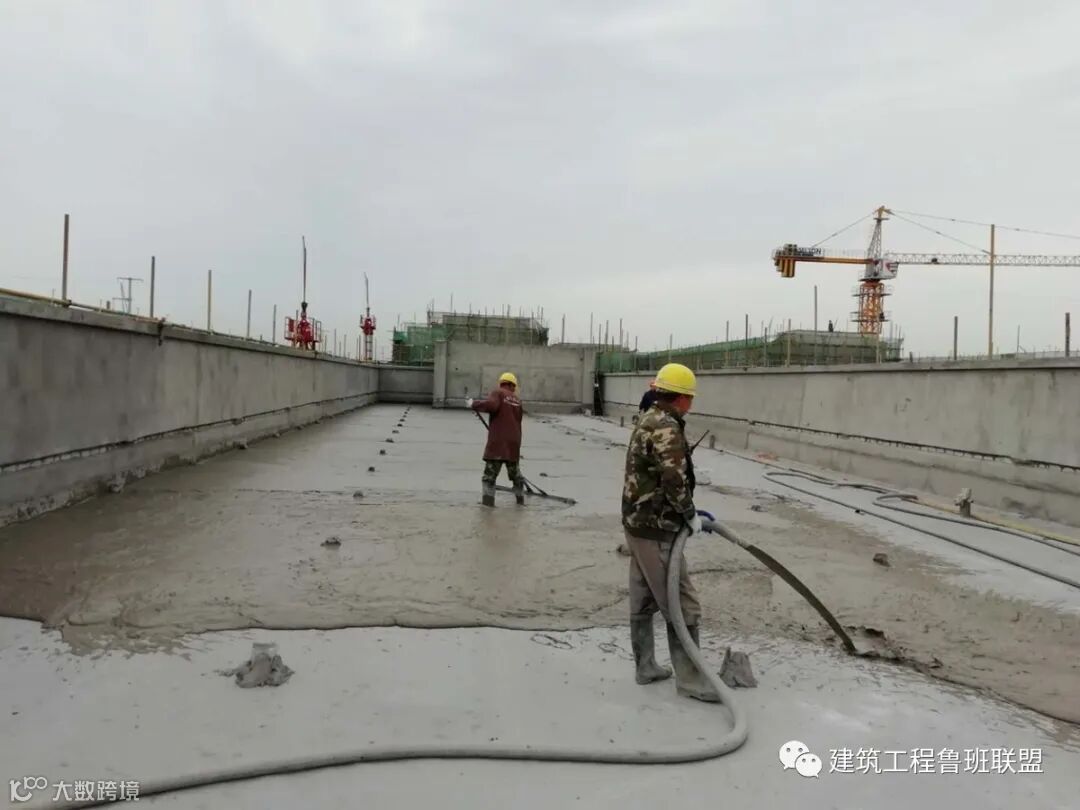

出料口离基层不超1m

找平、找坡

1)泡沫混凝土浇注后,以墙上水平标高线及找平线为准检查平整度,高的铲掉,凹处补平。用水平木刮杠刮平,并根据屋面坡度找坡施工,最薄处符合设计要求。

采用木刮杠找平

保护、养护

1)泡沫混凝土终凝后进行保湿养护,养护时间不得少于7d,达到0.5MPa后方可上人及下道工序的开展。
2)在养护期间,保护好产品,严禁上人走动,堆积物品或者进行其他操作工作,以免破坏其中的气泡结构,影响隔热效果及工程质量。

铺贴挤塑聚苯乙烯泡沫塑料板
施工准备

1)施工前,认真查阅图纸及相应规范掌握材料的性能和技术指标及施工工艺,注重对特殊部位处理,做到施工中重点突出。

基层处理

1)基层清理干净,不得有油污、浮尘和积水。基层上的松动混凝土、浮浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
2)确认穿结构的管根在发泡混凝土施工前,已经填塞密实。

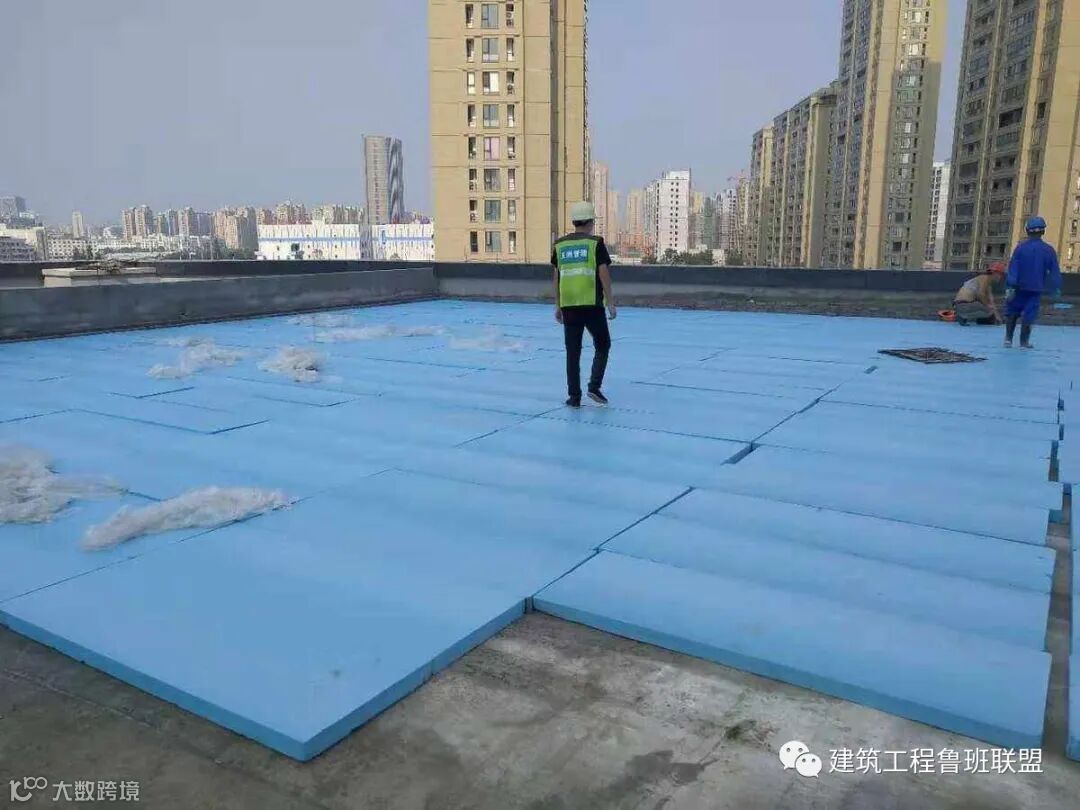

铺贴挤塑板

1)保温层铺设应平稳,拼缝严密。分层铺设的板块,其上下两层的接缝应错开二分之一。
2)各层板间的缝隙应用同类材料的碎屑填密实,表应与相邻板的标高一致。
3)当屋面和外墙均采用B1\B2级保温材料时,应采用宽度不小于500mm的不燃材料设置防火隔离带,将屋面和外墙分隔。《平屋面建筑构造》(12J201)中 4.5 条。
4)防火隔离带施工应与保温材料同步施工。不得直接在可燃保温材料上进行热熔或热粘发施工。

板材拼缝严密

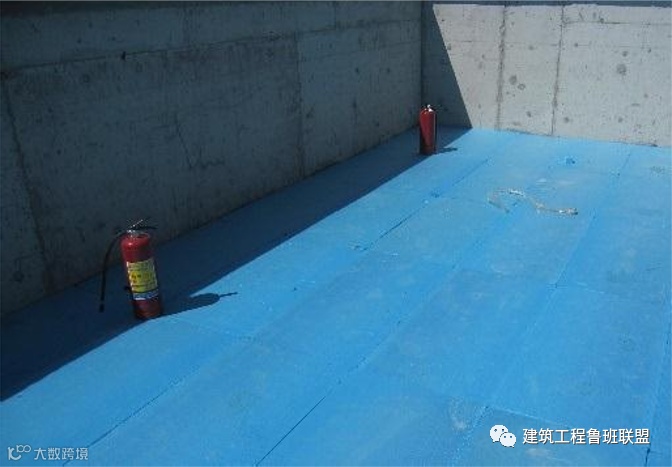

下道工序施工前配备灭火器

检查验收

1)铺设完毕自检合格后上报监理单位验收,合格后进行下道工序。

喷涂硬泡聚氨酯
四周维护

1)喷涂施工时为了防止聚氨酯喷涂材料对其它成品部位造成污染,须用彩条布将屋面上的成品进行保护,以及喷涂施工时可能污染到的部位等完全围护起来。彩条布围护应完全,搭接部位应严密。每天喷涂前必须检查围护是否完整无损,无围护或围护不全不得施工,待围护整改完毕方可进行喷涂施工。在风力大于3级的天气施工时,还应扩大保护范围。

基层处理

1)基层清理干净,不得有油污、浮尘和积水。
2)基层上的松动混凝土、浮浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。喷涂施工前聚氨酯涂膜层基层表面应坚实、平整、干燥(含水率≤8%),无浮灰、杂物油污。

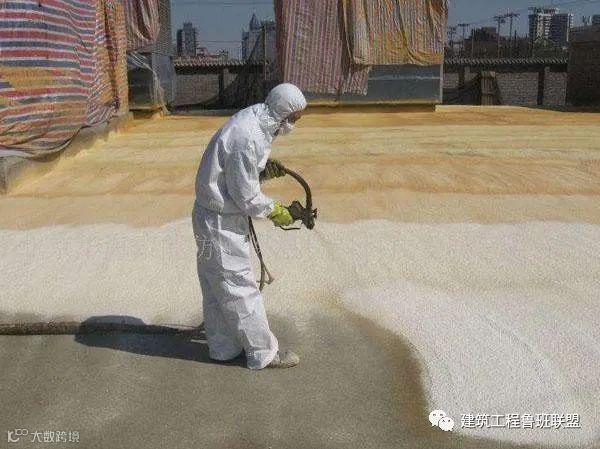

大面喷涂

1)将机器与料桶之间的各种连接管道连接正确无误后,启动机器,通知基面施工人员,由喷枪手操作喷枪逐次将原料喷涂于基面;
2)喷涂施工应分多遍喷涂,第一遍喷涂厚度宜控制在5mm左右,以增加泡沫与基层的粘接强度;以后每遍喷涂厚度控制在10mm左右,且不大于15mm。每遍喷涂的最小间隔为10~20分钟,分4~5遍喷涂最终达到设计厚度60mm。在女儿墙泛水部位喷涂厚度为25mm厚,分3遍喷涂到位。当日的施工作业面必须于当日连续地喷涂施工完毕,达到设计厚度;
3)喷涂施工聚氨酯泡沫时要注意防风,为防止风吹聚氨酯泡沫防水保温材料造成对周围成品的污染,风力超过五级时不应施工;当风力大于三级时,应采取适当的遮挡措施进行施工。

蓄水试验

1)屋面进行24小时闭水试验;雨后进行防水检验。

检查验收

1)喷涂施工后采用∮1mm的钢针进行喷涂厚度检验。对漏喷、磕碰损坏、裂纹、厚度不够等问题进行重新喷涂;对喷涂厚度严重超标处,可用手锯将过厚处修平,并做好自检记录,自检合格后报总包和监理验收;
2)铺设完毕自检合格后上报监理单位验收,合格后进行下道工序。

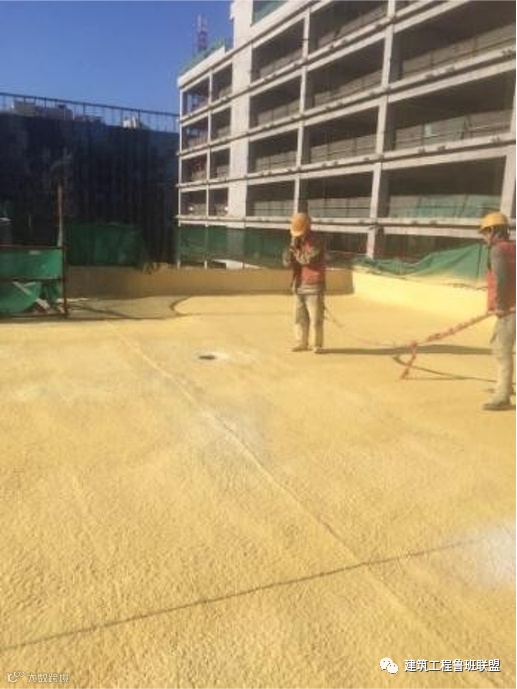

大面喷涂硬泡聚氨酯周围维护

1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

源自 | 建筑工程鲁班联盟

【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读10.4k
粉丝0
内容5.7k
