大数跨境
0
0

【施工技术】屋面工程15个工艺亮点做法,创优用得上!

【施工技术】屋面工程15个工艺亮点做法,创优用得上! AI土木通
2023-12-13
3
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

提示点击上方"土木工程资源共享"关注加入

点我资料免费下【重磅福利】

01

平屋面工艺

施工做法详解

(1)基层清理:对平屋面凹凸不平处进行打磨和抹平,并清理干净。结构闭水试验。

(2)发泡混凝土找坡层:4 米间距打巴;湿润基层,从一端开始作业;压光面收平。

(3)SBS 防水层:基层干燥、清洁;涂刷冷底子油无流淌或露白;细部处理(防水层伸入落水口、阴阳角、管根、烟道等细部);卷材熔接牢固、压 实无起鼓和褶皱。卷材闭水试验。

(4)C20 细石砼刚性层:设置不大于 6 米的纵横向分隔缝、大 R 角处 300mm 宽设置分隔缝,缝宽 20mm,缝内钢筋断开;二次压光收面。分隔缝处涂 刷 100mm 宽乳化沥青

 (5)大 R 角:大 R 角采用定型化模具抹面压光成型,成型前压入玻纤网格布防止表面龟裂。大 R 角处满涂乳化沥青罩面。

02

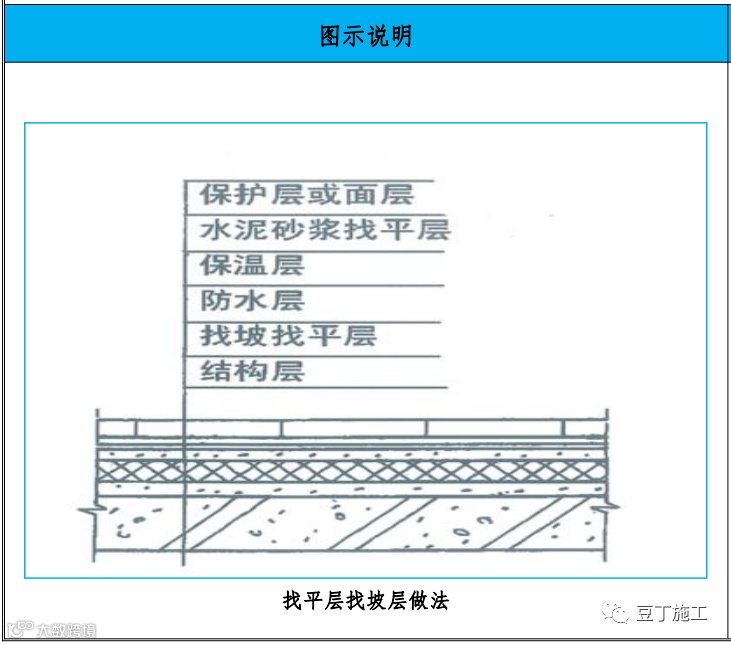

找平层找坡层做法

施工做法详解

1、施工时,待屋面清理干净后做 24 小时蓄水试验。在屋面无渗水的情况下,根据屋面设计坡度做好灰饼,灰饼厚度最薄处要求 30mm,以控制好坡度 和标高。施工中必须按照图中要求控制找坡层坡度和标高;

2、混凝土找坡:严格按设计要求进行结构找坡,施工前分段插筋或在柱筋上用红油漆做好标高标识,按 50 线和坡度 2%拉两条线,截取 50cmPVC 管作 为标尺,在收面时反复复核浇筑厚度及坡度。

03

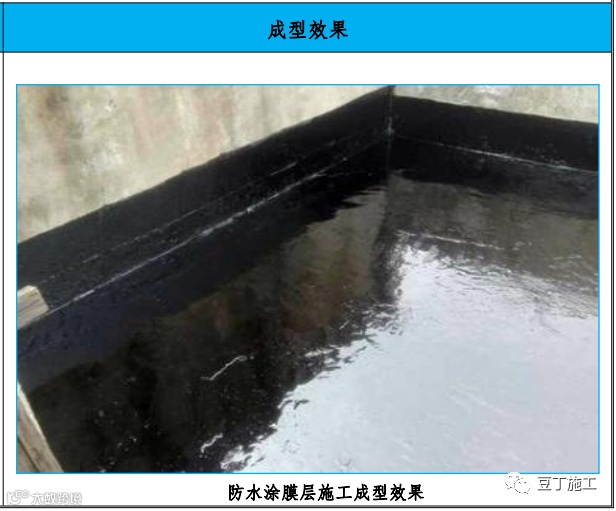

防水涂膜层施工做法

施工做法详解

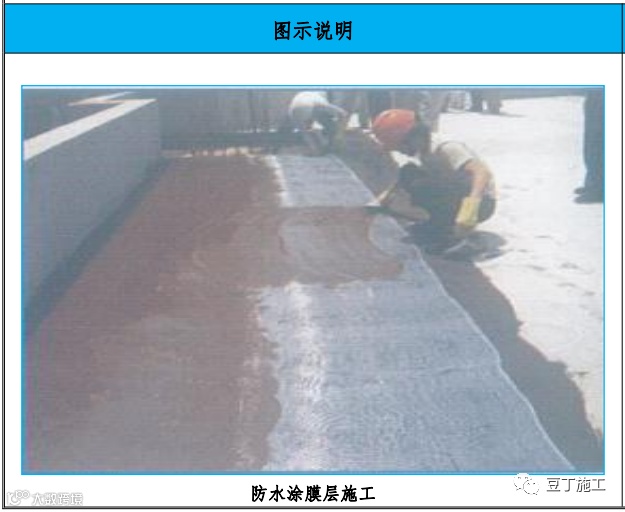

1、涂膜防水材料应随用随配,将防水涂膜材料注入拌料桶中,用电动搅拌器强力搅拌均匀备用,配制好的混合料在 2h 内用完;

2、防水涂膜施工前应对落水口、天沟、女儿墙、出屋面烟道井道和变形缝等细部节点进行加强处理;

3、用刮板或滚刷刮涂配制好的混合料,顺序均匀地涂刷在基层处理剂已干燥的基层表面上,涂刷时要求厚薄均匀一致,对平面基层涂刷 2~3 遍,每遍涂刷量为 0.8~1.0kg/m2,防水涂膜的平均厚度应不小于设计厚度,最小厚度不小于设计厚度的%。

04

屋面防水卷材施工做法

施工做法详解

(1)当屋面坡度小于 3%,宜平行于屋脊铺贴,坡度在 3%~15%卷材可平行或垂直于屋脊铺贴,坡度大于 15%时应垂直于屋脊铺贴;

(2)防水卷材施工前应做好天沟、女儿墙、出屋面管道、屋面变形缝等细部节点的加强处理;

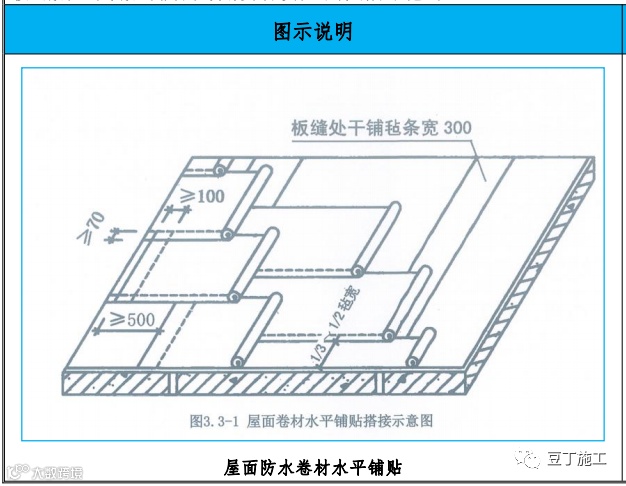

(3)同一层相邻两副卷材铺贴时,短边搭缝应错开 500mm 以上,且上下两层卷材禁止互相垂直铺贴。上下层长边搭接缝错开,且宽度不小于幅宽的 1/3。长边搭接:卷材纵向搭接宽度应≥80mm,搭接处必须仔细操作,涂刷胶粘剂要均匀,不得漏涂。短边搭接:卷材两端必须全部粘结,搭接宽度应≥ 100mm;

(4)卷材末端的收头处理,为了防止卷材末端的剥落或渗水,末端收头必须用嵌缝膏或其它密封材料封闭,当密封材料固化后,在末端收头处再涂刷 一层聚氨酯涂膜防水材料,在这层涂膜未完全固化时,即可用掺胶水泥砂浆压缝封闭。搭接缝粘贴前先用汽油将搭接卷材的表面擦洗干净,然后涂刷卷材 接缝胶,边涂胶边粘贴,并展平贴实,不得漏贴和翘边。

05

屋面保温层施工做法

施工做法详解

(1)弹线:先根据保温板的尺寸,在电脑上进行放样,根据放样排列图在板面上弹出每排聚苯板的边界线,用水准仪在四周女儿墙弹出标高线并用红 色水性涂料在墙面上作出标记;

(2)保温层铺设:将挤塑板铺设在屋面上,铺平垫稳,排列紧密,当保温板需要裁切时,边角一定要顺直、整齐,保温板之间拼缝一定要密实,相邻 两板面高度一致。分层铺设时上线爱称接缝应错开,板块间缝隙采用同类型材料填密实;

(3)施工过程中,注意成品保护,严禁在已铺完的保温层上行走或运输小车和堆放重物。

06

屋面刚性层施工做法

施工做法详解

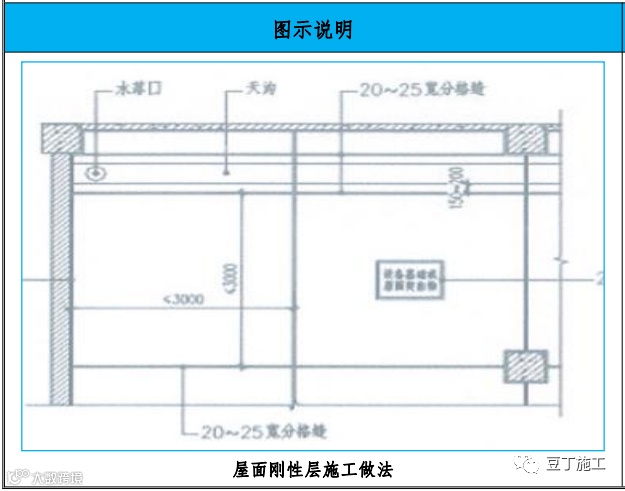

(1)分格缝设置:将屋面进行合理布局,分格缝间距不宜大于 3m*3m,分格条可采用 2cm 聚苯板,高度根据面层找坡进行调节,两侧采用砂浆固定避 免混凝凝土浇筑时移位;

(2)钢筋铺设:钢筋绑扎时注意对保温板的保护,钢筋间距符合设计要求;

(3)混凝土浇筑:注意成品保护,严禁在已铺完的保温层上行走或运输小车和堆放重物。

07

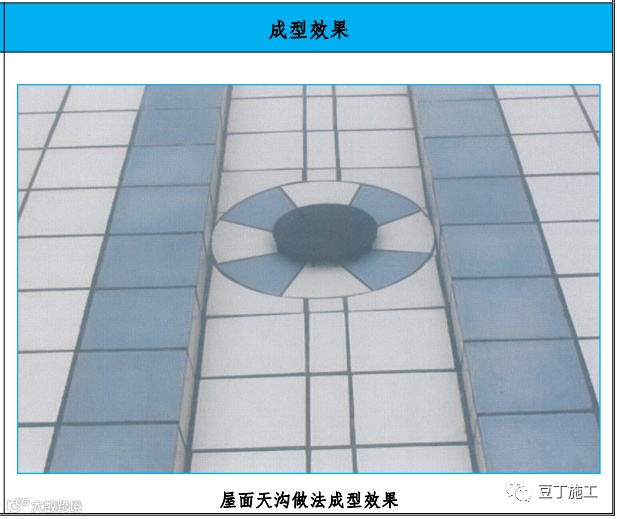

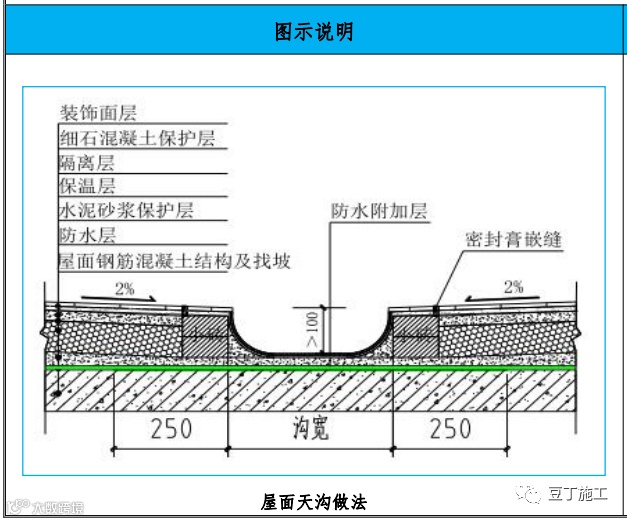

屋面天沟做法

施工做法详解

(1)屋面排水沟应主动避开出屋面管道及构筑物;

(2)防水附加层比沟每边宽 250mm;

(3)排水沟最浅处深度>100mm,按 1%找坡向落水口;

(4)排水沟内侧两边应为倒角;

(5)排水沟分格缝与其他分格缝对齐。

08

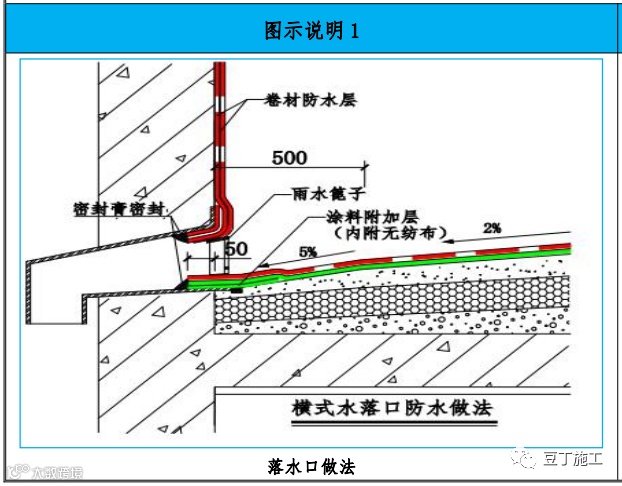

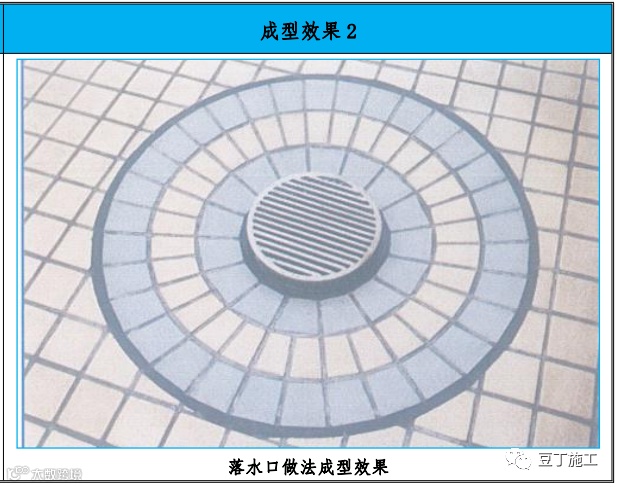

落水口做法

施工做法详解

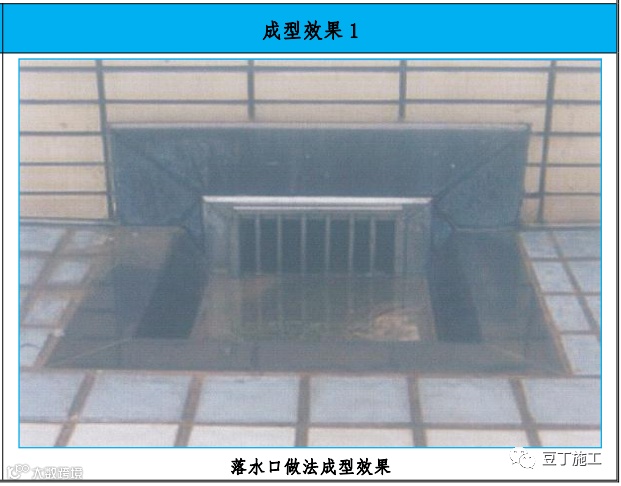

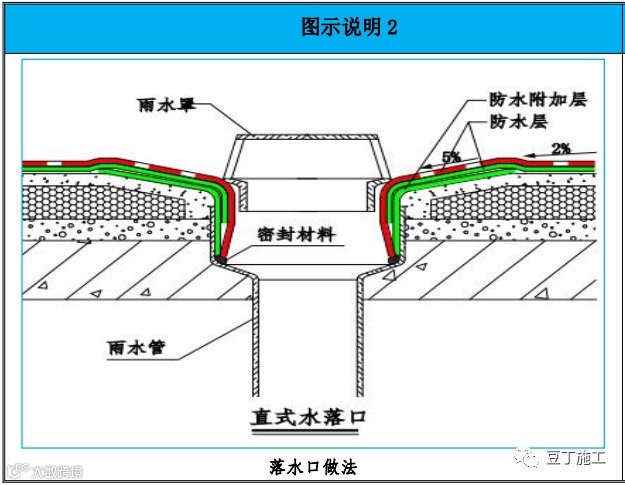

(1)落水口周围直径 500mm 范围内排水坡度不得小于 2%,防水层下应增设涂膜;

(2)防水雨水篦子不得使用透明胶带包裹;

(3)防水层及附加层伸入落水口内 不应小于 50mm,且粘贴牢固。

09

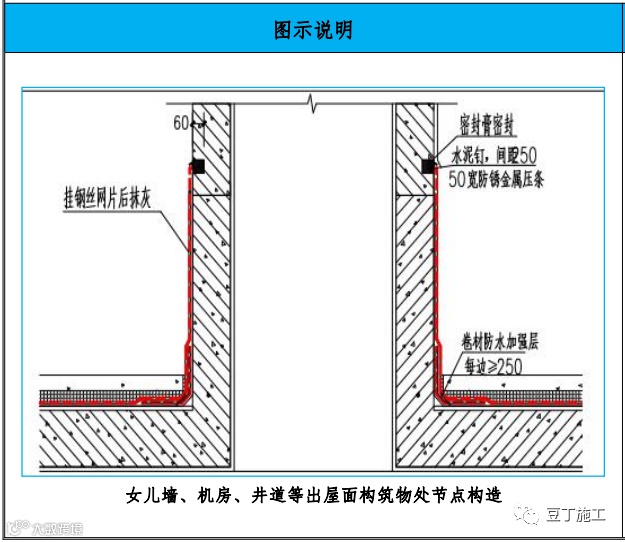

女儿墙、机房、井道等出屋面构筑物处节点构造

施工做法详解

(1)女儿墙、机房、井道等出屋面构筑物根部应做 500mm 高混凝土反坎,且同屋面结构一起浇筑;

(2)屋面防水涂料、防水卷材沿女儿墙上翻至屋面完成面以上≥250mm,转角附加卷材一道(非固化沥青涂料附加层做法先涂刷与大面同厚度的涂料 并铺贴 500mm 宽无纺布作为增强胎体);

(3)女儿墙位置防水收头压条应为不锈钢或铝合金材质,金属压条规格 3mm*25mm,不应采用普通铁皮代替压条;

(4)屋面防水工程施工前,所有避雷装置安装工程应该全部完成,防水层在避雷针等突出构件周围进行密封防水处理,以保证避雷装置不影响防水层。

10

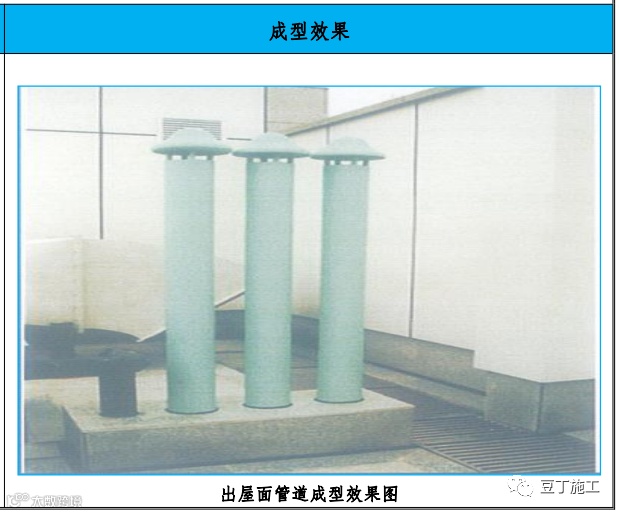

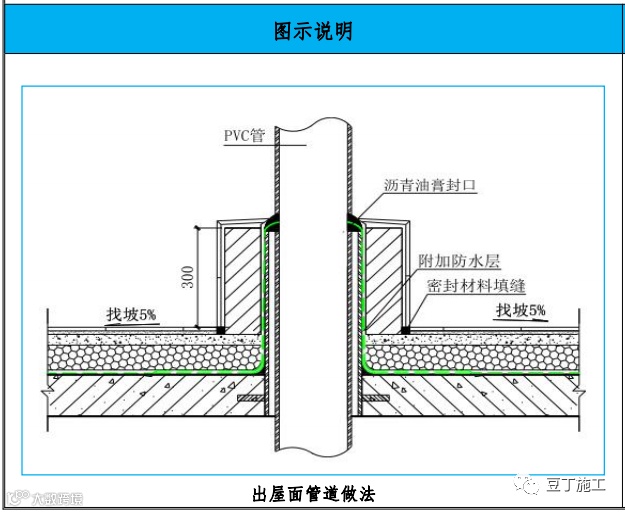

出屋面管道做法

施工做法详解

(1)止水钢套管随屋面一起浇筑,高度超出建筑完成面至少为 300mm;

(2)防水附加层应采用卷材附加,水平及竖向均不得少于 250mm;

(3)防水层直接施工至套管口并压入套管内部;

(4)使用沥青油膏封口;

(5)套管四周设置保护墩。

11

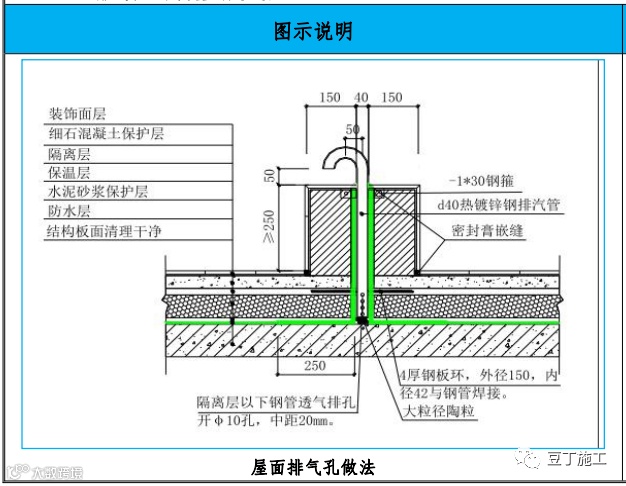

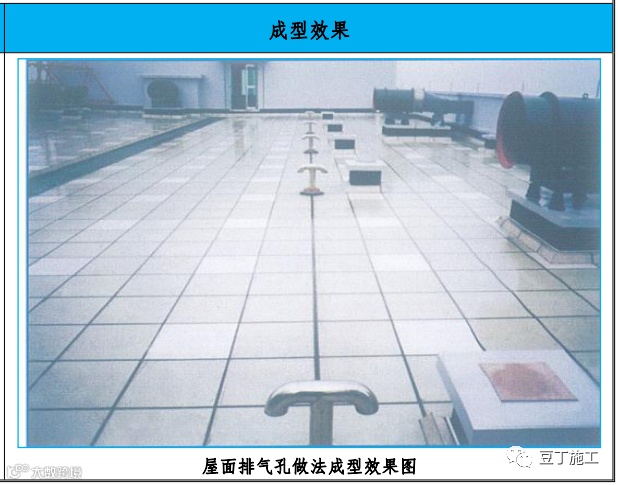

屋面排气孔做法

施工做法详解

(1)排气管的分格应与屋面分格保持一致,间距不大于 6m*6m;

(2)排气管的防水层及附加层上翻至建筑完成面 250mm;

(3)钢排汽管底口应铺设大粒径陶粒;

(4)找平层以下钢管透气排孔开φ10 孔,间距 20mm;

 (5)在隔离层内埋设 4 厚钢板环,外径 150mm,内径 42 与钢管焊接;

(6)排汽管四周设置保护墩。

12

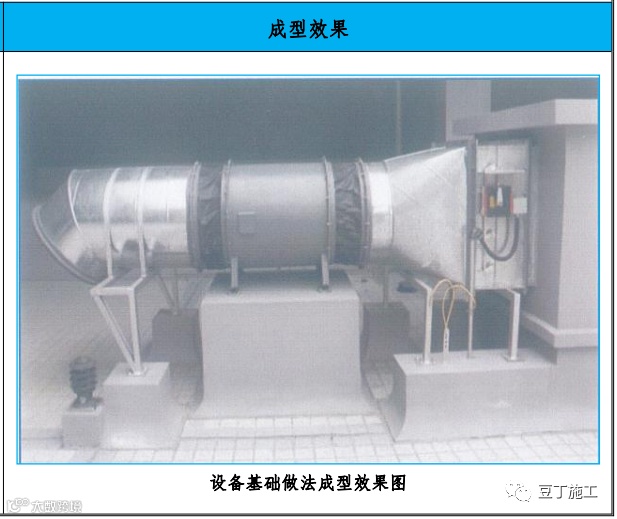

设备基础做法

施工做法详解

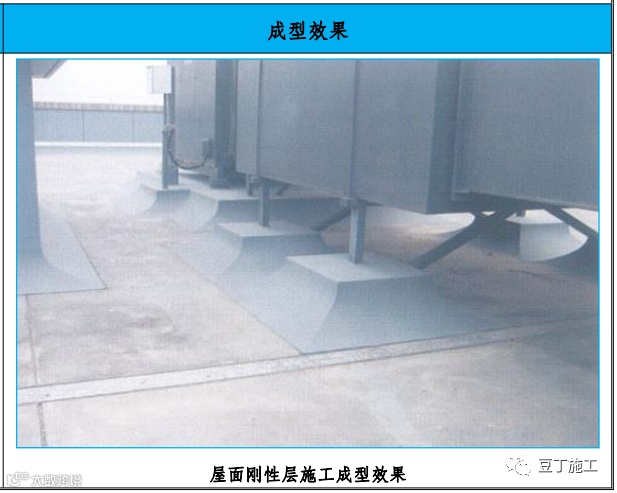

(1)当设备基础高度大于 m600mm 时(从屋面结构板算起),防水泛水做法参考上人屋面女儿墙,小于等于 600mm 时,按照全包基础防水设置。基础底倒角半径 50mm;

(2)屋面楼板浇筑完成后,再二次浇筑设备基础混凝土,浇筑屋面板时注意设备基础钢筋的预埋;

(3)防水层直接全包设备基础,预埋件处使用密封膏嵌缝;

(4)防水附加层应采用卷材附加,水平及竖向均不得少于 250mm。

13

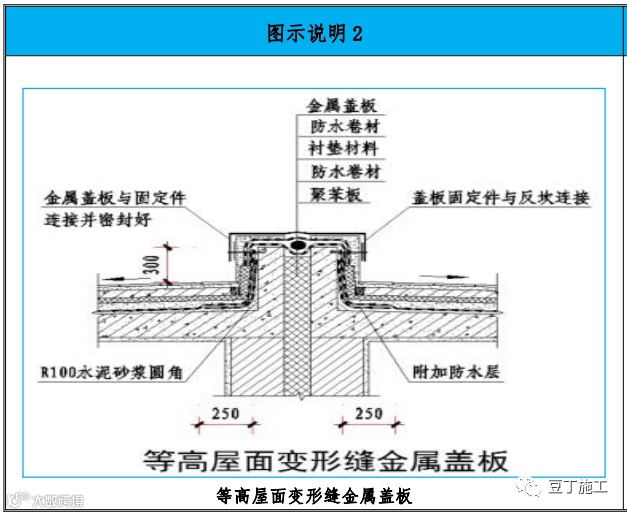

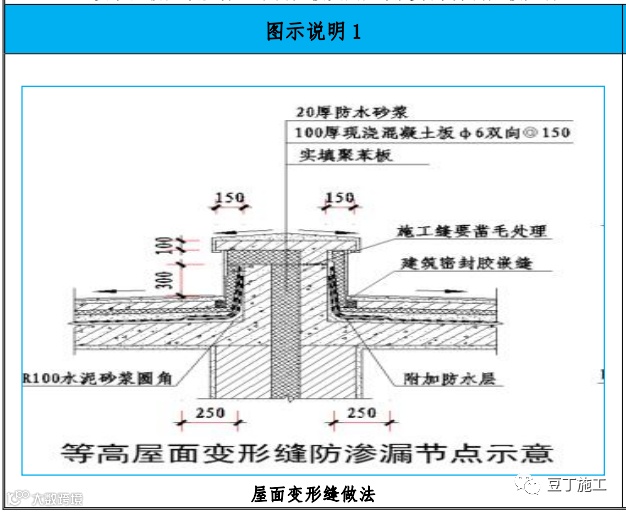

屋面变形缝做法

施工做法详解

(1)变形缝的泛水高度不应小于 300mm,防水层应铺贴到变形缝两侧(或一侧)反坎的上部收头(变形缝处反坎必须与主体砼同时浇注);附加防 水层长度不少于 250mm,厚度 2mm;

(2)变形缝内严禁掉入砌筑砂浆和其他杂物,缝内应保持洁净、贯通,按规范要求填聚乙烯泡沫板;

(3)止水带采用搭接连接,接合长度 10cm 左右。在止水带接合部位上刷涂基层胶,待其干燥至不粘手时贴合、压平、压实;

(4)密闭不锈钢板(不少于 0.8mm 厚度)的表面宜制作成倒 V 字型以满足变形缝工作构造要求,确保沉降、伸缩的正常性;

(5)安装盖板必须整齐、牢固,接头处必须是顺水方向压接严密。

14

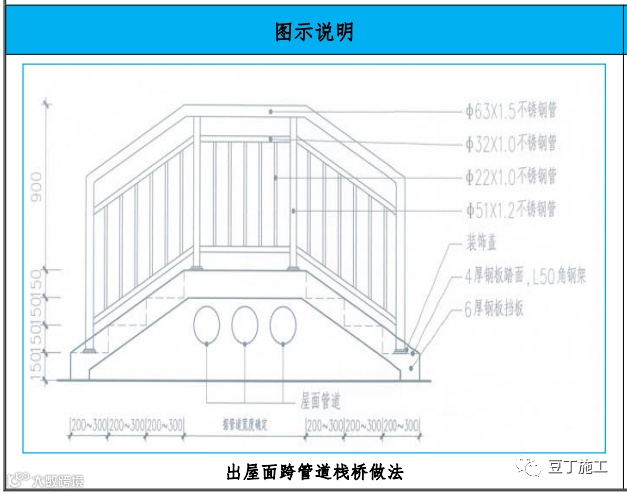

出屋面跨管道栈桥

施工做法详解

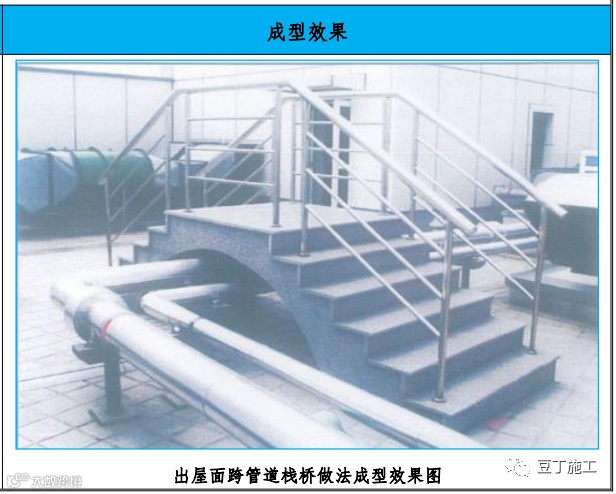

(1)测量跨管道(桥架)宽度与高度,确定踏步级数及宽度,栈桥宽度不小于 600mm;

(2)栈桥高度大于 600mm 时两侧应设置护栏,护栏高度不低于 900m;

(3)栈桥踏步及可选用花纹钢板(4mm)或不锈钢钢板(2.5mm),栈桥焊接需牢固且防腐防锈处理到位。

15

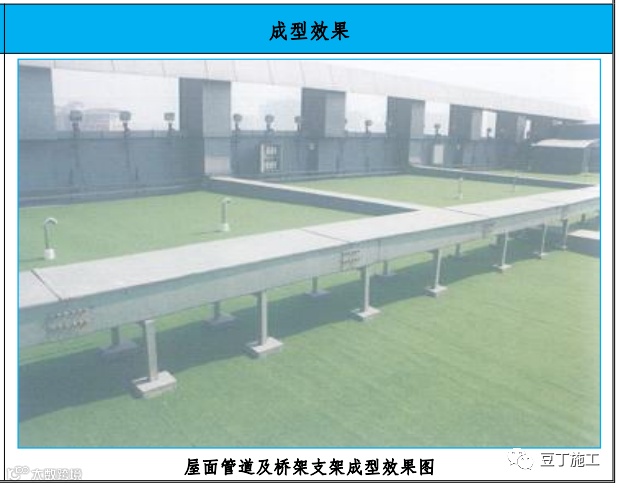

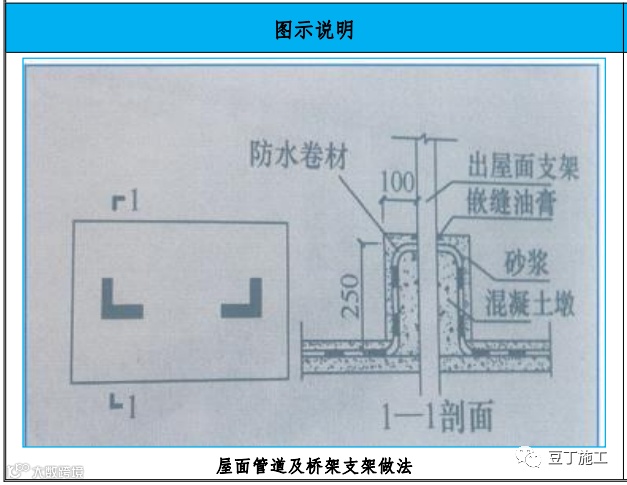

屋面管道及桥架支架

施工做法详解

(1)管道、桥架支架腿可做成四方体、四棱台护墩,尺寸及形状可根据情况制作成统一模具,便于施工;

(2)浇筑护墩前,在模具内侧涂刷脱模剂,支架腿应位于护墩中心;

(3)护墩与支腿结合处应进行打胶处理。

1、史上最全市政工程竣工资料归档内容整理,这个必须收藏!

2、超全面的施工单位报验资料全集,值得收藏!

3、建筑资料员的辛酸,看下女汉子是怎么说的;

4、验收资料,建设监理签字用语规范大全,收藏备用!

5、从资料员到工程师的打怪升级之路,值得一看!

6、验收资料,监理签字用语规范大全,就是这么专业!

7、监理从开工至竣工,需要收集整理哪些资料?

8、40条工程资料审批意见,史上最标准版!

9、基础及主体结构验收的这些资料,记得要准备好!

10、工地施工资料不会做?看这里,做资料不在迷茫!

11、工程部资料归档、保管、移交、整理……超齐全

12、检验批的划分、容量及抽样总结!附76个常用检验批验收表!

13、安全内业资料最强总结,看完就用!

14、超牛!看资料员新手怎样做出一项漂亮的工程资料!

15、资料员、施工员、技术员请注意!三分钟搞懂施工技术资料编制重难

16、合格资料员的4个阶段工作流程,有了它做起来事半功倍

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

声明:本文来源东莞市住建局,仅用于同行学习参考,版权归原作者所有,如有侵权,敬请告知删除。

【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读8.5k
粉丝0
内容5.7k
