干法施工,便于过程穿插施工;
施工简单,垂直度、平整度高,可实现免/薄抹灰;
-
砌块强度高、收缩少,减少后期抹灰空鼓开裂风险。
本文基于中天集团项目实施的高精砌体示例,来现场学习一下施工工艺。
施工工艺
排版策划
现场实施
工艺要点
-

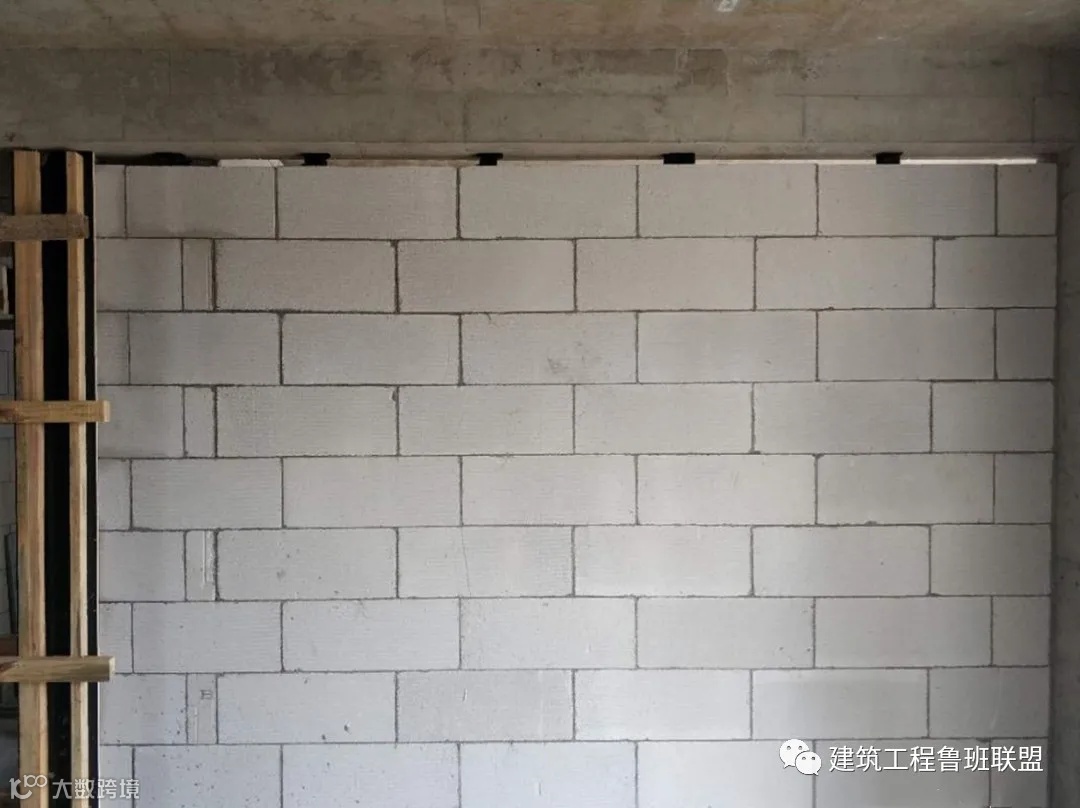

精细放线 精确放设墙体双边控制线及皮数杆线。 -

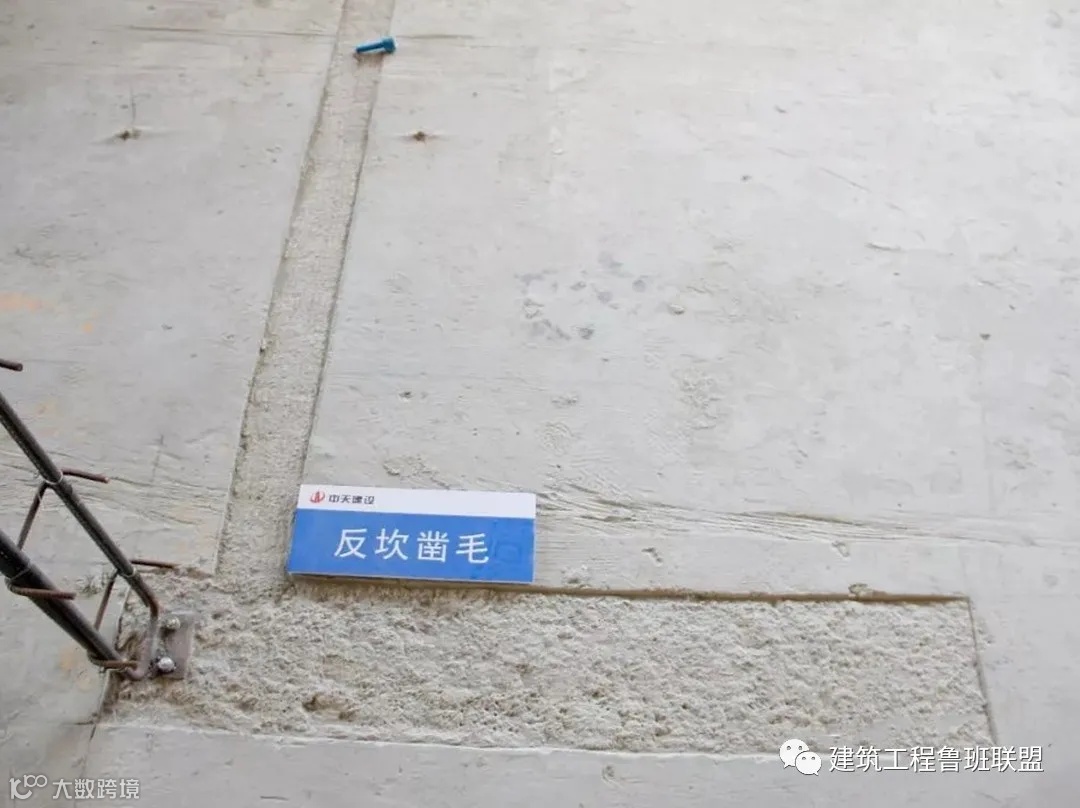

基层坐浆找平 高精度砌块砌筑前应保证基层地坪平整,若不平整,可用1:3砂浆找平。 -

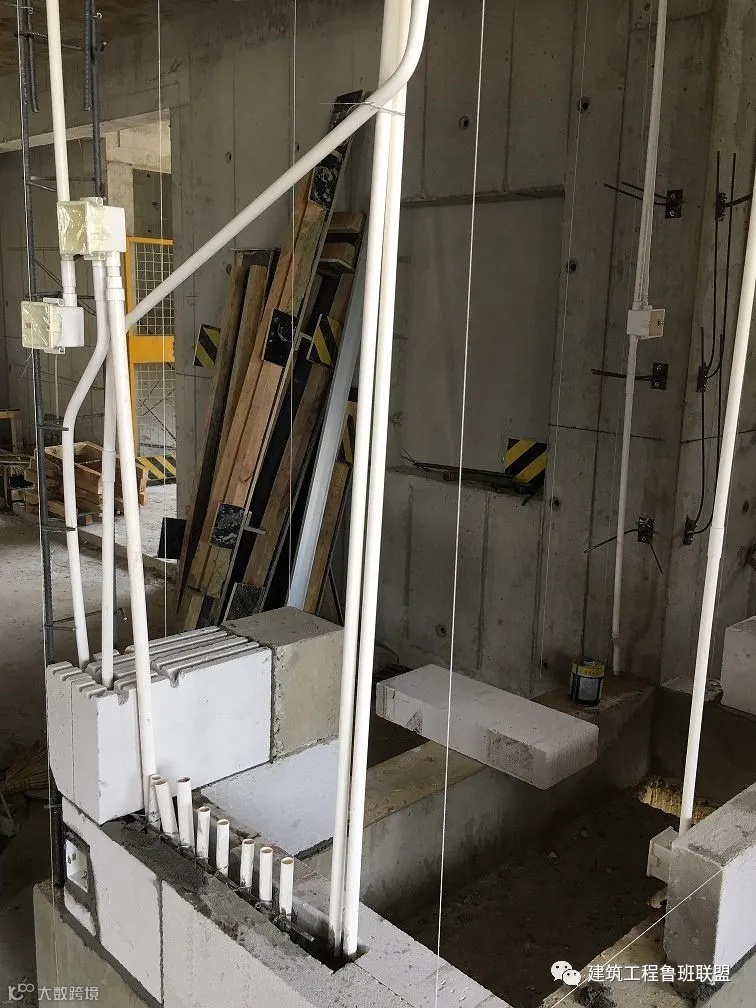

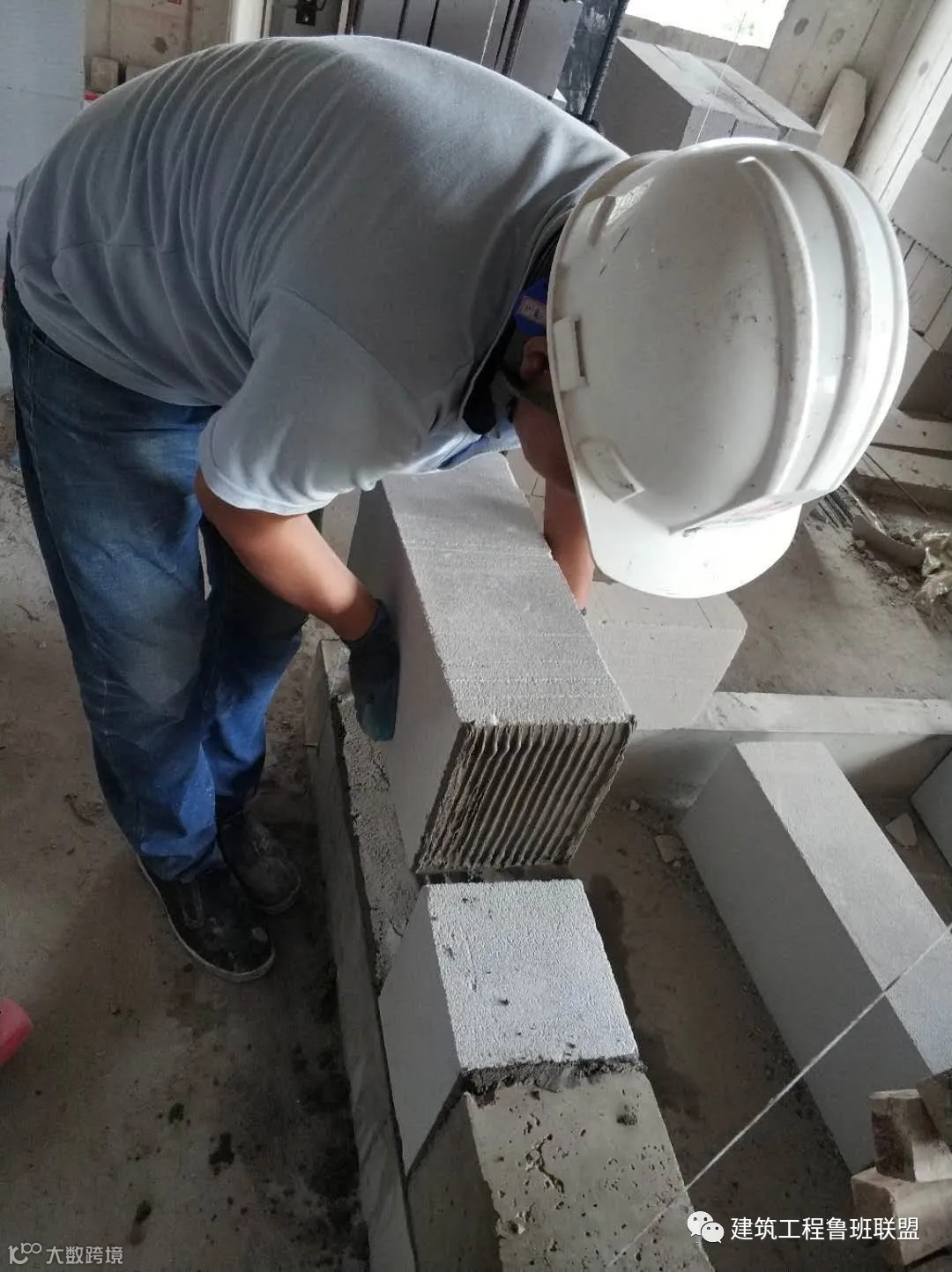

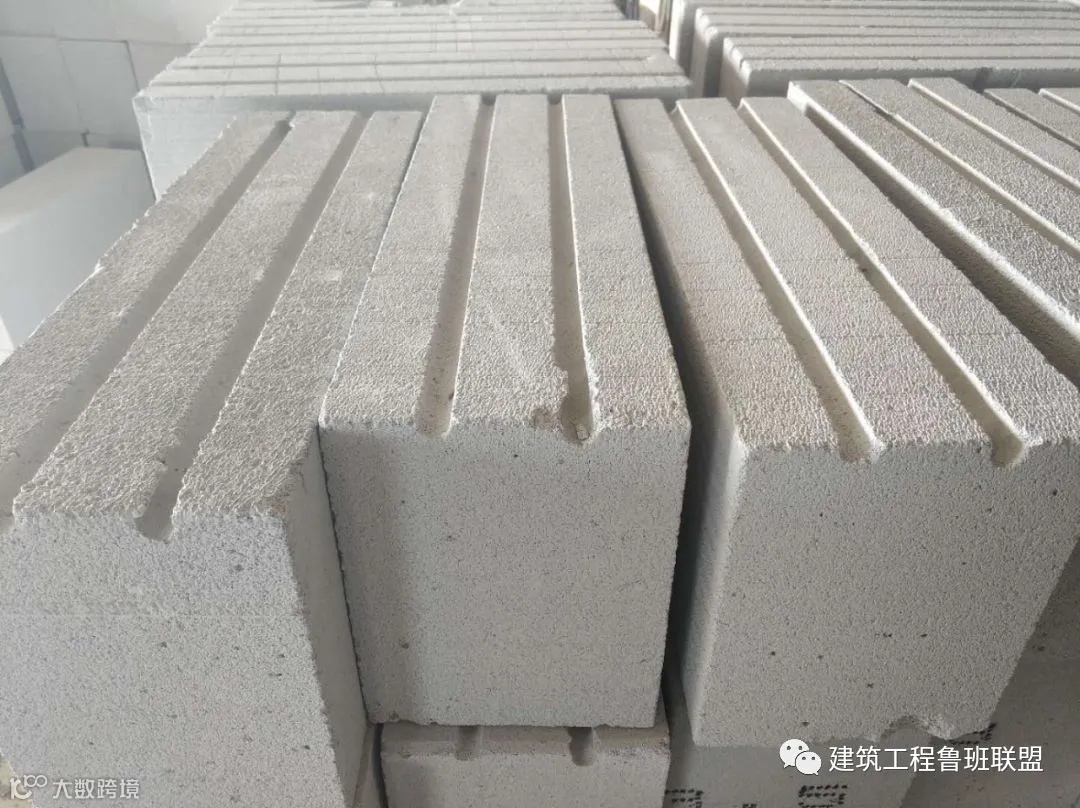

刮浆砌筑 用专用工具在砌块砌筑面刮出锯齿浆料,再安装到位。 -
灰缝挤浆 砌块就位后,应进行挤浆,确保浆料均匀,灰缝不超过4mm。 -

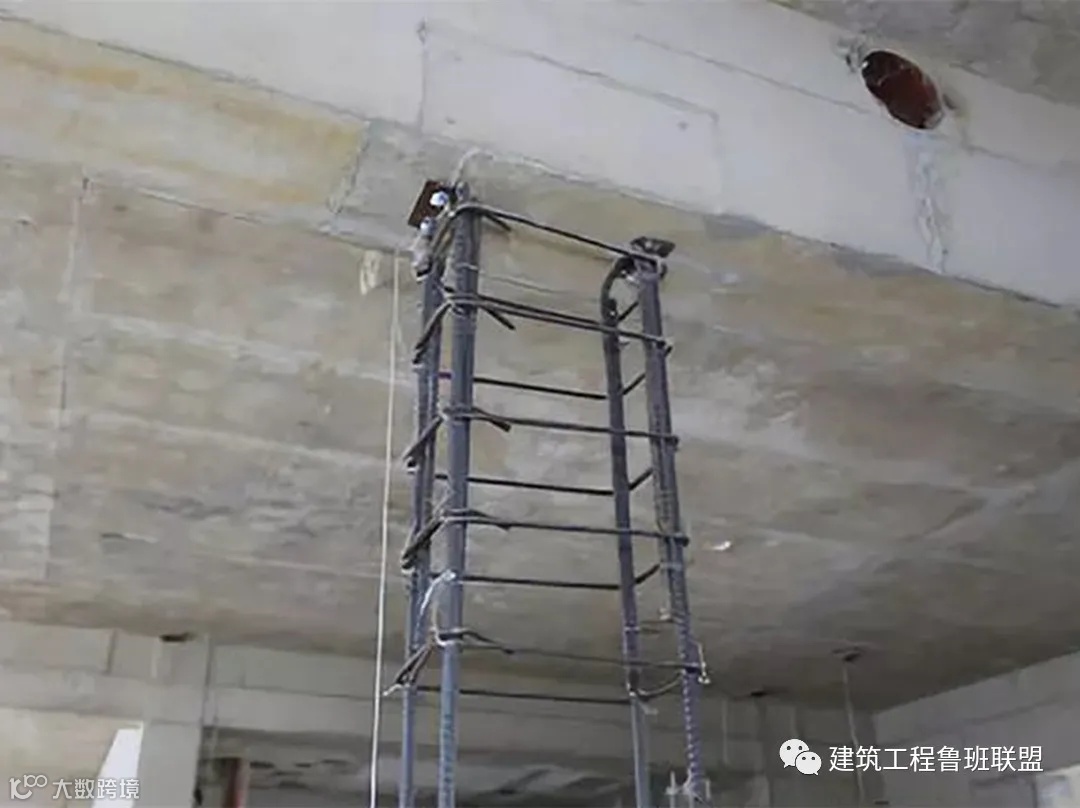

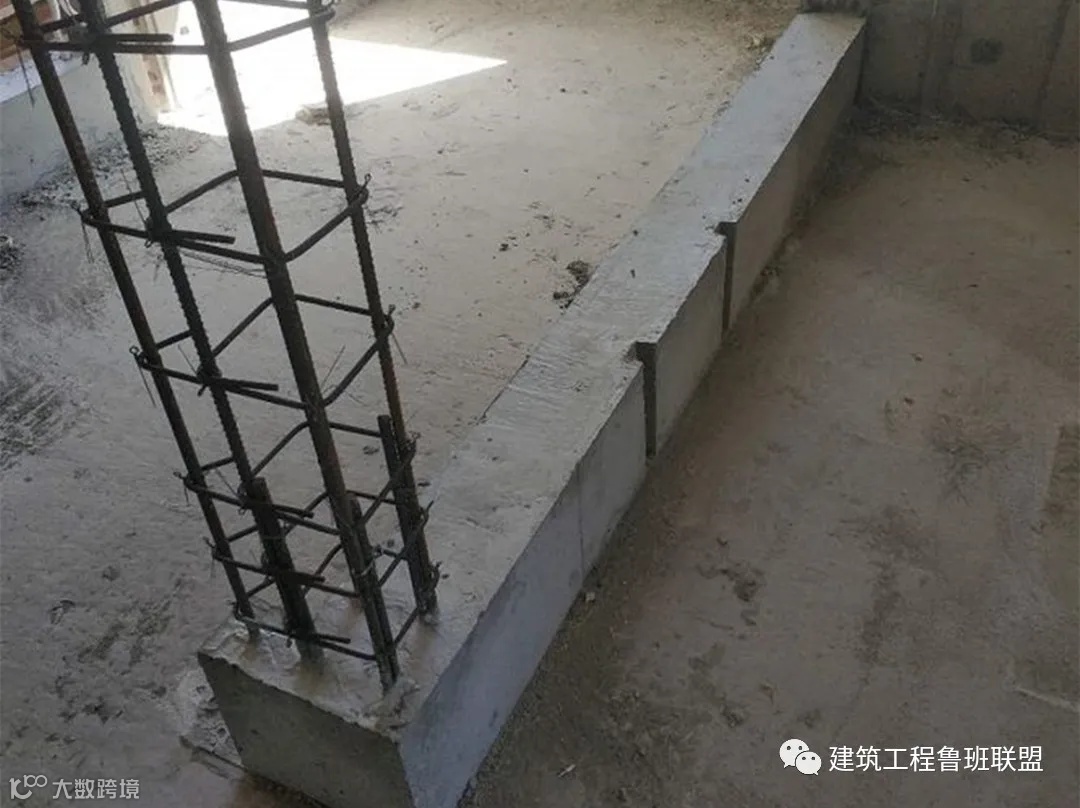

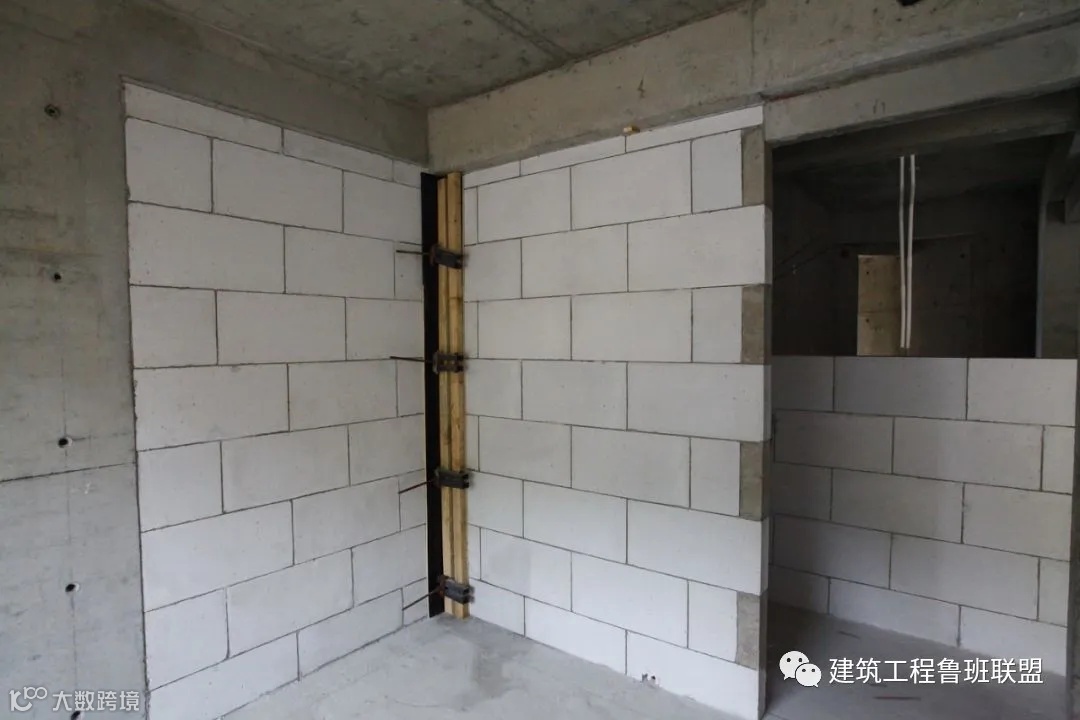

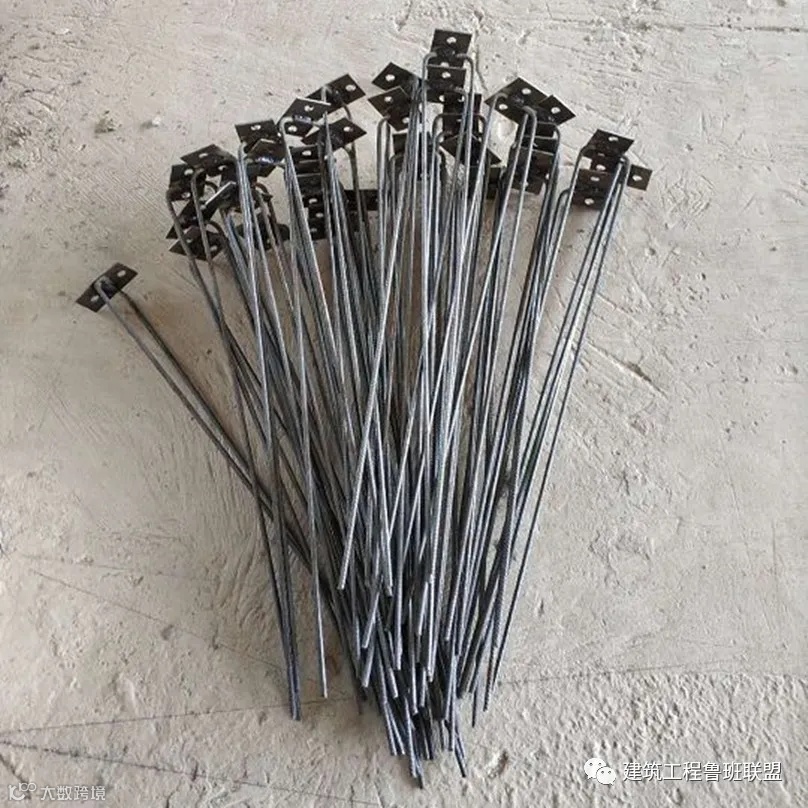

抗震措施 每隔2皮砖设置抗震措施,可植筋或使用L型角码。 -

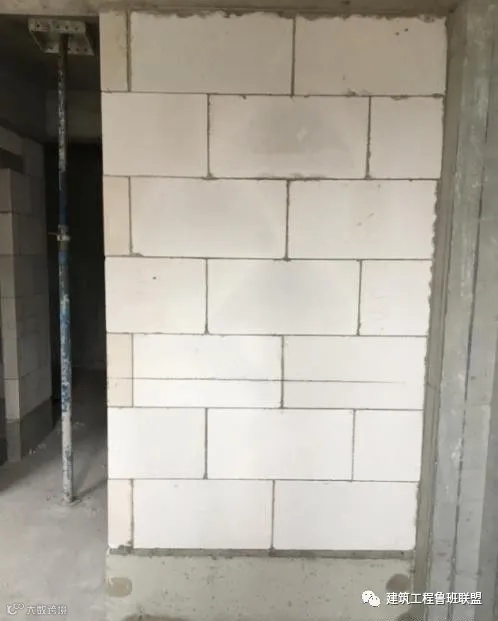

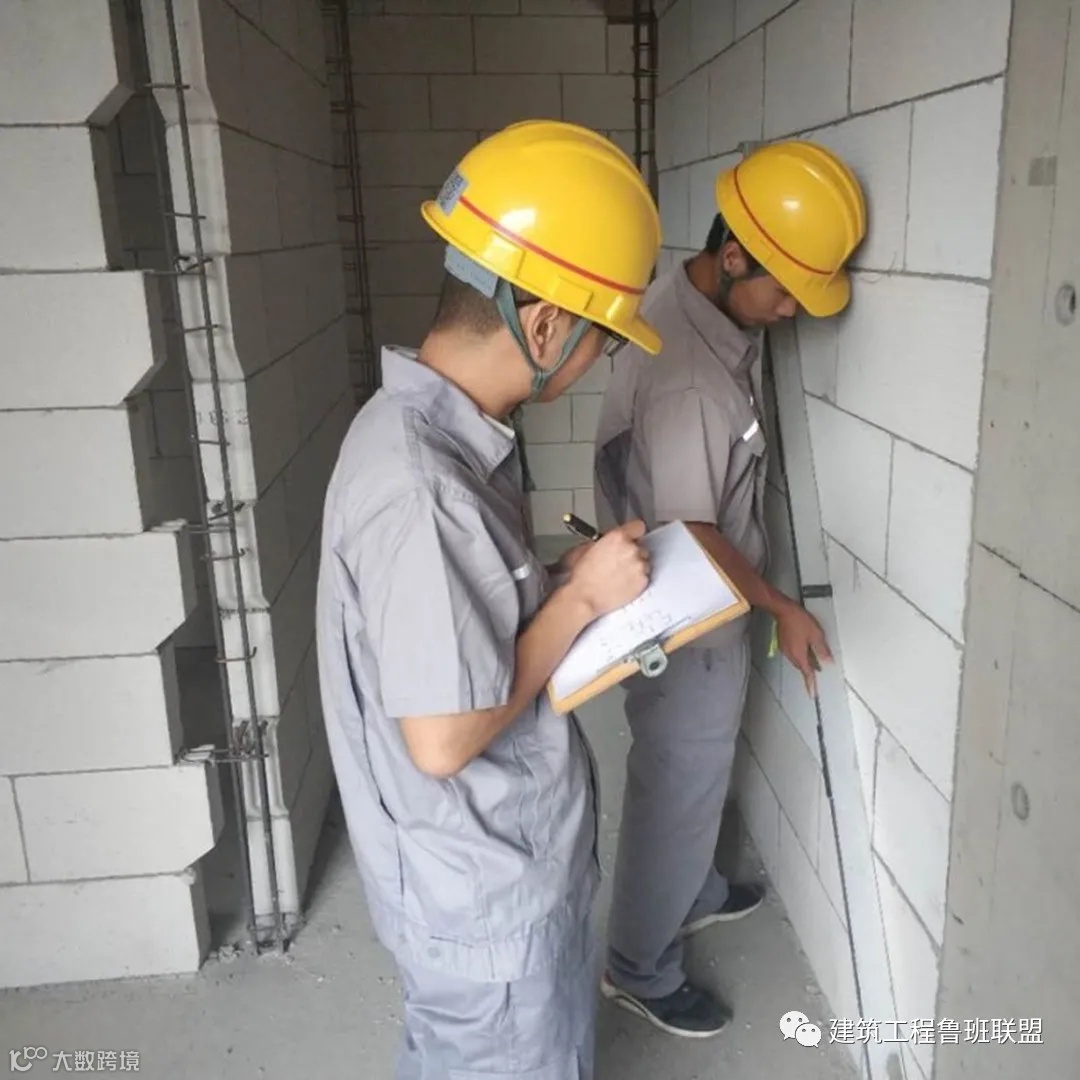

垂平度控制 随砌随测,有超出要求的,可使用带钢齿的刮板进行局部打磨。 -

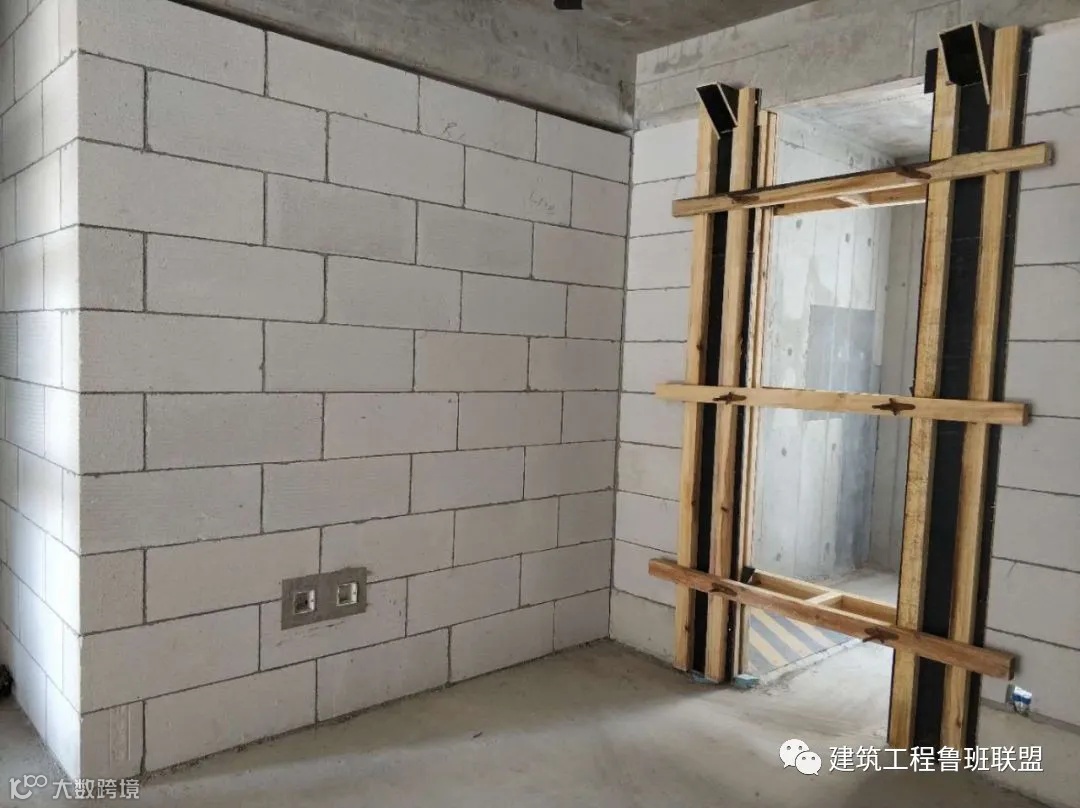

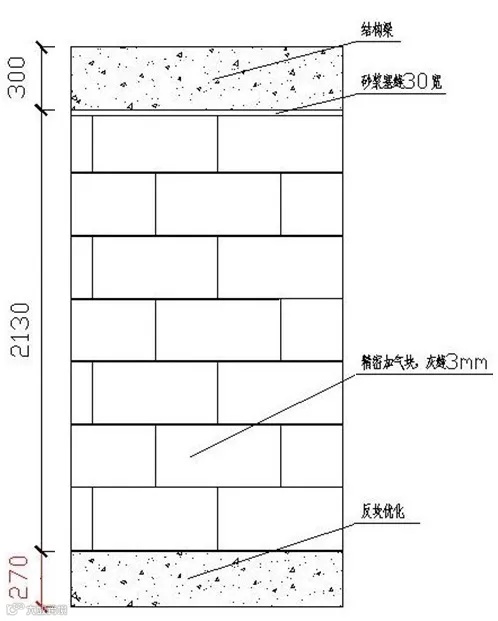

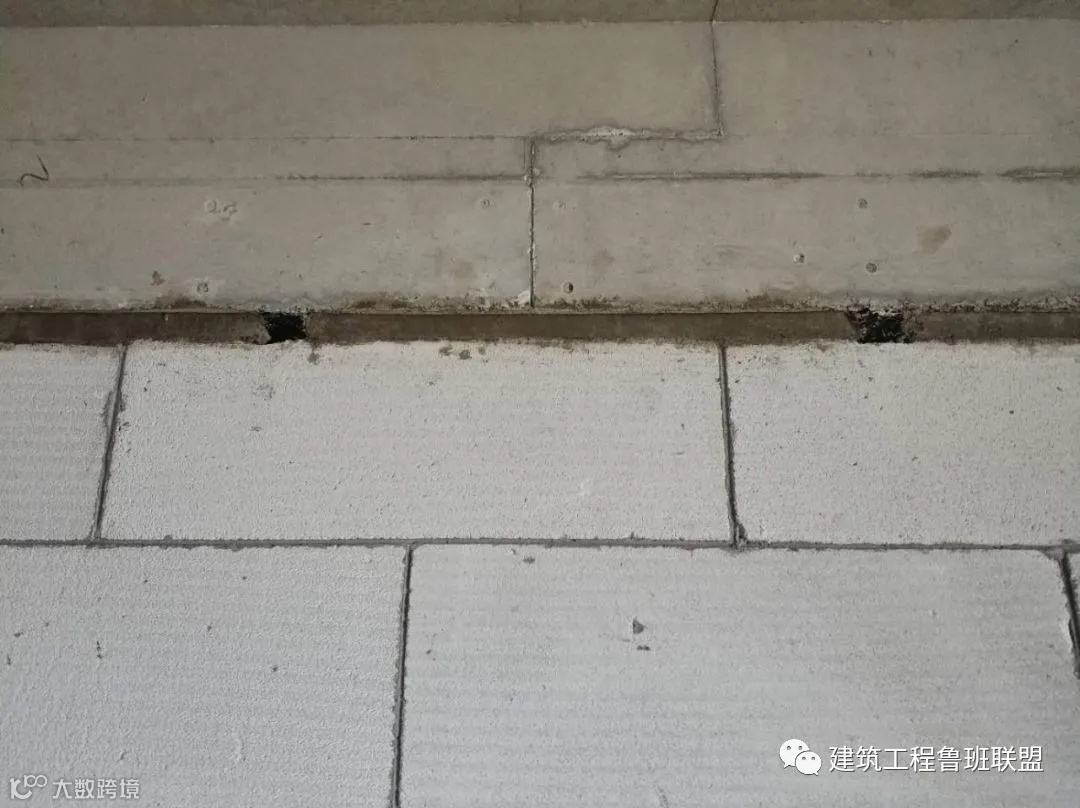

顶部塞缝 砌体顶部留设30mm左右缝隙,楔入三角形防腐木,并于14日后再进行塞缝处理。 -

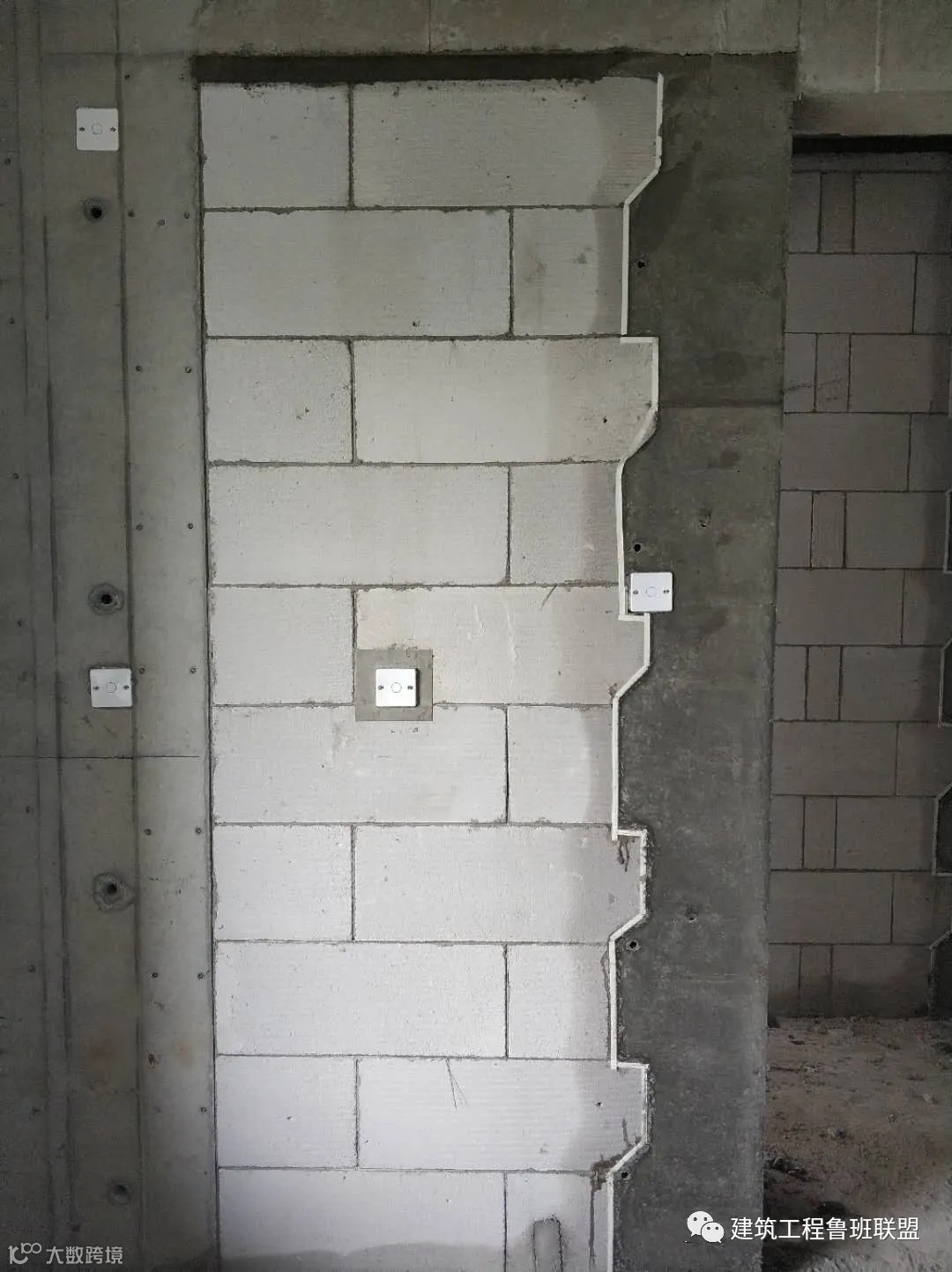

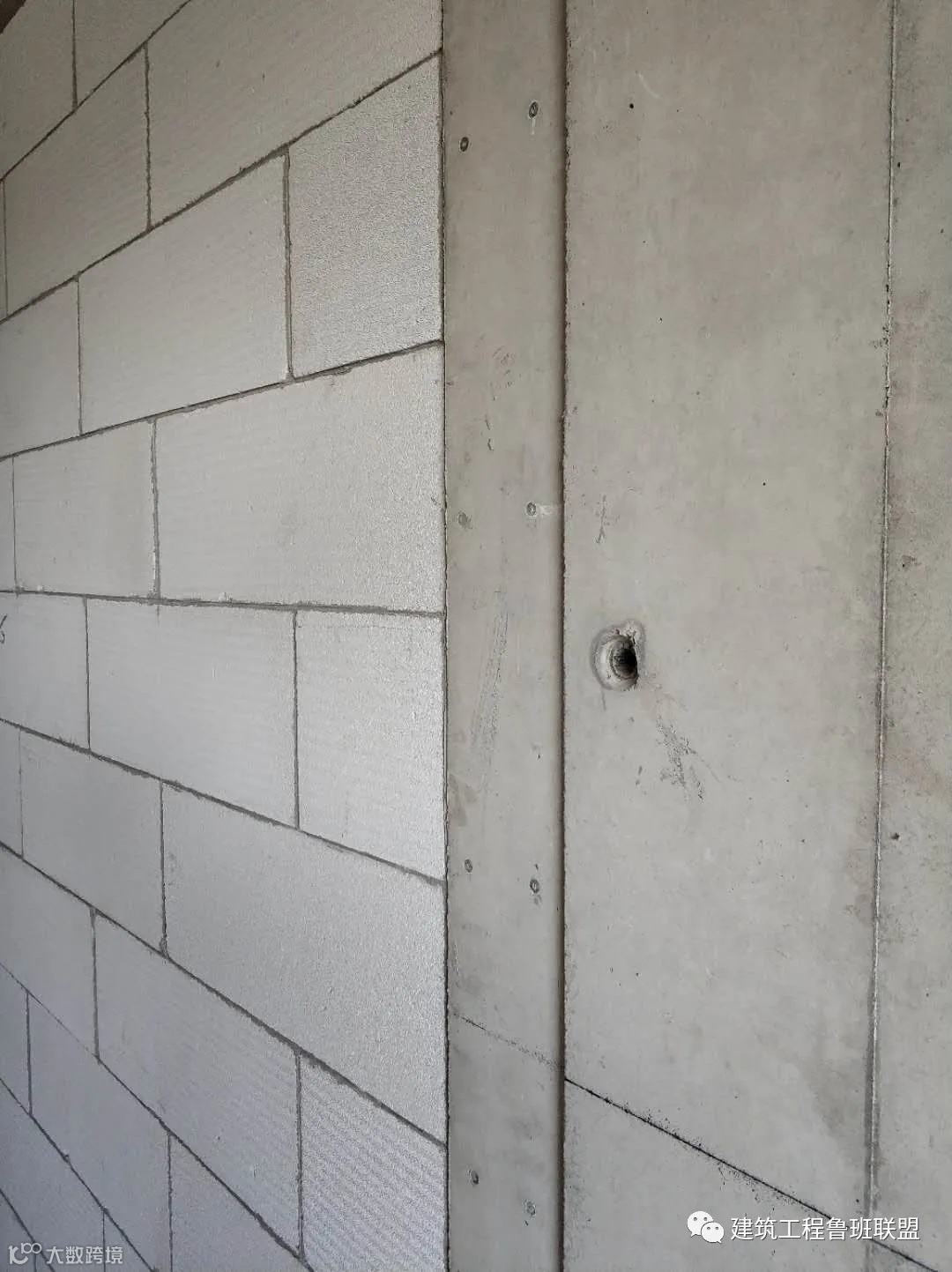

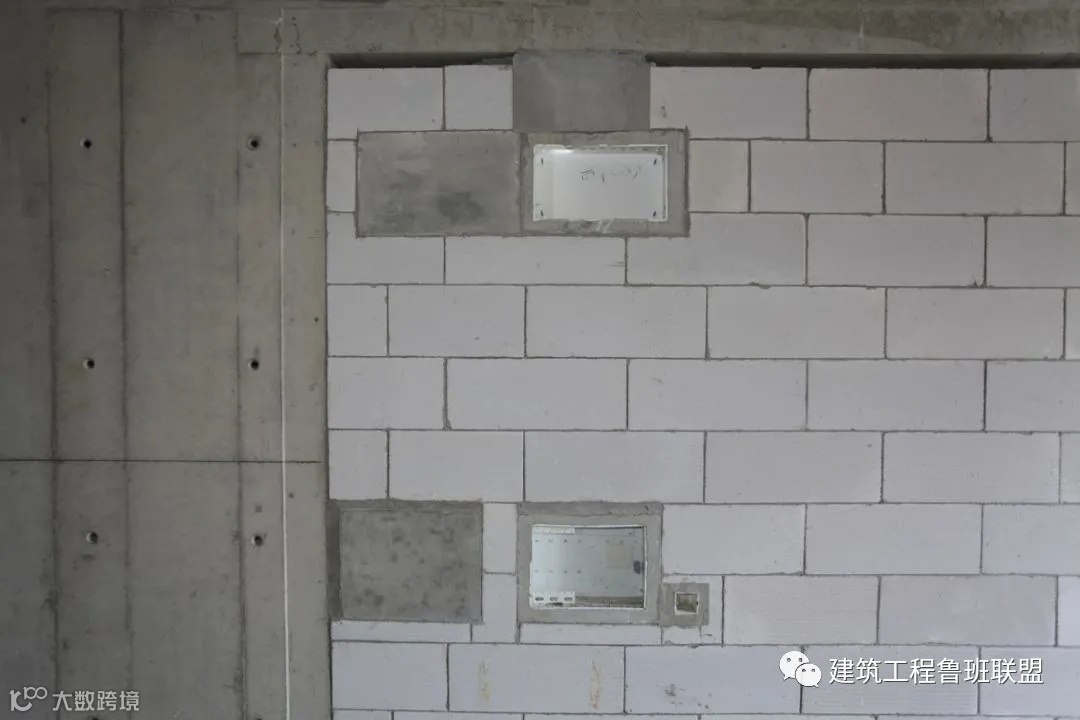

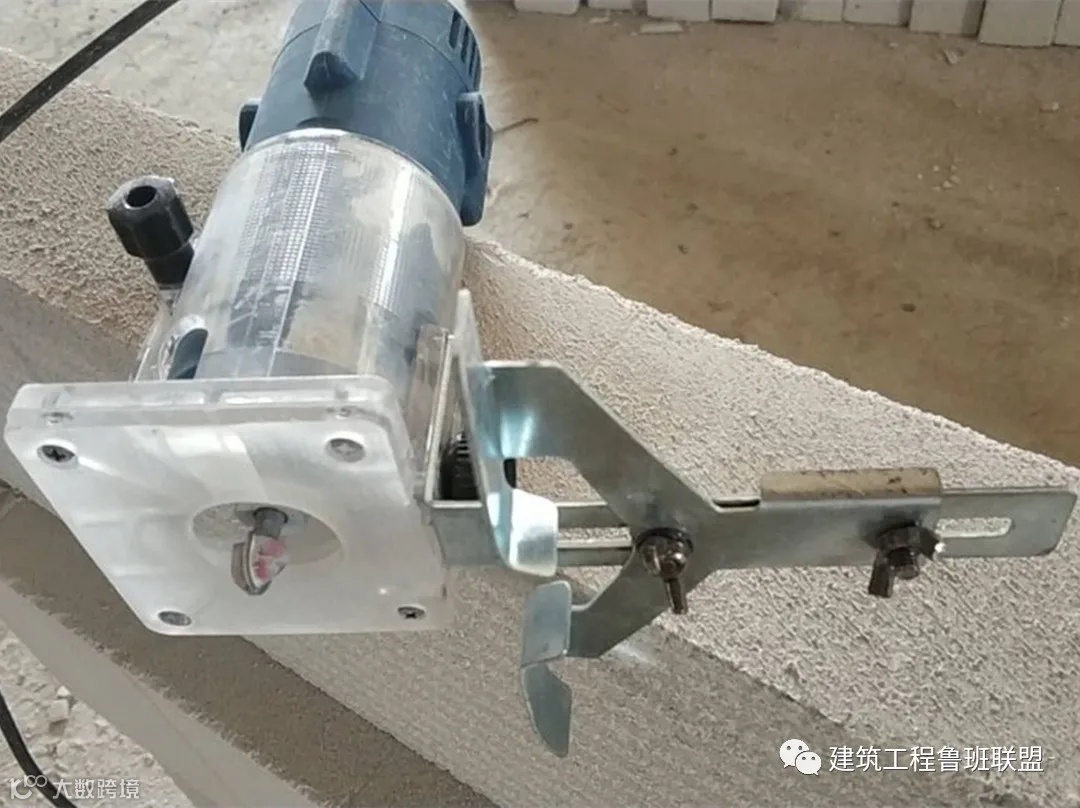

二次配管 可使用专用开槽器进行开槽,也可以在砌筑阶段使用包管砌筑工艺。
