一、放坡开挖基本概念
二、放坡开挖适用范围
(1)适用范围:
1)当场地开阔,场地土质较好、地下水位较深及基坑开挖深度较浅时,可优先采用放坡支护。同一工程可视场地具体条件采用局部放坡或全深度、全范围放坡开挖。
2)当放坡开挖深度不大于5m时,不需支护及降水的基坑工程,可采用一级放坡开挖,但应由基坑土方开挖单位对其施工的可行性进行评价。
3)当放坡开挖深度大于5m时,应采用分级放坡开挖,分级处设过渡平台,平台宽度一般为1~1.5m。岩质边坡的分级平台宽度一般不小于0.5m,并采用上半坡稍陡、下半坡稍缓的放坡原则。
4)当有下列情况之一时,不应采用放坡开挖:
①放坡开挖对拟建或相邻建(构)筑物及重要管线有不利影响;
②不能有效降低地下水位和保持基坑内干作业;
③填土较厚或土质松软、饱和,稳定性差;
④场地条件限制,不允许放坡时。
(2)优点:工程费用较低,施工工期短,施工组织措施简单;
(3)缺点:由于放坡,增加了基坑的挖方及回填土的工程量。并且扩大了基坑顶面开口的范围;
三、施工作业指导
(1)施工测量人员做好现场放线定位;
(2)备齐施工所需的表格,包括开工申请表、设备验收单、材料检验表、材料验收单、施工记录表、水位观测记录表等;
(3)按规范要求对各种检测仪器、设备进行标定;
(4)技术人员向施工人员进行技术交底;
(5)技术人员熟悉图纸,制定详细的施工方案。
2、施工现场准备
(1)探明地下障碍物及各种管线,必要时协助迁改或清除;
(2)将施工用水引至现场,选好排水口及联系好排渣场地及车辆;
(3)做好设备进场验收,材料检验合格后方可进场,设备停放、材料堆放场地要合理规划。
3、劳动组织准备
(1)施工作业队配备施工技术员、特殊工种施工员和安全防护人员;
(2)施工技术人员和特殊工种进场前进行技术培训,培训考核合格后可进入岗位;
4、截水沟施工
在基坑开挖前,在基坑开挖线外1m采用小型挖机开挖截水沟,截水沟尺寸40cm×40cm,采用12cm砖砌,2cm砂浆抹面。(以上数据仅为示意,详细参考设计图纸)

图1截水沟设计大样图
5、基坑防护

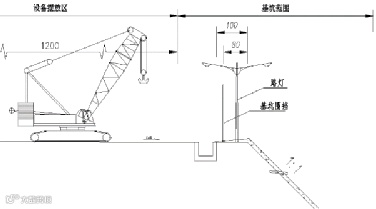

在坡顶开挖线外80cm处设置可移动式定型安全防护栅栏,栅栏整体比原地面高1.2m,底部刷黑黄相间的警示图案并张贴相关安全标志。

图2基坑防护栅栏

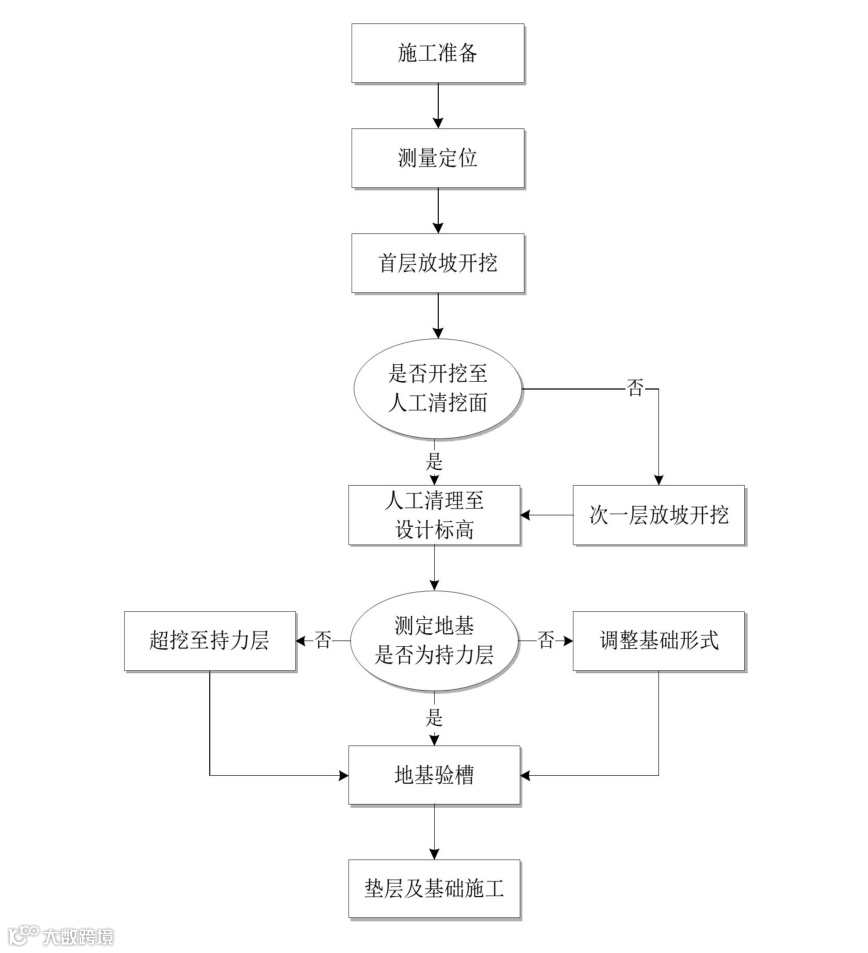

(1)土方开挖施工工艺流程

2、一般分层法施工工艺流程
1、 绘制要点图并编号
施工要点:
(1) 场地平整标高;
(2) 出土平台;
(3) 出土坡面;
(4)设计开挖标高。
2、 分层厚度
施工要点: 软土地基应控制在2m以内; 硬质土可控制在5m以内为宜。开挖顺序可从基坑的某一边向另一边平行开挖, 可从基坑两头对称开挖, 或从基坑中间向两边平行对称开挖, 也可交替分层开挖, 这些均可根据工作面和土质情况决定。

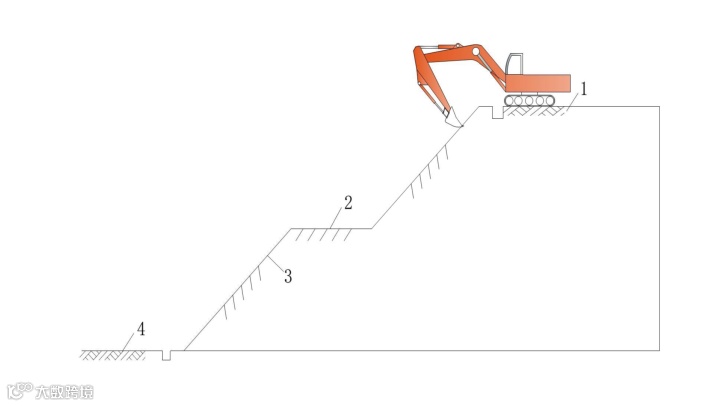

3、 边坡坡度
施工要点:在采用放坡开挖时,要求基坑边坡在施工期间保持稳定。基坑边坡坡度应根据土质、基坑深度、开挖方法、留置时间、边坡荷载、排水情况及场地大小确定。放坡开挖应有降低坑内水位和防止坑外水倒灌的措施。在软土地基下,不宜挖深过大,一般控制在6~7m 左右,坚硬土层则不受此限制。 放坡值应符合规范要求。
4、 出土设备
施工要点:出土设备要根据坡面选择合适的机械配套作业,加快施工进度,保证设备性能优良,提高施工效率。
5、垫层及排水施工
在基坑开挖至垫层底时,及时施工混凝土垫层(C20细石混凝土),快速施工底板混凝土,以减少基坑变形量,确保施工安全。
(1)清除软土、泥浆及浮碴;
(2)素混凝土垫层采用分段施工,在主体结构施工节段长度两端加200mm;
(3)当坑内有水时,采取如下措施:
①在坑内做排水沟、集水井抽干水,并建立排水体系。
②如坑底渗水较大,且有一定的动水压力时,应采取抽排水措施,并在减压的情况下铺基底垫层和浇筑封底混凝土。
③基坑封底后,封底混凝土与围护结构间应有足够的强度和承受力来抵坑底板的上拱,以保证混凝土不致破坏。
④垫层混凝土采用拌和站自拌混凝土直接泵送至基底浇筑部位,再人工摊平,平板震捣器捣固。底板垫层捣固密实后找平、收光。
1、土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、 运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖运。
2、当土方工程挖方较深时,施工单位应采取措施,防止基坑底部土的隆起并避免危害周边环境。
3、在挖方前,应做好地面排水和降低地下水位工作。开挖过程中,坑底及坡底要设临时水沟及积水坑,用水泵及时排除坑内积水。
4、平整场地的表面坡度应符合设计要求,如设计无要求,排水沟方向坡度 不应小于2‰。平整后的场地表面应逐点检查。检查点为每100~400㎡取1点,但不应少于10点;长度、宽度和边坡均为每20m取1点,每边不应少于1点。
5、土方工程施工,应经常测量和校核其平面位置、水平标高和边坡坡度。平面控制桩和水准控制点应采取可靠的保护措施。定期复制和检查。
6、土方不应堆在基坑边缘.,坑顶周围限制堆土和重物等地面超载,适当隔离控制振动荷载,距基坑边范围15m内超载≤20kP。
7、实行信息化施工,开挖过程中加强监控量测,实时掌握边坡监测信息动态变化。及时调整施工进度,或采取必要的安全防护措施。
8、为保证施工人员进出基坑人员安全,在基坑施工及隧道主体施工过程中,所有施工人员从特制的基坑安全通道中进出基坑。
9、基坑开挖时,其纵横向边坡放坡应根据地质、环境条件采用安全坡度。必须分段、分区、分层、对称进行,不得超挖,严禁一次开挖到底。
10、土方开挖时,弃土堆放应远离基坑顶边线20m以外。

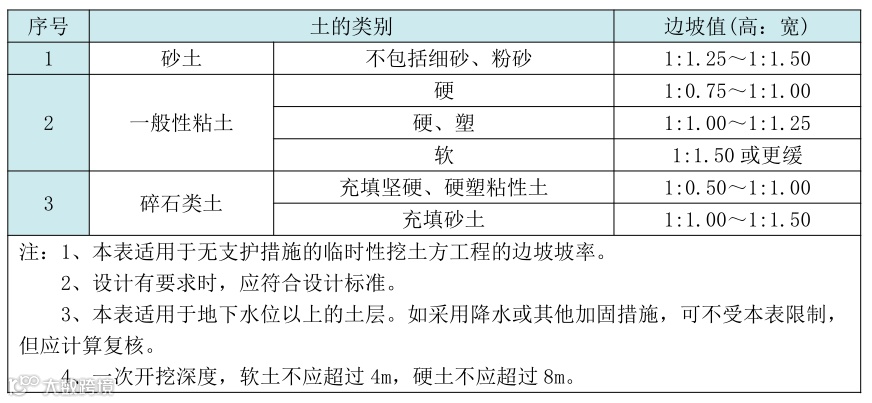

临时性挖方边坡值

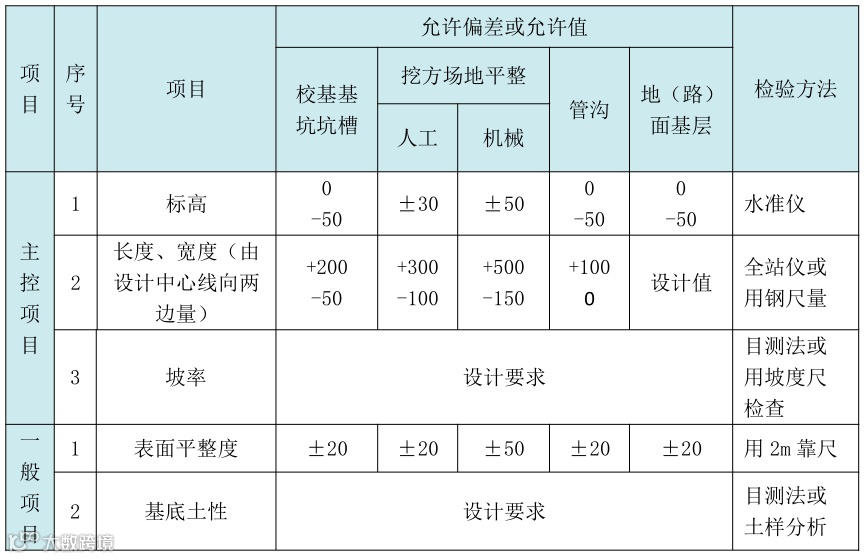

土方开挖工程质量检验标准
6.1安全要求
1、施工区域应设置警示标志,严禁非工作人员出入。
2、加强安全教育,提高全体人员的安全意识,贯彻专业检查与经常检查相结合的方针,施工现场设专职安全员做到随时检查督促,发现隐患及时排除,严禁违章作业。
3、搞好安全生产的宣传,施工现场做到有固定标语和针对性醒目标牌,确保安全生产。
4、坚持班前安全教育和检查。进入施工现场人员均佩戴安全帽,严禁穿拖鞋、高跟鞋进场作业。
5、加强司机安全教育,禁止无证及酒后开车,行驶时应慢速行驶,礼貌行车。
6、加强机械保养,严禁机械带病运转,超负荷作业。夜间作业时,有足够的照明设备,工作视线不清时不得作业。机械停放平稳,严禁停放在坡脚及高陡便道上。
7、土方开挖施工中,制定合理的作业程序和机械车辆走行路线,现场设专人指挥、调度,并设立明显标志,防止相互干扰碰撞,机械作业要留有安全距离,确保协调、安全施工。
8、土方坡顶5m范围不应堆放重物,防止压塌边坡。
9、 不得乱挖、超挖,严禁掏洞取土。
10、高边坡监控量测必须按规定及时、准确上报数据和预警。
11、施工支挡和防护施工时,在高于3m的坡面作业应栓安全绳,并派专人观察边坡的稳定性;支挡较长时宜采用跳槽开挖施工。
6.2环保要求
1、开挖各个环节应注意环境保护,尽量避免尘土飞扬。对于黄土开挖,要注意挖土和卸土高度,减少扬尘。靠近环保敏感地带,需设置遮挡设施防止扬尘扩散。
2、拉运过程中应注意行车速度,以免料土散落,不得随意乱弃剩余的和不合格的填料,灰尘大的地段注意洒水。
3、运输车辆应行驶在指定的线路上,不得随意碾压草皮植被,不得乱倒乱排垃圾油污。
4、夜间施工不得鸣笛,尽量减少机械施工噪音污染。
5、排出的水、油污不得损害路基及附属建筑物地基,道路和农田,并不得引起淤积和冲刷。
6、严禁向江、河、湖泊、水库、沟渠弃碴,也不宜向江、河、海的暗地堆置弃土弃碴。
7、生活区应设置垃圾池和污水沉淀池。
