【安全生产月】基坑作业暗藏 “吃人陷阱”!这 6类坍塌风险95%的项目都踩过坑(附整改口诀)

【安全生产月】基坑作业暗藏 “吃人陷阱”!这 6类坍塌风险95%的项目都踩过坑(附整改口诀) AI土木通
2025-05-07
2
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

基坑是建筑施工的 “地下战场”,临边防护缺失、排水不畅、支护不当等隐患,随时可能引发坍塌、坠落等事故。2025年安全生产月强调 “查找身边隐患”,基坑工程正是需要重点盯防的 “高危区域”。无论是土方开挖的分层管控,还是临边防护的即时跟进,都需要每一位建设者以 “如履薄冰” 的态度,查隐患、补短板,让 “人人讲安全” 落实到基坑施工的每一道工序。

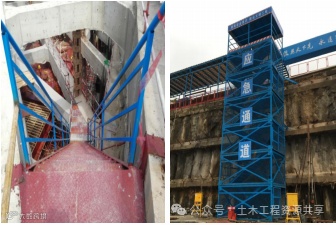

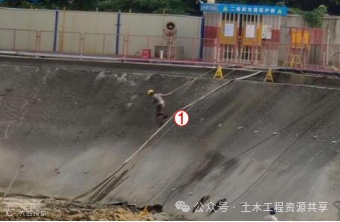

问题描述:①基坑未设置上下通道,工人从边坡危险上下。

伤害类型:①高处坠落。

整改措施:①搭设基坑上下专用通道;②对作业人员进行针对性安全教育。

原因分析:①未按要求提供基坑上下通道;

②基坑上下通道设置不足;

③工人违章操作,未走上下通道。

管控措施:①加强平面布置策划,做好道路、通道布设;②现场施工作业面及时按施工部署提供上下安全通道;③对人员进行针对性交底。

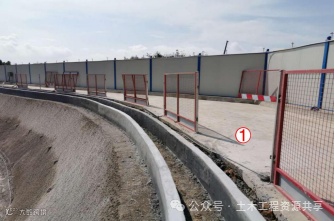

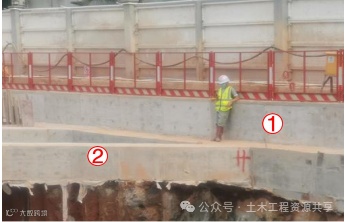

问题描述:①基坑临边安全防护缺失不连续。

伤害类型:①高处坠落。

整改措施:①按局标准化图册要求设置防护,距离基坑边不得小于0.5m;②安全防护拆除后及时恢复。

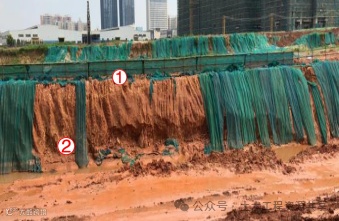

原因分析:①安全防护随意拆除未恢复;②班组拆除防护未申请;③现场日常安全巡查不到位;④责任工程师工作安排,整改落实不到位。

管控措施:①现场安全防护拆除前应提交拆除申请,下班前应及时恢复,做到谁拆除谁恢复;②加强安全管理制度交底培训;③及时下发整改,监督整改落实。

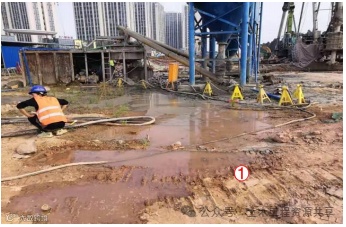

问题描述:①基坑内部存在积水,抽排不及时。

伤害类型:基坑坍塌、淹溺。

整改措施:①基坑的上、下部和四周必须设置排水系统,基坑底部四周应设置排水沟和集水坑,宜布置于地下结构外边距坡脚不小于0.5m。

原因分析:①基坑排水措施布置不到位;②施工排水方案交底不到位;

③过程监管不到位。

管控措施:①加强平面规划布置,对责任工程师统一交底;②加强基坑过程检查纠偏;③加强排水系统验收。

问题描述:①现场未按方案要求分层开挖;②坡道临边防护栏杆未设置。

伤害类型:①坍塌;②高处坠落。

整改措施:①土方开挖必须严格按照专项施工方案进行,开挖作业必须按照顺序分层开挖,严禁超挖或掏挖。②边坡坡道等临边应设置高度不低于 1.2m 的防护栏杆,可根据现场条件选用铁马或钢管栏杆进行围蔽防护。

原因分析:①基坑开挖人员安全意识薄弱;②基坑开挖未按照方案施工;③方案交底不明确;④基坑开挖过程中监督检查未开展;⑤基坑开挖过程中无人指挥或违章指挥。

管控措施:①基坑开挖人员纳入项目教育;②开挖过程严格按照方案施工;③对人员进行针对性交底;④基坑支护符合要求后进行下道工序;⑤开挖由专人现场负责指挥。

问题描述:①桩孔封闭随意,未设置竖向防护及警示标志。

伤害类型:高处坠落。

整改措施:①严格按局标准化图册要求设置水平钢筋网封闭,四周设置防护栏杆;②桩孔部位设置警示标语。

原因分析:①施工标准低,过程监管随意;②提前策划意识不足,桩孔防护标准不明确。

管控措施:①加强前期安全策划,统一施工标准;②安全防护标准做法要对管理人员及分包班组进行交底;③施工过程加强监督验收。

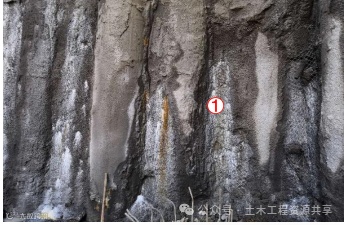

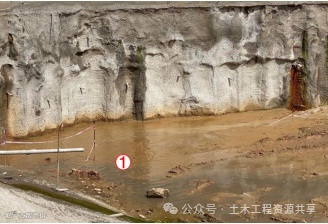

问题描述:①基坑桩间未设置泄水管,渗水严重。

伤害类型:①基坍坑塌

整改措施:①重新打孔、埋设泄水管。②渗水破坏喷锚的部位进行修补。

原因分析:①管理人员未做好作业前的交底、过程监督;②工人未按照方案进行施工,基坑桩间泄水管设置数量不够、设置位置不符合实际泄水要求、泄水管设置过浅,导致渗水严重。

管控措施:①基坑开挖后检查泄水管是否设置,保证按照方案埋设、埋设长度符合要求;②对喷锚工人做好交底,喷锚过程不得损坏泄水管;③完成施工后应立即检查,发现问题立即处理。

问题描述:①基坑无支护措施;②基础无排水措施。

伤害类型:坍塌

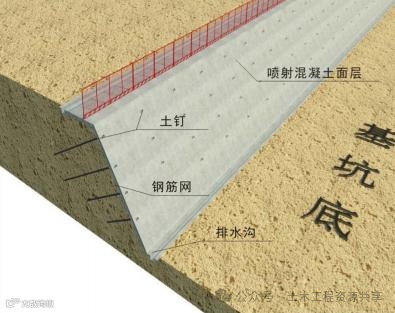

整改措施:①基坑周边空旷时可采用放坡,环境复杂时采用其他支护方式;②坡底应设置排水沟,采取排水措施。

原因分析:①基坑边坡支护人员不足;②基坑边坡支护未交底;③基坑工程日常监督检查未开展;④基坑工程验收工作未开展或验收不全面;⑤基坑支护材料不足。

管控措施:①督促支护人员按时进场;②对基坑边坡支护人员提前交底;③加强基坑工程的日常监督检查;④按要求开展基坑验收工作;⑤悬挂临边安全警示标牌。

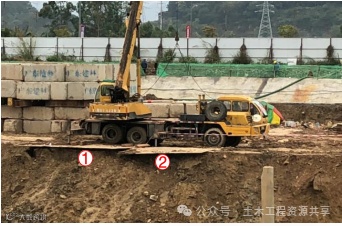

问题描述:①施工机械距离基坑边缘距离不满足安全防护要求,支腿架设稳定性差;②临边未设置防护栏杆。

伤害类型:①坍塌;②机械伤害;③高处坠落。

整改措施:①坑边严禁重型车辆通行;②转移施工机械至基坑边 1.5m范围以外;③边坡及时安装防护栏杆。

原因分析:①施工人员安全意识淡薄;②安全技术交底不清楚;③施工人员安全教育不到位;④违章作业,未按照要架设吊车;⑤管理人员违章指挥;⑥施工场地受限。

管控措施:①合理规划基坑边通道及材料转运线路;②材料转运人员交底;③加强基坑施工作业过程中安全巡查监管;④边坡临边及时防护。

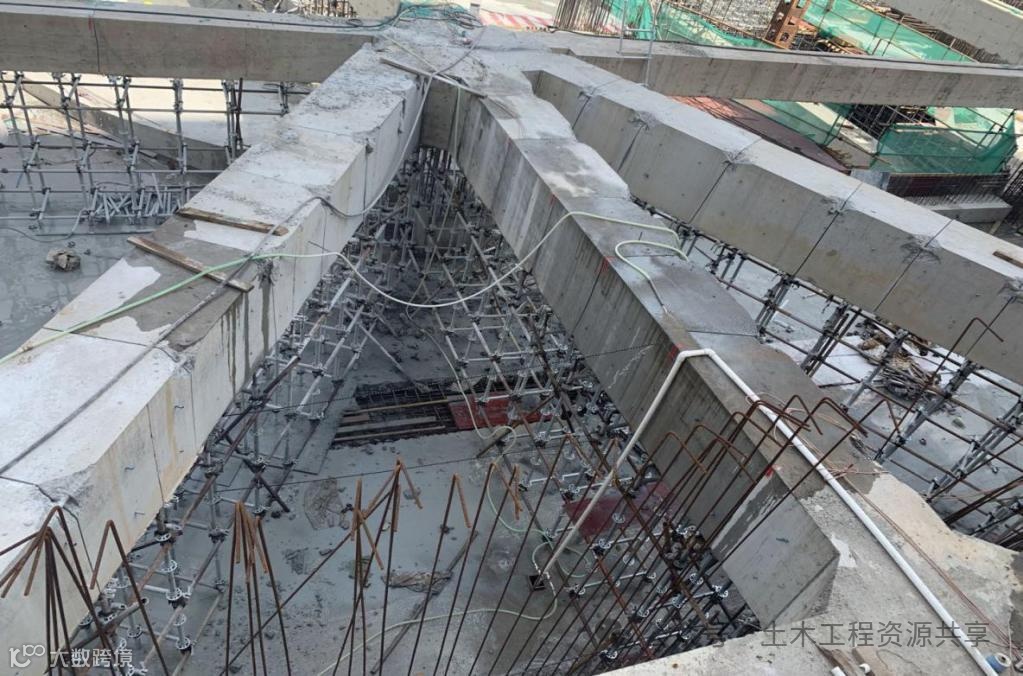

问题描述:①作业人员在支撑梁上行走作业;②支撑梁上作业区域临边防护缺失。

伤害类型:①高处坠落;②物体打击。

整改措施:①在支撑梁两边设置 1.2m 高标准化网片进行防护;②及时制止作业人员在支撑梁上行走行为。

原因分析:①作业人员安全意识薄弱、安全交底不到位;②临边防护设施搭设滞后;③过程巡检监管不到位。

管控措施:①加强人员教育及作业前安全交底;②方案中明确防护措施,坚持“先防护,后作业”原则;③加强对现场的巡视检查。

问题描述:①电缆线泡水。

伤害类型:①触电。

整改措施:①基坑阶段采用成品绝缘线架;

原因分析:①现场基础施工移动面较大,无法设置固定架空措施;②现场大面积湿作业;

管控措施:①购买成品绝缘线架;②每次移动机械设备后及时移动线架;③加强过程用电监管。

问题描述:①切割法拆撑待切割分块下方仅设置一道钢制马凳。

伤害类型:①物体打击。

整改措施:①待切割分块下方设置不少于两道钢制马凳进行回顶;②单独搭设承插型盘扣式支架对切割分块进行回顶;③作业区域设置警戒隔离措施。

整改措施:①施工现场裸土部位进行绿化降尘防护。

原因分析:①拆撑作业方案分块定位、回顶要求不明确;②作业前交底不到位;③安全巡检不到位;④现场没有回顶材料不足。

管控措施:①编制拆除作业专项方案,明确施工顺序、分块定位、回顶要求;②加强作业前交底工作;③加强过程安全巡视检查;④提前计划回顶材料。

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、建筑相关法规及规章库,点击直接查阅!

写在最后:

基坑深处见真章,隐患排查须躬行。从 “基坑临边是否有防护” 到 “排水系统是否畅通”,每一次俯身检查都是对生命的敬畏。我们要把 “个个会应急” 的能力转化为对基坑风险的精准识别,从支护结构的焊接质量到开挖深度的严格把控,不放过任何一个细微隐患。唯有以 “严” 字当头、“细” 处着手,才能让基坑工程成为安全可控的 “地下堡垒”,为整个建筑工程的地基筑牢安全之基。

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、建筑相关法规及规章库,点击直接查阅!

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、建筑相关法规及规章库,点击直接查阅!

【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读7.3k
粉丝0
内容5.7k
