【业主福利】杭州地铁5号线二期可行性研究报告获省发改委批复!

【业主福利】杭州地铁5号线二期可行性研究报告获省发改委批复! EFCLIVE
2017-07-06
4
导读:被称为“换乘之王”的杭州地铁5号线,对未来科技城意义重大。

随着杭州地铁2号线西北段的开通,城西正式进入了地铁时代。而对于未来科技城来说,要真正通上地铁,恐怕还要等到5号线。




杭州地铁5号线被称为“换乘之王”,一期36座车站中,就有14座是换乘站。5号线不仅将连接火车西站、城站、萧山火车南站三大交通枢纽,方便杭州人的长途出行,更能极大的促进未来科技城的发展。

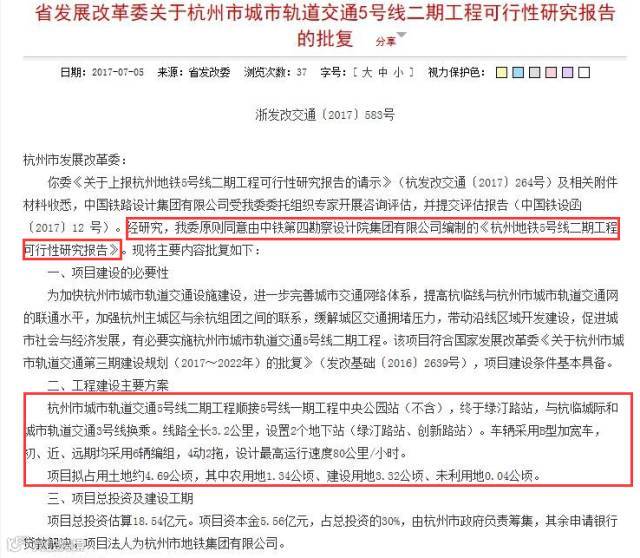

而就在这两天,浙江省发展和改革委员会正式批复了《杭州市城市轨道交通5号线二期工程可行性研究报告》。




工程建设主要方案为:


杭州市城市轨道交通5号线二期工程顺接5号线一期工程中央公园站(不含),终于绿汀路站,与杭临城际和城市轨道交通3号线换乘。线路全长3.2公里,设置2个地下站(绿汀路站、创新路站)。车辆采用B型加宽车,初、近、远期均采用6辆编组,4动2拖,设计最高运行速度80公里/小时。


项目拟占用土地约4.69公顷,其中农用地1.34公顷、建设用地3.32公顷、未利用地0.04公顷。



项目总投资估算18.54亿元。

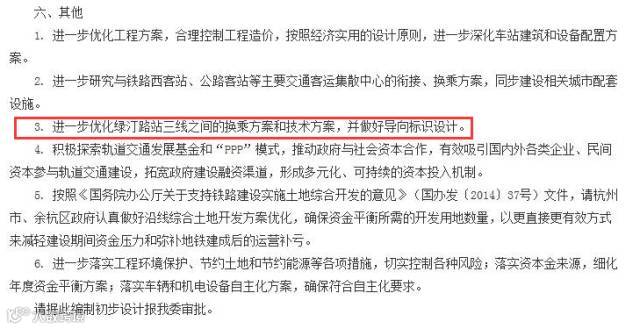

另外,还特别说明了要“进一步优化绿汀路站三线之间的换乘方案和技术方案,并做好导向标识设计。”


未来,5号线3号线以及在建的杭州至临安城际轨道将在绿汀路站点实现三线换乘。



那么,5号线现在进度如何?什么时候能开通?


根据杭州地铁建设计划,5号线一期和二期都计划将于2019年12月开通。5号线一期目前已有6个车站完成主体结构施工,二期的创新路站、绿汀路站均已开始施工。


杭州地铁建设时间表



开通试运营时间

线路

现状

201712

2号线二期和三期:丰潭路站-良渚站

已完成所有车站主体施工,8月实现轨通。

4号线一期南段:近江站(不含)-浦沿站

8个车站都完成主体结构施工,两条过江隧道即将成功穿江。

201912

5号线一期:香樟路站-中央公园站

6个车站完成主体结构施工。

5号线二期:中央公园站(不含)-绿汀路站

创新路站、绿汀路站开始施工。

杭临线:锦南新路站-绿汀路站

2座车站进入主体施工阶段。

20206

1号线三期:下沙江滨站(不含)-萧山机场站

工程可行性研究报告和初步设计均已通过专家评审。

6号线一期:双浦站-丰北站

19座车站除3座换乘站(中医药大学站、江陵路站、钱江世纪城站)已与其他线同步建设,另有1座车站和1座风井主体结构完工。

6号线二期:丰北站(不含)-东宁路站

工程可行性研究报告和初步设计均已通过专家评审。

9号线一期南段:四季青站-客运中心站

9号线一期北段:临平站-昌达路站

工程可行性研究报告和初步设计均已通过专家评审。

202012

杭富线:美院象山站-桂花西路站

富阳区44区间正在施工。

20216

7号线:吴山广场站-江东二路站

工程可行性研究报告和初步设计均已通过专家评审。

8号线一期:文海南路站-江东站

工程可行性研究报告和初步设计均已通过专家评审.

202112

3号线一期主线:文一西路站-星桥路站

3号线一期支线:小和山-百家园路站

工程可行性研究报告和初步设计均已通过专家评审。

4号线二期:彭埠站(不含)-紫金港路站

工程可行性研究报告已通过专家评审。

10号线:浙大站-新兴路站

工程可行性研究报告和初步设计均已通过专家评审。
