公司将于11月17号召开一场关于改性塑料工艺的《共混.智造》主题会议,作为行业小白,老板吩咐,多去看看改性工厂建造资料,才对会议有更深的理解。小编千方百计、上天入地看了很多内容,整理出这篇10条双螺杆挤出规模的塑料改性工厂建造计划工期表,感觉收益颇丰,现分享出来,供业内人参考,如有不当之处,请点评!
| 任务名称 | 工期 |
|---|---|
| 塑料改性项目实施计划总工期 | 420 days |
| 第一类 厂房建设 | 240 days |
| 图纸设计/审图/预算 | 30 days |
| 建设招标 | 30 days |
| 厂房建设 | 150 days |
| 厂房交付 | 30 days |
| 第二类 关健设备清单(1)采纳/到货 | 330 days |
| (1)-1 双螺杆挤出机 进口,90 2台 | 330 days |
| (1)-2 双螺杆挤出机 国产,高扭矩75 5台 | 180 days |
| (1)-3 双螺杆挤出机 国产,高扭矩52 3台 | 180 days |
| (1)-4 双螺杆挤出机 国产,35 2台 | 180 days |
| (1)-5 混料机 国产,1600型/1600,10台 | 90 days |
| (1)-6 失重式计量秤 进口,国内组装 37台 | 180 days |
| (1)-7 物料输送系统,原料/成品 国产,1项 | 180 days |
| (1)-8 切粒机 进口,400型2台 | 210 days |
| (1)-9 切粒机 国产,300型/200型/100型 10台 | 120 days |
| (1)-10 均化仓 国产,在线均化,90型/75型 10台 | 90 days |
| (1)-11 全自包装线 3COM-5U, 2条 | 180 days |
| (1)-12 半自动包装线 5条 | 180 days |
| 第三类 工艺管线/钢结构平台/料仓图纸设计 | 90 days |
| (2)-1 螺筒冷却水系统 | 90 days |
| (2)-2 水槽循环冷却水系统 | 90 days |
| (2)-3 自来水供水/均化仓清洗管道 | 90 days |
| (2)-4 均化仓及包装线冷却管网 | 90 days |
| (2)-5 RO水系统 | 90 days |
| (2)-6 集中制冷系统 | 90 days |
| (2)-7 动力电缆及桥架,低压配电柜至机台 | 90 days |
| (2)-8 公共系统及辅助设备电缆及桥架 | 90 days |
| (2)-9 精密设备独立接地机系统 | 90 days |
| (2)-10 压缩空气系统 | 90 days |
| (2)-11 集中真空系统 | 90 days |
| (2)-12 机头抽排烟系统 | 90 days |
| (2)-13 玻纤口抽排烟系统 | 90 days |
| (2)-14 直流马达送排风系统 | 90 days |
| (2)-15 电柜隔离送风系统 | 90 days |
| (2)-16 分料房1/2抽排风系统 | 90 days |
| (2)-17 助剂配料房抽排风系统 | 90 days |
| (2)-18 配粉房抽排风系统 | 90 days |
| (2)-19 注塑打板区抽排风系统 | 90 days |
| (2)-20 维修保养区抽排风系统 | 90 days |
| (2)-21 BDP预热输送系统 | 90 days |

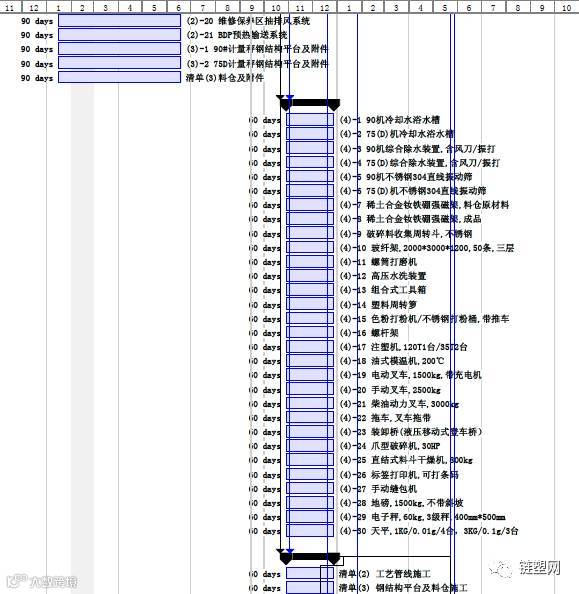

| (3)-1 90# 计量秤钢结构平台及附件 | 90 days |
| (3)-2 75D 计量秤钢结构平台及附件 | 90 days |
| 清单(3)料仓及附件 | 90 days |

| 第四类 辅助设备采购/到货 | 60 days |
|---|---|
| (4)-1 90机冷却水浴水槽 | 60 days |
| (4)-2 75(D)机冷却水浴水槽 | 60 days |
| (4)-3 90 机综合除水装置,含风刀/振打 | 60 days |
| (4)-4 75(D)综合除水装置,含风刀/振打 | 60 days |
| (4)-5 90 机不锈钢304直线振动筛 | 60 days |
| (4)-6 75(D)机不锈钢304直线振动筛 | 60 days |
| (4)-7 稀土合金钕铁硼强磁架,料仓原材料 | 60 days |
| (4)-8 稀土合金钦铁硼强磁架,成品 | 60 days |
| (4)-9 破碎料收集周转斗,不锈钢 | 60 days |
| (4)-10 玻纤架,2000*3000*1200,50条,三层 | 60 days |
| (4)-11 螺筒打磨机 | 60 days |
| (4)-12 高压水洗装置 | 60 days |
| (4)-13 组合式工具箱 | 60 days |
| (4)-14 塑料周转箩 | 60 days |
| (4)-15 色粉打粉机/不锈钢打粉桶,带推车 | 60 days |
| (4)-16 螺杆架 | 60 days |
| (4)-17 注塑机,120T1台/35T2台 | 60 days |
| (4)-18 油式模温机,200℃ | 60 days |
| (4)-19 电动叉车,1500kg,带充电机 | 60 days |
| (4)-20 手动叉车,2500kg | 60 days |
| (4)-21 柴油动力叉车,3000kg | 60 days |
| (4)-22 拖车,叉车拖带 | 60 days |
| (4)-23 装卸桥(液压移动式登车桥) | 60 days |
| (4)-24 爪型破碎机,30HP | 60 days |
| (4)-25 直结式料斗干燥机, 800kg | 60 days |
| (4)-26 标签打印机,可打条码 | 60 days |
| (4)-27 手动缝包机 | 60 days |
| (4)-28 地磅,1500kg,不带斜坡 | 60 days |
| (4)-29 电子秤,60kg,3级秤,400mm*500mm | 60 days |
| (4)-30 天平,1KG/0.01g/4台,3KG/0.1g/3台 | 60 days |

| 第五类 工艺管线施工 | 60 days |
|---|---|
| 清单(2) 工艺管线施工 | 60 days |
| 清单(3) 钢结构平台及料仓施工 | 60 days |
| 第六类 设备安装/系统调试 | 30 days |

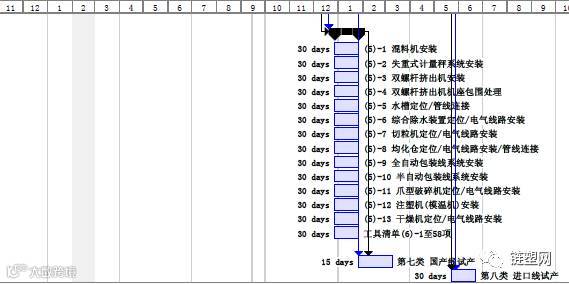

| (6)-1 混料机安装 | 30 days |
| (6)-2 失重式计量秤系统安装 | 30 days |
| (6)-3 双螺杆挤出机安装 | 30 days |
| (6)-4 双螺杆挤出机机座包围处理 | 30 days |
| (6)-5 水槽定位/管线连接 | 30 days |
| (6)-6 综合除水装置定位/电气线路安装 | 30 days |
| (6)-7 切粒机定位/电气线路安装 | 30 days |
| (6)-8 均化仓定位/电气线路安装/管线连接 | 30 days |
| (6)-9 全自动包装线系统安装 | 30 days |
| (6)-10 半自动包装线系统安装 | 30 days |
| (6)-11 爪型破碎机定位/电气线路安装 | 30 days |
| (6)-12 注塑机(模温机)安装 | 30 days |
| (6)-13 干燥机定位/电气线路安装 | 30 days |
| 工具清单(6)-1至58项 | 30 days |
| 第七类国产线试产 | 15 days |
| 第八类进口线试产 | 30 days |
