今年初,随着国家发展改革委、中央网信办、工业和信息化部、国家能源局联合印发通知,同意在京津冀、长三角、粤港澳大湾区、成渝、内蒙古、贵州、甘肃、宁夏等8地启动建设国家算力枢纽节点,并规划了10个国家数据中心集群,“东数西算”工程正式启动。

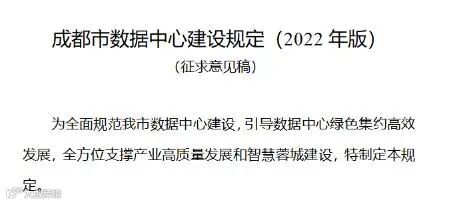

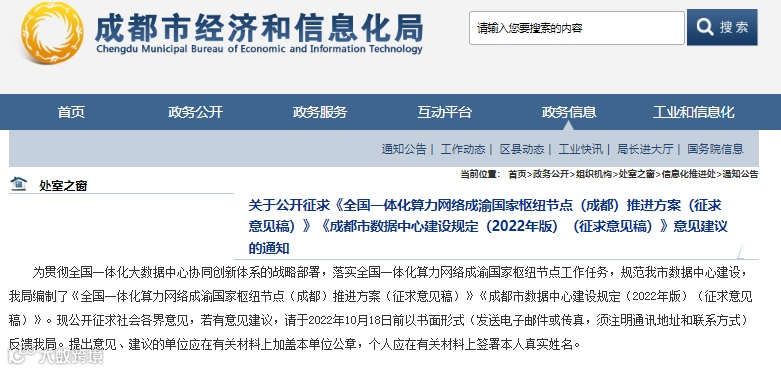

为响应国家号召,推动数据中心集群建设,提升算力服务水平,引导数据中心行业有序、良性发展,日前,成都市经济和信息化局编制了《全国一体化算力网络成渝国家枢纽节点(成都)推进方案(征求意见稿)》(简称推进方案)和《成都市数据中心建设规定(2022年版)(征求意见稿)》(简称建设规定),并公开向社会各界征求意见。

《推进方案》从总体要求、功能布局、重点任务、保障措施等多个方面。
总体要求指出,到2025年,天府数据中心集群起步区全面建成,算力供给更加优质,数据管理机制进一步健全,数据中心产业实现集群发展,初步形成数据、算力、算法、应用资源协同的产业生态,建成全国领先算力高地,实现算力设施更加绿色集约、算力服务更加优质高效、算力产业实现集群成链、基础保障更加安全持续。
功能布局要求全面落实国家、四川省的战略部署,着眼总量控制、存量提升,以支撑成渝地区双城经济圈建设、智慧蓉城发展、产业建圈强链为导向,聚焦“三个做优做强”,优化天府数据中心集群的功能分布,灵活布局若干城市内部边缘数据中心,形成“群—城”互补、“云—边”协同的全市一体化数据中心体系。
另外,重点任务重心放在着眼城市功能提升,高质量建设新型数据中心;提升算力服务水平,打造全国领先算力高地;深入推进建圈强链,做优做强数据中心产业;深化数算融合应用,赋能经济社会数智转型;做强关键基础保障,实现安全可持续发展。
《建设规定》对功能定位、空间布局、投建主体、设计指标、绿色指标、网络安全、项目成效、边缘数据中心等方面进行了详细的规划。
如空间布局方面,新建大型、超大型数据中心原则上应布局在天府数据中心集群起步区内,其他区(市)县已建成的大型、超大型数据中心因计算业务确需扩容的,在符合政策要求的前提下,可申请原址扩建。
设计指标方面,有数据中心的选址、设计、施工、节能、技术等要求应国家和行业标准执行,新建数据中心规模应在3000个标准机架(折算功率为2.5KW)以上,新建、扩建数据中心亩均标准机架数量应不低于200架,新建数据中心投运两年内核心软硬件自主可控比例宜达到90%等要求
绿色指标方面,要求新建数据中心PUE值应不高于1.25,并且应在投运两年内通过绿色等级评估,并达到4A及以上等级,PUE值高于1.5的老旧数据中心应开展绿色节能改造,改造后PUE应不高于1.3,IT设备总功率不得超过改造前。
要求边缘数据中心规模应在100个标准机架以内,平均机架设计功率不低于6KW;选址应贴近应用、按照需求建设;投运后年均PUE应不高于1.5;网络带宽应能满足业务需求,并有冗余线路。
总之,通过征求意见,无论是《推进方案》还是《建设规定》都会更加完善,具体、高效的布局和措施都将致力于全面规范我市数据中心建设,引导数据中心绿色集约高效发展,全方位支撑产业高质量发展和智慧蓉城建设,更好地服务城市能级提升。
