二季度,TNGA组装制准按计划顺利进行,1.5L(1#线)做为公司首条TNGA生产线,同时也是TNGA 1.5L机型事业体首发生产线。

在制准期间面临着几个难点。一是没有类似发动机的生产经验,二是日本TMC及事业体没有可借鉴的经验。为了能在2020年顺利量产,用可靠的品质和更高的性价比迅速占领市场,制准组从基础学习。从日本TMC下发364页工作图入手,分成3个步骤进行阶段性学习。

第一步:1.学习工作图、熟悉作业的同时,对比1.2T现有作业。预想排查新生产线的安全、品质隐患,在建线前期预防作业中存在的隐患,横展各生产线好的做法。

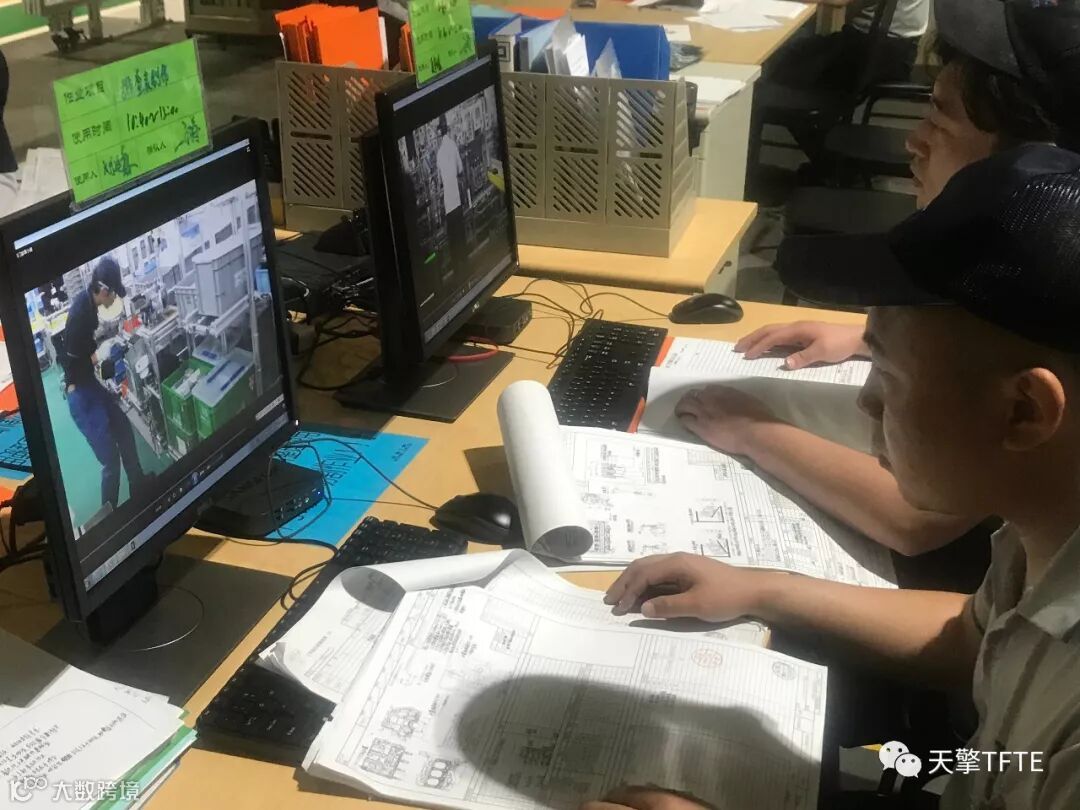

第二步:观摩借鉴日本上乡工厂 2.0L生产线的作业录像。从中借鉴好的作业手法,工治具的样式,从而横展到新项目中,为制准期间的工作能够更好的推进奠定基础。

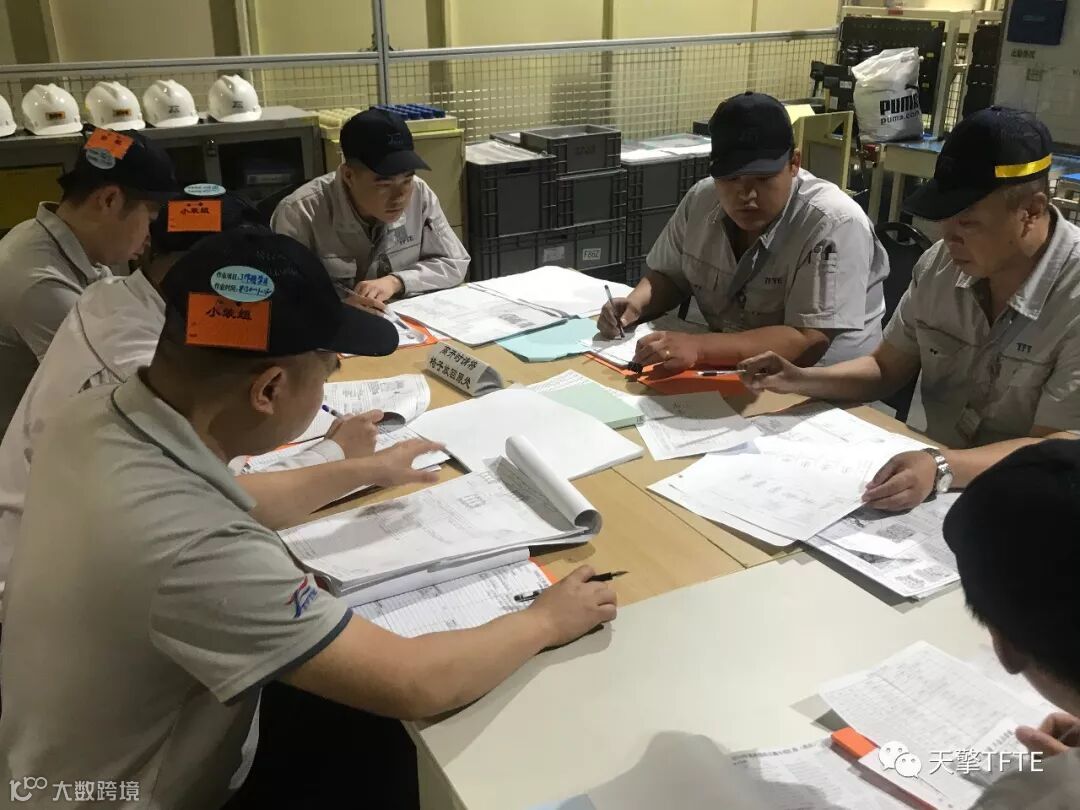

第三步:手顺要领书、作业组合的作成。通过前两歩的学习积累,结合ZR线、1.2T线建线经验,作成手顺要领书和作业组合票,达成担当的每个人都具备制定标准作业的水平。
