福建省晋华集成电路有限公司(简称晋华集成电路,JHICC)是由福建省电子信息集团、晋江能源投资集团有限公司等共同出资设立的先进集成电路生产企业。在中国“十三五”集成电路重大生产力布局规划中,晋华集成电路作为重要组成部分名列其中。

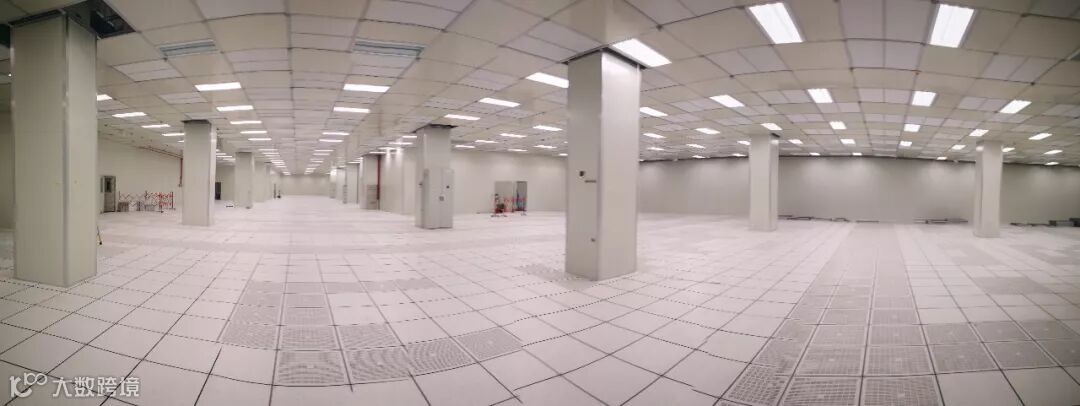

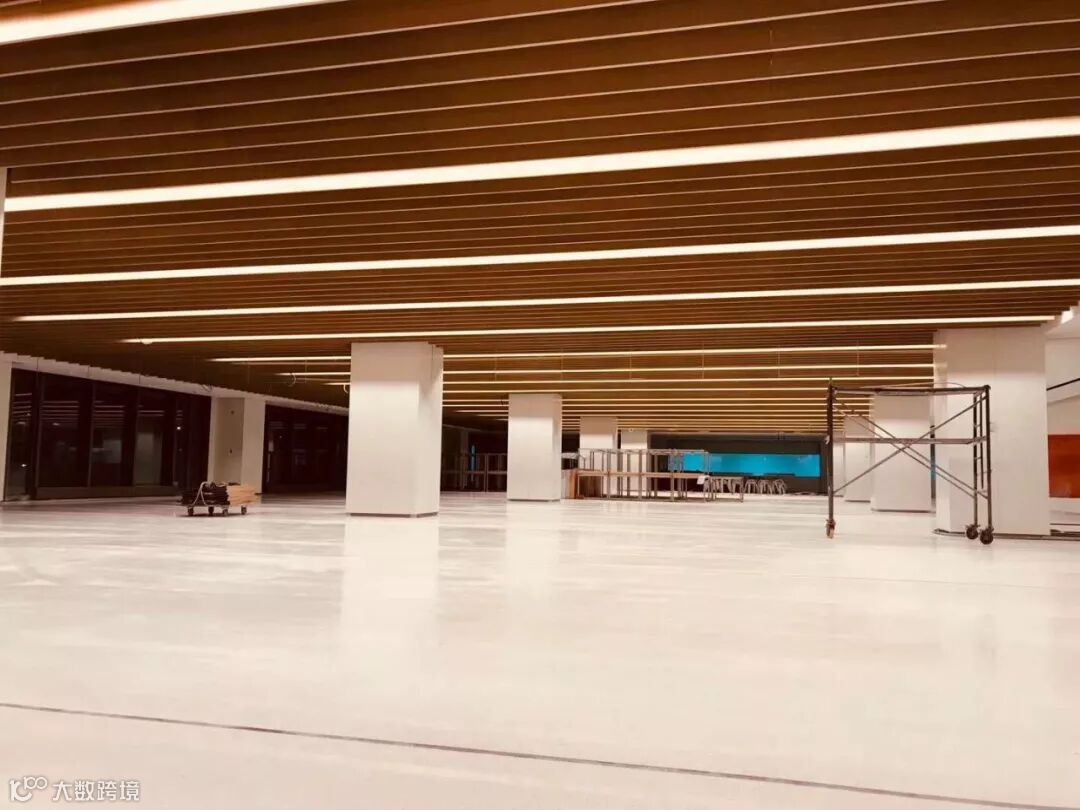

福建省晋华集成电路有限公司存储器生产线建设项目(以下简称晋华项目)坐落于福建省泉州市晋江市国际企业大道。中电四承建的OB栋测试区厂房洁净室,面积达8800㎡,包含洁净室区域内装修、电气、空调水、消防、自控系统等整体二次深化设计及施工。OB栋及附属栋电气(电气B标段),包含电力、通信、消防系统的桥架施工,设备配电及照明系统施工。
施工周期:2017 年 10 月 5 日—2018 年 6 月 30 日
洁净区整体正压送风时间: 2018 年 4 月
洁净系统调试、检测时间: 2018 年 6 月 1 日—2018 年 6 月 30 日
在项目执行过程中,项目部对晋华项目的二次深化设计要求极其严格,所有施工图纸必须要通过深化设计并复核计算,审核无误后才能施工。尤其在AMC检测方案、防微震计算等方面,项目团队通过广泛学习借鉴世界先进经验,不断刻苦钻研、精益求精,加班加点复核所有参数,时常为了优化一个细节而讨论至深夜。经过大家齐心协力,项目所有工序都按照要求圆满完成。
项目团队一颗心,齐力可断金。项目团队拧成绳,困苦也无妨。晋华项目正压送风时间节点为4月15日,但由于其他客观原因,一直延误到5月18日中午主电才送入中电四项目部配电间。从收到讯息当日中午起,项目经理及所有工程师严守现场督察,经过全体项目人员的高效配合,下午六点,所有调试、测试等任务在各方见证下圆满完成。机组开始运转,但团队成员却丝毫没有半分松懈,所有相关工程师现场值班至凌晨,严密监视各项数据运行情况,顺利实现了当日送电及正压送风。
项目建设过程中,在四十多家平行包中,中电四项目部凭借安全、质量、进度等方面的突出表现,始终名列前茅,项目部获得业主月综合评比第一名两次、第二名一次、第三名一次。
