说起兰州这座塞外之城,让人不由想起唐代诗人王之涣笔下著名的《凉州词》。黄河远上白云间,一片孤城万仞山。羌笛何须怨杨柳, 春风不度玉门关。中电四公司西南工程中心兰州佛慈制药项目,正位于甘肃省兰州市兰州新区中川村佛慈制药工业园。
兰州佛慈制药项目施工内容包括:前处理车间的净化工程、空调自控、洁净区间弱电工程、低压配电室、工艺管道、电气照明工程、热力站、给水工程、工艺设备、暖通空调工程、洁净区间电气照明工程。项目总建筑面积达37145㎡。

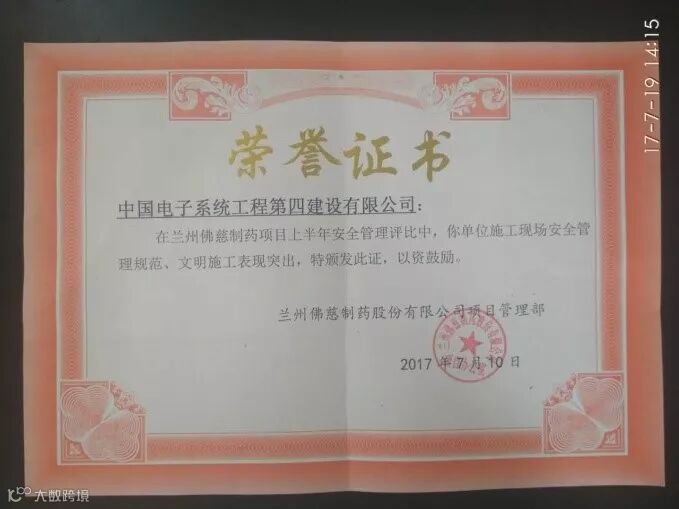

在建设过程中,项目部严格遵循公司有关安全生产的制度规定,始终把安全管理视作重中之重,形成了天天讲安全、人人重安全的风气。项目部设立安全警示标语、宣传栏等,坚持每日安全早会,提醒施工人员安全注意事项。项目现场做好每日安全巡视,发现安全隐患及时纠正。正是项目现场安全管理落实到位,实现了整个项目施工期无任何安全事故。为此,项目部受到业主、监理、管理公司等一致好评,在业主组织的安全评比中,项目部喜获“施工现场安全管理规范、文明施工表现突出的荣誉”。

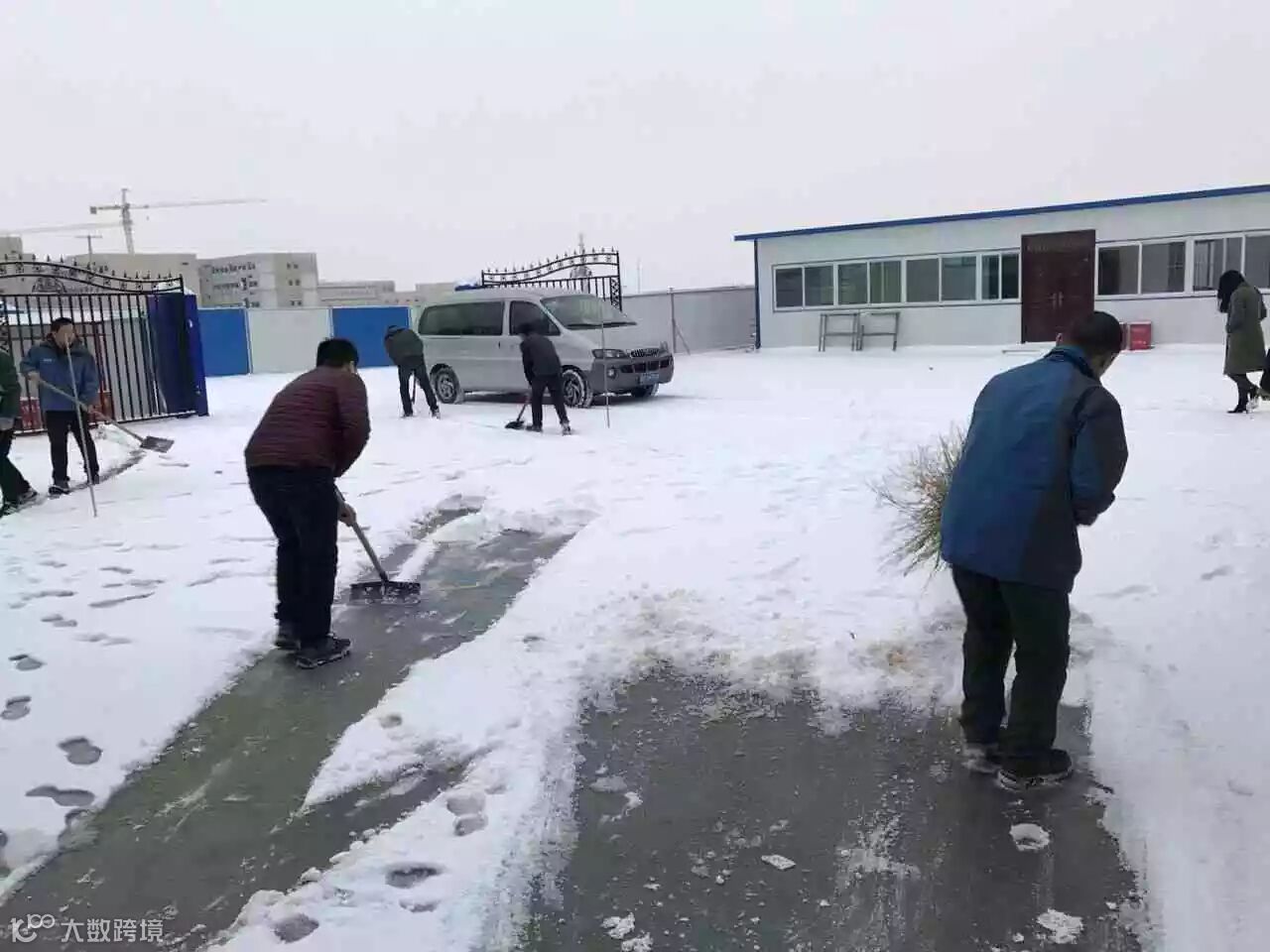

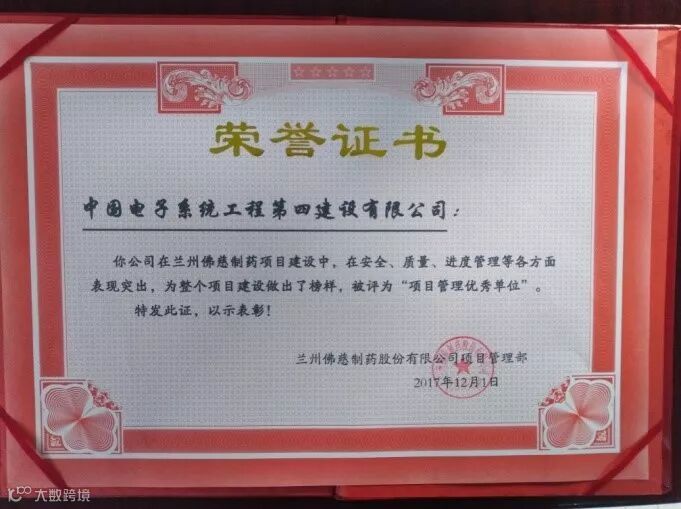

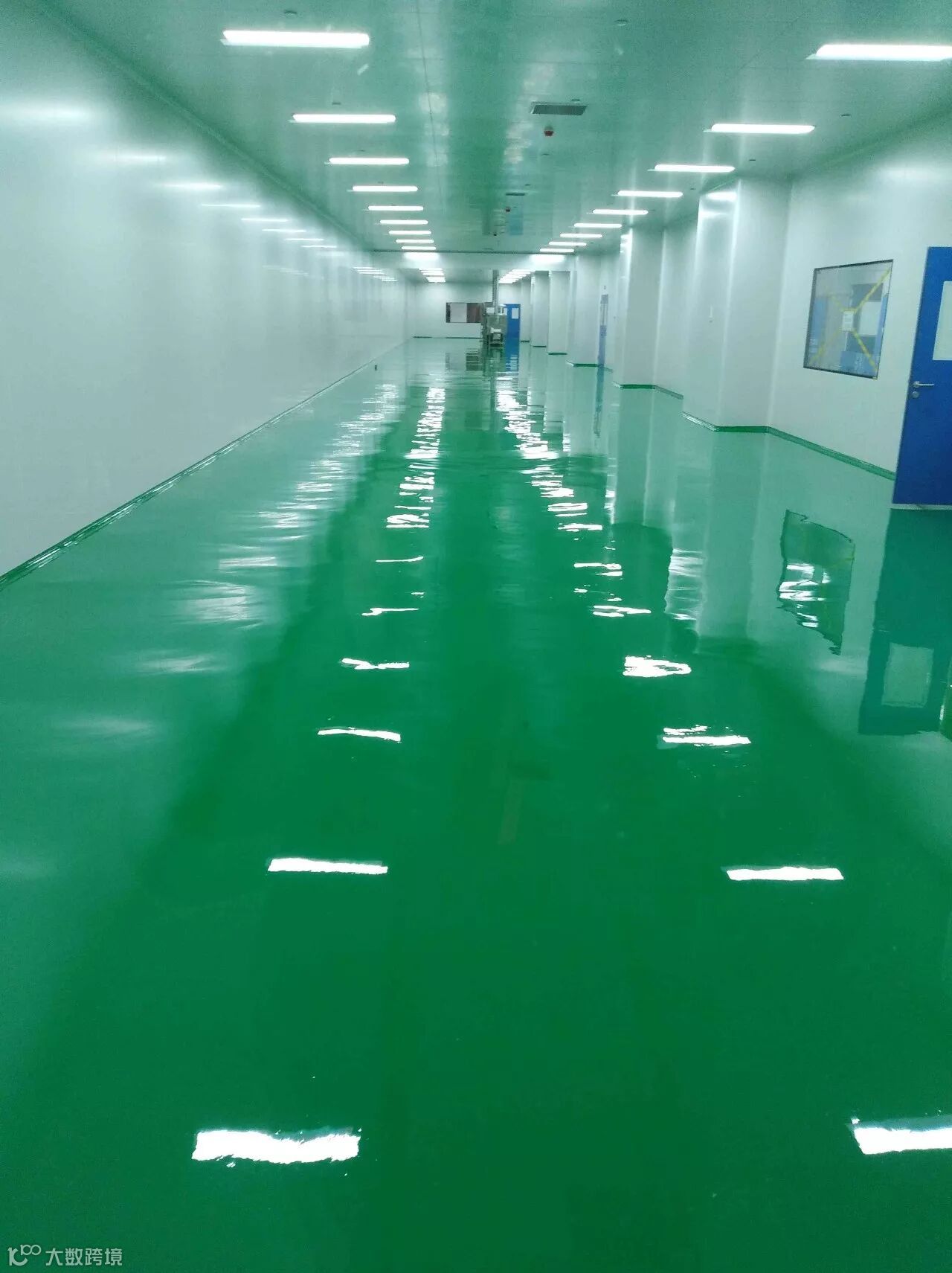

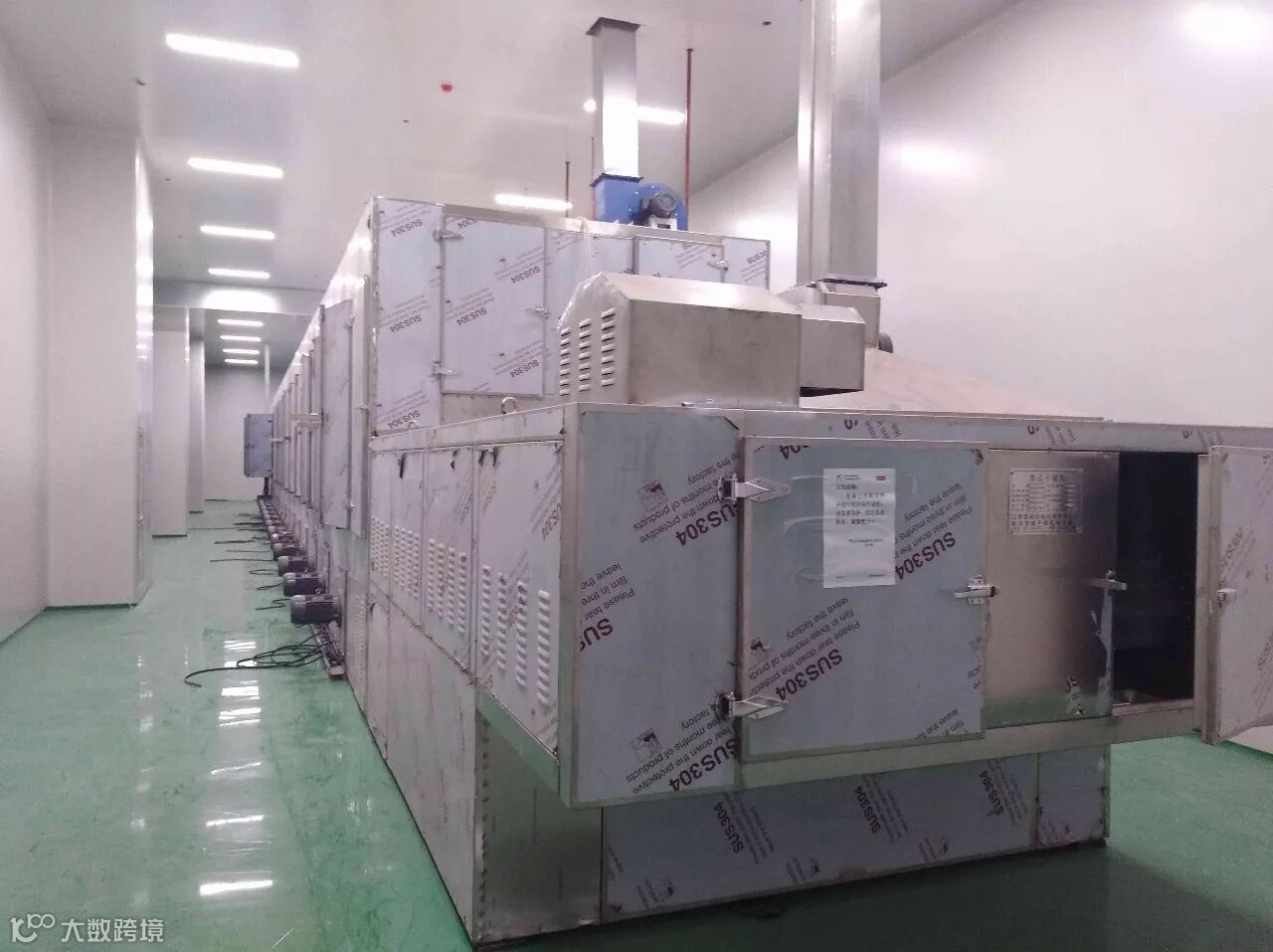

困难是礁石,海水敢于进击才碰撞出了激烈雄浑的浪花。项目建设有时并不是一帆风顺,项目工程师也遇到过种种难关:业主工艺设备未能按时到场,影响设备安装进度;十月漫天飞雪气温骤降,严重影响环氧面层施工。面对外部不利因素,项目经理李华新带领项目员工迎难而上,科学调度、精确指挥。每天核对进度完成情况,排查影响进度的因素,及时调整进度计划,努力做到忙而不乱、有条不紊。各专业工程师对待工作细致入微,一台一台空调机组、吊式空调等设备进行调试,经常是自己动手开关阀门、清洗过滤器、疏水阀排水等。各专业施工队伍不惧困难,加班加点,保质量保进度。经过项目部全体人员辛勤努力,终于按进度计划完成了施工,在四个平行包中,中电四项目部负责施工的前处理车间需要最先交工,项目部被业主授予“项目管理优秀单位”。
