总投资48亿、中电四公司这个项目又是北京市重点工程!

总投资48亿、中电四公司这个项目又是北京市重点工程! CEFOC中电四公司
2020-04-23
2
导读:以客为尊,服务领先


TA是:

北京首条大规模量产8英寸的集成电路产线

北京市2019重点工程之一、

项目建设规模约11万平方米、

总投资达48亿、

将建成国内技术最先进的特色工艺产线

...

TA就是:



燕东微电子8英寸集成电路研发产业化及封测平台项目


燕东微电子项目位于北京经济技术开发区,共有18个单体建筑,项目建成后将作为8英寸芯片研发、制造、封装为一体的综合芯片生产厂区。该项目将是北京首条大规模量产8英寸的集成电路产线,主要生产8英寸线宽达0.13um集成电路芯片及其封装后的产品。

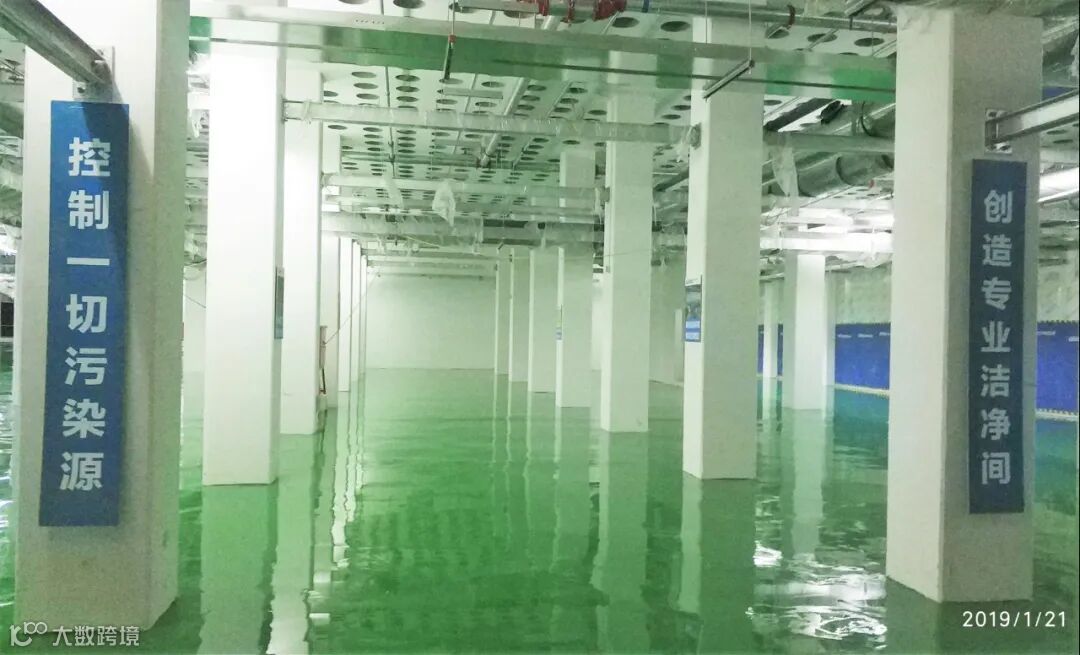

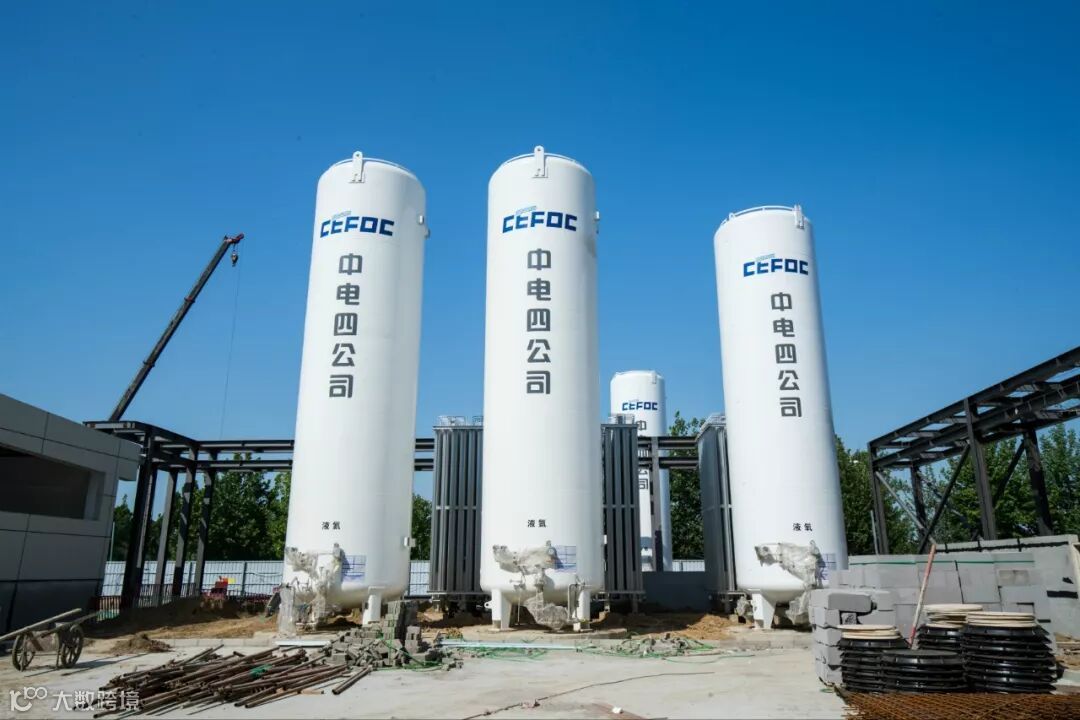

中电四公司负责FAB1建筑装饰装修、给排水及采暖、通风与空调、电气、洁净装修、大宗气体、工艺冷却水及真空、制程排气及二次配等工程的建设;CUB装饰装修、冷热源设备及管道安装、照明及动力、空调通风;大宗气站;FAB2建筑装饰装修、给排水水及采暖、通风与空调、电气、洁净装修、大宗气体、工艺冷却水及真空、制程排气及二次配等工程的建设。其中1#生产厂房洁净室面积21437平方米,洁净度CLASS 1级、CLASS100。



中电四公司建设的这个项目到底有多牛,

允许小编先进一段视频告诉你:

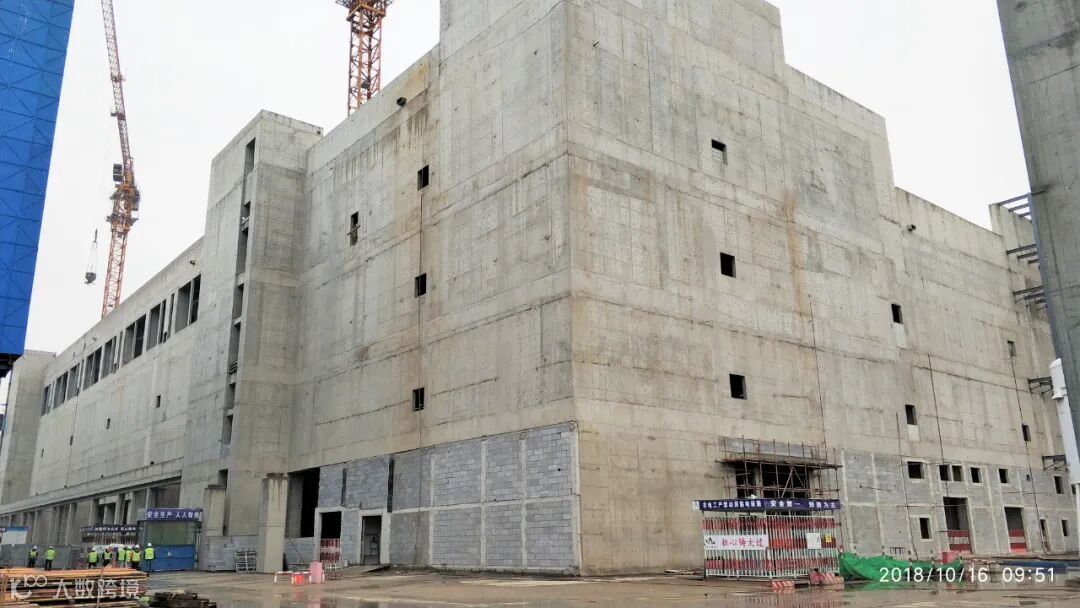

2018年9月28日

项目正式开工

2018年11月20日

洁净室封闭完成

2018年12月11日

核心区正压送风完成

2018年12月31日

核心区保洁完成

2019年1月20日

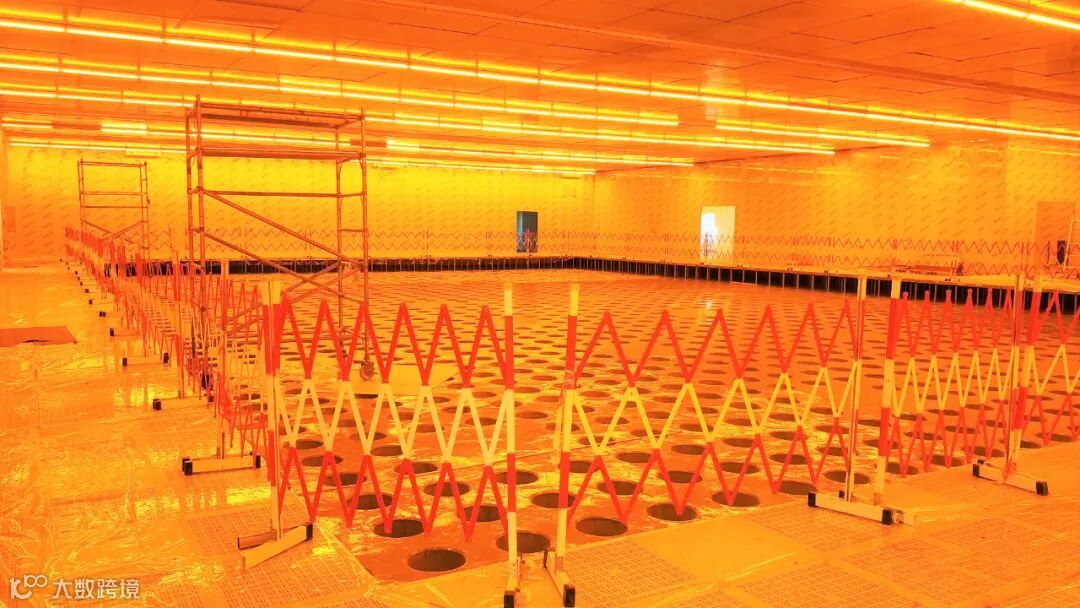

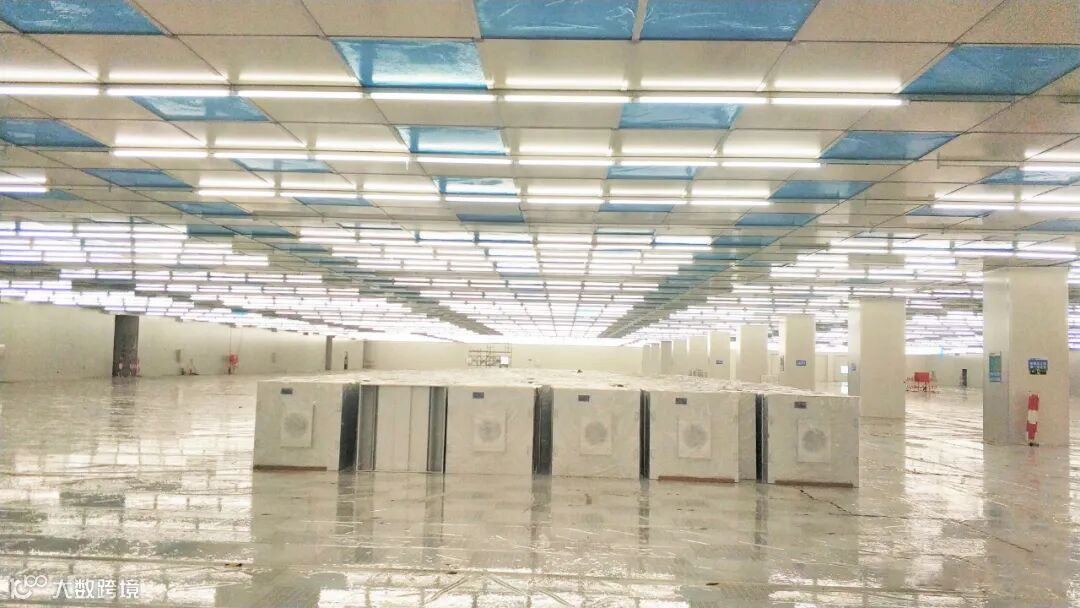

核心区FFU安装完成

2019年4月28日

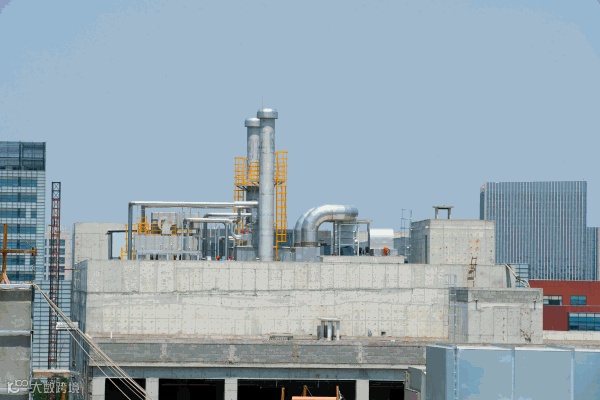

CUB动力设备安装完成

2019年6月24日

洁净室环境达标

2019年6月25日

业主设备搬入

2019年9月25日

通线设备二次配完工





15天完成北侧回风夹道内的工作!

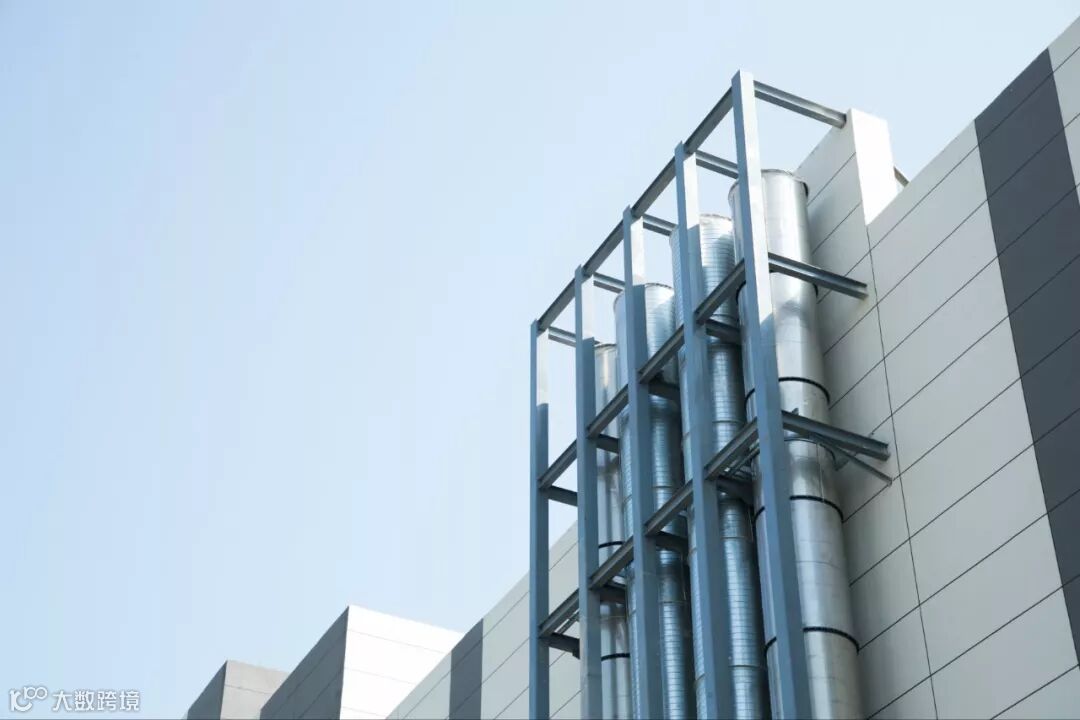

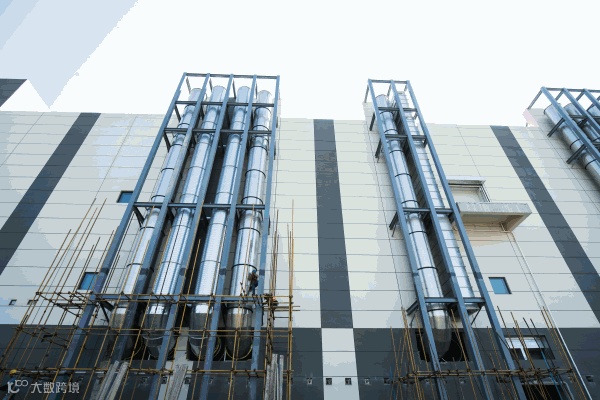

1#楼核心生产区北侧回风夹道长度为140米,高度为20.5米,宽度为3米,内有多种管线需要交叉施工安装,时间紧、工序多、专业交叉多且危险系数高,尤其是新风管约4200平方、排烟管约1200平方,空间狭小,安装体量大、难度系数高。

为顺利完成施工,项目部组织专项施工会议,选定使用升降车施工方案;施工过程中项目部精心组织、有序排定工序,24小时连续作业,在15天内顺利完成回风夹道内各种管线安装工作。



15天安装完成14000平方truss层风管!

FAB1#上夹层洁净风管约10000平方,排烟风管约4000平方,这是洁净室施工的第一个重大任务,能否顺利完成将影响整个洁净区的后续工作。

项目部通过BIM建模进行空间管理,精确制定方案,以满足现场实际施工需求。



科学论证、精准执行

FAB1#上夹层距华夫筒地面约7米,屋面距华夫筒地面约10米,大批量的风管安装,存在严重的安全风险。在执行过程中,项目部从实际出发,果断放弃最初制定的钢梁层满铺跳板的安装方案,而是根据项目特点,安全组建议更换升降车作为主要的安装方案,增加安全系数、提高安装效率,实际执行过程中也充分证明了方案的可行。

方案制定好之后,各专业有序安排施工,为项目后期执行树立了标杆。


多次获业主肯定!


2019年6月5日,项目部接到6月11日要在核心区进行清扫仪式,为设备搬入做准备的通知,为配合好业主方完成此次节点,项目部对工作进行细化,各专业工程师在5天时间内将涉及区域的照明、FFU送风送电、盲板安装、管制口整顿、现场宣传布置等工作全部完成,得到业主方的高度赞许。



2019年12月31日,北京燕东二次配项目部克服时间紧、设备搬入数量多等困难,在业主规定时间内,保质保量地完成了20K机台的HOOK UP工作,业主方北京燕东微电子科技有限公司特授予中电四公司“优秀供应商”称号。



2019年12月26日,北京燕东二次配项目部全体同事群策群力,在施工进度、质量、安全、文明施工等方面均得到业主方的认可,为项目设备搬运创造了条件,业主方北京宇翔电子有限公司特授予中电四公司“最佳配合度奖”。


这是一个上下同欲、风雨同舟的团队!


2018年年末,正值隆冬时节,因市政、电力等供水供电不能满足施工条件,为了满足给建筑物内供应热风的条件,在项目经理刘杰的带领下,项目团队群策群力,提出使用市政热水供空调机组送风、临电供电的临时方案,解决了现场施工条件不足的燃眉之急。待方案确定后,为监测空调机组的顺利运行、应对突发问题,项目部成立临时值班小组,每位值班同事在白天正常上班后,仍要在晚上通宵值守,以保证设备的正常运转。


经过一个多月的辛苦奋战,保障了设备在临时运行期的正常运转,为项目顺利进行提供了支持。



很快,项目部迎来重大节点—正压送风,在充分考虑实际条件的情况下,项目经理部制定了限时临时电供应MAU机组送风的计划。为实现这个目标,各专业工程师紧密团结、目标一致,电气组在安松召的带领下,核算符合、拉设临时电缆等负责供电;暖通组在万成伟的带领下,加班加点完善新风系统、拆改送风口等;装修组在王洪杰的带领下,清查封堵、封闭空间等,终于在业主规定的时间内顺利完成正压送风。



在公司技术中心帮助指导下,项目部工程师认真学习公司标准作业技术文件及作业流程,结合本项目特点分析出本专业重难点,提前制定施工工序及方案,在施工过程中及时总结经验及知识点,每月填报的技术月报在公司评比中多次获奖。



项目部率先开展“工程师全员BIM培训计划”,通过培训及考核,项目部工程师都基本掌握了BIM技术,在FAB2项目及二次配项目中,工程师积极将所学BIM技术用于实际操作,充分提高了工作效率。



目前项目已顺利移交给业主方,

未来,中电四公司将继续秉持

“求实、诚信、和谐、勤奋”的价值观,

坚持“以客为尊、服务领先”的经营理念,

以打造国内一流工程公司为目标,

创建精品工程!


出品丨宣传部

报送丨半导体工程中心 王映芳


【声明】内容源于网络
0
0
CEFOC中电四公司
中国电子系统工程第四建设有限公司专注于高科技工程领域,以“国内一流工程公司”为目标,秉承“求实、诚信、和谐、勤奋”的价值观和“以客为尊,服务领先”的经营理念,可提供咨询、规划、设计、采购、工程承包、工程产品制造、运行维护等全过程优质服务。
内容 1962
粉丝 0
CEFOC中电四公司 中国电子系统工程第四建设有限公司专注于高科技工程领域,以“国内一流工程公司”为目标,秉承“求实、诚信、和谐、勤奋”的价值观和“以客为尊,服务领先”的经营理念,可提供咨询、规划、设计、采购、工程承包、工程产品制造、运行维护等全过程优质服务。
总阅读4.2k
粉丝0
内容2.0k
