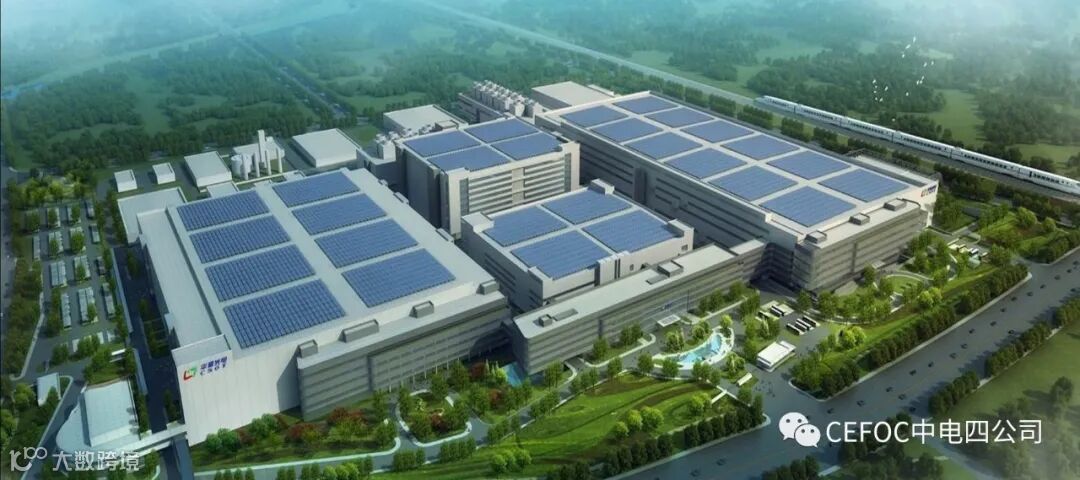

武汉华星光电项目效果图
该项目是湖北省2019年省级重点建设项目,项目建成后,武汉华星柔性屏月产量将由15K增至45K,不仅能够快速提高产能,更将进一步提升中国面板行业的全球竞争力。
中电四公司作为该项目二期洁净A包建设单位,主要负责建设26#建筑生产厂房和28#建筑掩膜清洗间的预留区洁净室工程,洁净区面积约3万平方米。
施工范围包括生产厂房洁净区及附属区域、MAU机房等,含洁净包的深化设计、采购、运输、施工、安装、检测和验收,具体包括洁净室装修(MCT、天花、墙面、地面)、洁净室电气、FFU系统、MAU系统、DCC系统、洁净室消防系统、洁净室自控系统、共用管架等。

该项目位于武汉市东湖高新区,项目建设在疫情期间和节后复工阶段都曾面临严峻的现实挑战,整个项目团队承受着巨大的心理压力。建设期间,公司领导多次亲临现场指导,聘请专业心理咨询团队为员工排解心理压力;技术专家采用现场和远程视频结合的方式及时协调解决技术难题。
项目团队上下一心,努力克服疫情影响,科学合理安排工期,积极统筹一切可用资源,提前达成设备搬入条件,为业主提前释放产能、实现战略布局,抢占柔性和折叠屏市场创造有利条件。

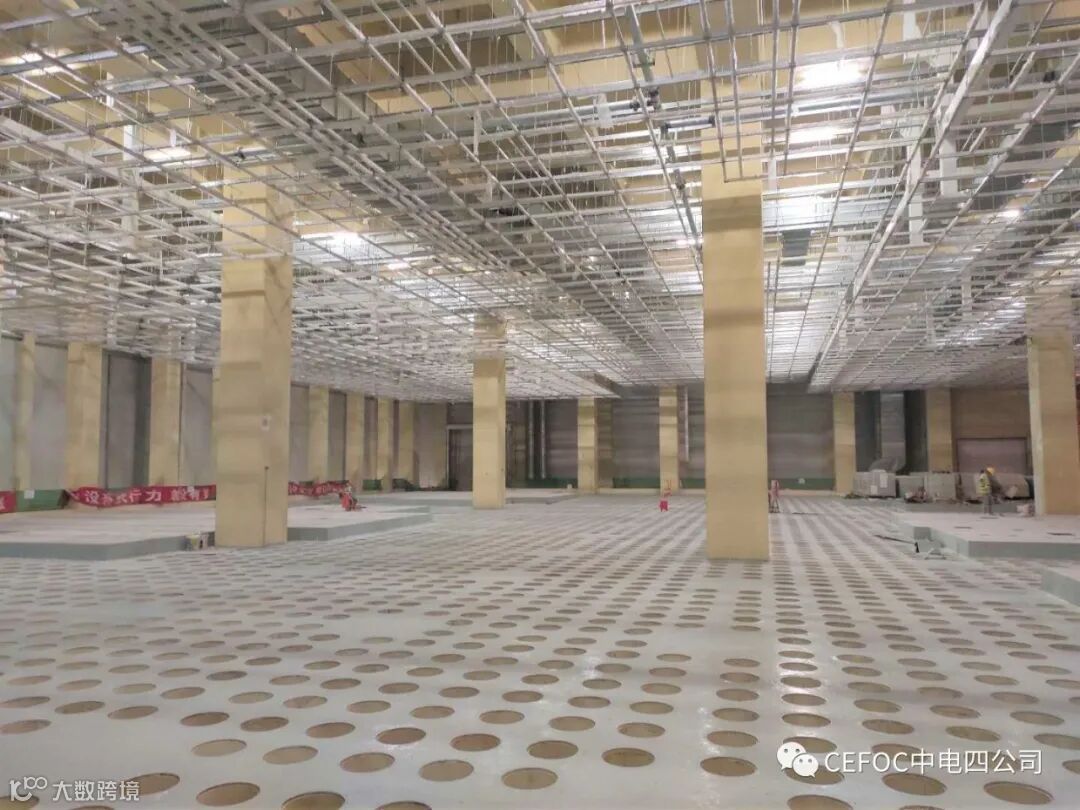

天花龙骨安装完成
抢抓复工复产,按下项目建设“加速键”
3月20日,项目经理李世伟带领项目部管理人员回到工作岗位,白天沟通工人返岗、物流入汉问题,协调相关部门开具返岗证明、物流放行证明,晚上针对业主工期需求调整施工部署,完善复工方案,连续20多天积极奋战在项目板房办公室,复工之路由此拉开帷幕。
项目复工后,为做好疫情防控工作,项目迅速成立疫情防控领导小组,与当地园区办、业主方快速对接,制定疫情防控工作方案、应急处置方案,对现场所有人员进行实名制管控,对工人来源地等基本信息摸底,入场后签订防疫承诺书,做好隔离检测,经核酸+抗体检测合格并经线上三级安全教育培训合格后方可上岗。上岗后,定人定岗持续做好日常体温测量和消毒工作,对食堂、宿舍、工作区域等进行严格防控,做到了员工感染零记录。

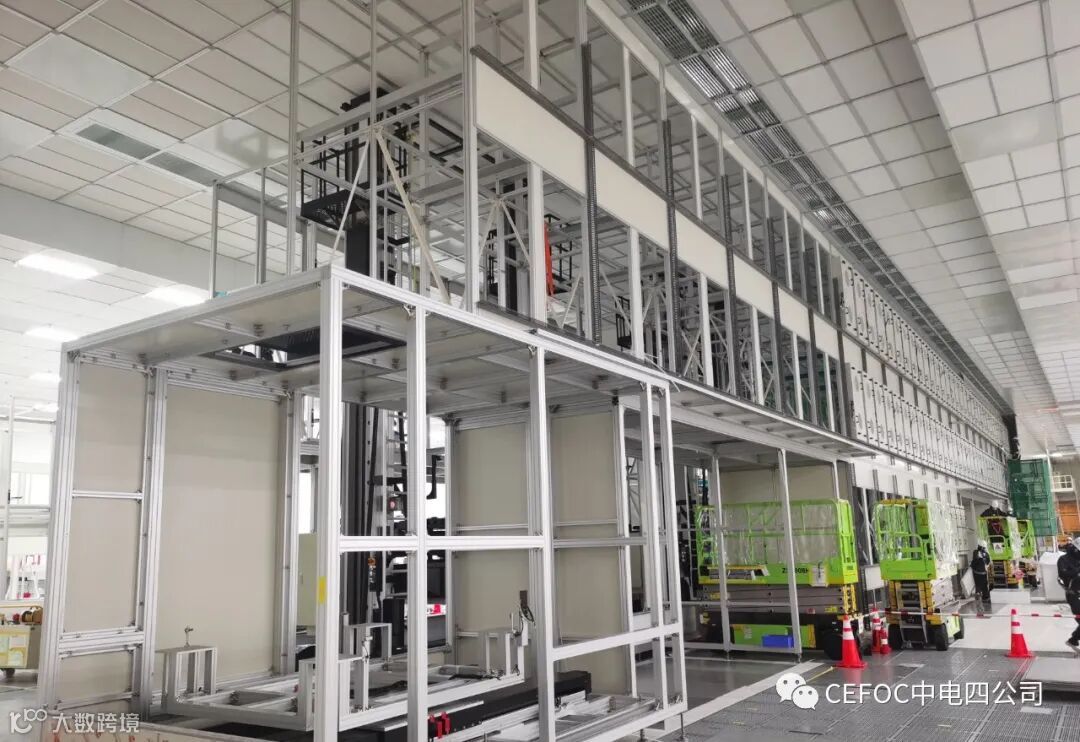

项目现场STK安装
重难点攻坚克难,确保项目建设如期交付
项目建设过程中,电气一期生产区内13条母线路由规划、275台工艺盘柜定位,一期已投产区域二次配、三次配管线未在BIM管理中建模,新增母线、工艺盘柜路无法通过空管规划,项目工程师实地逐一确认现场定位,顺利完成路由规划。
6月28日至29日凌晨,一期生产区停电23条已运行母线需安装63台插接箱,经现场确认、反复培训交底、现场模拟后,项目部决定由22组66名电气作业人员及12名管理人员分三个批次进行作业,管理人员连续作业20小时,顺利按计划完成停电期间母线插接箱安装工作,保证了设备按计划时间复产。

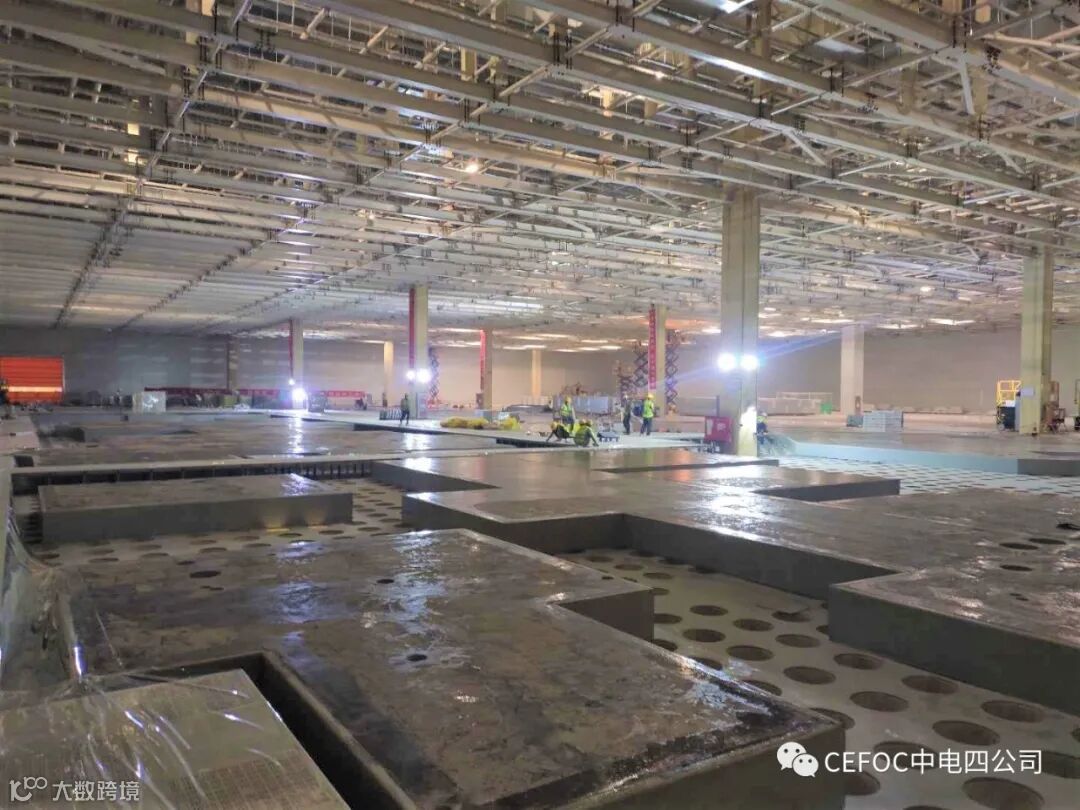

项目建设过程中,面积4815平米的四层基台、高27米的吊装平台层,在外墙完成情况下,地泵泵管无法生根架泵管。通过现场讨论及尝试,项目部采用天泵加地泵转运的方式进行倒运输送、手持式电动推车输送等方式进行,但因前期施工经验不足,转运输送泵动力偏小,经常出现堵管现象,导致混凝土浇筑进展十分缓慢,团队成员基本每天都需要熬夜至凌晨两三点赶进度,在反复的摸索中,项目部制定出修订方案,最终由每天可浇筑300平米左右,提升到每天可浇筑500平米,成功在35天内全部完成浇筑工作,完成了看似不可能的任务。

公司总裁万铜良带队调研华星光电项目
信息化、专业化,提升项目管理水平

中电四公司项目经理李世伟
项目自开工就遭遇突发疫情,项目团队成员36名,平均年龄不到30岁,顶着疫情带来的巨大压力、扛起项目建设的重担,在疫情最严重的武汉地区坚守项目执行,履行公司赋予的使命与责任,践行公司‘以客为尊,服务领先’的经营理念,展现央企的担当。项目执行过程中有的人在一个月内体重下降近15斤、有的人加班现场低血糖晕倒、有的人家人生病不能及时回去探望与照顾等等,充分诠释了公司‘工作优先、团结协作、不怕困难、追求实效’的优良工作传统,最终提前22天完成了业主设备搬入节点,赢得业主高度认可与好评。”中电四公司项目经理李世伟介绍道。

项目团队在工程建设过程中的优异表现,得到了业主和公司的高度认可。项目团队曾荣获业主授予的“安全管理优秀单位”称号;项目安全经理张耀辉曾在24家平行包商安全管理工作评比中排名第一,获得“安全管理先进个人”称号;项目经理李世伟被公司评选为“2020年度优秀工会工作者”;项目员工谢梦园荣获公司2020年安全月“最受欢迎安全标兵”荣誉称号等。

中电四公司项目建设团队
接下来,公司项目执行团队将安全、准时、高品质的完成项目测试收尾工作,秉持专业敬业的精神,坚持“以客为尊、服务领先”的经营理念,移交给业主一个满意的项目工程。
