BIM应用(二)
中冶瑞木新能源科技有限公司中冶新材料项目位于河北省唐山市曹妃甸工业园区,由中冶瑞木新能源科技有限公司投资建设,主要生产新能源电动汽车的动力电池的正极三元材料前驱体,该项目是国内最大的高镍三元前驱体项目,目前也是全球最大的高纯氧化钪研发及生产基地。作为由中冶集团独自勘察、设计、施工、运维的建设工程,其BIM技术应用,在应用和推广BIM技术具有一定的指导意义。
本项目已于2018年底顺利投产,项目全流程的BIM应用获得了2018年度中冶集团BIM大赛一等奖;施工阶段的BIM应用获得了同年度天津市建设系统BIM成果二等奖。由于BIM技术在该项目的全面应用,集团公司参与了中冶集团首个BIM技术应用团体标准《冶金工程总承包项目BIM技术实施指南》的编制,涵盖了从勘察、设计、施工到运维的全流程应用。
作为施工方参与总包方的BIM技术的应用管理,在这个项目上最大的挑战是:“在打通多方平台、整合多方模型的基础上,如何根据运营需求,应用设计BIM模型,有效指导施工。”
● BIM技术应用流程

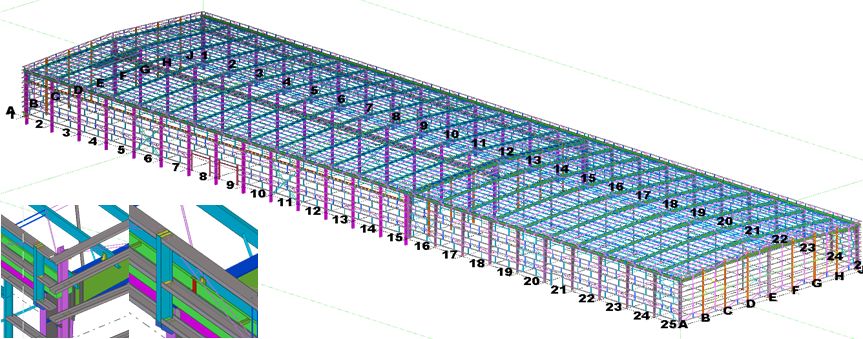

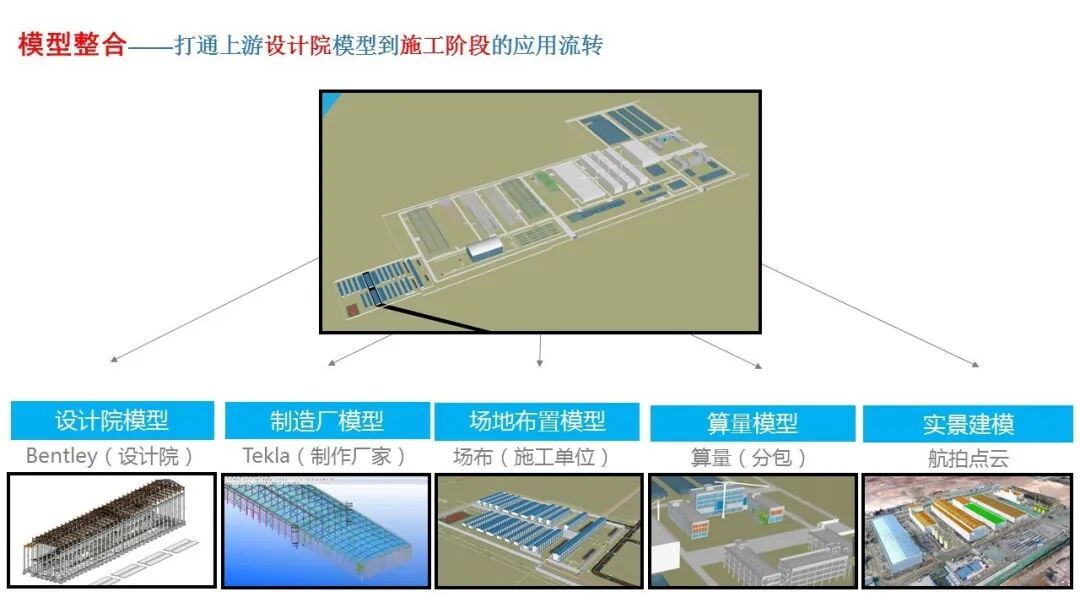

【项目模型概况】土建、管线、设备模型由设计提供,钢结构模型由施工方的制作厂家提供,现场的场地布置、厂房办公住宿模型、算量模型、施工辅助管理、航拍点云模型由施工方BIM团队完成。如何将不同平台的多方模型整合、匹配,是摆在施工方面前的首要难题。
● 平台建设
打通不同平台体系的模型整合、数据兼容,要建立统一的项目BIM标准及体系文件,包括模型建立以及设计-施工交付标准等,以有效实现模型交互、信息共享。
● 规范交互
首先通过设计-施工管理平台进行数据共享,将来自设计的BIM模型,在Sketchup软件中添加构件属性,实现施工项目管理软件中识别;并在设计模型交付之前,与施工确定好模型交付的项目标准。

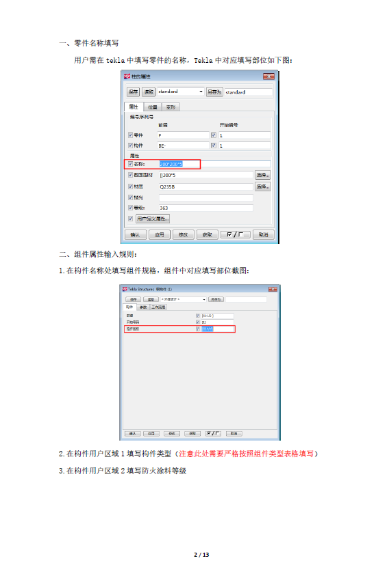

同样,在钢结构模型导入到项目施工管理平台时,会存在构件不识别,数据丢失的问题;确定零件名称填写、组建属性输入规则,以及IFC输出规则调整的规范,经过这样导出设置的调整后的钢结构模型,即可避免以上导入施工项目平台的问题。
●管理应用
除此之外,为了提高项目的落地应用,由施工单位为主搭建了BIM管理项目级云平台,并为设计、监理等团队开通权限,实现了基于协同平台的设计、施工、监理的BIM项目管控。通过平台的PC、移动、网页端以及公有云进行协同管理,即PC端导入模型,手机端在线数据填报,网页端在线查看的“三端一云”协同模式,所有的信息基于公有云进行有效流转和应用;重点对技术、质量、进度、安全等施工管理方面进行了施工阶段基于BIM的辅助管理。
中冶新材料项目秉承匠心制造,BIM切实落地理念,在多方参与、互赢互利情况下,降低了资源浪费,促进了工程进度,为打造绿色型、智慧型工地累积了相关实施经验。
