中冶天工河南省跨境装备智造产业园区
(一期)项目EPC总承包工程
位于河南省平顶山市高新区
是平顶山市重点建设项目
建筑面积约5万平方米
包含中小企业孵化中心、科研楼、
气体站房、综合站房、厂区道路、
及配套工程的地勘、设计及施工等
其中科研楼6层,仓库2层,
综合站房1层,中小企业孵化中心
地下1层,地上19层
下面一起来看河南跨境电商项目部自开工以来如何抢抓工期、精细化管控施工过程、发挥党建引领作用等促进项目大干,全心全力铸中冶天工精品工程!
安全奠基 助生产节点
编制安全生产责任制

项目部根据项目特点参与拟定安全规章制度、操作规程并已审批,编制安全专项策划、安全生产责任制并实施。
编制安全应急预案与演练

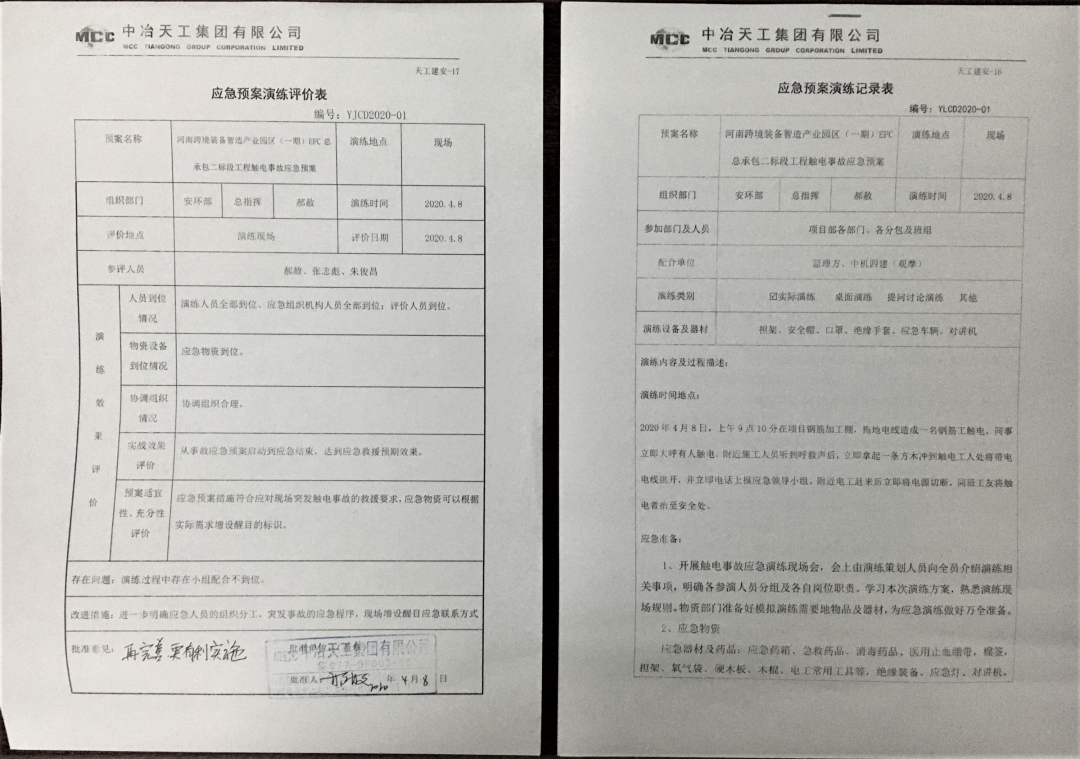

▲编制应急预案

为检验触电事故应急预案的科学性、实用性和可操作性,提升项目部应对突发事件的处置能力,随后,项目部组织开展触电事故应急演练。
▲开展触电事故应急演练
安全教育培训及交底
入场三级安全教育率100%,经考试合格、安全技术交底后方可上岗作业,每两名作业人员相互签订“安全伙伴”协议,两两结伴安全互保。
▲签订“安全伙伴”协议
风险分级管控

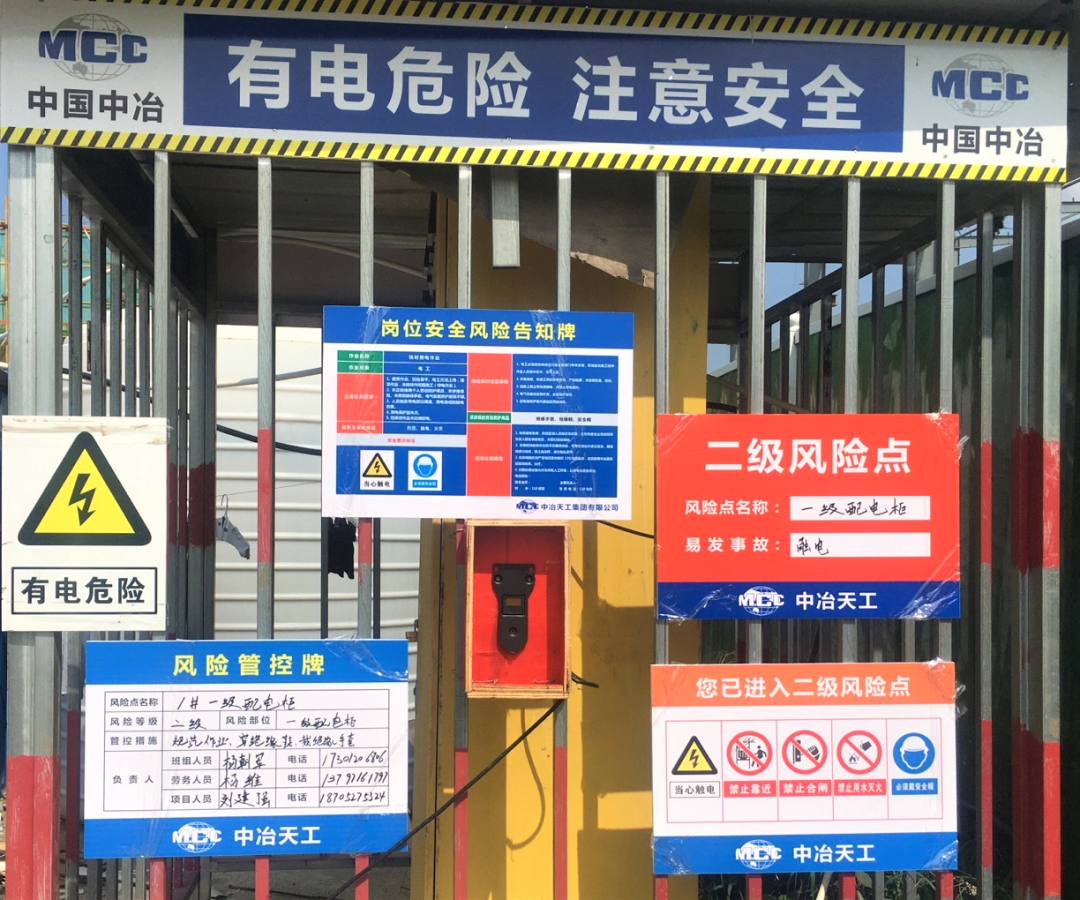

按照地方有关部门要求,项目部建立了双重防体系并实施,现场分级管控,挂牌管理。
......
预防是安全基础,安全是生产前提
“安全第一,文明施工”
一直是项目部坚持的工作方针

施工期间严格对安全、质量等隐患
进行全面排查及整改
并且及时同步平台信息数据
常抓不懈保障施工安全
党建领航 筑项目堡垒
“四比一争”党内主题活动
一个支部就是一座堡垒,一名党员就是一面旗帜。河南跨境电商项目党支部成立党建园地积极开展主题党日活动,不断深化“党旗飘扬,党徽闪光”行动,教育、引导党员干部、积极分子主动担负起榜样先锋任务,推动生产经营目标顺利实现。
<< 滑动查看更多图片 >>
学讲话,学理论
项目党支部将党建工作与生产经营工作深度融合,实时跟进学习习近平总书记重要讲话精神,系统深入学习集团公司领导讲话及制度文件精神,实现党员思想和行动上的自我净化、自我完善、自我革新。
......
项目部将始终把思想与干劲融为一体
凝心聚力、担当实干
发挥党建工作新动能
以党建指导生产经营
在项目一线守初心、践使命
为实现项目节点目标而努力
过程管控 铸精品工程
文明施工及防暑措施管理

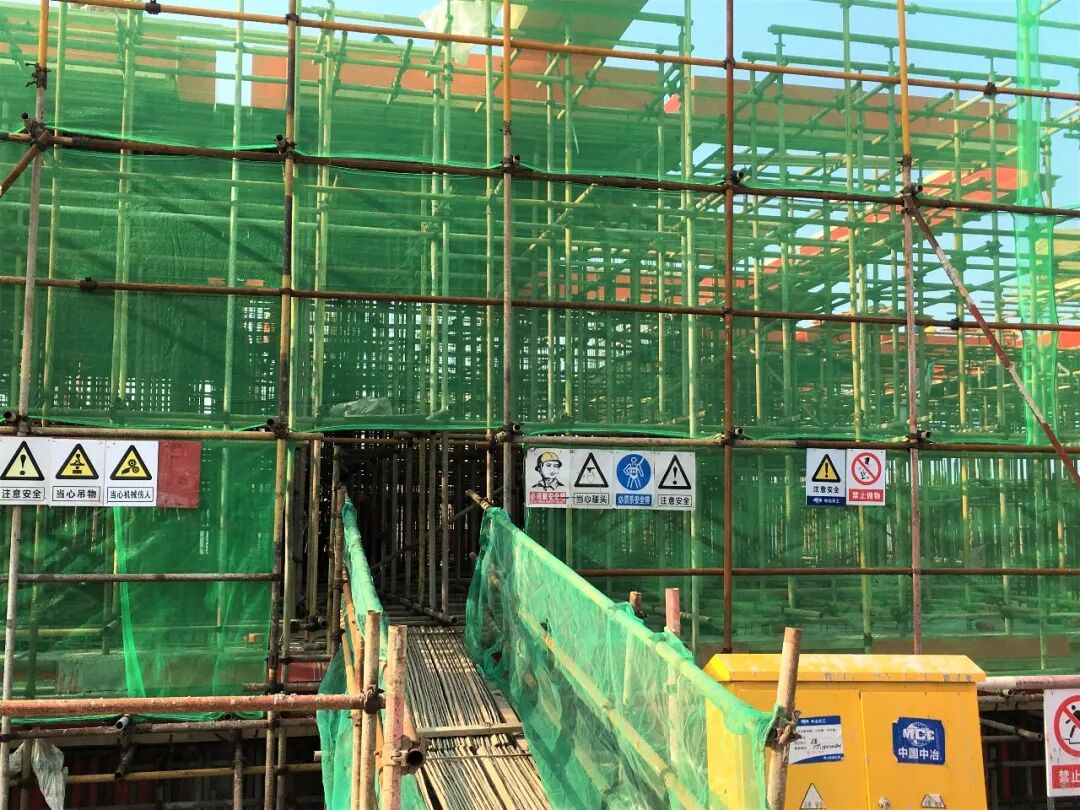

项目部按要求物料分类码放、现场悬挂横幅、标志牌,人物环管相结合,以人为本,以集团公司工会夏日送清凉活动发放防暑降温慰问品为契机宣传高温天气施工防暑措施,日常现场发放防暑降温物品并做好记录。
职业病防治法宣传
项目部组织开展了“职业病防治法”宣传活动,通过主题横幅签名、扫描二维码学知识、发放防护用品等形式提高现场施工人员自我防护意识和能力,为其营造一种健康、安全的工作环境。
农民工实名制及防疫管理

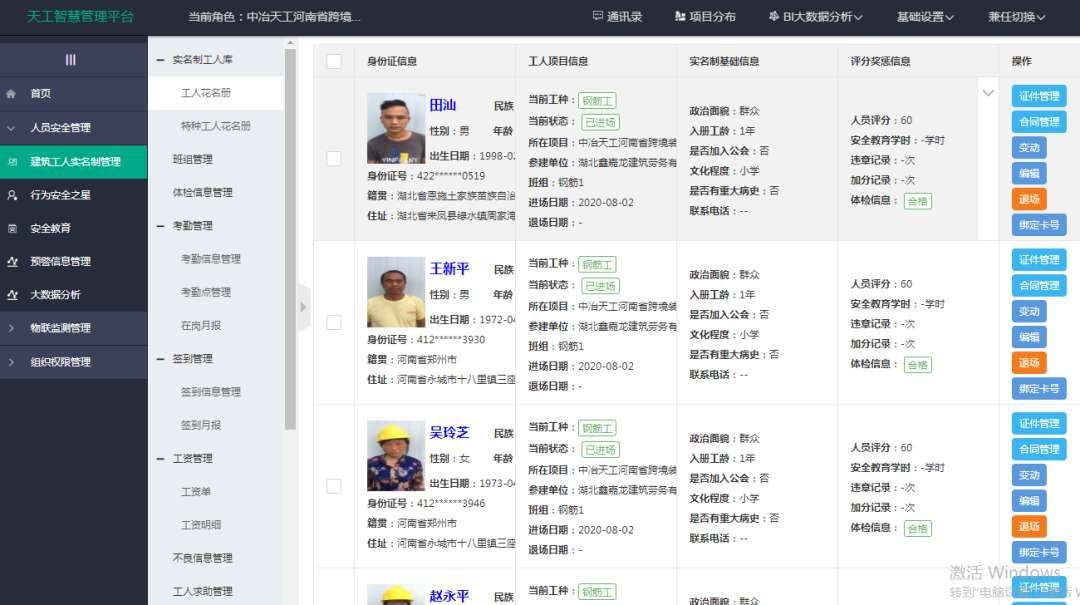

项目部将施工进场人员的劳动合同签订、权益告知、工资发放管理制度培训教育、天工智慧平台信息录入、面部信息采集、每日考勤打卡等工作严格落实到位,以及疫情防控期间的健康登记等。
<< 滑动查看更多图片 >>
......
精品工程的铸就
基于施工过程的严格管控
只有项目全体人员
齐心协力、团结一致
才能抓好过程铸就精品
下面一起来看
河南跨境电商项目
已经完成哪些施工节点

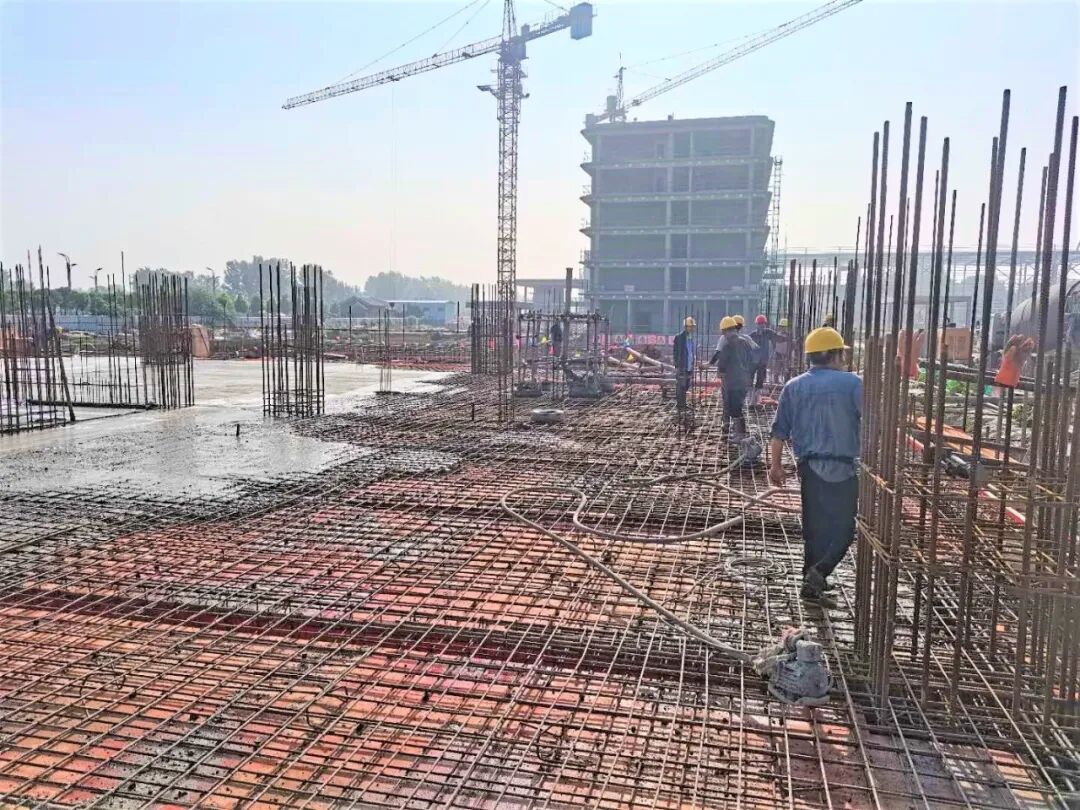

目前科研楼、仓库主体工程已经完成,综合站房地基与基础已施工完成,孵化中心主楼一层顶板已浇筑完成,并且地库及裙楼地下室已完成80%。
4月23日,科研楼第六层钢筋验收

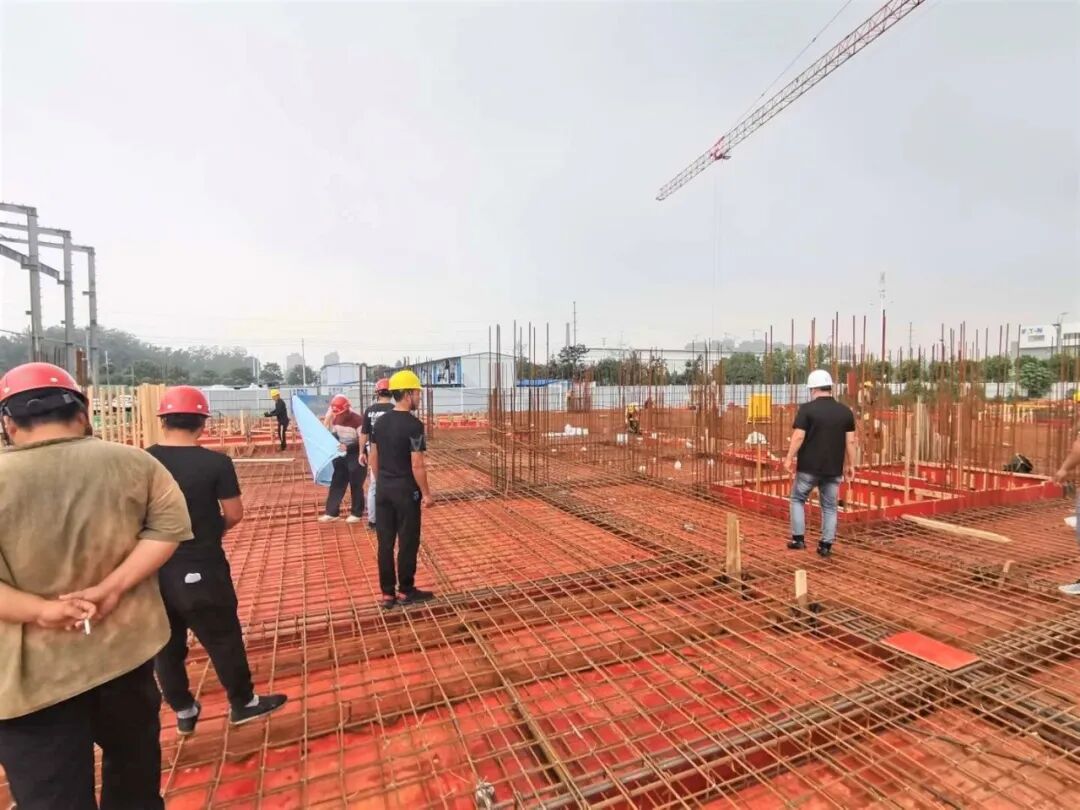

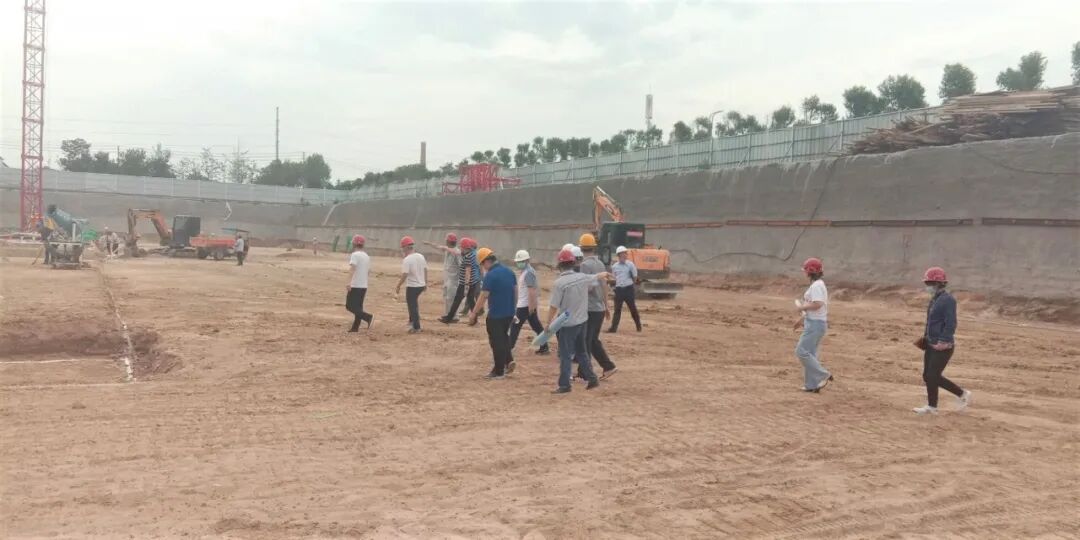

5月9日,孵化中心主楼基坑验槽

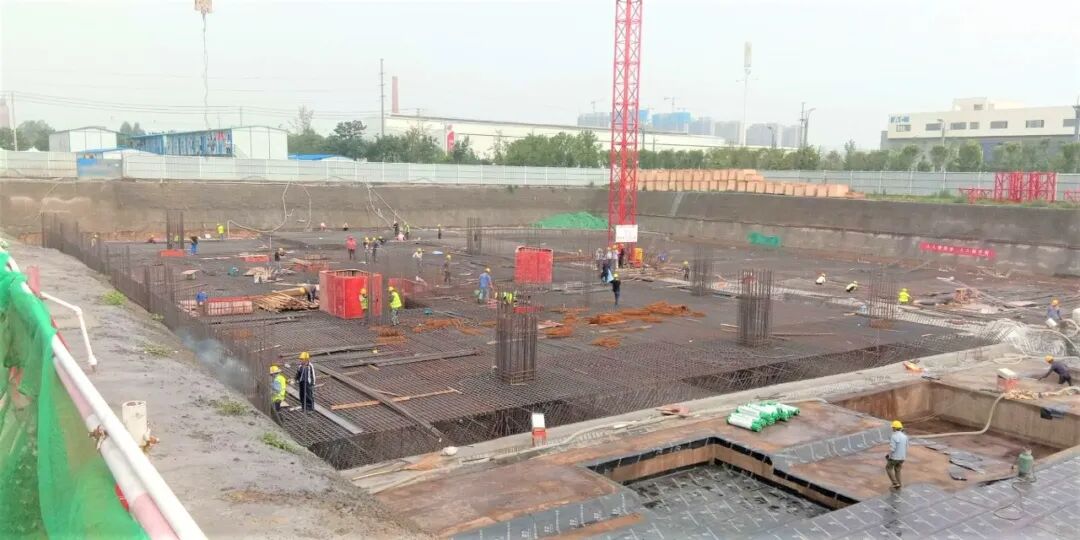

5月29日,孵化中心主楼筏板基础钢筋绑扎

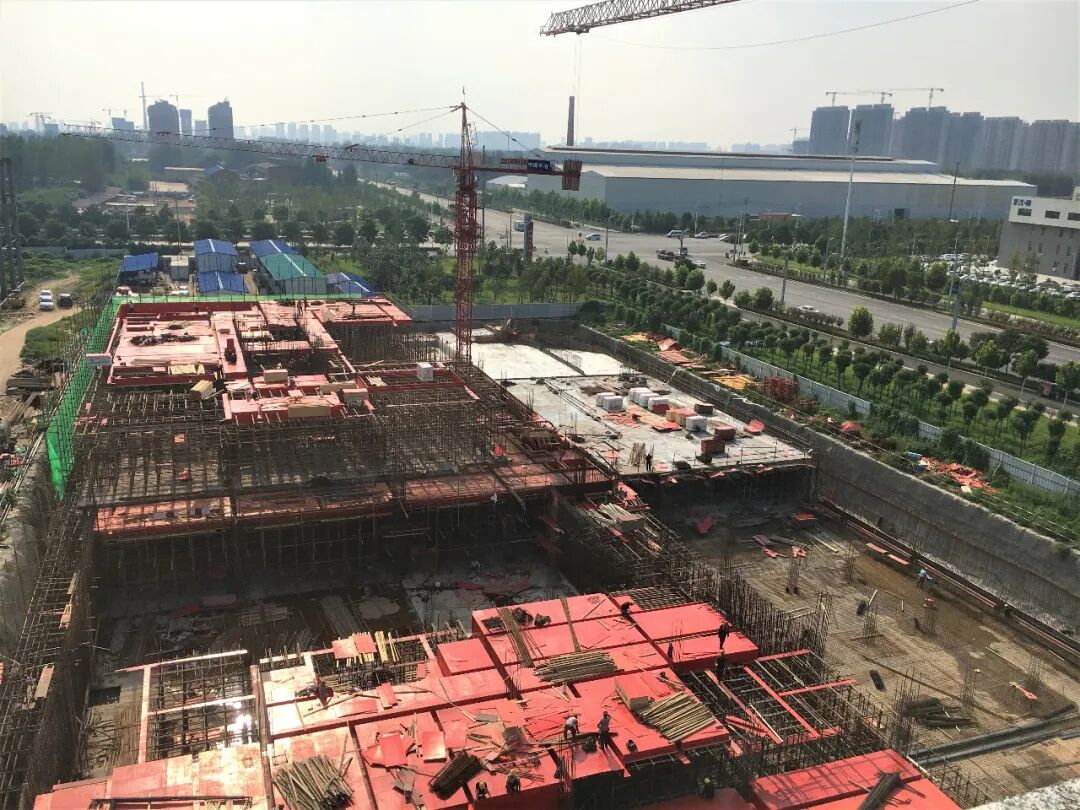

6月18日,孵化中心主楼筏板基础混凝土浇筑

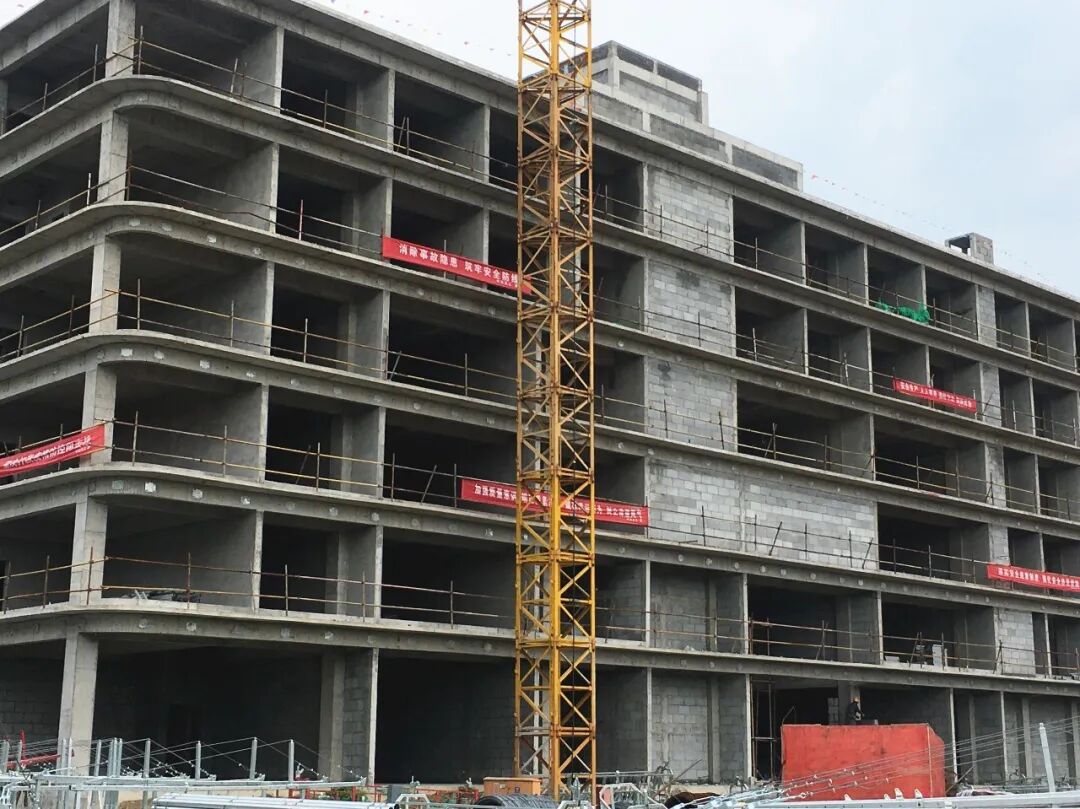

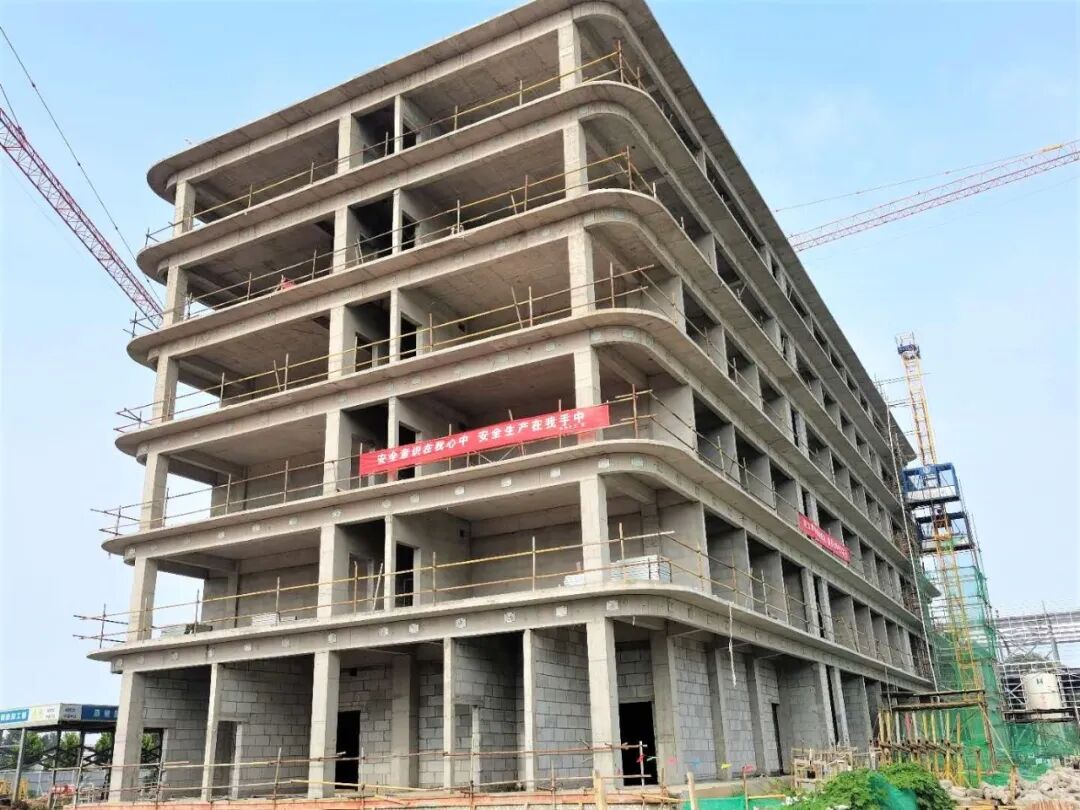

6月26日,科研楼主体结构完工
7月6日,综合站房地基与基础完工
7月19日,孵化中心主楼顶板钢筋验收
7月20日,主楼顶板混凝土浇筑
内容来源丨北方公司
