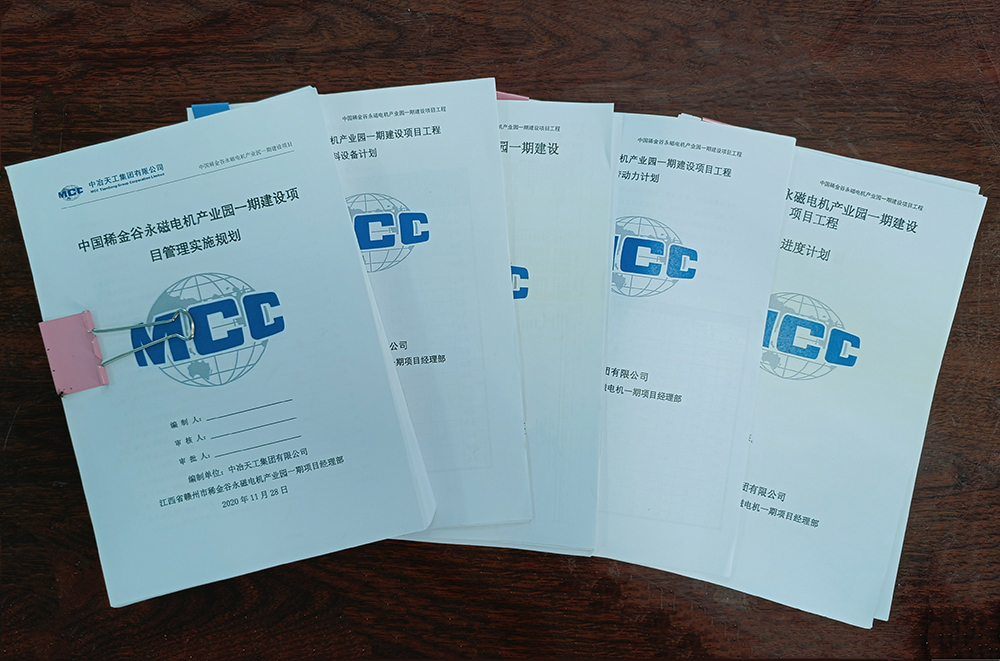

周青董事长在集团公司“党旗凝聚力量,决战百项项目,立足岗位建功,以优异成绩向建党100周年献礼”誓师活动动员大会上指出:“工期管理是项目创效的源泉。”渤海公司赣州稀金谷永磁电机项目自开工建设以来,项目部管理团队深入贯彻“项目管理经营能力建设年”目标要求,牢牢抓住工期管理主线,充分发扬“战马精神”鼓足大干士气,以“四个坚持”为原则创新管理机制,向工期管理要效益,发挥管理倒逼作用,在保证施工安全、工程质量的基础上,科学、合理管控工期,全面推进项目建设,实现效益最大化,树立起中冶天工良好的品牌形象和信誉。

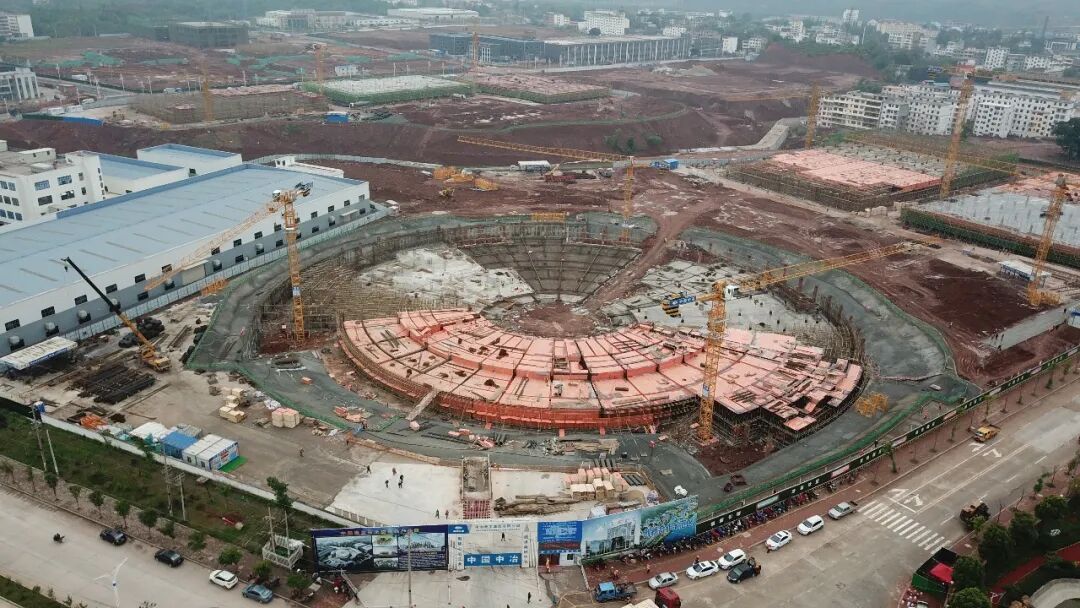

中国稀金谷永磁电机产业园一期建设项目共包含23栋单体,1-3#楼地下一层,地上四层框架结构,其他单体均为地上二层~四层框架结构,总建筑面积约436608平方米,计划工期240日历天。工程采用施工总承包模式建设,安全保障强、质量把控严、建设速度快,力争打造全国重要的新材料产业基地、国际有影响力的稀有金属产业基地。
目前

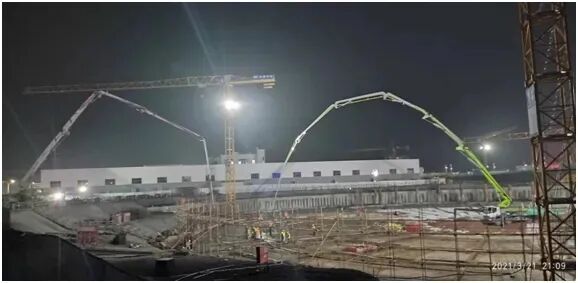

桩基工程共计完成95%

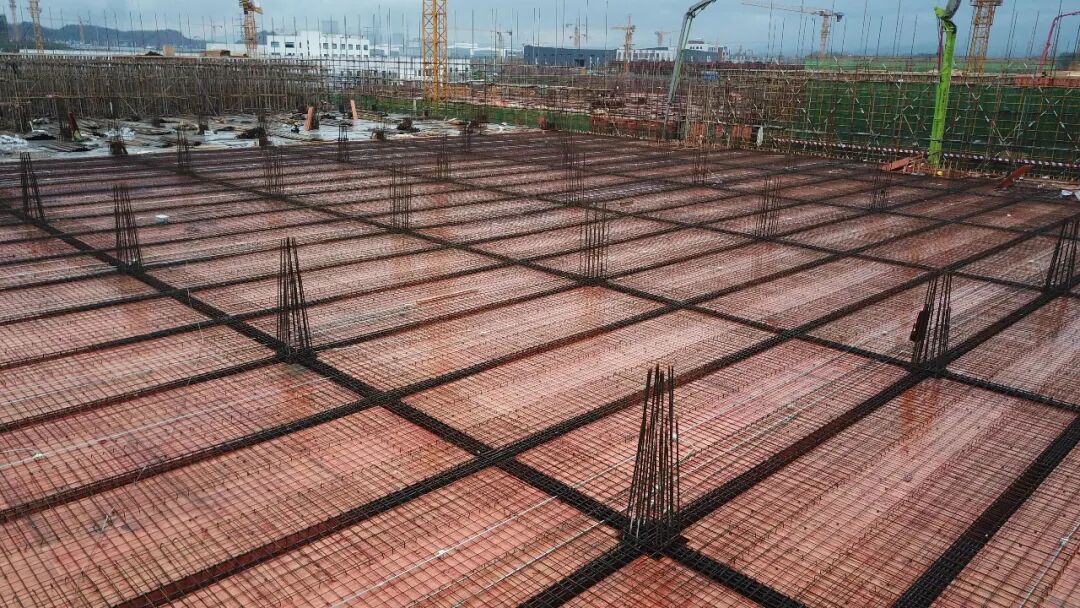

基础工程完成86%
主体工程完成35%
坚持计划统领 细化资源配置
面对项目工期紧、任务重、安全风险压力大等困难,项目部合理排布工期计划、细化资源配置。结合现场施工实际情况,科学制定各地块施工进度计划。同时,提前与施工队伍协商,制定资源需求计划,做好材料、人力、设备的投入使用规划,确保每个工序资源需求不断线,避免资源不足导致的工期损耗。
充分利用打卡系统,实行施工人员精细化管理。项目部严格保障农民工实名制制度和打卡系统,所有施工人员必须打卡上岗,实现施工人员百分百实名制登记,及时掌握现场施工人员及工种数量。
利用打卡系统,根据施工进度计划,推算相应工种人数,与打卡系统实时比对,及时确认现场施工人数是否满足工期需求。
坚持责任导向 深化考核管理机制

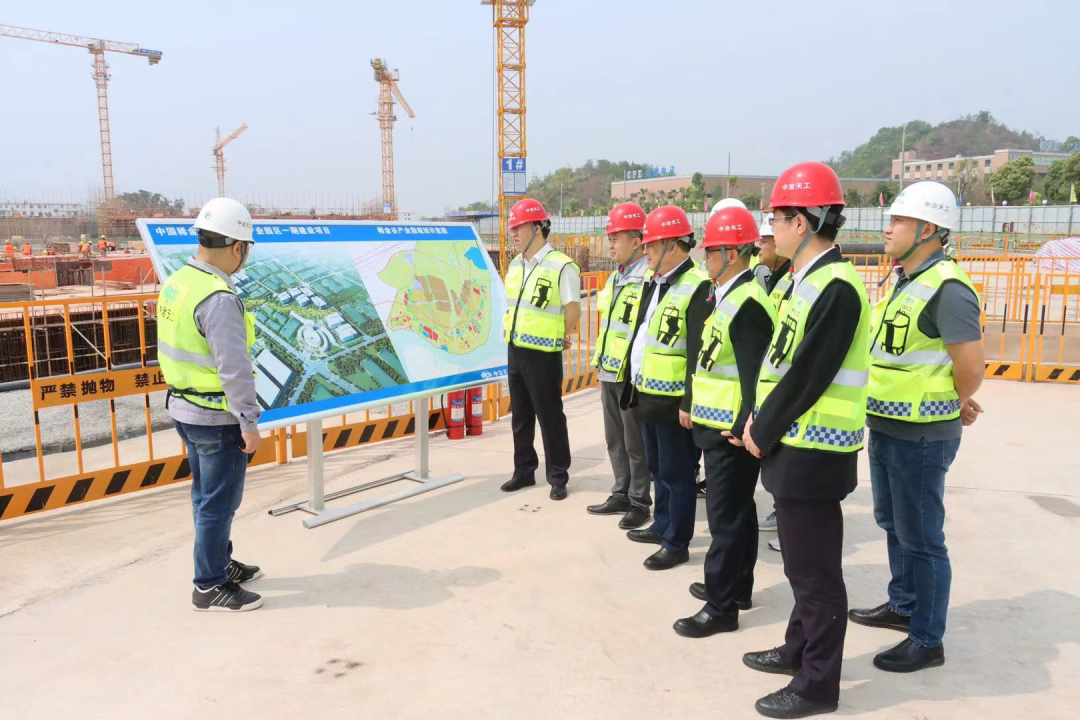

实施“4+1”业务系统管控,进行“点对点”管理机制,落实主体责任,完善各项考核机制,确保保质保量完成建设任务。公司有关领导及技术质量部、工管部等多部门多次到项目部检查指导工作,对项目技术质量、安全、工程建设等给予指导性意见,进一步提高了项目管理水平。
项目部与各部门负责人签订《工程进度计划责任保证书》,将各项建设任务具体落实到每个班组、每个岗位,明确各项职责,实行项目部统筹整体、专人分管地块负责制,各分包单位跟踪落实,层层把控建设任务。
加强协调沟通,有效解决问题。由于项目作业面广,作业班组众多,班组之间作业面交叉,项目部成立专项协调小组,及时解决问题,有效降低了交叉作业造成的工期损耗。
紧盯施工进度,激发工作活力。项目部围绕工程进度管理机构及职责、程序及原则、分包工程进度管理、奖惩办法、工程进度奖惩措施等五方面,制定《施工进度管理及奖惩办法》,结合建设计划,每天监督、每周检查,严格把控施工重点、难点,对于影响施工进度的,给予相应奖惩,充分调动了各班组的积极性。
坚持记录备案 强化实效管理机制

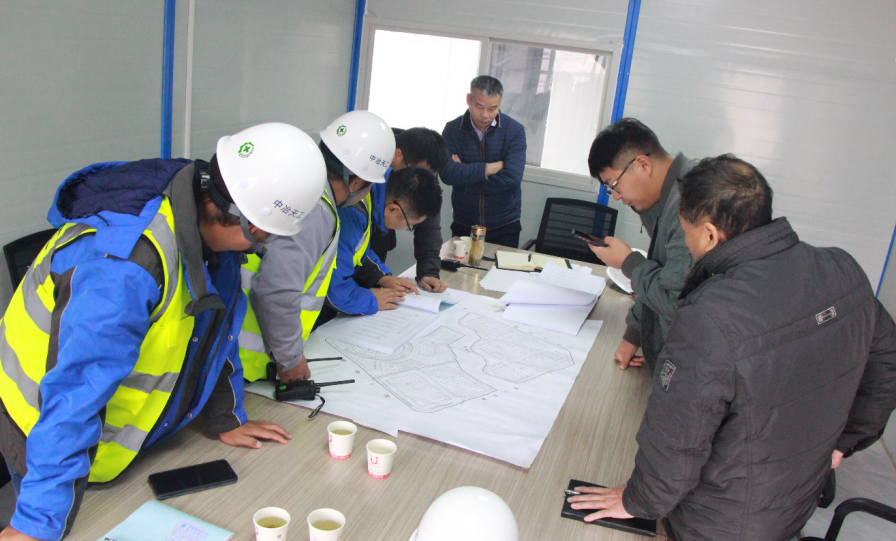

为便于掌握建设进度、实时分析、研判工期,项目部统筹安排,建立工期台账、形成工作日志,留存相关影像资料,紧密衔接施工工序。项目部与项目建设各方单位有效沟通,每周召开工程例会反馈工程进展,对影响施工进度的客观因素进行记录备案、形成报告及时协调沟通,有效争取工期索赔。目前,项目部已成功获取工期索赔2次。一是按照赣州有关部门项目停工要求,成功获取工期索赔12天;二是春节期间,因现场施工人员放假,及时做好停工及复工准备。
根据地方气候特点,分别制定高温天气、雨季施工方案及应急预案。针对特殊天气情况,进行不同的施工措施,有效调整工程施工,坚持“晴天大干、雨天巧干”,力争将影响减少到最低程度。
坚持首件样板 优化质量管理机制

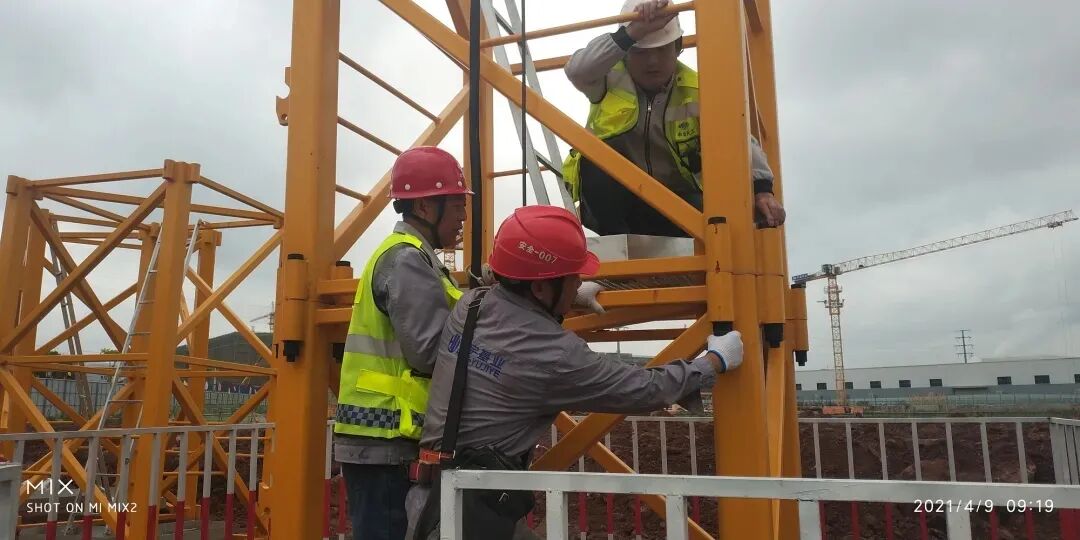

在抢抓工期的基础上,项目部严把质量关、技术关、安全关。项目引入无人机管理方法,通过无人机的“上帝视角”,跟踪项目各工作面,确保及时、有效掌握施工进度、解决问题。

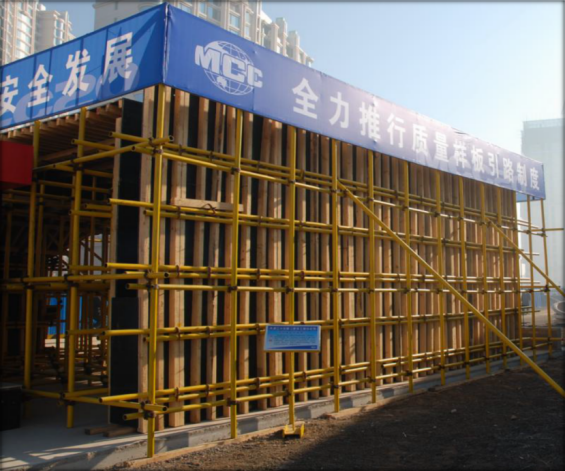

按照集团及公司要求,项目部严格落实工法引路、样板先行方针,编制《本工程样板实施方案》,经过监理、总包、分包样板评审,确定工程质量控制点和控制措施,并形成《评审记录表》及《施工小样图》,根据施工顺序分别在不同房间设置展示区,为工程大面积施工的工程品质提供保障。
以首件工程建设为标准,项目部立足于“预防为主、先导试点”的原则,根据首件工程的各项质量指标进行综合总结评价,对施工质量存在的不足分析原因、提出改进措施,用以指导其他厂房施工,减少同种问题出现,预防后续施工可能产生的各种质量问题。
一天也不耽误 一天也不懈怠
