导语
玉经琢磨多成器,剑拔沉埋便倚天。防城港地区多雨多风的气候条件,给机电分公司“久经沙场”的防城港钢铁基地项目团队带来了许多意想不到的困难和挑战,也不断锤炼他们临危克难的应变能力。为确保按期实现项目热负荷试车关键工期节点,项目部全体参加人员双节期间仍然坚守一线岗位,加班加点抢进度,发扬劳动精神、工匠精神,用辛勤和汗水勇当奋斗者,在确保安全和质量的前提下,百折不挠,“百日大干”马力全开。
图丨坚守一线岗位
群策群力,安全第一
项目部全力推动各管理体系充分运行,避免“单打独斗”,进一步优化施工方案及应急预案,把困难预想的更充分一些,把措施准备的更得力一些。利用好每日早班会,将各系统管理人员、各施工组之间的责任和义务明确、明确、再明确,具体、具体、再具体,突出强调“沟通配合”,动态调整细化工作进度,确保各方安全管理齐头并进、管控有效,不落下任何一个队伍、任何一项工作任务。
同时,全体参战人员牢固树立“安全第一”意识,强调“百日大干”安全第一。加大各类安全隐患巡查排查,纠错整改“死咬不放”。扎实做好施工方案和安全技术交底工作,对危险性较大的施工工序,项目经理和项目总工旁站监督,严格落实重大安全措施方案有效执行,严格落实一岗双责。
滑动查看更多
目标明确,“干”字为基

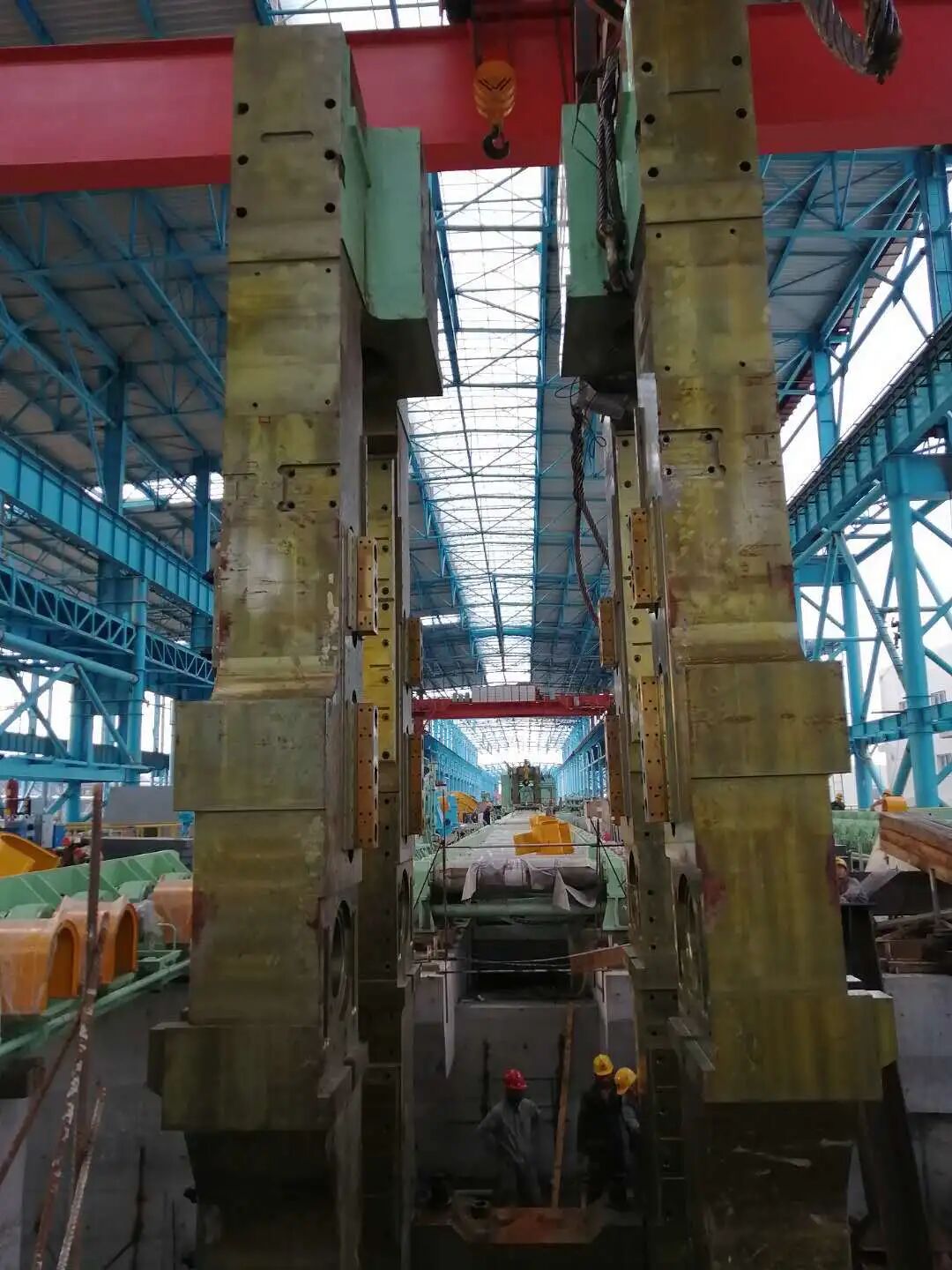

项目部统筹部署,倒排工期,理清剩余工作量,明确责任人,科学安排施工工序,集中力量解决技术难题;

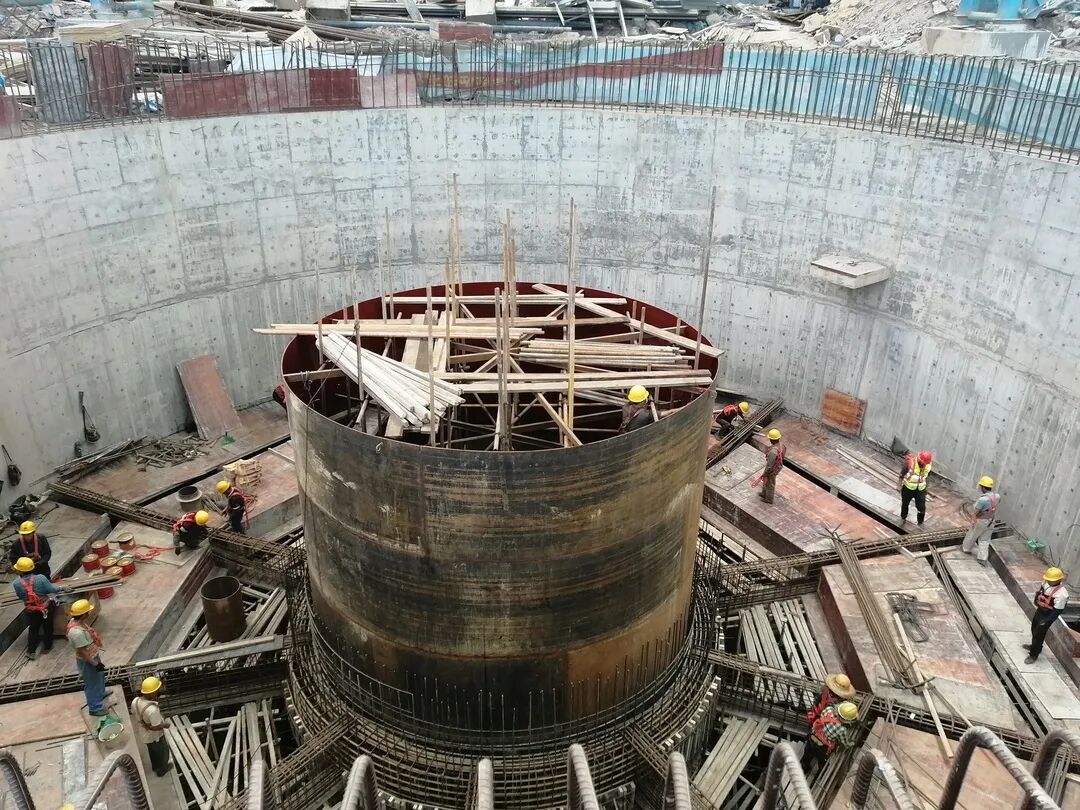

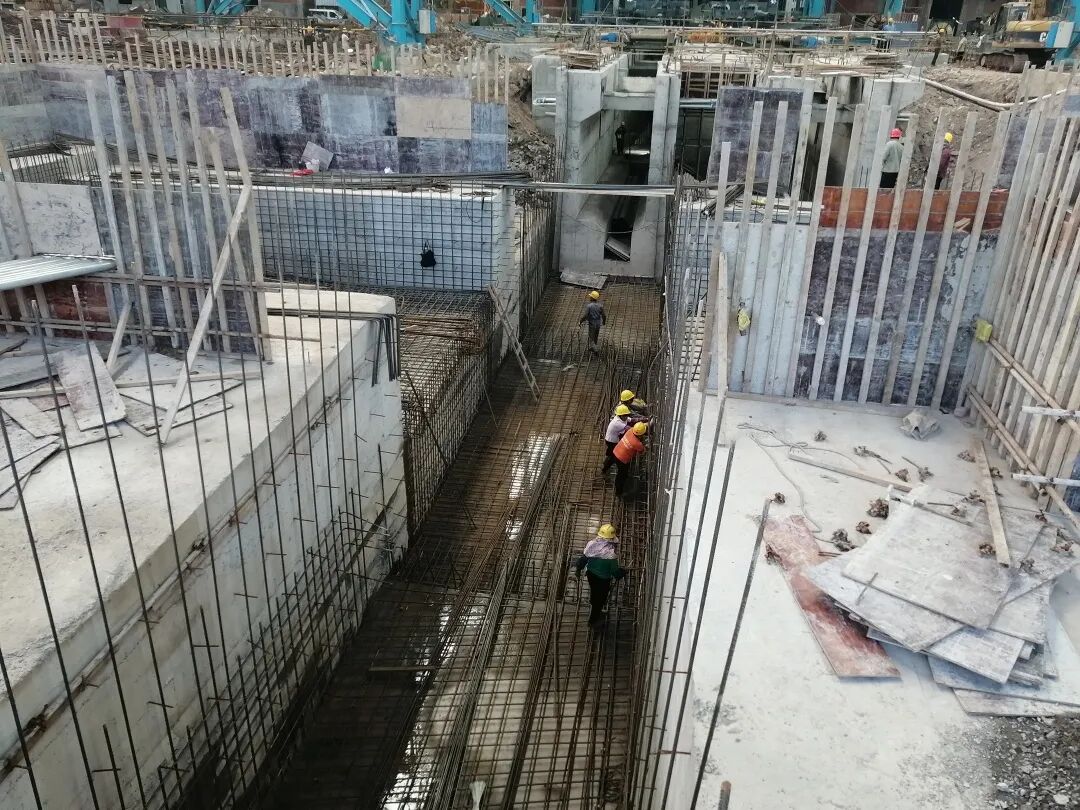

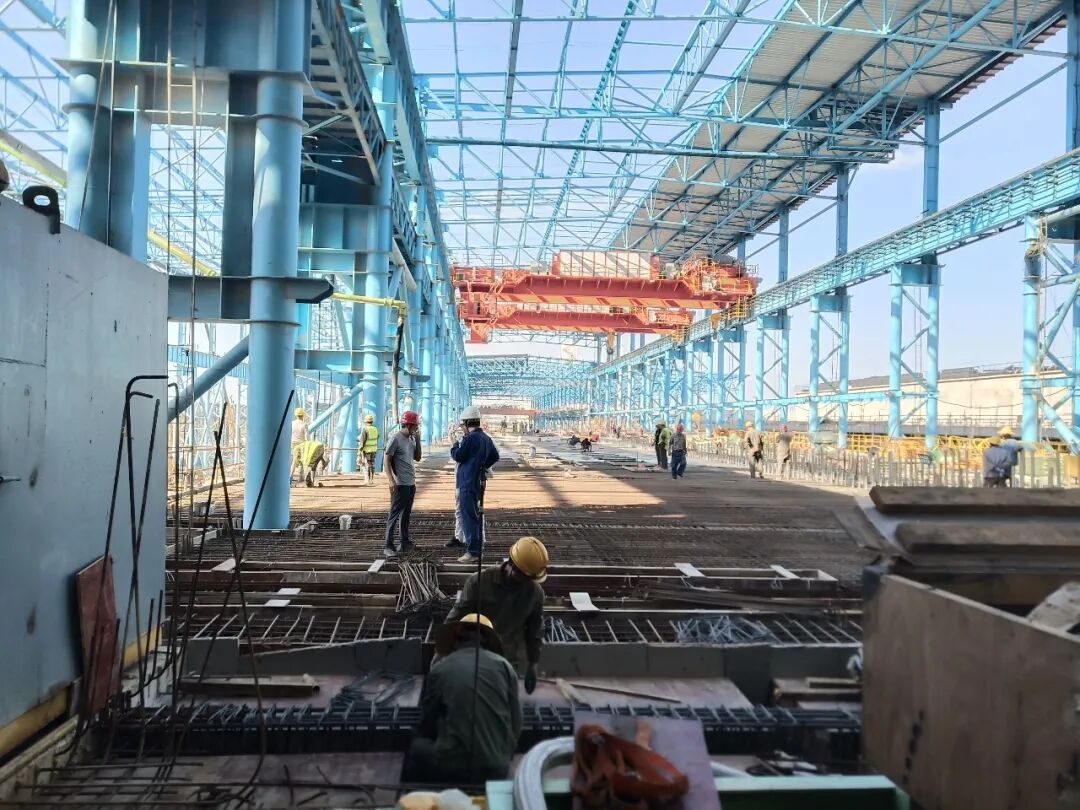

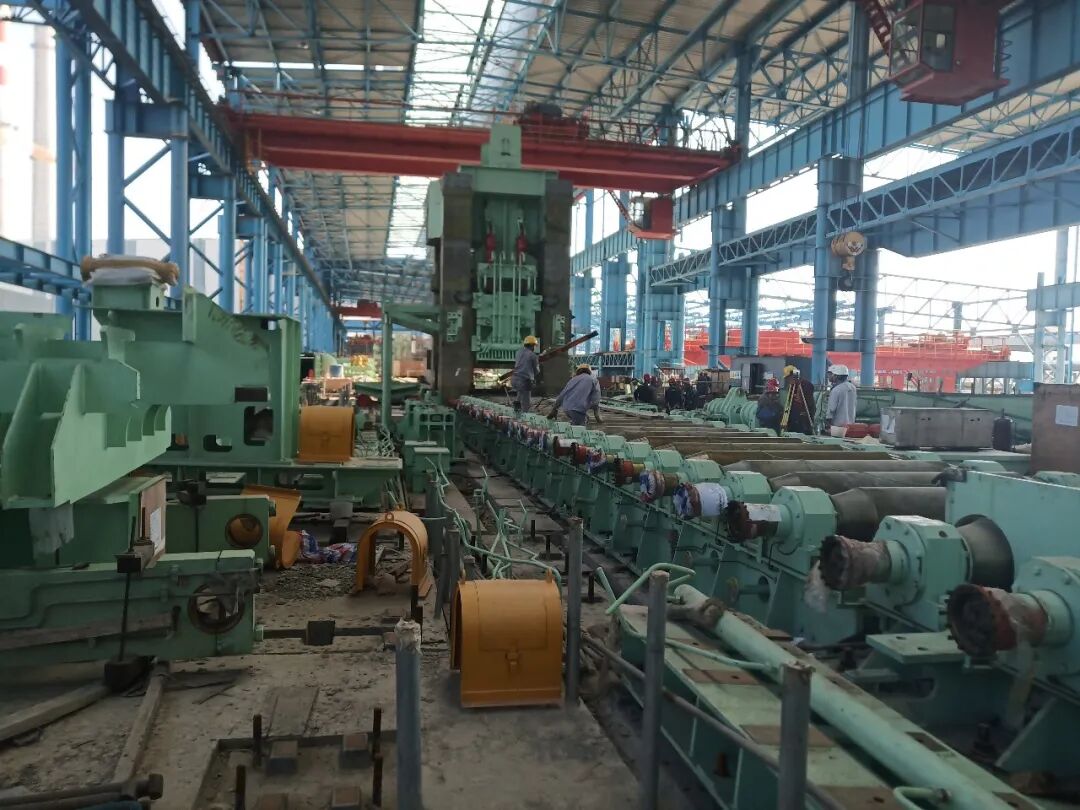

⬆ 施工过程

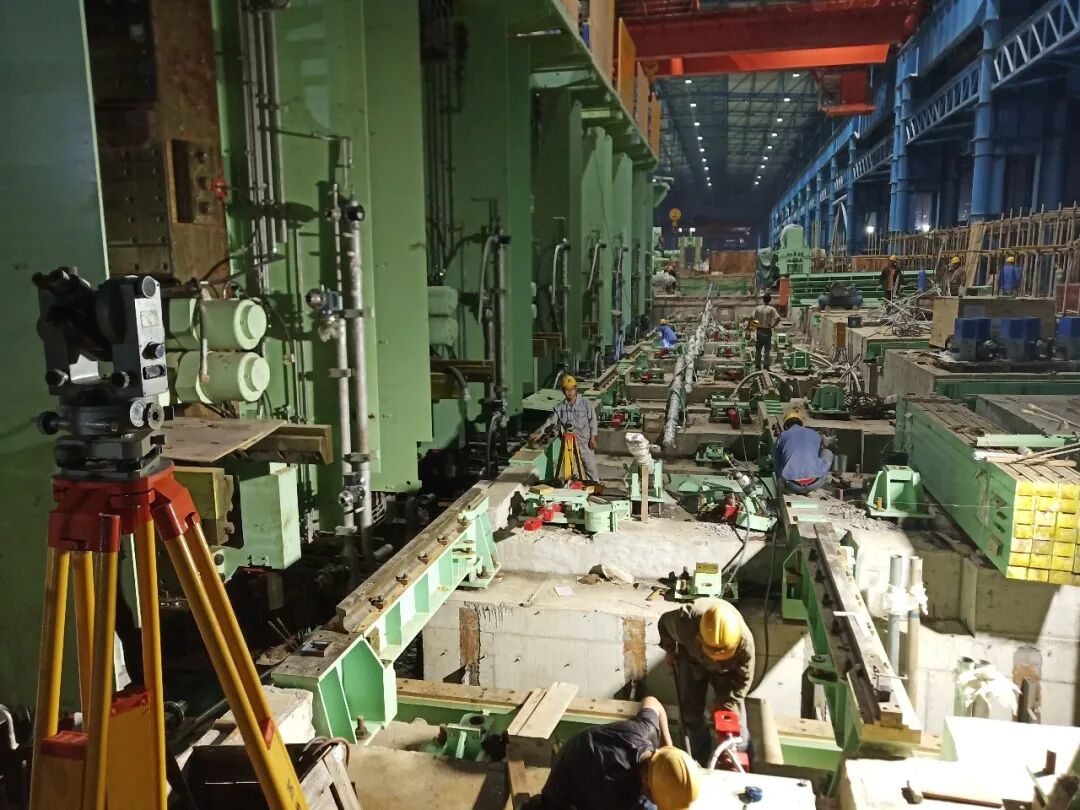

将分包纳入管理团队中,责任到组,每日进行实际进度与计划进度对比,查漏补缺,保证总体工期进度;与此同时,项目部根据倒排的工期计划重新安排资源配置,详细制定重点部位和重点工序各项资源调度,包括到场时间和到场顺序,确保施工进度与资源配置相互匹配、各工序无缝衔接。
同进共赢,全力冲刺

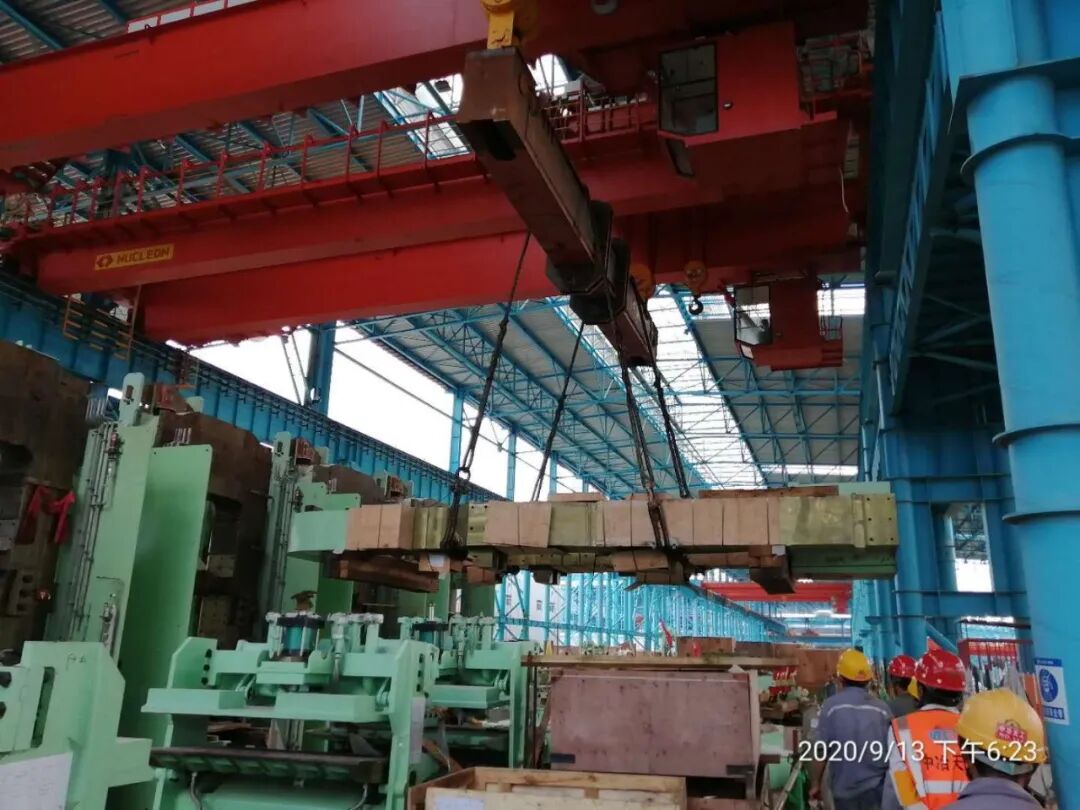

9月14日,粗轧R2牌坊吊装顺利就位;
9月20日,精轧机3#主电机穿芯完成;
9月25日,精轧机2#主电机穿芯完成;
9月28日,精轧机7#主电机穿芯完成;
10月5日,精轧机4#主电机穿芯完成;

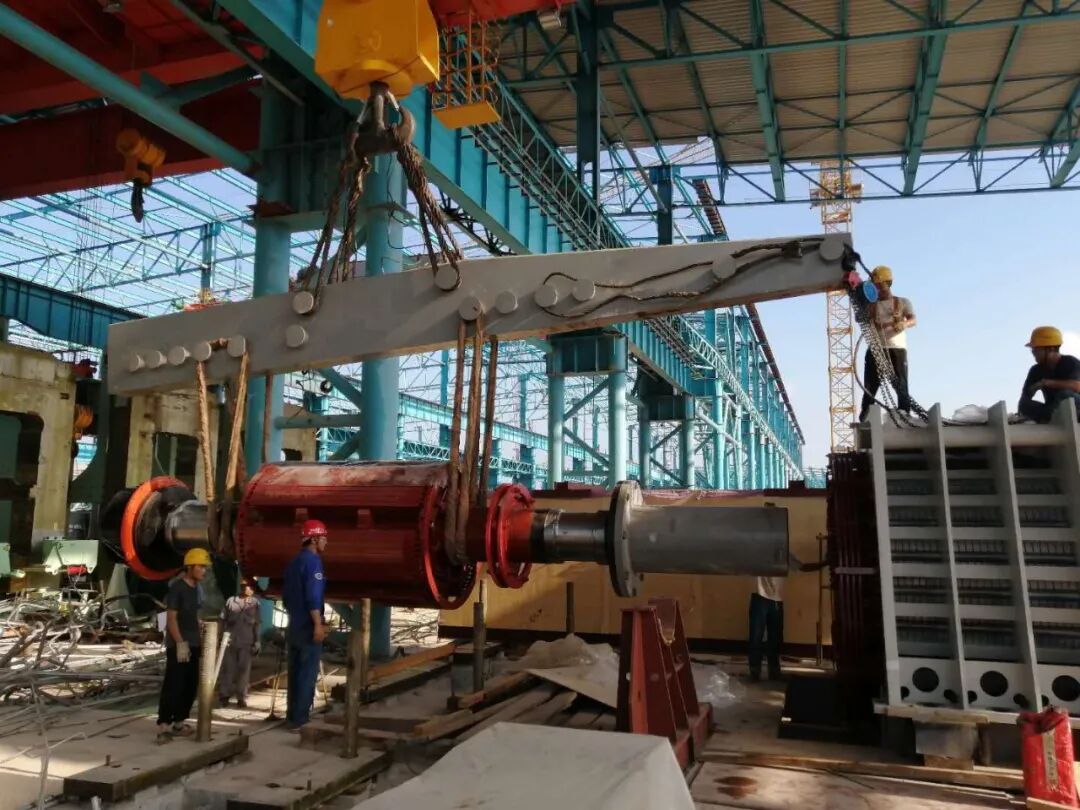

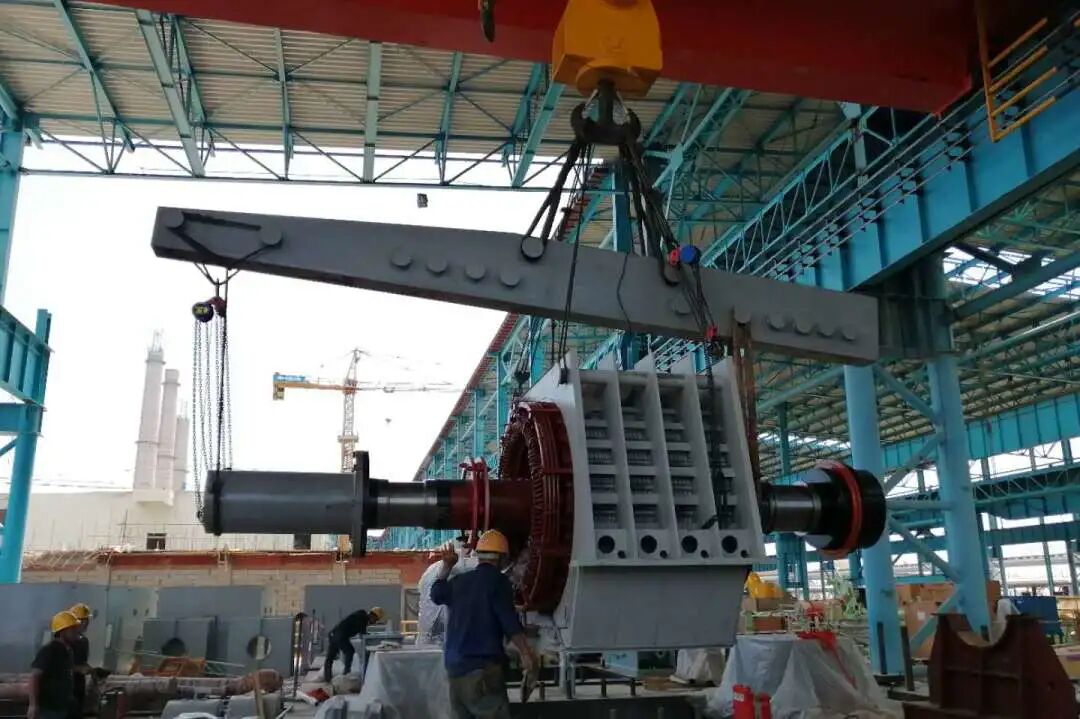

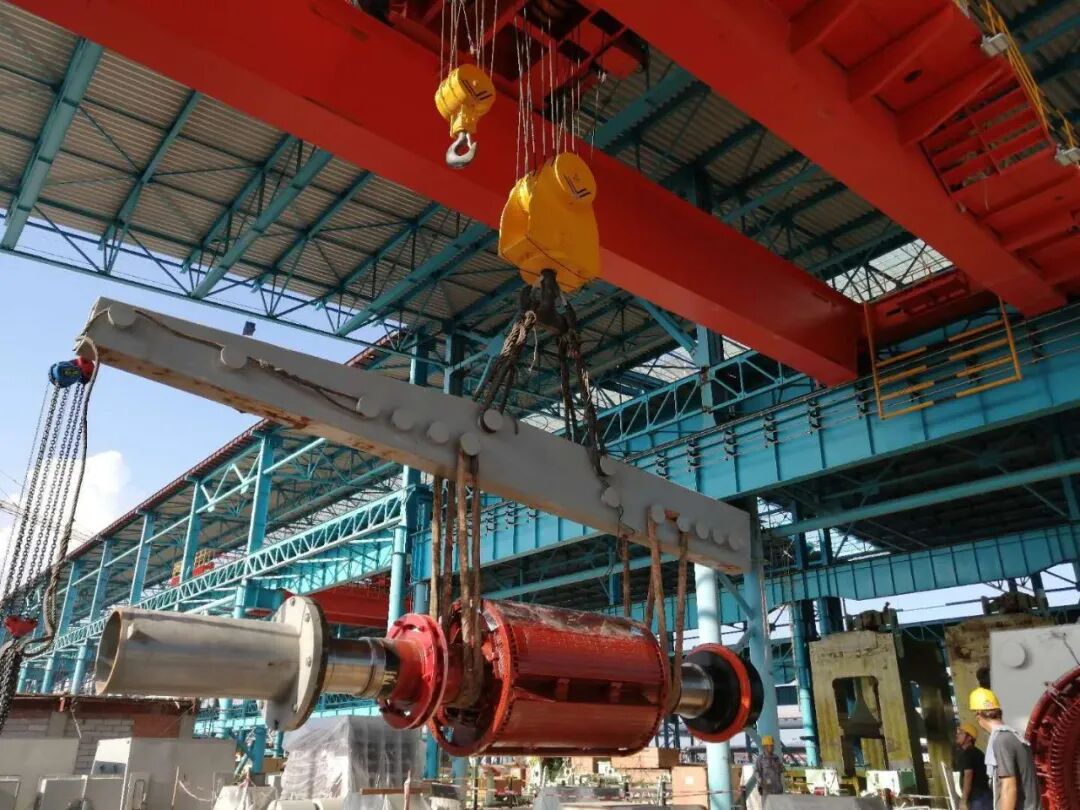

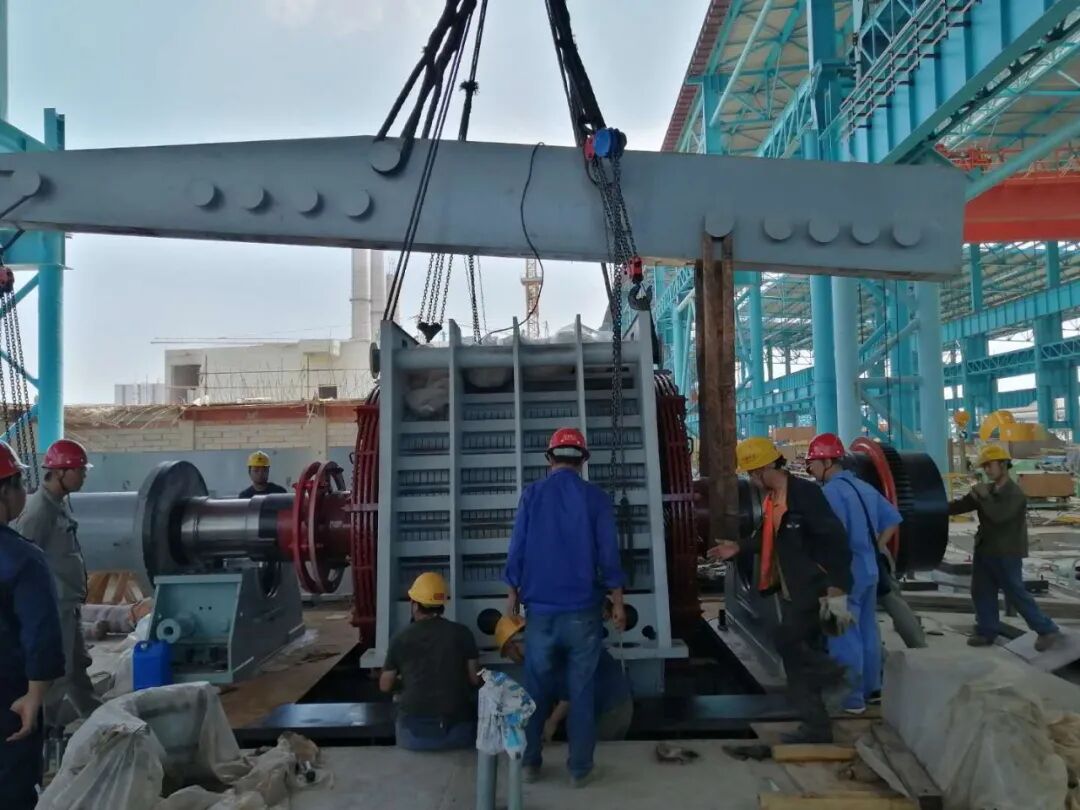

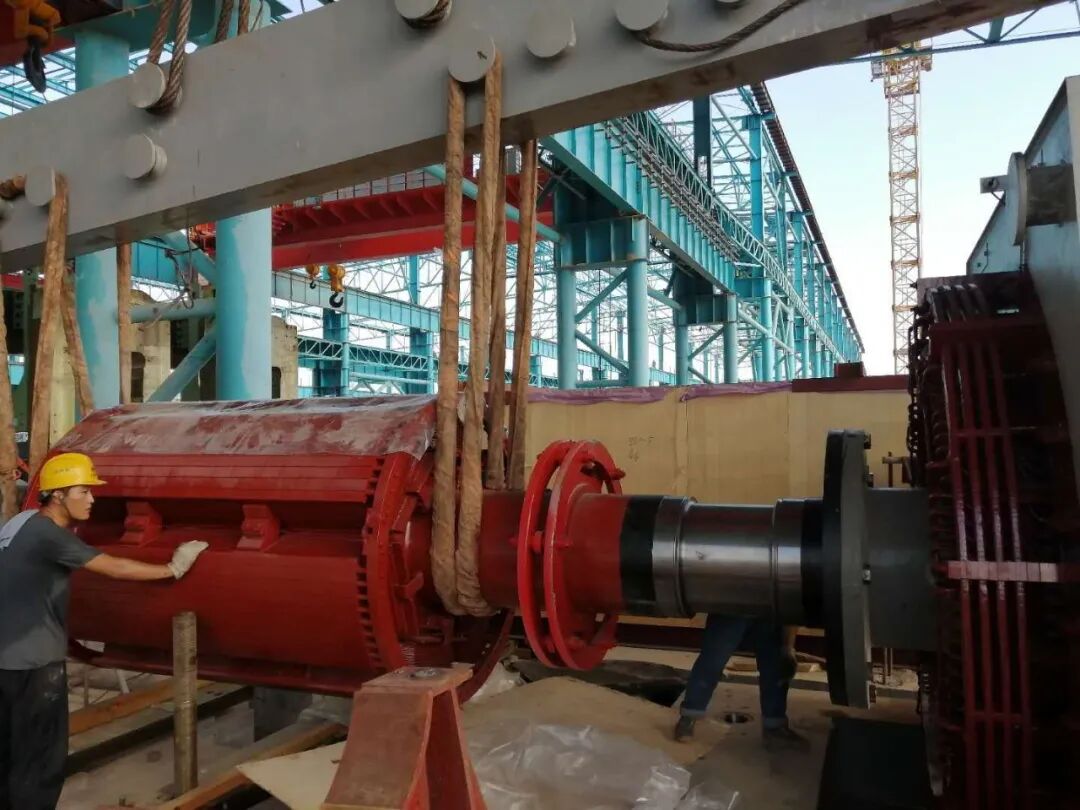

10月14日,防城港项目板材系统精轧机主电机安装成功。该台主电机在同类设备中功率大,重量最重,吊装难度大,安装精度要求高,项目部凭借详细充分的施工准备,最终顺利完成了主电机安装。
