导语
鼓舞干劲聚人心,奋战百天创辉煌。如火如荼的“质量月”活动还未落下帷幕,北方公司河南省跨境产业园区项目又掀起了“百日大干”的热潮。项目部抓住有限的时间逆势而上,全面开展保安全、抓生产、抢工期、促效益活动,党建领航,多方并举,凝心聚力,全力冲刺目标节点任务。
该项目位于河南省平顶山市高新区,是北方公司承建工业项目向民建项目转型的第一个大型综合型项目,也是河南省平顶山市的重点建设项目。该项目建筑面积约5万平方米,包含中小企业孵化中心、科研楼、仓库、综合站房工程建筑、结构、消防、给排水、电气工程,以及厂区道路、绿化等。其中科研楼6层,仓库2层,综合站房1层,中小企业孵化中心地下1层,地上19层。
坚持宣传导向,营造“大干”氛围
项目部紧紧围绕施工生产任务,贯彻落实集团公司有关会议精神,组织召开“百日大干”动员大会,组织全员一起对之前施工存在的问题进行深度剖析、讨论,旨在提升项目团队的专业技术与管理能力;
同时明确四季度的任务指标和工期节点,周密安排部署,奋力向前大干百日;为使活动精神深入人心,营造浓郁的大干氛围,项目部在施工现场张贴多条宣传标语条幅。

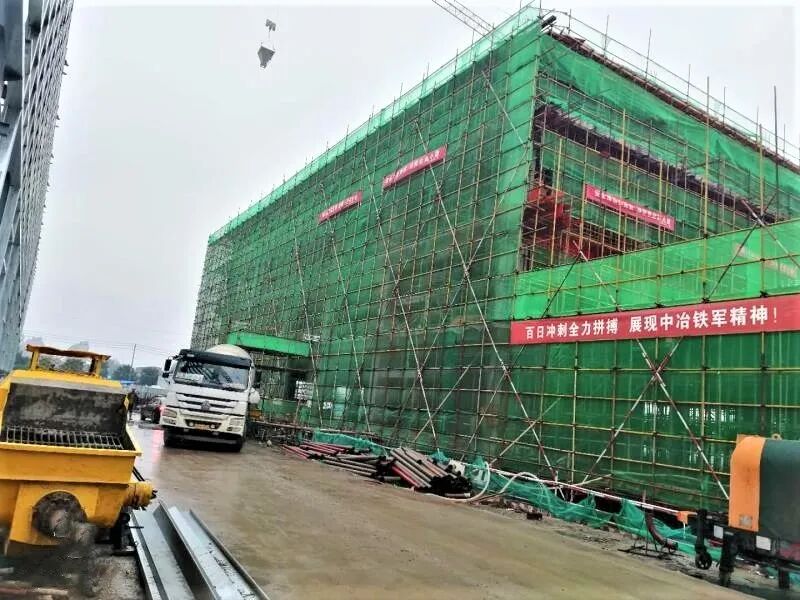

坚持质量导向,全面优化施工措施

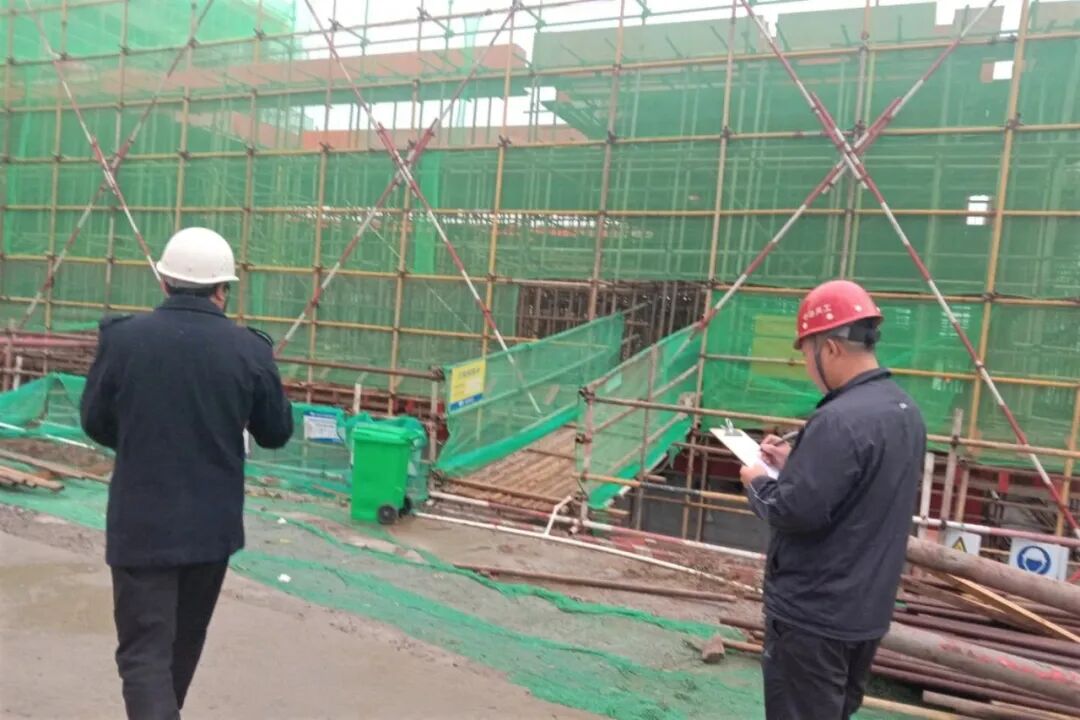

三、四季度是全年施工黄金期,也是年前最后一个关键冲刺点,为了从全局上提高施工质量、进度,项目部建立了一系列优化措施。首先,与分包单位签订质量目标管理责任书,明确施工任务、确保责任落实到人;其次,建立质量及进度的检查、整改、反馈体系,现场质量检查共11次,保证工期的同时更加强现场施工的质量管理,保障项目的平稳运行;最后,项目制定总进度计划、资源配置计划,加强各部门之前的协调力度,各司其职加之高效协同,力保从全局把控施工进度全面推进。
坚持过程导向,夯实基础保工程

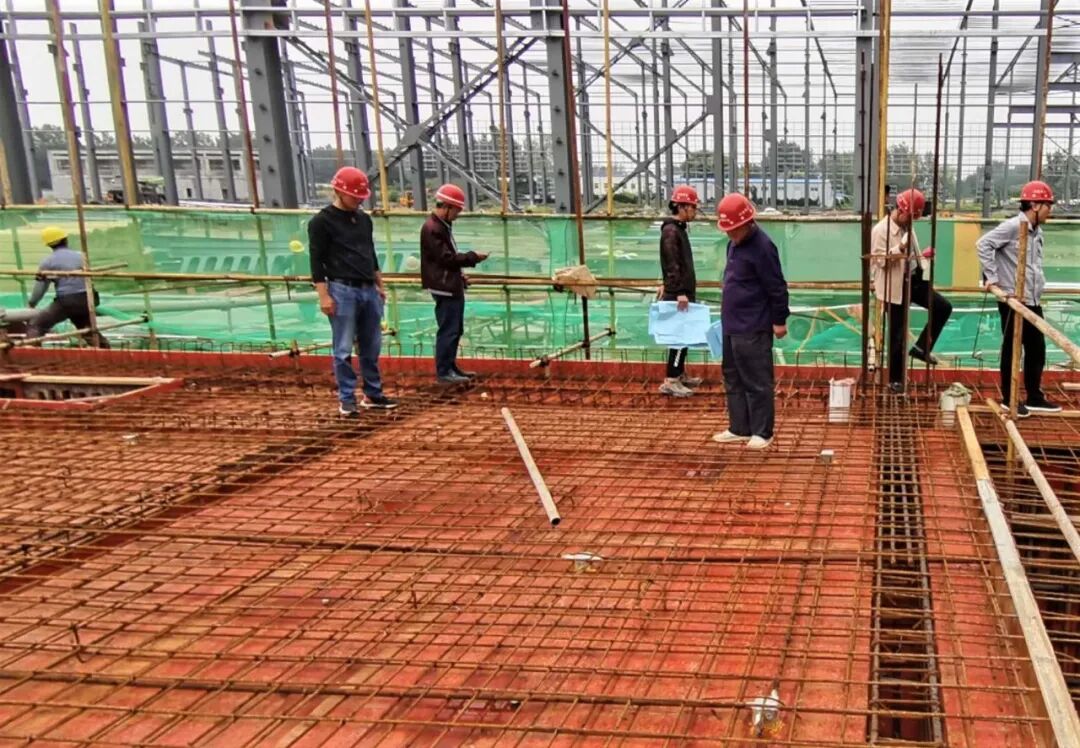

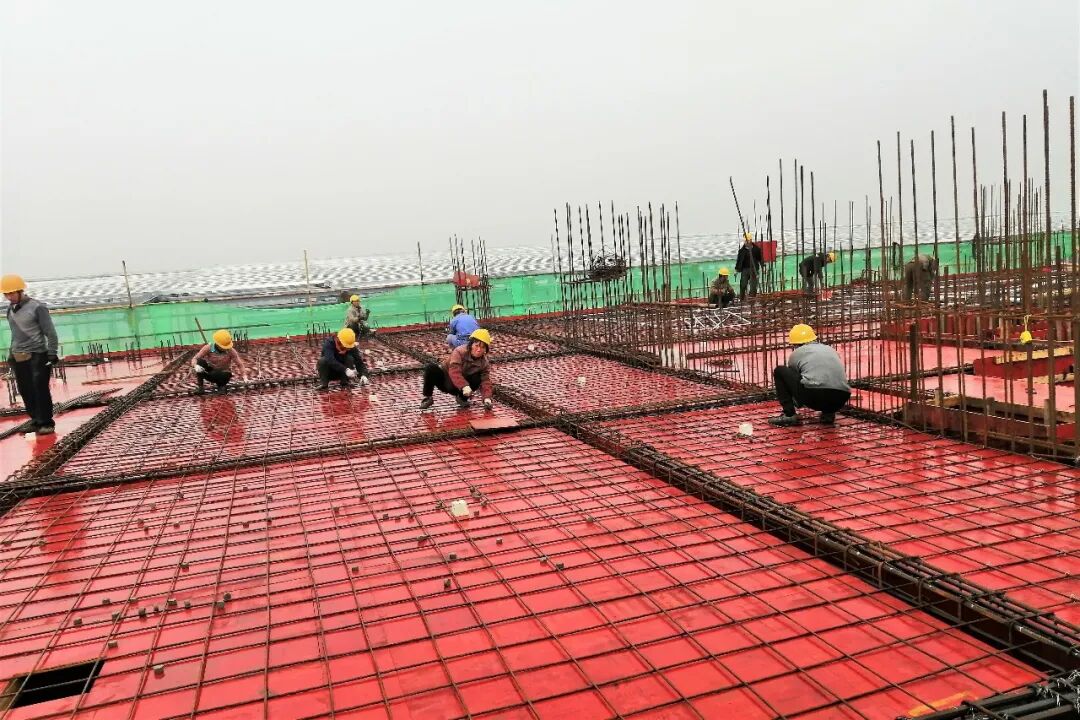

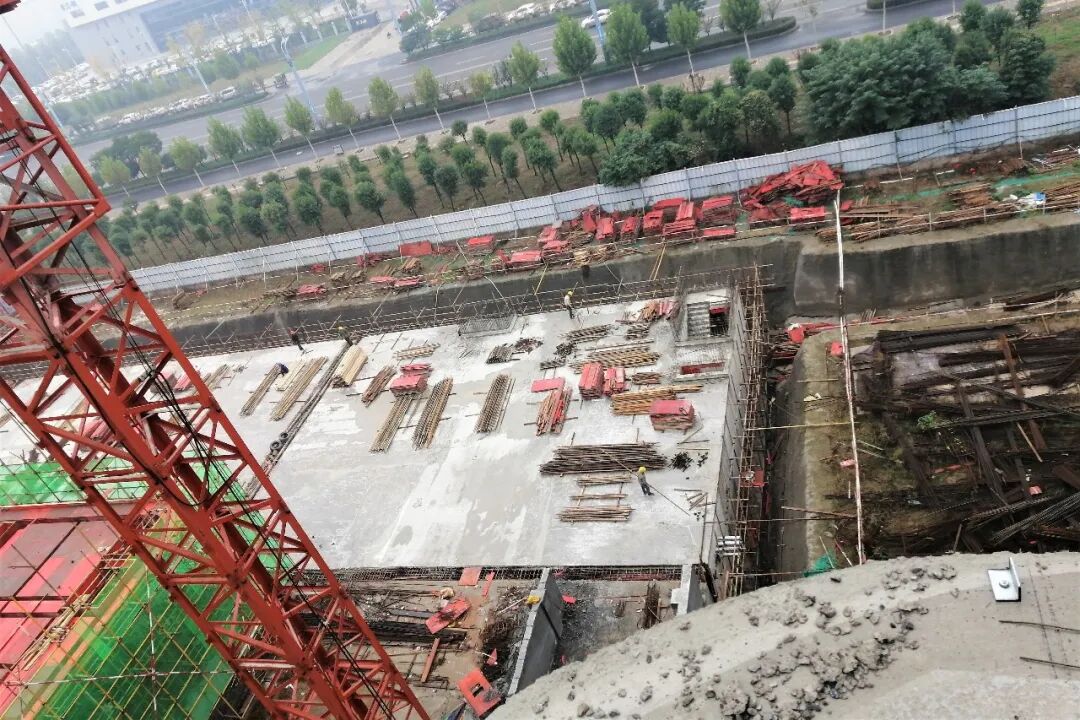

针对之前施工不规范等问题,项目部加强了施工过程的环节把控,从钢筋加工、模板质量、混凝土进场等源头入手,严把施工第一道关;加大日常巡检力度,针对目前项目出现的钢筋绑扎、混凝土浇筑等问题及时预防,立即整改,整改完成共16处,减少后期返工现象产生,大力缩短工期;
确立了清晰的施工质量奖惩制度,加强对分包单位的管理,确保了任务落实到位;每周召开质量安全会议,统一思想,解决施工问题,全力抢抓工期,确保季度目标顺利达成。
坚持制度导向,保障农民工合法权益

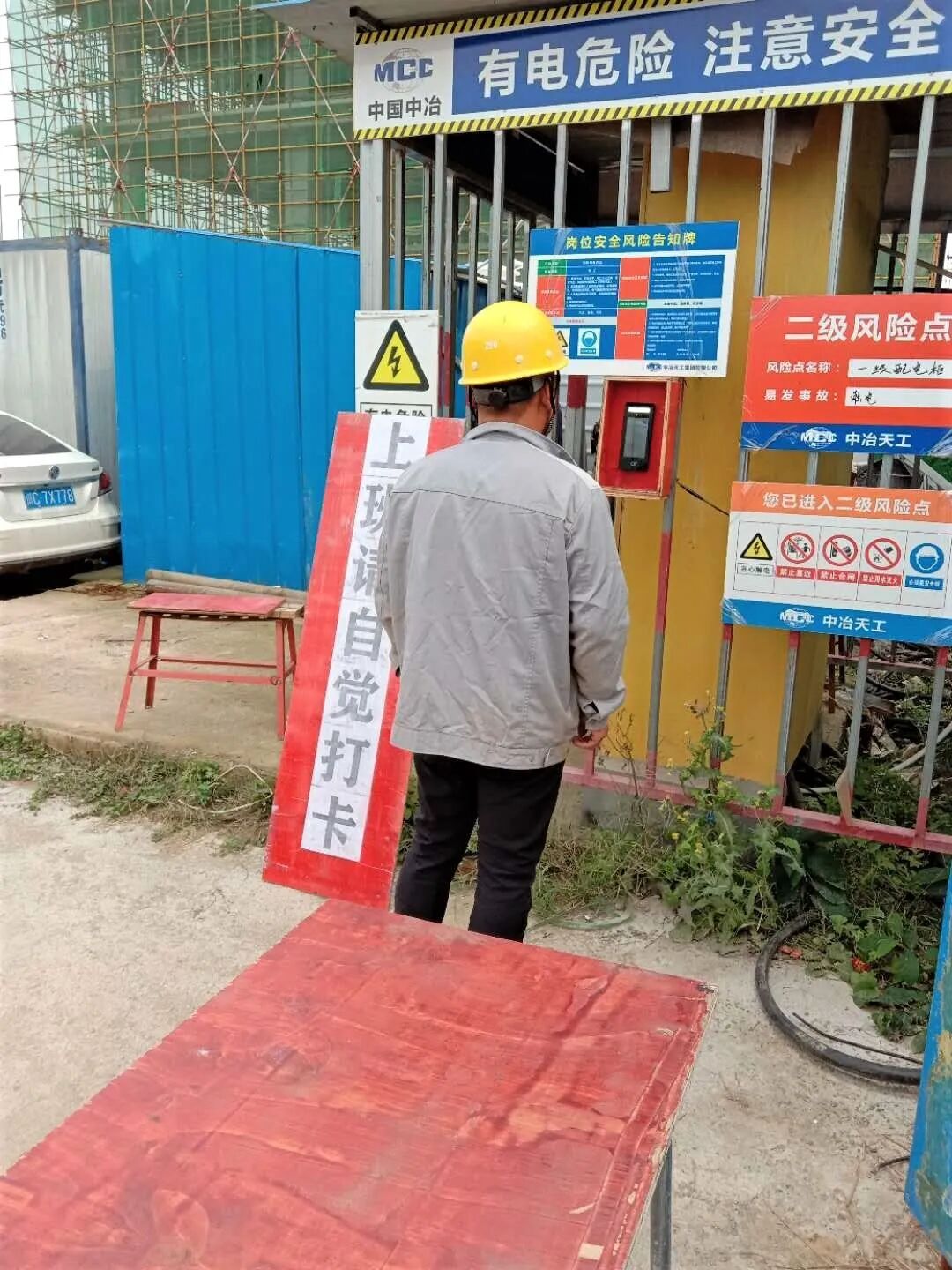

“百日大干”恰逢施工节点关键期,为加强现场农民工实名制管理,保障农民工合法权益,项目部加强了对分包队伍的管理,更加规范施工环境,核对校验进场人员的劳动合同签订、工资发放管理制度的培训教育、天工智慧智慧平台的信息录入、面部信息采集等,手续齐全方可入场施工。同时,项目部针对之前员工上班打卡不积极、考勤率不全等情况,安排专人负责考勤事宜,确保制度落到实处,通过改善,整体上班打卡率提高到90%以上,现场信息化管理取得实效。
坚持党建导向,正向推动施工生产
在“百日大干”会议文件下发后,项目部第一时间组织党员召开支部会议统一思想,要求党员发挥先锋模范作用,确保会议精神落到实处;发扬“一天也不耽误,一天也不懈怠”朴实厚重的中冶精神,双节期间坚守一线岗位,白加黑努力赶超进度;以三个体系的发力为契机,针对当前施工现场情况,开展纠查与自我检查,带领项目全体员工力戒“四种主义”,提升“五种能力”,圆满完成当前施工任务。
百日大干,初见成效
“百日大干”

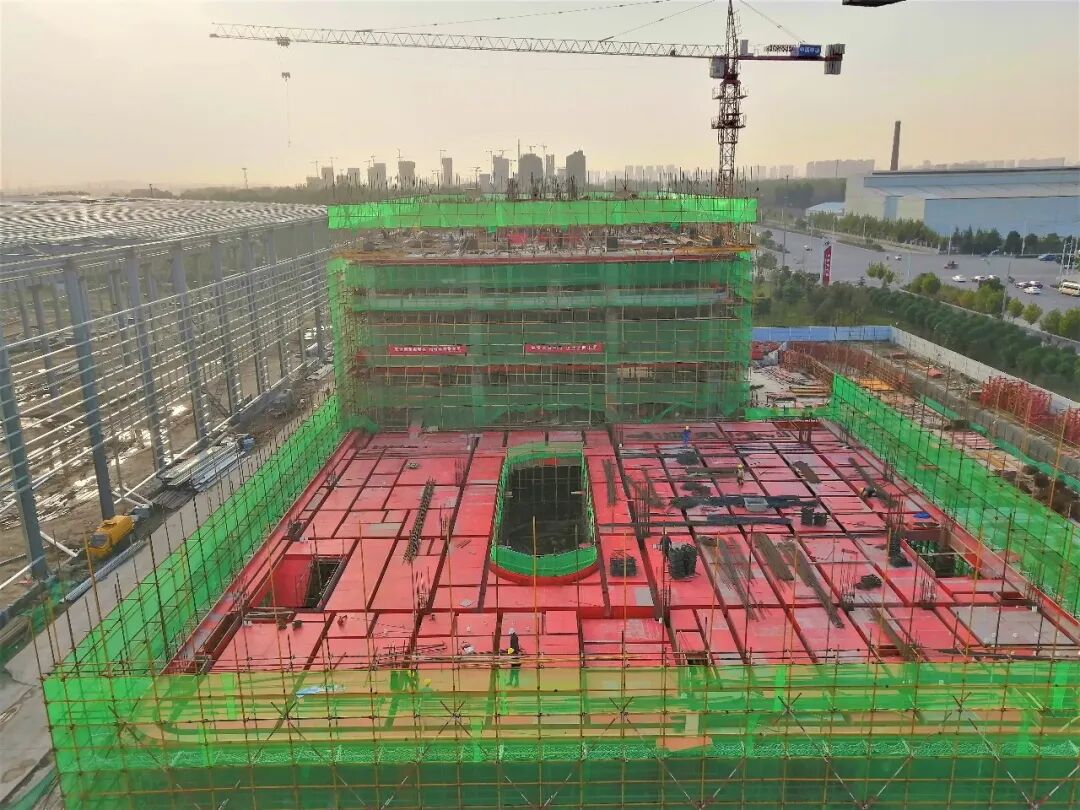

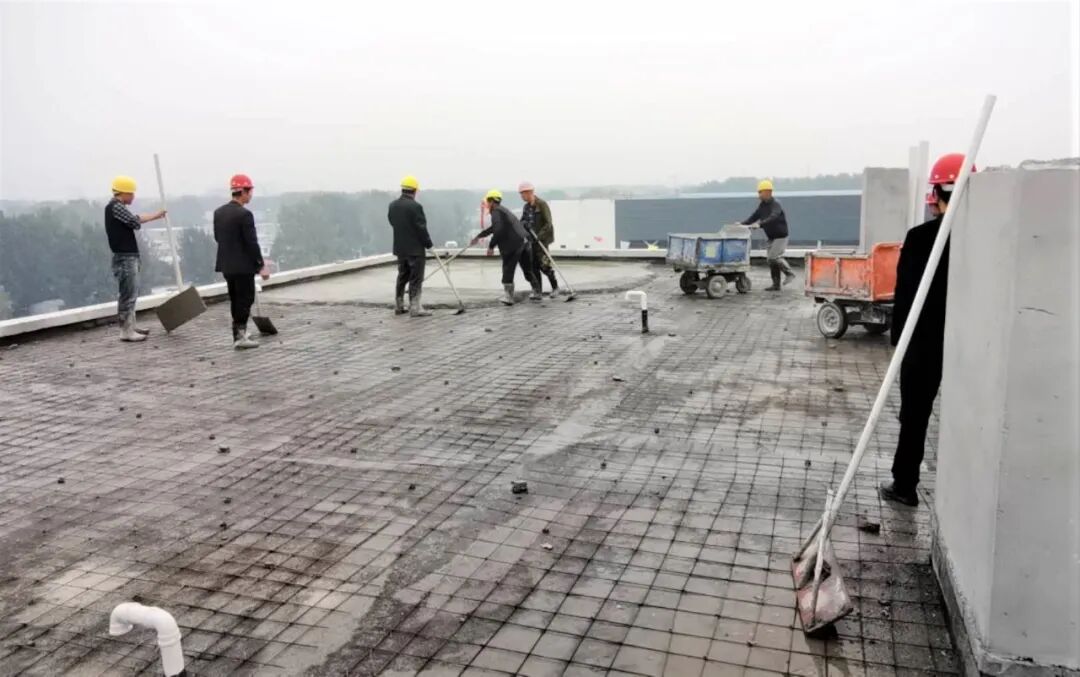

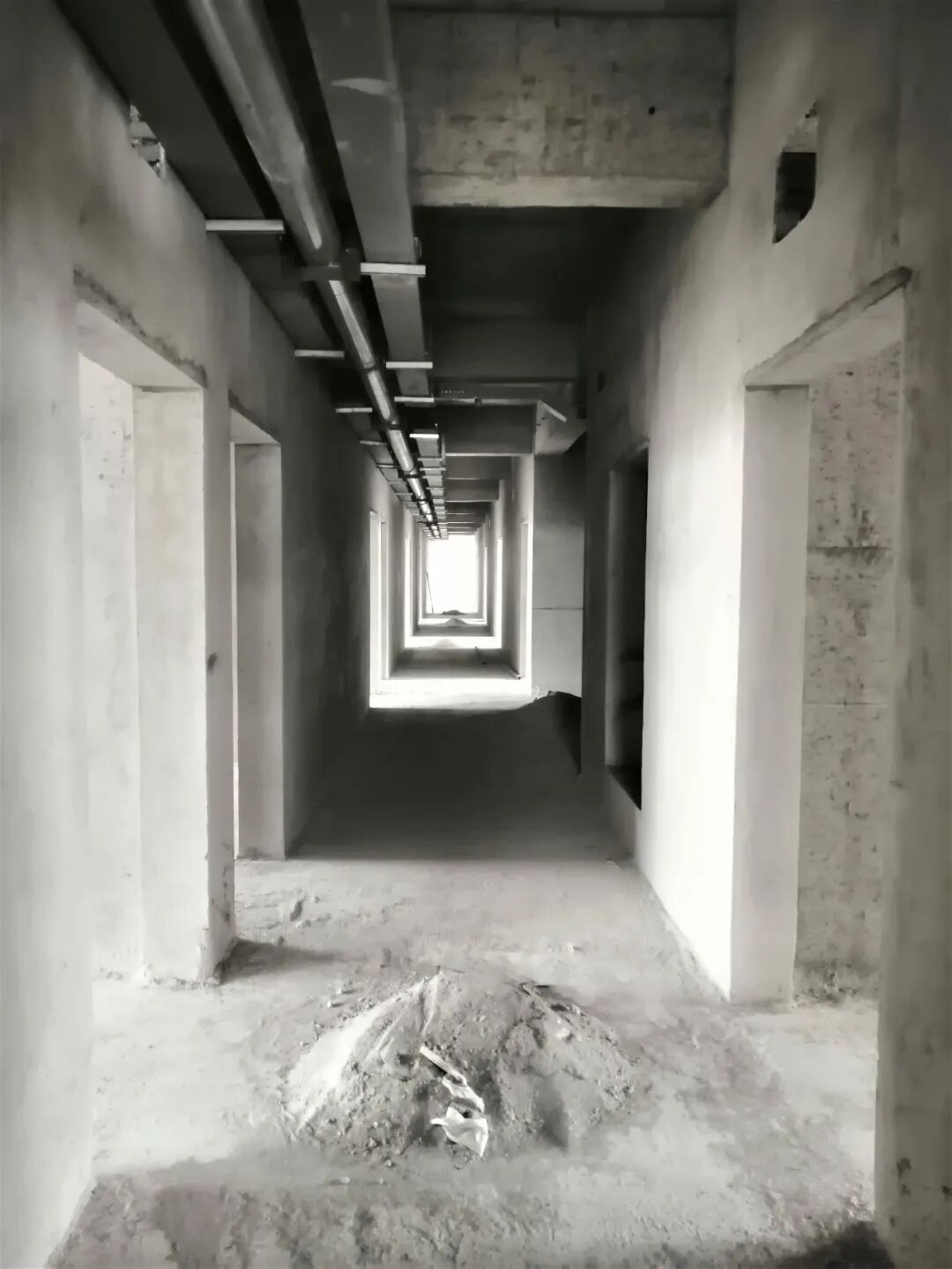

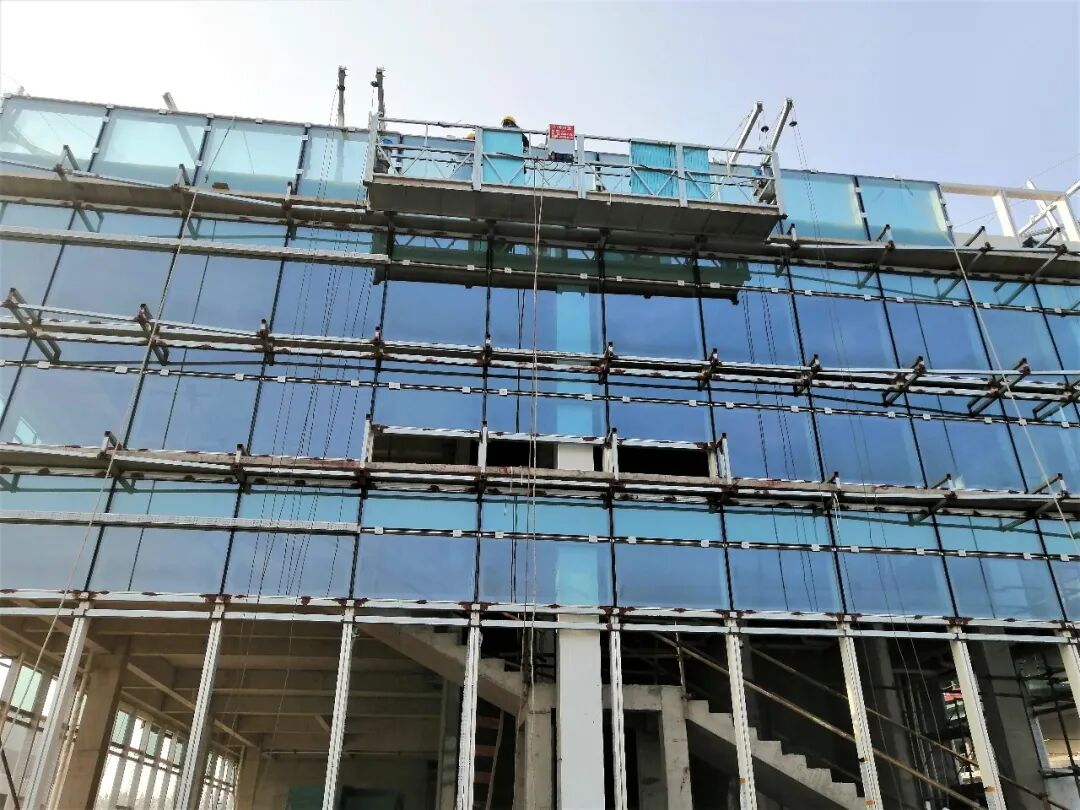

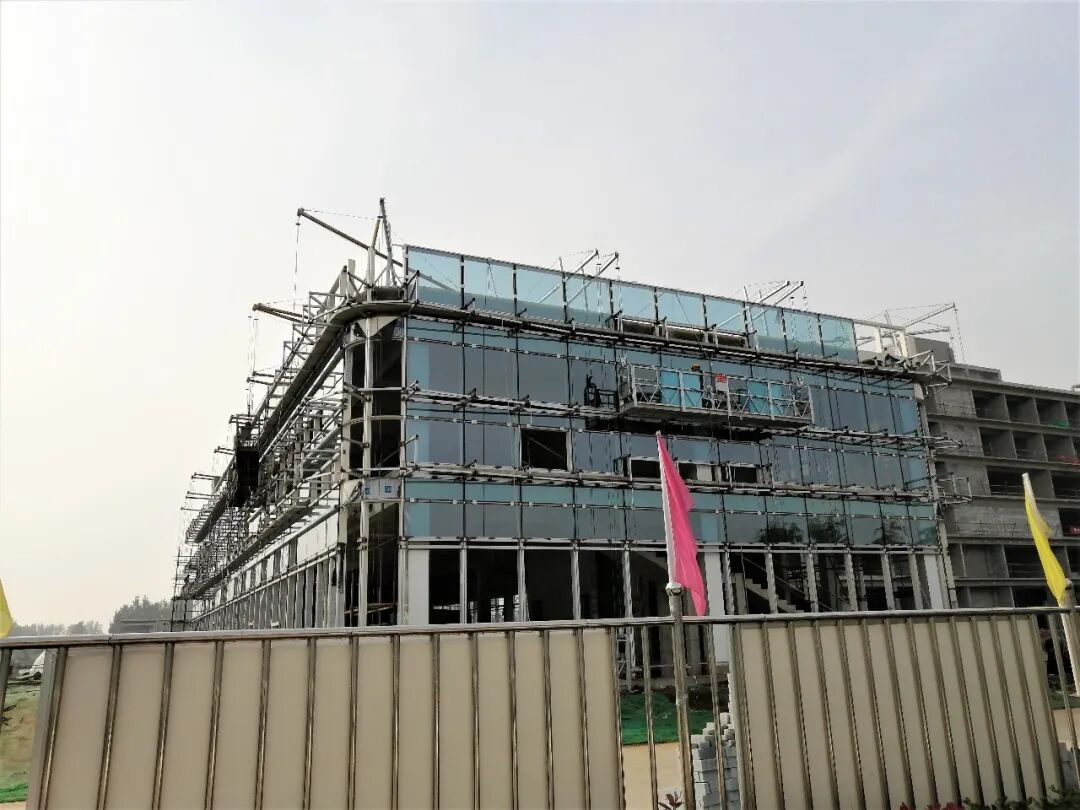

通过系列措施,“百日大干”活动开展近一个月时间,项目施工取得了初步战果。孵化中心地库部分浇筑已全部完成,工作重点将转移到地上主裙楼部分;主楼当前也已开始进入标准层施工,后期施工进度将迎来大幅度提高;科研楼消防管道安装基本完成,整体工作也进入收尾阶段;仓库幕墙玻璃开始安装,完成后施工现场形象将得到大幅提升。
一天也不耽误 一天也不懈怠
内容来源丨北方公司
编辑丨代彦敏
责任编辑丨柳鹏
