日前,根据中央气象台报道得知,“黑格比”仅仅1天就达成了2020年前7个月台风的生成量,并将以每小时15公里左右的速度奔赴浙江福建沿海,台州市防指先后启动防台Ⅲ级、Ⅱ级、Ⅰ级响应。为此,南方公司浙江玉环项目部全体动员,积极制定防范办法、做好防范措施。
8月2日

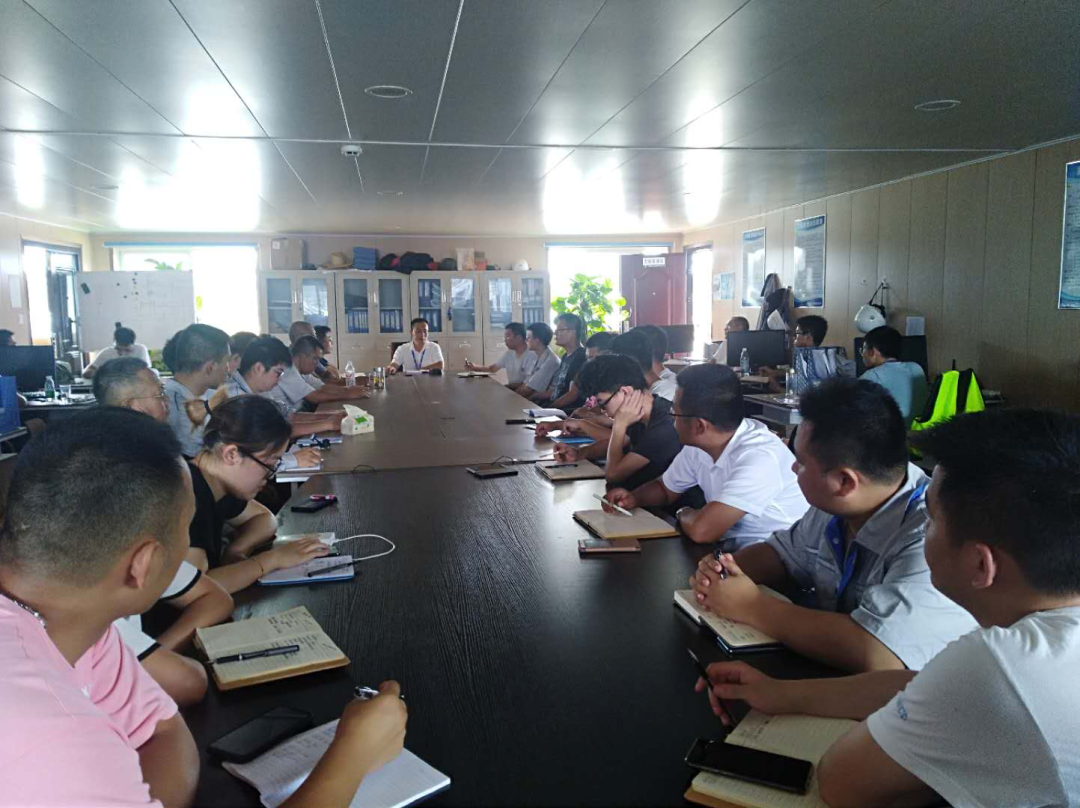

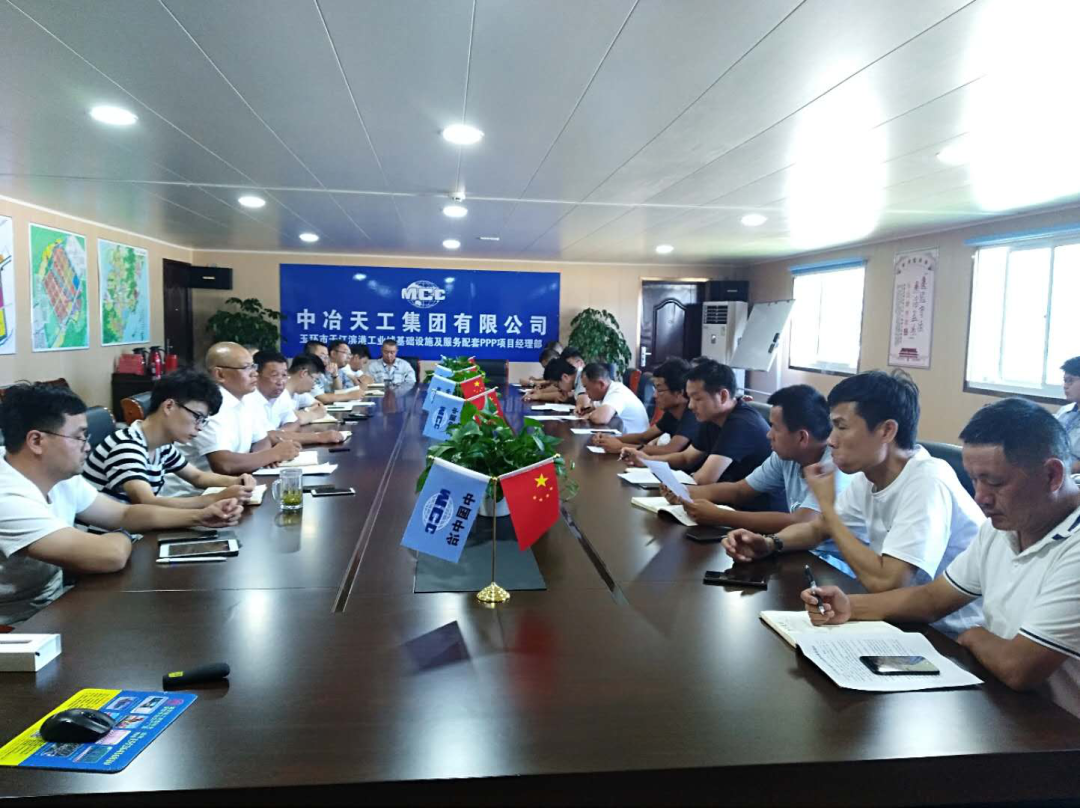

项目部主要负责人与分包及相关单位召开抵御台风 “黑格比”紧急会议,成立抵抗台风专项工作组。为确保安全生产,台风来临之际全面停工,切断电源。各施工班组做好各项防范措施,加强对现场人员安全教育。防范责任落实到人,启动防台风应急预案。
8月3日上午

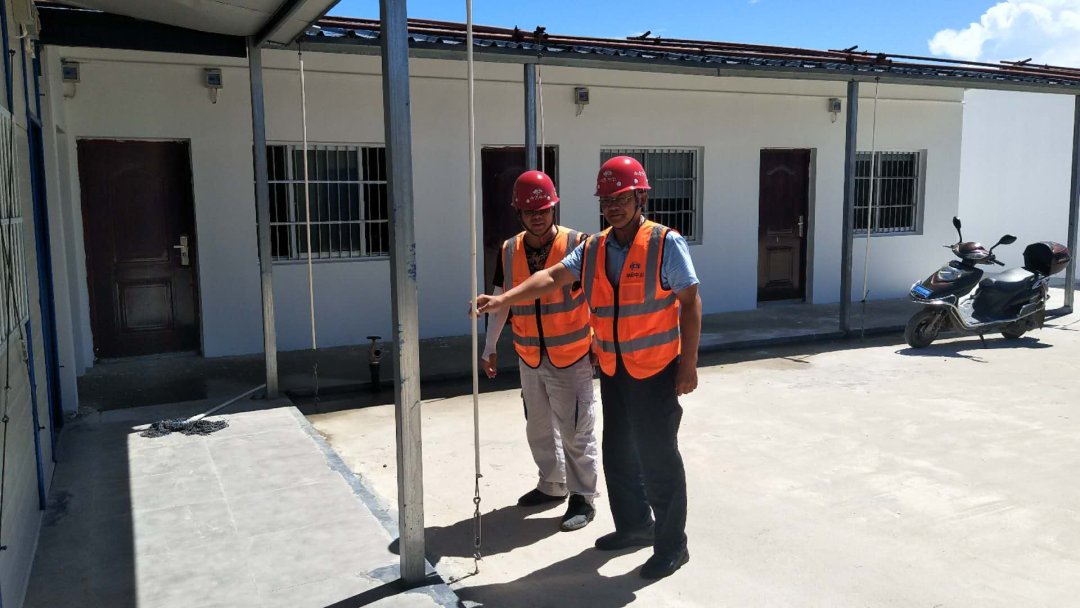

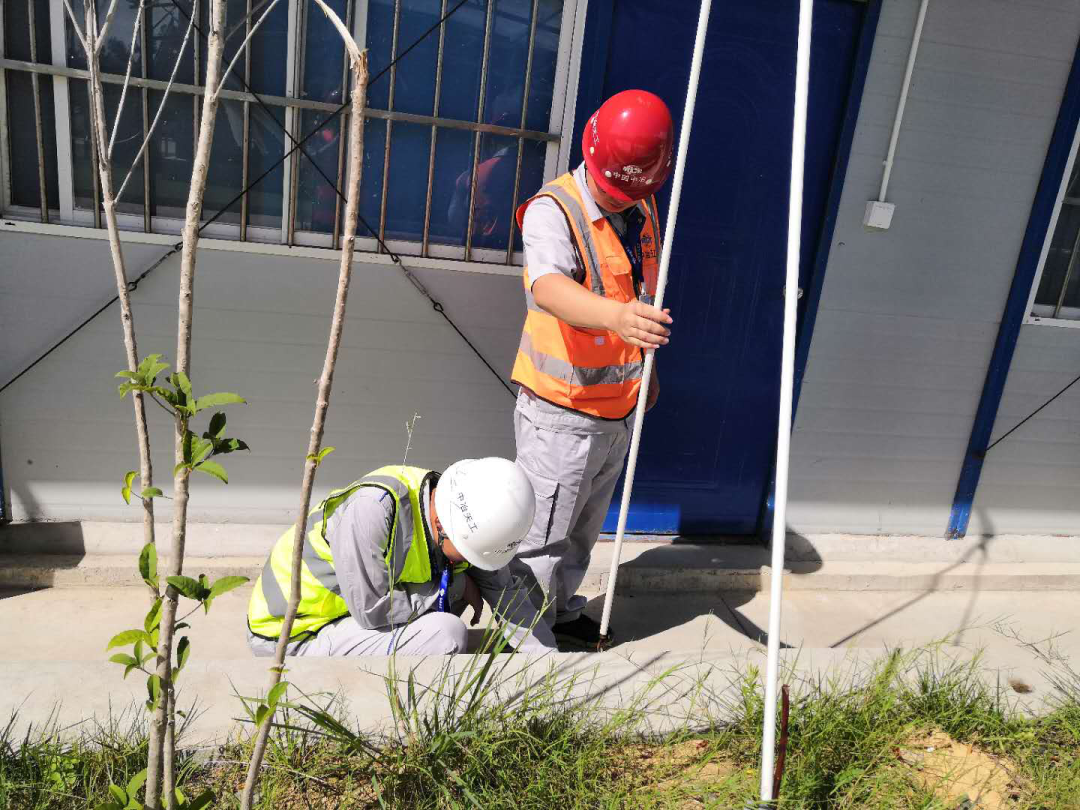

项目部对所有临建包括合作方华兴宿舍区域设施均做了拉锚紧固措施及重点排查工作,每一间临时建筑屋顶均配备钢管架与地面锚固。尤其是组织施工单位加快在建宿舍封顶,以最快速度完成安装及清场工作,确保没有一个构件成为台风下伤人的隐患。
8月3日下午
各部门将所有重要纸质文件放入柜中,并联系综合部购置塑料薄膜对其覆盖密封,确保项目部生命和财产安全不受侵害,对可能随时停电等情况做了相应部署。抵抗台风专项工作组时刻关注“黑格比”动向,项目部及各分包单位严格秉持“一天也不耽误,一天也不懈怠”中冶精神各司其职,紧张有序地完成每一项准备工作,用心铸造项目最强屏障,充分体现了央企战斗堡垒的担当。
8月3日晚

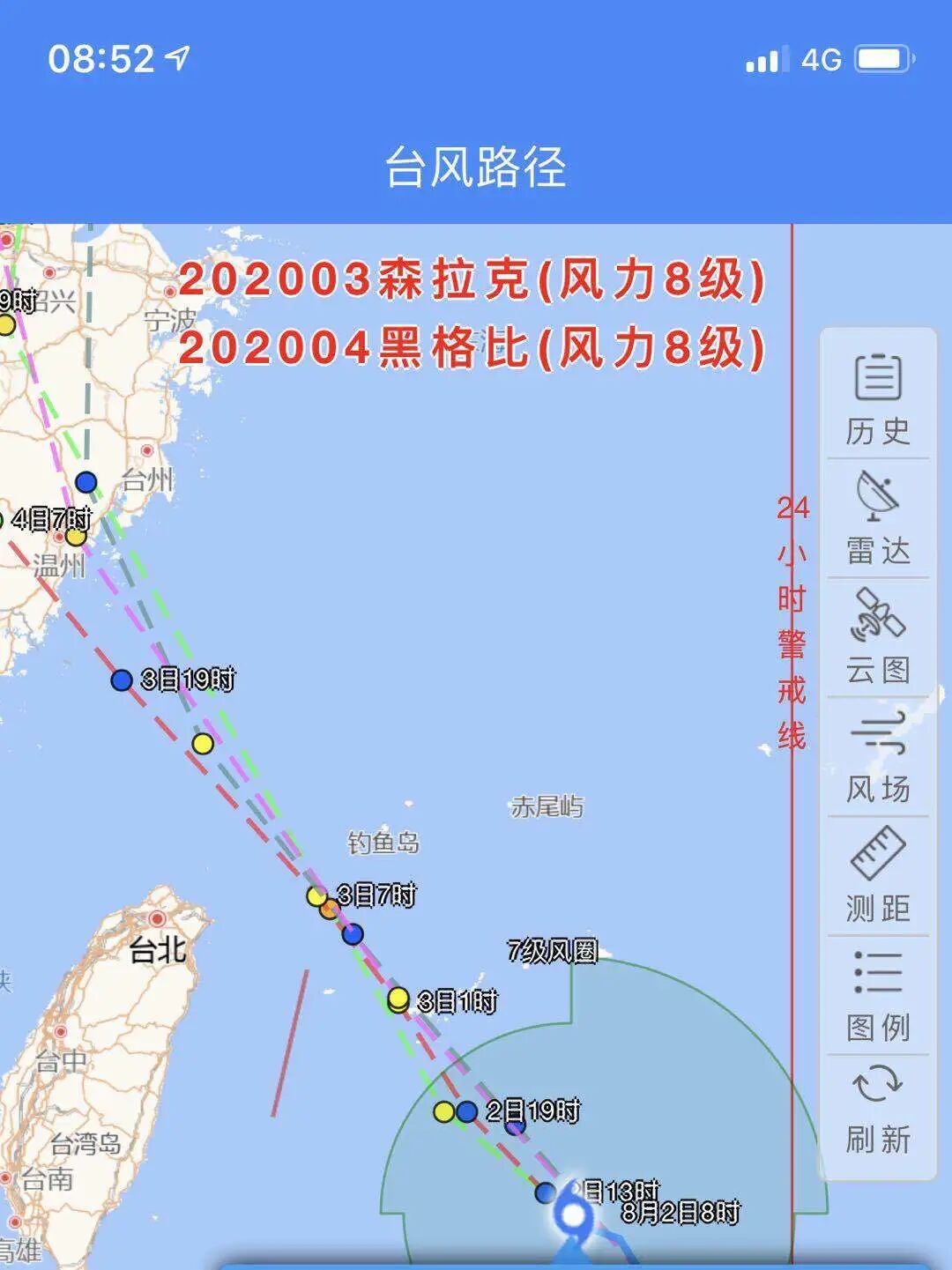

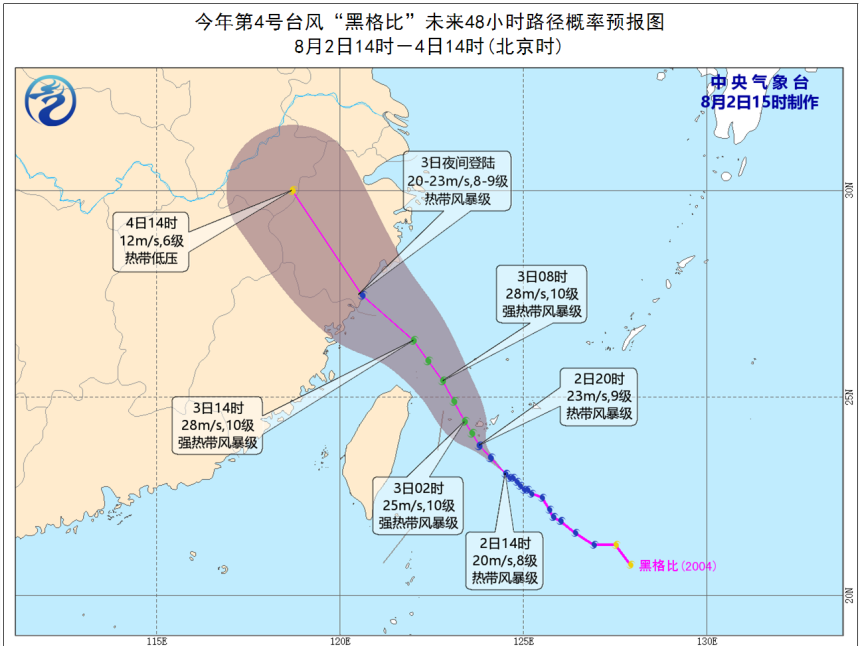

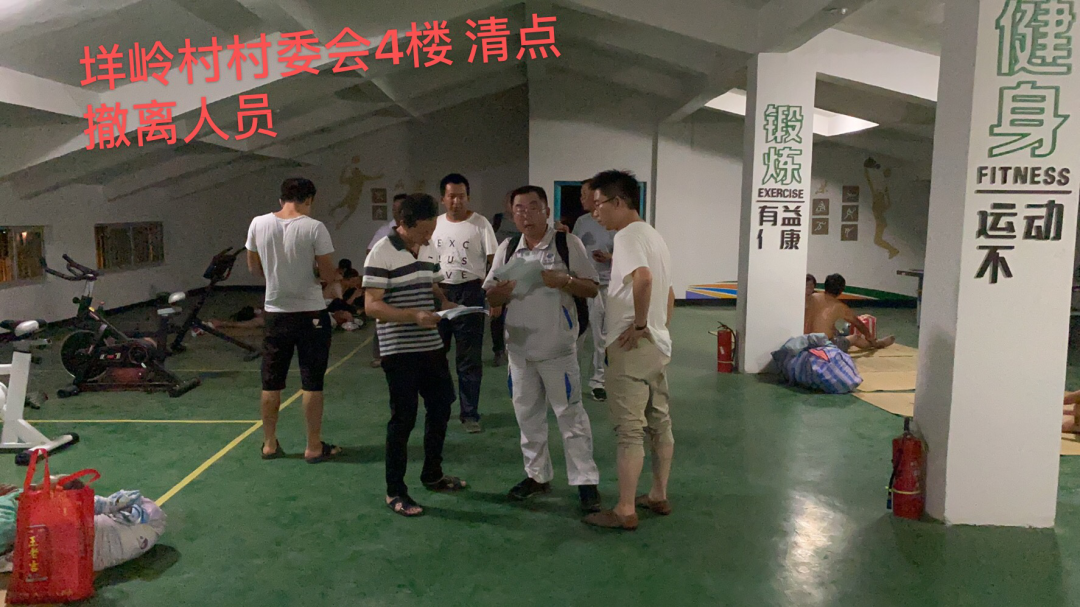

项目部全体管理人员在完善好保护措施后撤离干江镇,在综合部的统一安排下就近入住酒店。管委会和相关人员安排工人撤离项目宿舍。当晚,台风“黑格比”如期登陆并伴有暴雨,市区大面积内涝,道路乔木拦腰斩断。
8月4日

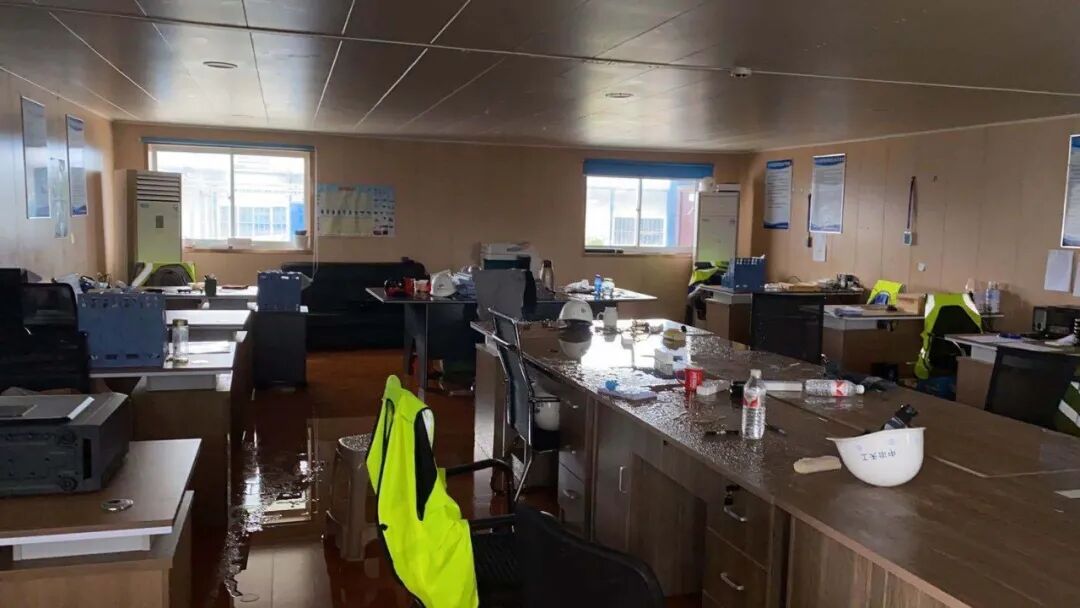

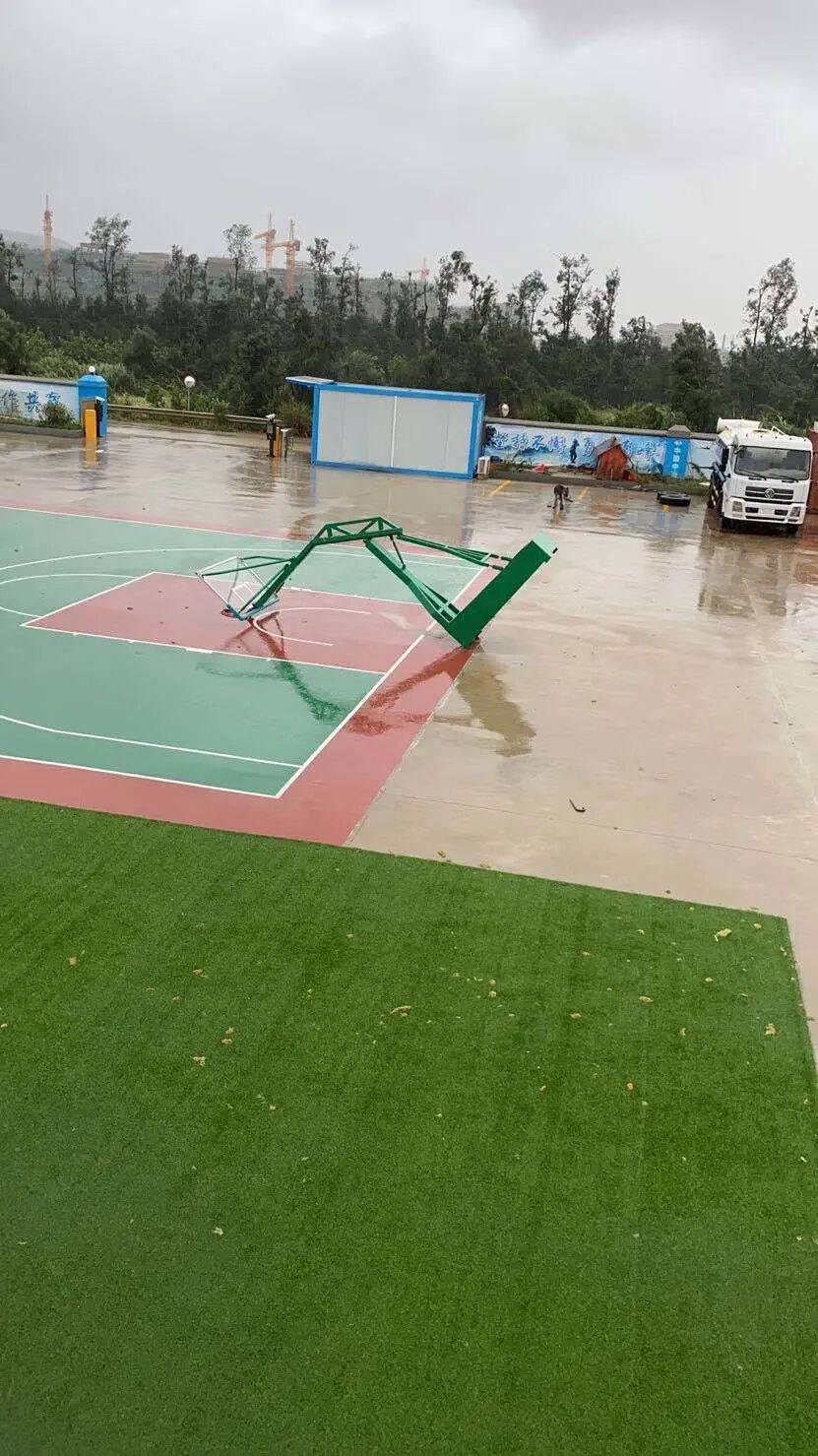

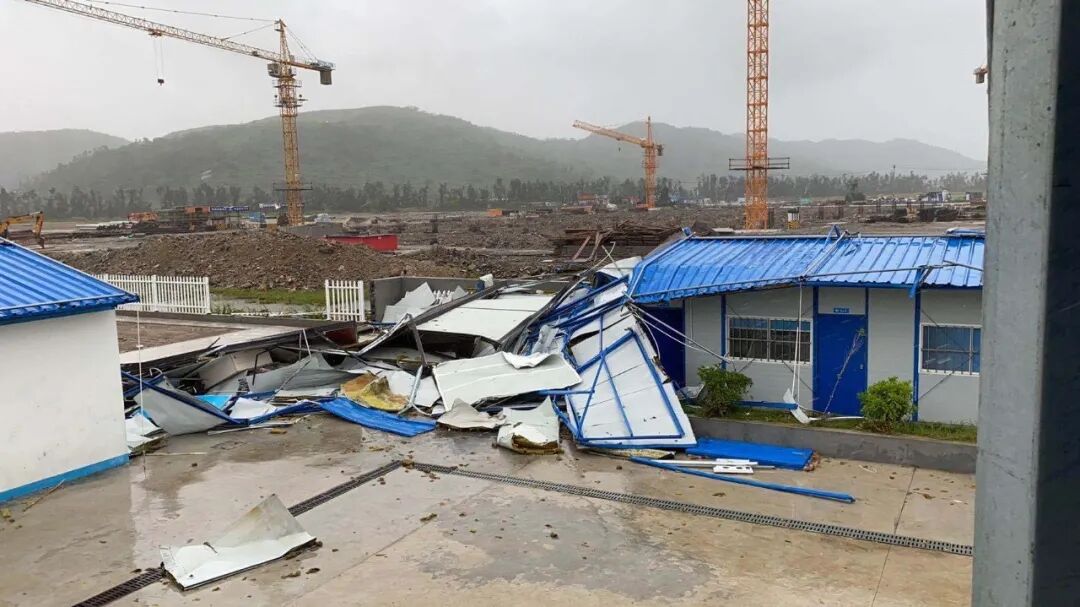

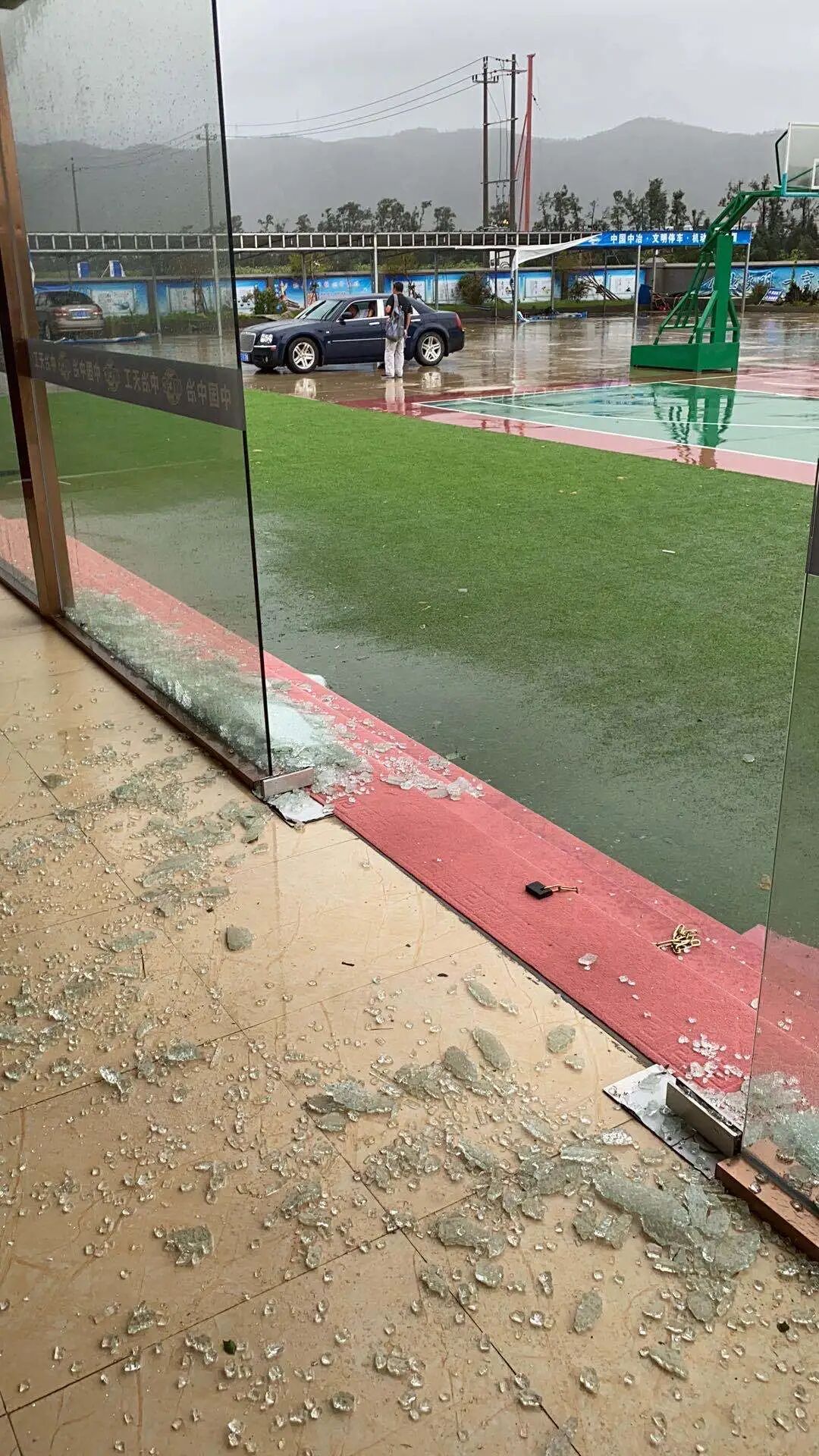

项目部成员克服路面积水赶回项目部检查统计临建设施受损情况。最北面食堂和厨房屋顶受损严重已无法使用,西南角浴室坍塌,办公楼大门被打碎,部分宿舍屋顶受损房屋进水,几乎所有的宣传门牌不见踪影,好在没有人员伤亡和资料缺失,办公楼和大部分宿舍仍能使用。项目部于4日、5日对办公楼和生活区进行检查和清除工作。
8月5日

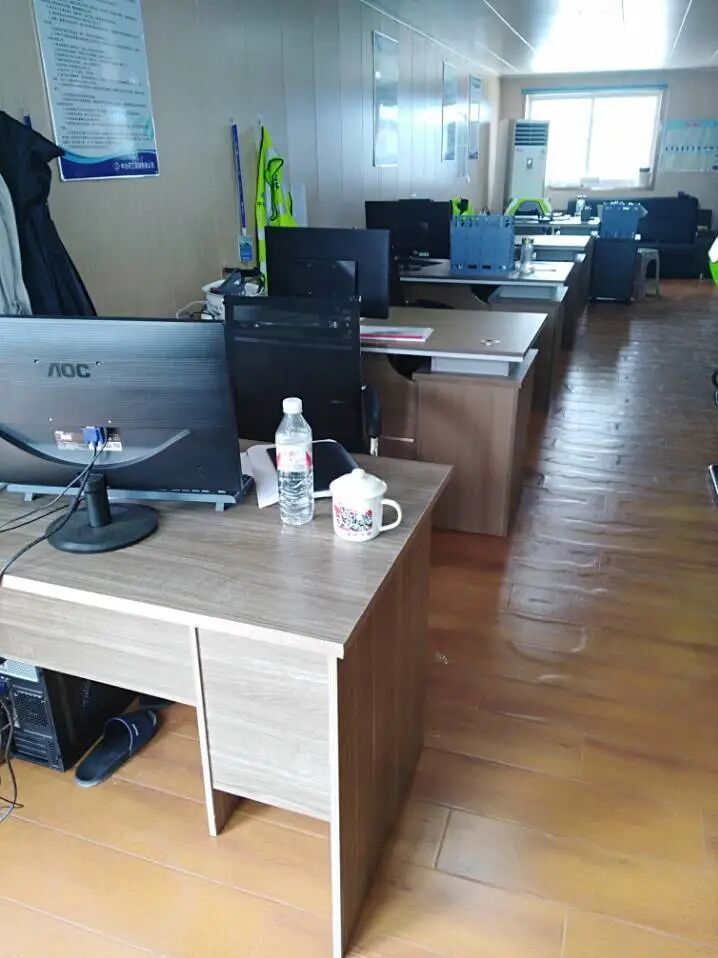

全体成员返回项目部。经营人员为完成工作率先将电脑主机移至干江镇联网,工程部组织工人抢修现场受灾区。办公楼和生活区当晚做好“三通”并整理转移出大部分公用电器等有形财产,各职能部门逐渐恢复工作秩序。
此次台风,项目部高度重视抗风和抢险救援等各项工作,早部署、早落实。干群合力并肩奋战在抗台一线,第一时间将天灾损失降至最低,为中冶天工集团深耕玉环、稳固浙江市场留下了良好口碑。
