导 语
福建三钢闽光股份有限公司棒材厂增设大盘卷EPC项目三标段设备安装工程为技改工程,项目位于福建三钢闽光股份有限公司厂区内,是机电分公司2020年新到手项目。按照项目策划方案,八月中旬,项目团队进驻三钢闽光股份有限公司棒材厂,福建省三钢闽光股份有限公司棒材厂圆棒增设大盘卷EPC总承包项目施工作业战线火速拉开。
该工程包括棒材厂圆棒增设大盘卷,对棒材厂圆棒线共用矩形坯改造和增加大盘卷生产线配套,生产中20mm- φ 90mm的直条和中16mm-中48mm的大盘卷。具体包括:工艺设备改造对应的设备基础拆除、改造、新建基础;改造及新建厂房相关建筑设施:原有厂房南延24米,新增盘卷成品跨,原主厂房东延18米扩建精整跨,原成品跨过跨小车轨道延长精整跨,延长操作5米平台以备新增大盘卷区域设备及KOCKS机组工艺设备使用的基础,新增小房子(休息室、工具间、发货室及厕所等)、电气室等。

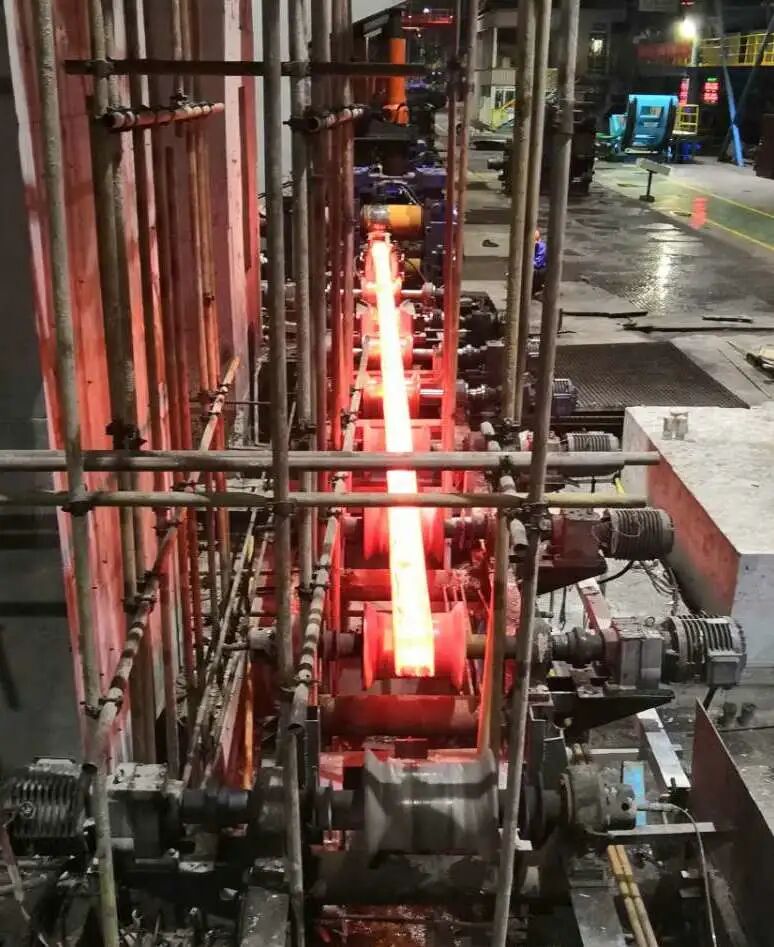

⬆ 配合生产线停复产计划间断推进
为不影响正常棒材生产,项目施工需配合业主相关生产线停复产计划间断推进,项目全体参战人员用实际行动积极响应集团公司“百日大干”劳动竞赛号召,马不停蹄大干快上。

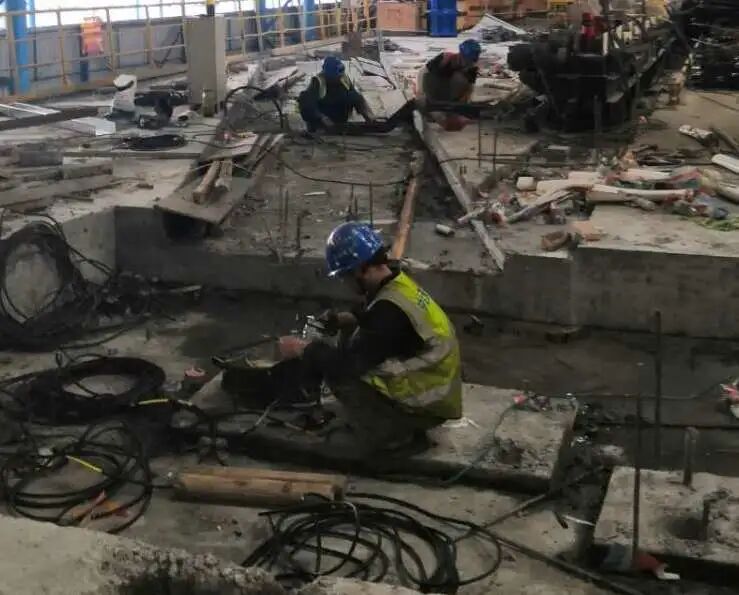

三钢的老线检修与拆除工作量包括棒材产区的电缆、桥架、老旧设备、管道、扎线和轨道等,其中旧设备一百五十余台、轨道二十余组,拆除任务十分繁重复杂。

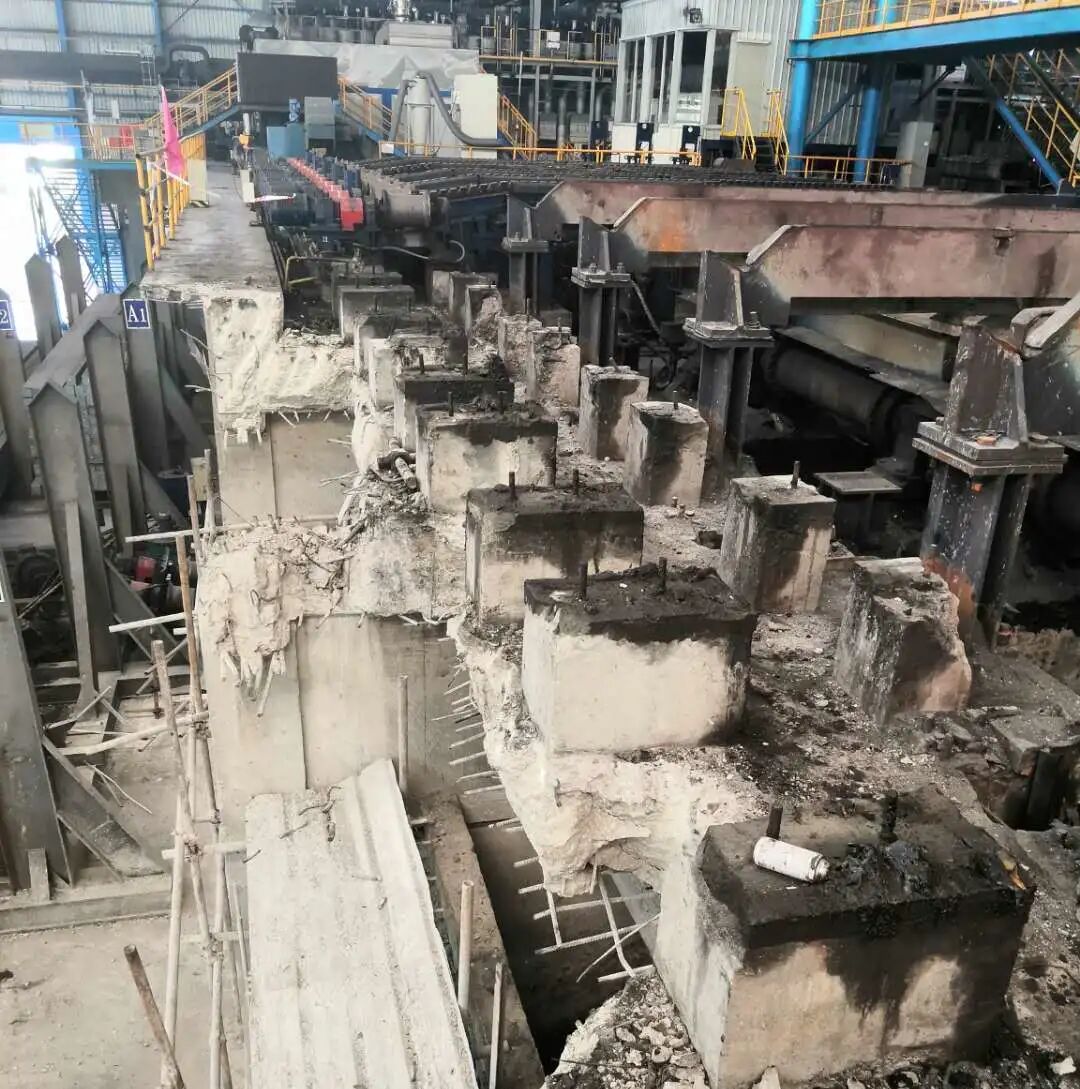

拆除任务十分
繁重复杂
面对时间紧张、人员紧张的两难境地,项目部围绕三台轧机相关拆检工作统筹规划作业时间,坚决按照总体进度计划推进,项目团队与工人日干夜赶,最终,老线检拆完全按照计划在规定期限内保质保量如期完成,为后续的土建施工创造了前提条件,受到业主方高度评价。
在拆除老旧生产线之后项目团队马上又带领工人投入到新的作业中去,即主线增加0#、1#、2#轧机和一台进口KOCKS轧机、增加4#、5#水箱两台设备和4#飞剪以及21个阀台。同时,在上料台架区域拆除原有的设备、管道、电缆和电缆桥架,增加液压取钢装置。

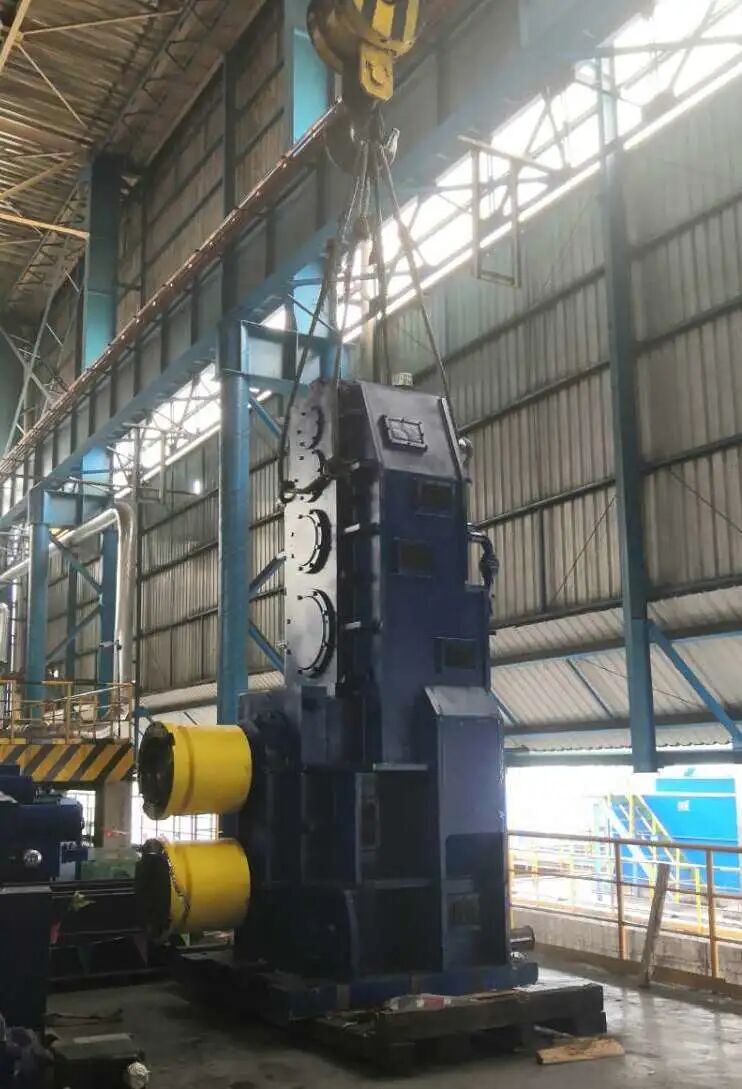

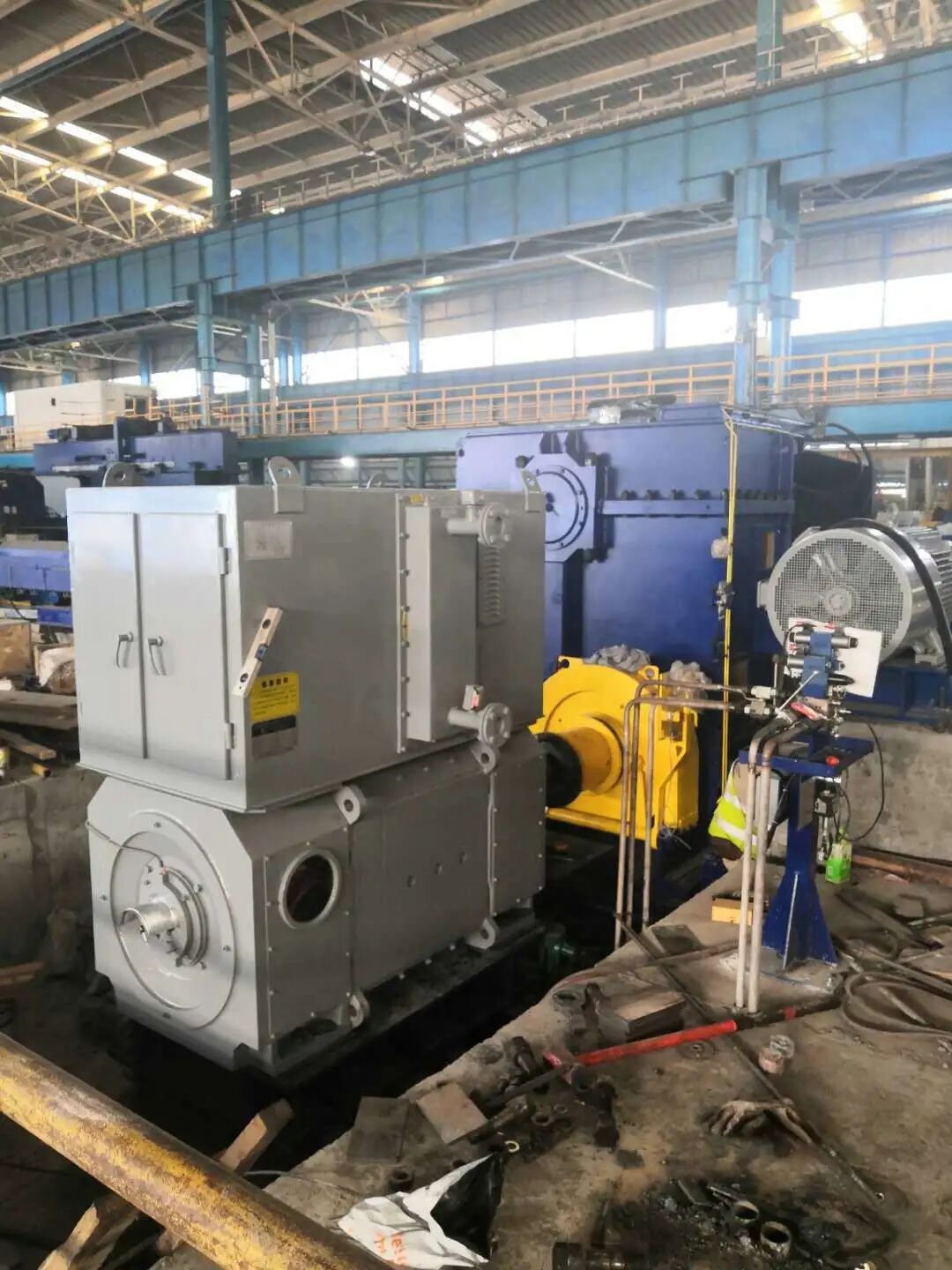

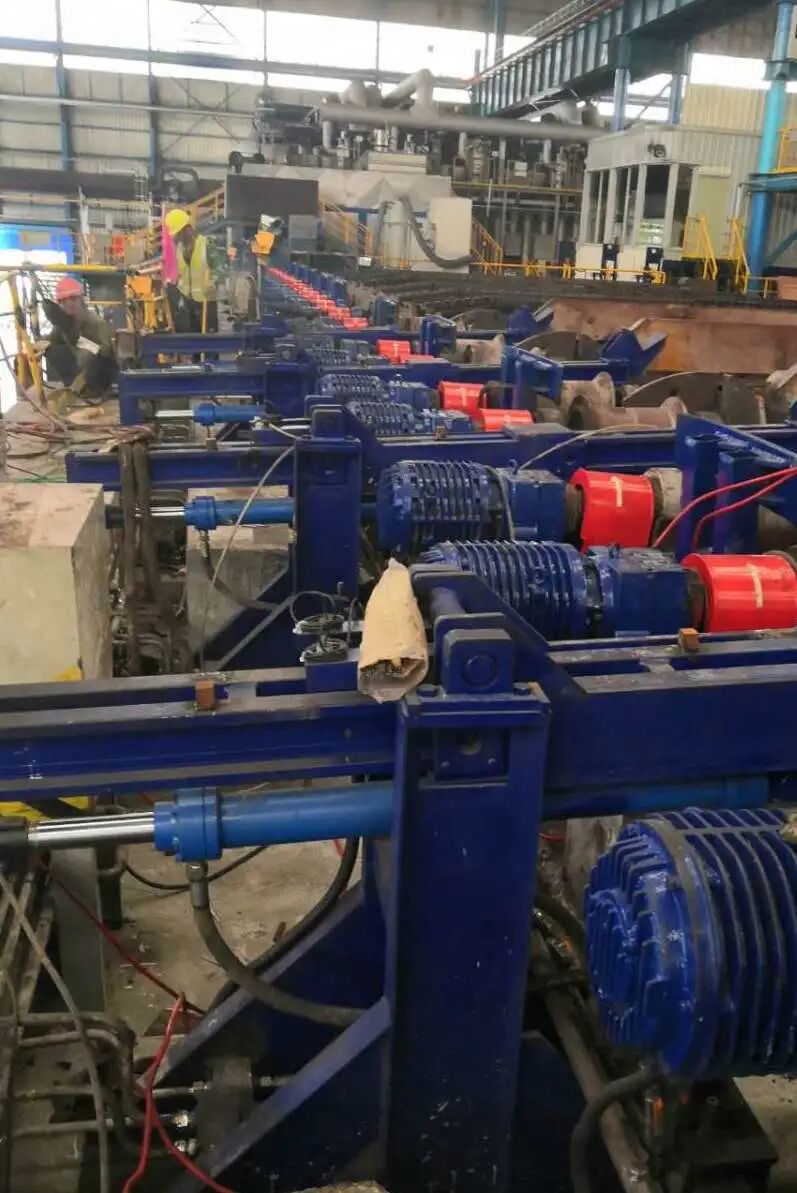

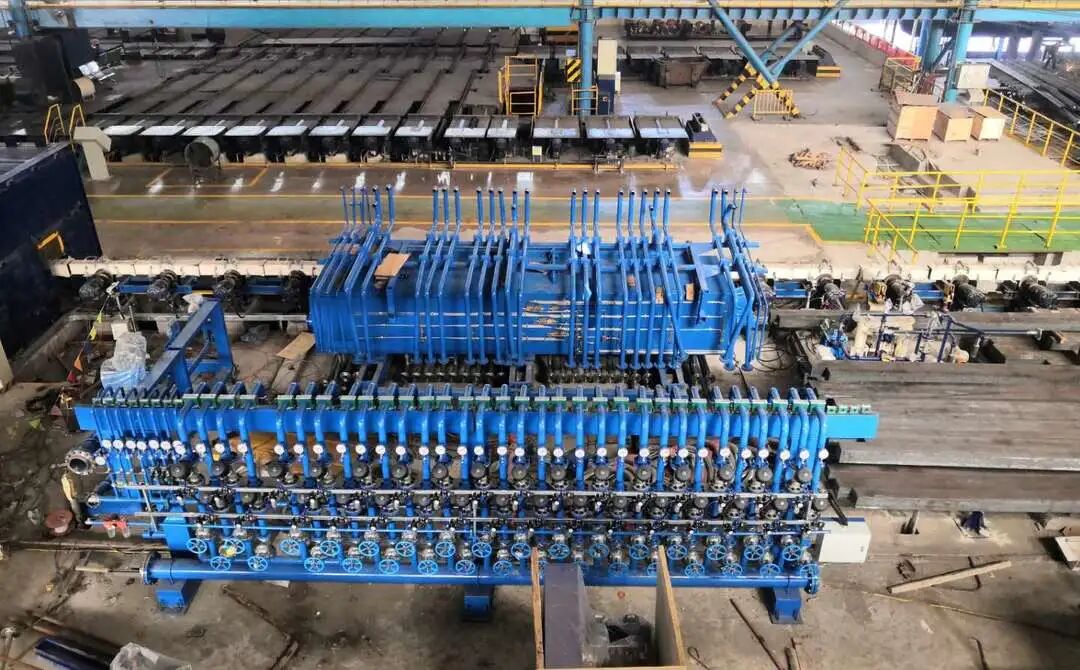

⬆ 安装完成
为保证各项作业间无缝衔接,项目团队科学制定工期计划和节点目标,严格把控施工质量和安全,全力以赴加快施工进度。各作业组在项目工作群中每日进行进度汇报,同时核对各自负责的设备现场作业条件情况,紧密沟通协调,紧盯关键环节,破解施工难题。最终,在全体参战人员紧锣密鼓的施工下,项目团队提前一天完成了既定目标任务,为棒材厂顺利投产赢得了宝贵的时间,棒材厂通过此次技术改造生产效率也得到了大大的提升,进一步展示了机电分公司项目团队一流的专业技术水平和“国家队”风采。
整个施工过程遇到了很多的困难,如土建基础施工延误,影响我方设备安装计划,耽误了很多宝贵的时间,待到土建基础具备安装条件后,项目团队充分利用工余时间加紧追赶工期,加班加点连夜施工。
|
|
|
|

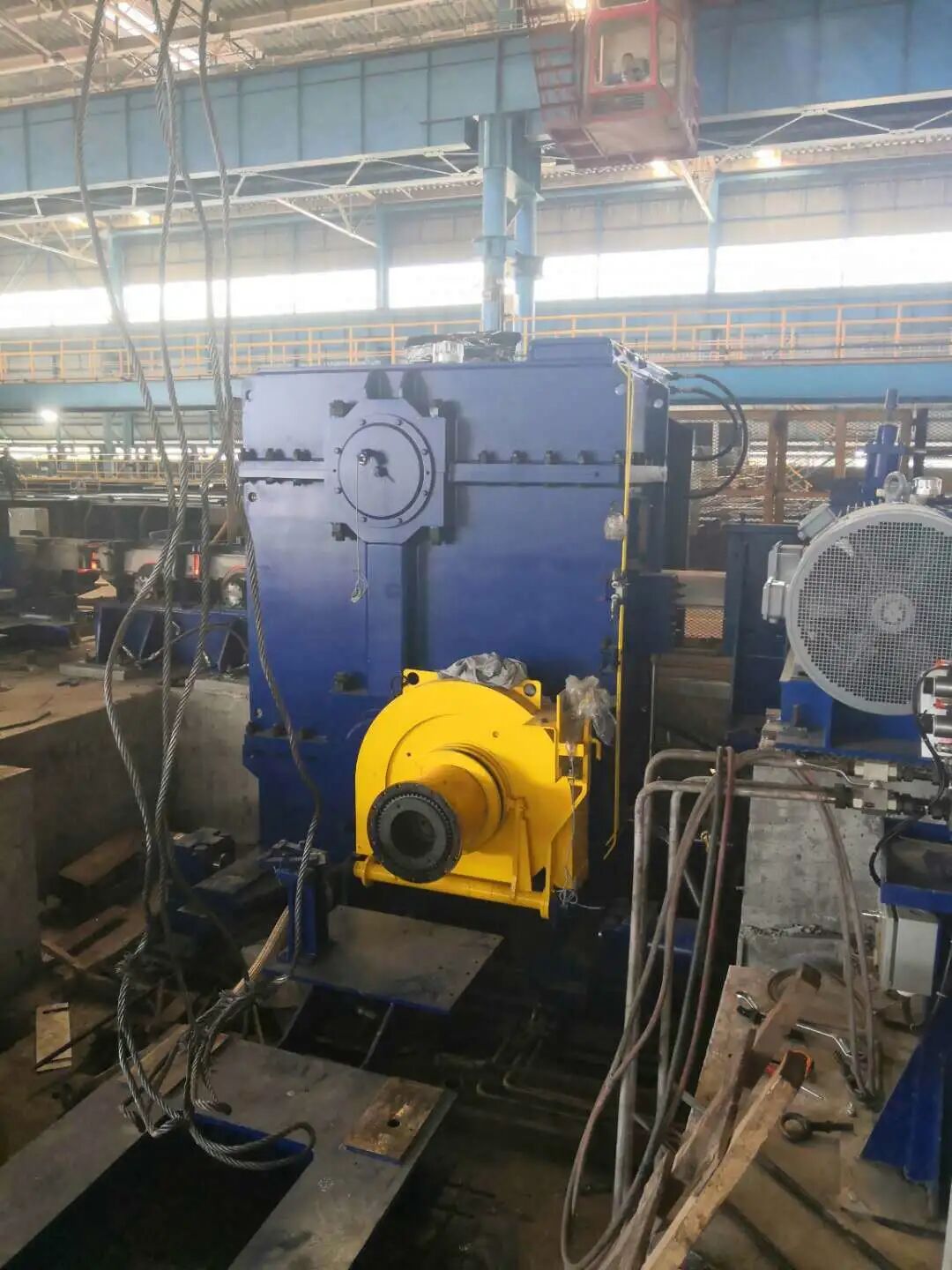

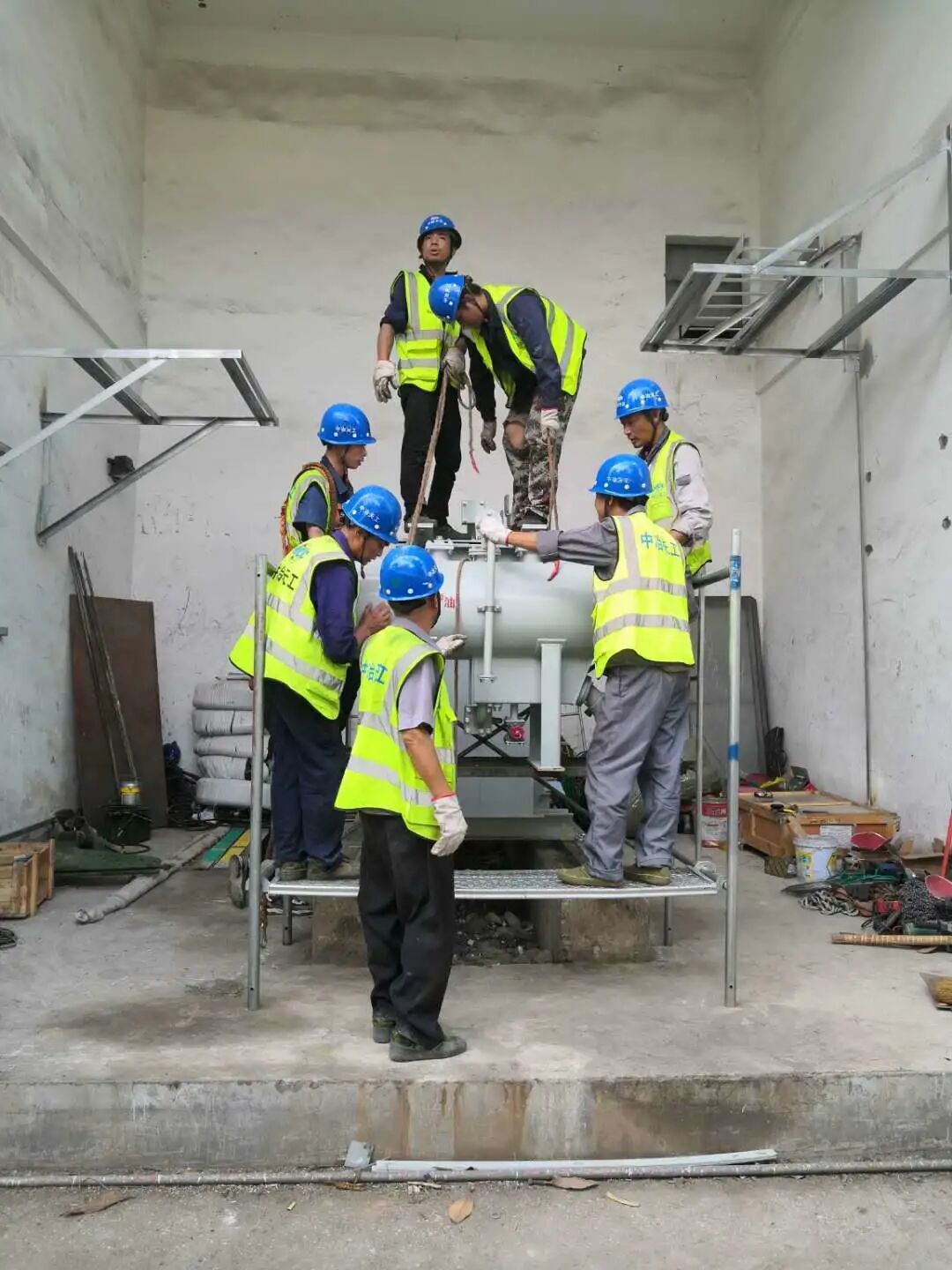

⬆ 施工过程中
一天也不耽误 一天也不懈怠
内容来源丨机电分公司
