近期,关于美国“缺电”的讨论成为市场焦点,尤其伴随人工智能行业的迅猛发展,电力供应瓶颈问题浮出水面。微软首席执行官萨提亚·纳德拉公开指出,人工智能行业面临的核心挑战并非计算资源过剩,而是缺乏足够电力来支撑所有GPU的运行。这一言论引发广泛关注,同时有叙事称数据中心“抢电”导致居民用电成本飙升,甚至影响消费格局。那么,美国是否真的面临电力短缺?当前供需状况如何?居民电费负担是否加剧?AI驱动的数据中心建设又将带来多大影响?
跟大家分享下相关的机构研究。
从最基本的电力供需数据来看,短期视角下(到2026年),美国终端用电量在历经十余年近乎零增长后重新步入上升通道,但供需关系暂未显现紧张迹象。疫情后,商业部门用电快速增长推动整体用电量攀升,近六年复合增速约2%,与1990-2005年水平持平。根据预测,2026年终端用电增速预计达2.5%,其中商业和交通部门用电量可能自1951年以来首度超越居民部门。

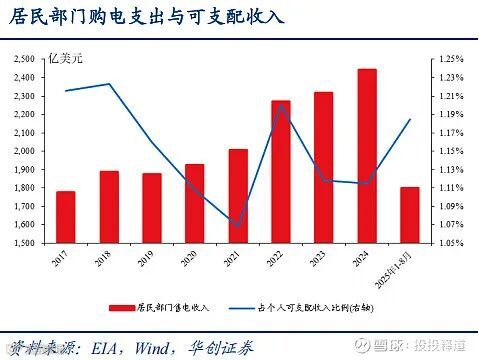

电价维度成为另一关键指标。2025年1-8月全美平均销售电价达13.54美分/kWh,同比上涨5.2%,PJM区域(中大西洋区域)涨幅则高达9%。从CPI看,电力权重为2.3%,9月电力CPI同比增速达5.1%,虽拉动整体CPI有限(仅0.1个百分点),但电力与整体CPI增速差值处于历史高位,加剧家庭特别是低收入群体的成本感知。

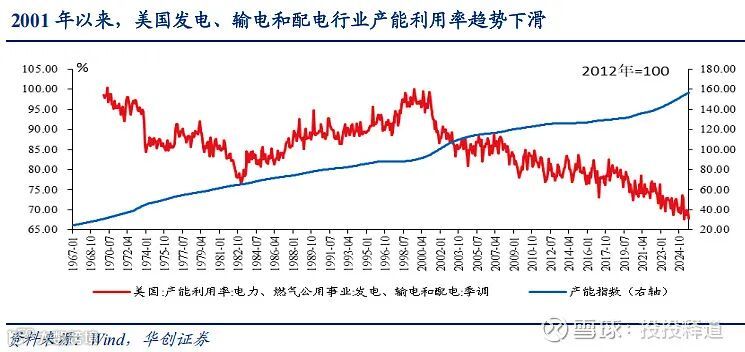

供给侧方面,发电设备平均利用天数趋于下降,显示未来一年电力供给相对充裕。产能利用率自2001年以来呈趋势性下滑,反映供给整体保持宽松。

从以上情况看,美国似乎并不缺电
然而,中长期(到2030年)前景不容乐观。若考虑数据中心带来的新增电力需求,美国电网可靠性可能面临挑战。多家机构预测,到2030年数据中心将给美国带来33-68GW的额外电力负荷需求,中值约50GW。这一增量贡献了2024-2030年电力负荷增长近一半,相当于当前美国峰值负荷774GW的6.4%。

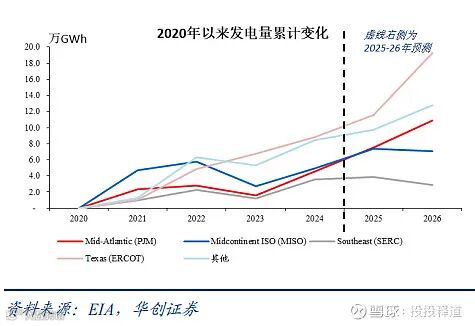

在计划退役机组关停情景下,多数区域将无法达标,停电时长可能大幅攀升,其中PJM区域(中大西洋区域)或高达430小时/年。即便无机组关停,PJM等区域仍会出现供电短缺。地理分布上,数据中心建设集中地如德州和中大西洋地区(PJM区域)供需矛盾尤为突出。短期看,德州2025-2026年发电量增速预计达10.7%,远超全美2.7%的平均水平;中长期这些区域停电风险显著。
所以,短期美国存在地域上的结构性缺电,而中长期则确实面临一定压力,即缺电是当下地域性和长期整体性的“事实”。
为了应对这些压力,缓解缺电的努力包括机组缓退和负荷转移。2025-2030年火电机组计划退役约54GW,加密货币挖矿设施约10.3GW可能退出。假设火电不再退役且挖矿负荷全部退出,可缓解缺口约53.49GW,但仅占预测总缺口的36.2%,支撑作用有限。
政策层面,美国能源部要求FERC(美国联邦能源监管委员会)制定规则,确保大型负荷如数据中心及时并网,改革原则涵盖财务约束、网络升级成本分摊等。各州政策亦趋严,如得州要求新数据中心具备负荷灵活性,PJM对非容量支持负载实施优先削减。
这些举措旨在提升供电可靠性,应对电网拥堵问题。IEA估计,约20%规划数据中心可能因供应链压力延期。但各大厂商正在谋划自建电厂。相关测算表明,自建电厂对互联网大厂的资本开支影响有限,因此,基于发展AI的重要性远高于额外资本开支的考量,缺电不会阻碍AI推进,反而助推电力基础设施建设。
全球范围内,数据中心电力消耗预计在2030年前翻倍,但占整体用电量比例趋于下降。地理分布高度集中,美国、中国和欧洲合计占据全球82%容量,其中美国数据中心需求增长贡献率达一半,远高于中欧的6%-10%。
综上所述,美国电力短缺问题短期可控,但中长期区域性风险显著。数据中心需求激增是核心驱动力,未来,电力基础设施升级与AI发展的协同将成为关键。
