【船长经验】圭亚那乔治敦港装货作业注意事项

【船长经验】圭亚那乔治敦港装货作业注意事项 信德海事安全
2025-12-10
4
导读:一圭亚那乔治敦港深水装货锚地及货物简介圭亚那乔治敦港深水装货锚地圭亚那乔治敦港深水装货锚地位于大西洋沿岸,圭亚

圭亚那乔治敦港深水装货锚地及货物简介

圭亚那乔治敦港深水装货锚地位于大西洋沿岸,地处圭亚那东北部德梅拉拉河河口,属热带雨林气候,年均降雨量约1400毫米。该区域处于飓风带,极端天气可能导致装货中断或船期延误。自2024年10月起启用该深水锚地。

海水密度随季节变化,雨季(5月至8月、11月至次年1月)约为1.019,旱季可达1.025。当地时区为GMT-4,港口保安等级通常为1级。

锚地海床以淤泥和贝壳为主,抓力良好,但偶有涌浪、强流影响,需注意抛锚安全。锚地对船舶尺寸无限制,海图水深超过23米。需注意在纬度07-07.4N / 经度058-03.05W附近存在沉船障碍物。目前仅设一个装货浮筒,位置约为07-15.862N, 058-01.335W。

待装货物及装货方式

抵港前须确保所有货舱彻底清洁,无残留物,并满足适货要求。验舱标准严格,需特别注意。

待装货物为锰矿石(积载因数约1.82吨/立方米)和铝土矿(积载因数约1.20吨/立方米)。本次装运的锰矿含水量11.56%,铝土矿含水量12.98%。发货人声明为C类货物,但出于安全考虑已按A类货物进行摔桶试验(CAN TEST),若确认为A类货物,需向保赔协会报告。

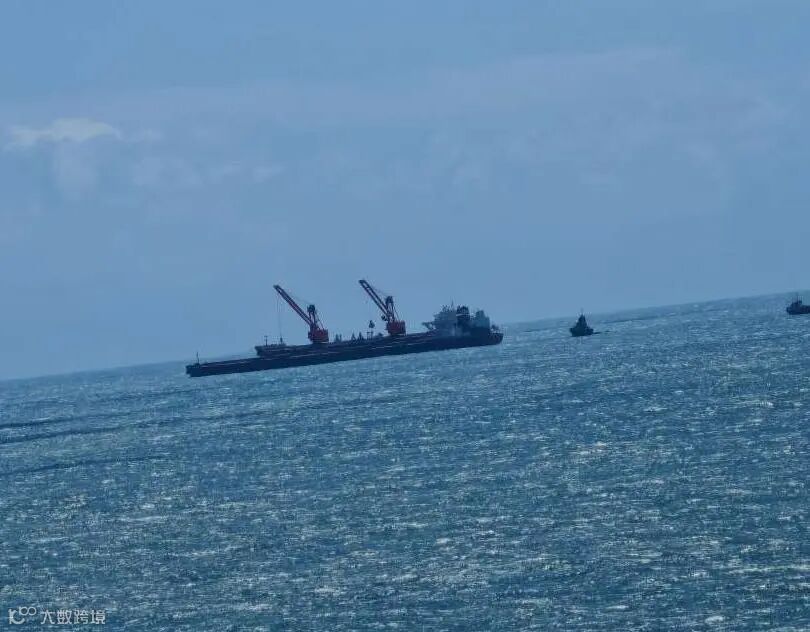

装货采用船对船(STS)作业,通过装货平台“BG OCEAN”进行。“BG OCEAN”由巴拿马型船改装,总长225米,型宽32.2米,配备两台50吨起重机,最大伸展45米,基距77.6米。平台配有6个9×4.5×4.5米碰垫,保障靠泊安全。平台船员均为中国籍。

锚地现有4艘铝土矿驳船,单次载货约10000吨(最大13500吨);另有3艘锰矿石驳船,每艘最大载重3000吨。

当无商船作业时,货物先卸至“BG OCEAN”平台。商船系浮筒并完成水尺检量后,在天气允许下立即开始装货。优先装载驳船上货物,否则从平台直接装船。

港口要求及一般信息

  • 空高限制:整个STS作业期间,水线至舱盖顶部高度不得超过19米。建议抵达前保留风暴舱满舱压载水,无需强制压载水更换。
  • 缆绳要求:最小直径80厘米,破断力超70吨,长度大于220米。
  • 抵港通信与旗帜:抵锚地前1小时通过VHF 16/72频道联系“BG OCEAN”平台;进港前升起船旗及圭亚那国旗,抛锚后升黄旗检疫。
  • 防鼠板与舷梯网:检查严格,安装不当可能被罚款,建议备足防损配件。
  • 保安值班:必须指定专人值守舷梯,执行访客登记,符合ISPS规则,PSC常抽查记录。
  • 船员上岸:禁止常规休假。如遇疾病或紧急情况,须联系乔治敦港口运营中心评估安排。
  • 禁止行为:严禁嫖娼及与登船人员商业交易。
  • 文件填写:所有官方文件及提单中装货港名称应统一填写为“乔治敦港”。
  • 清关手续:可由官员登轮办理,或代理申请远程清关,获批后海上完成。
  • 引航服务:指定锚地无需引航,船长经港口控制中心批准后可自主进出。
  • 淡水供应:锚地不提供,紧急需求需联系租家或发货人协助。
  • 燃油补给:不允许STS加油,无法现场加注。
  • 工作时间:全年全天候运作。公共假日包括元旦(1月1日)、复活节(4月13日)、劳动节(5月1日)和国庆节(10月2日),节日期间除非实际作业,否则不计装卸时间。
  • 离港证申请:计划完货前3天及开航前1天,船长需邮件通知代理申请。

锚泊及系浮筒作业

锚泊作业

船舶抵达后应在距装货浮筒约3海里处单锚待泊,听从“BG OCEAN”平台指令。航行时注意渔具分布,避开沉船区域(07-07.4N / 058-03.05W)。

若等待时间较长(7–10天以上),建议起锚航行数小时后重新抛锚,防止走锚风险。

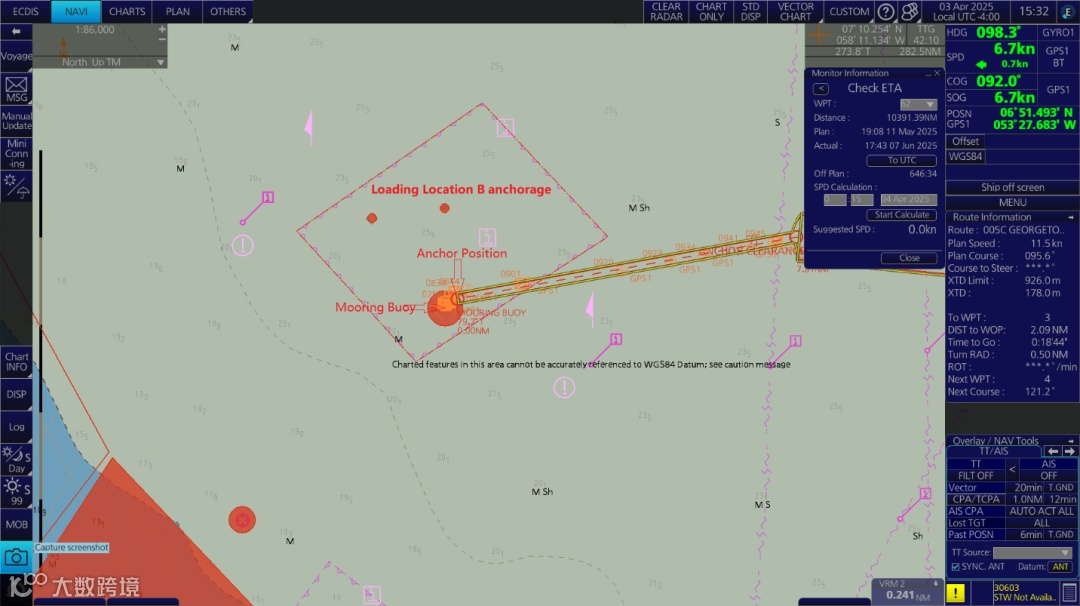

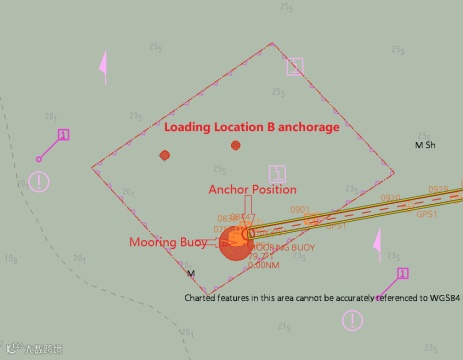

收到装货指令后,驶往指定锚位抛双锚。方案为:以浮筒为中心,半径665米,方位角50°–55°弧线上抛锚,放出11节锚链。

操作步骤:

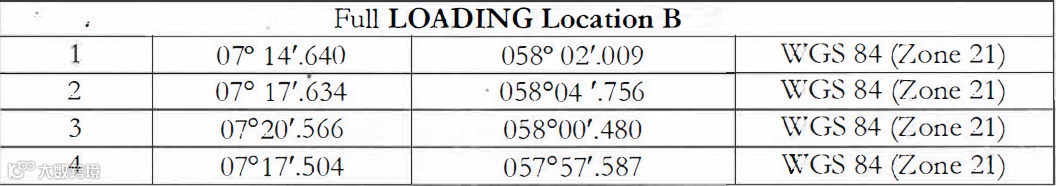

  1. 定位:浮筒位置约07-15.862N, 058-01.335W,双锚布设于以该点为圆心、665米为半径、50°–55°范围内的弧线上。
  2. 人员分工:大副、二副指挥,水手长及高级水手操作,其他人员协助。

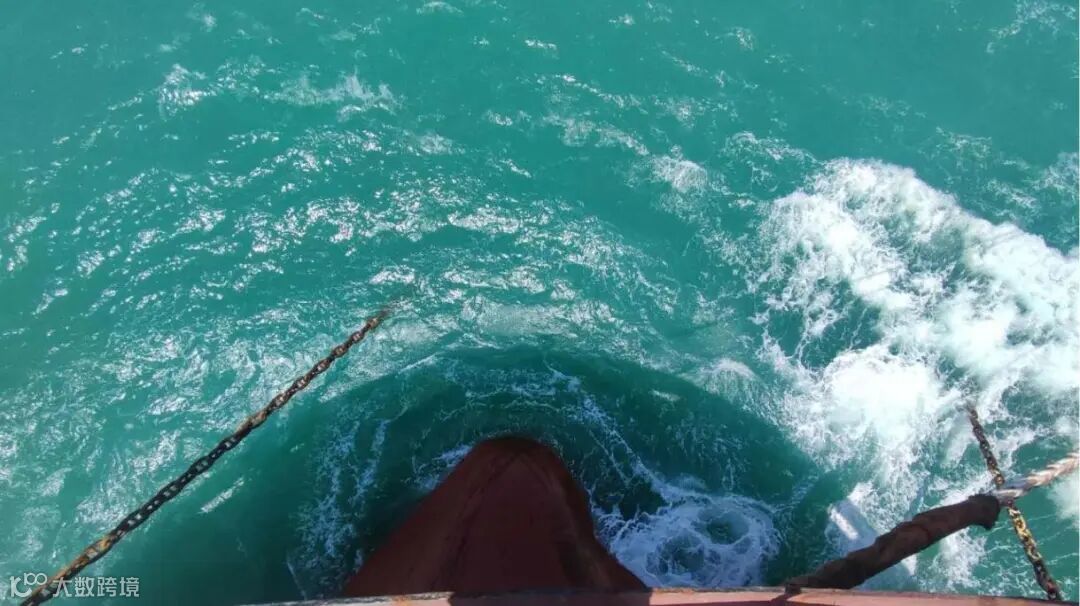

  3. 准备:调整船首向至50°–55°,双锚松至水面以上2米待命。顶流抵达弧线位置,微速倒车保持退速约0.2节。
  4. 抛锚:双锚同步放至海底,依次刹住3节、5节、7节锚链,确认抓牢且平行无扭结,最终放至11节并固定。

注意事项:

  • 根据本船锚链实际长度与平台协商确定抛锚长度,必要时预留余量。
  • 核实锚位准确性,确保锚爪距浮筒665米。
  • 提前准备移锚,避免因天气、潮流等因素延误时机。

系浮筒作业

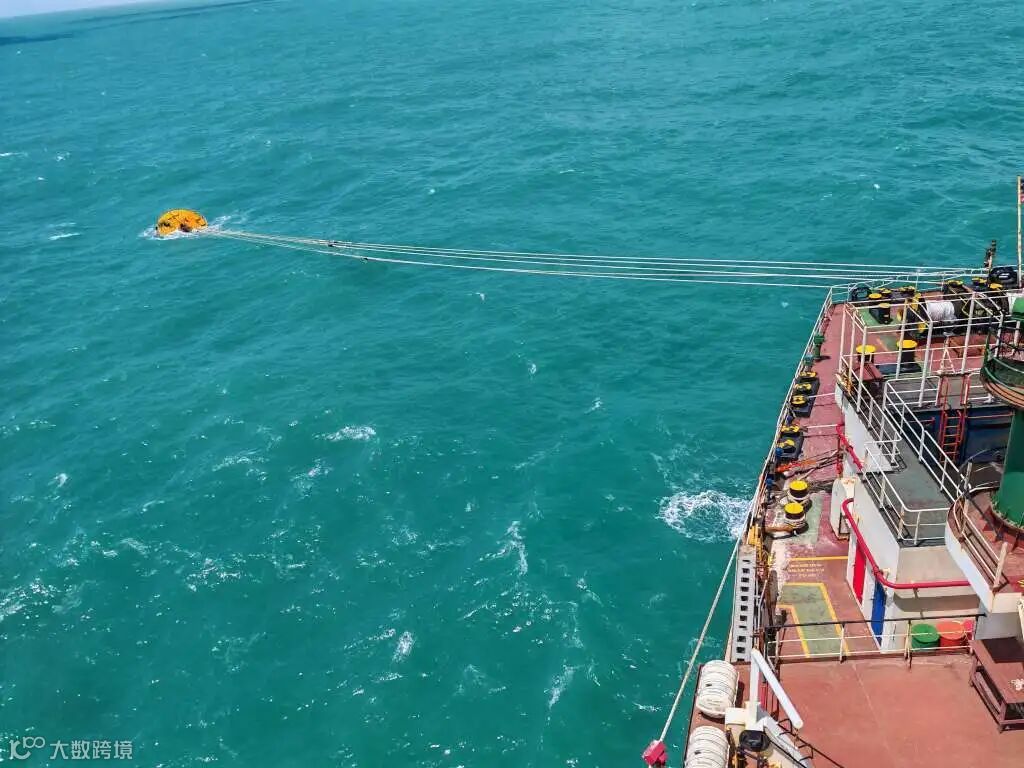

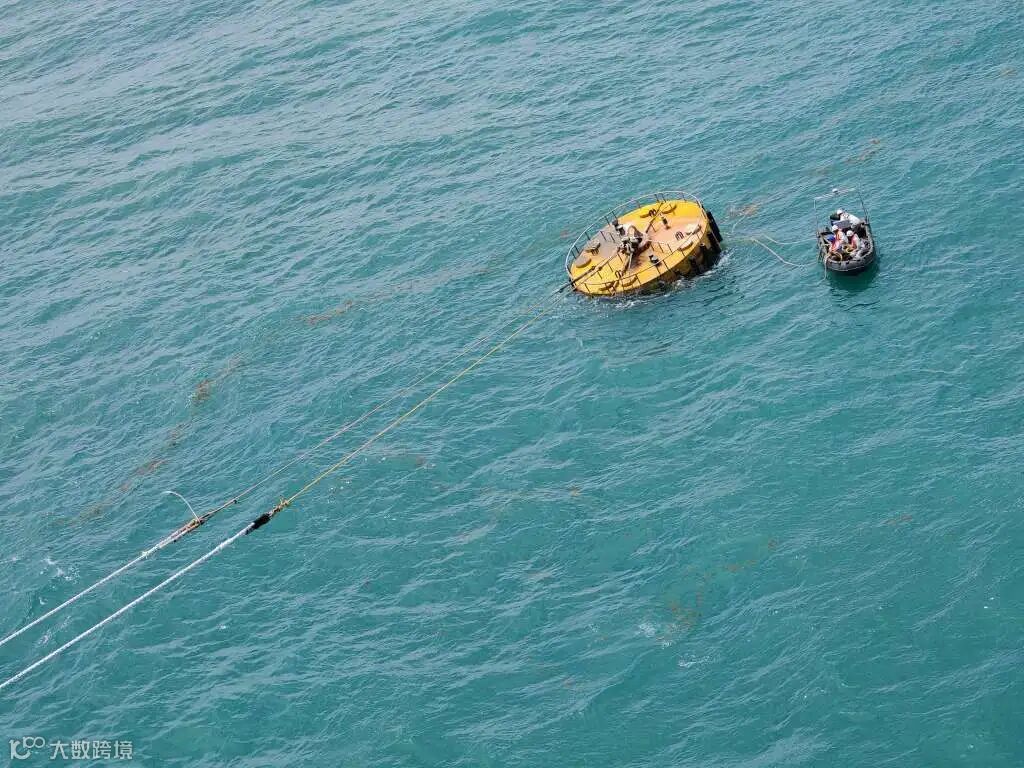

系浮筒由拖轮与带缆艇协助完成,船上缆绳通过卸扣连接浮筒端高分子缆绳。

  1. 抵锚位前准备6根状态良好的缆绳(通常使用5根)用于船尾系泊。

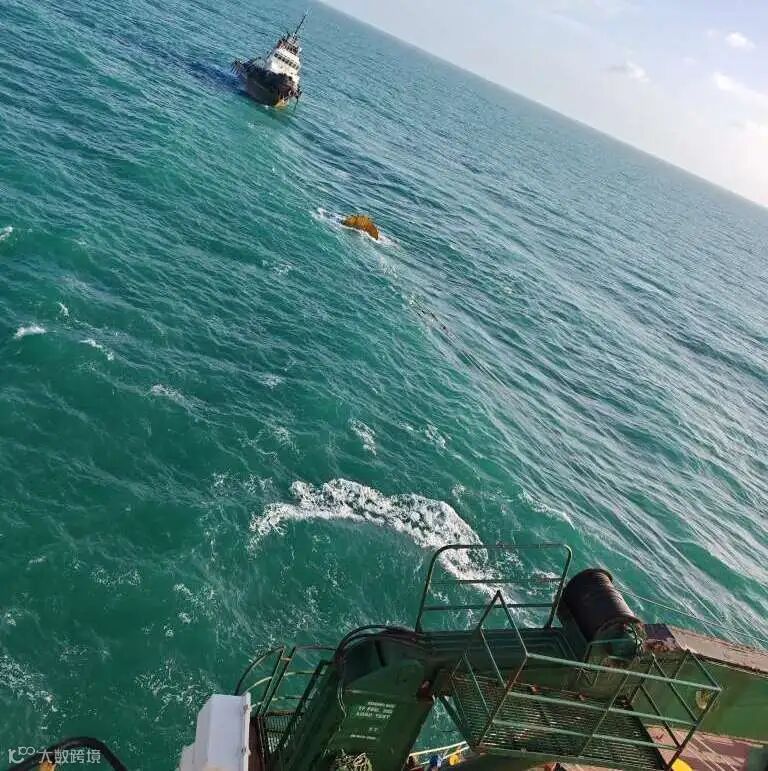

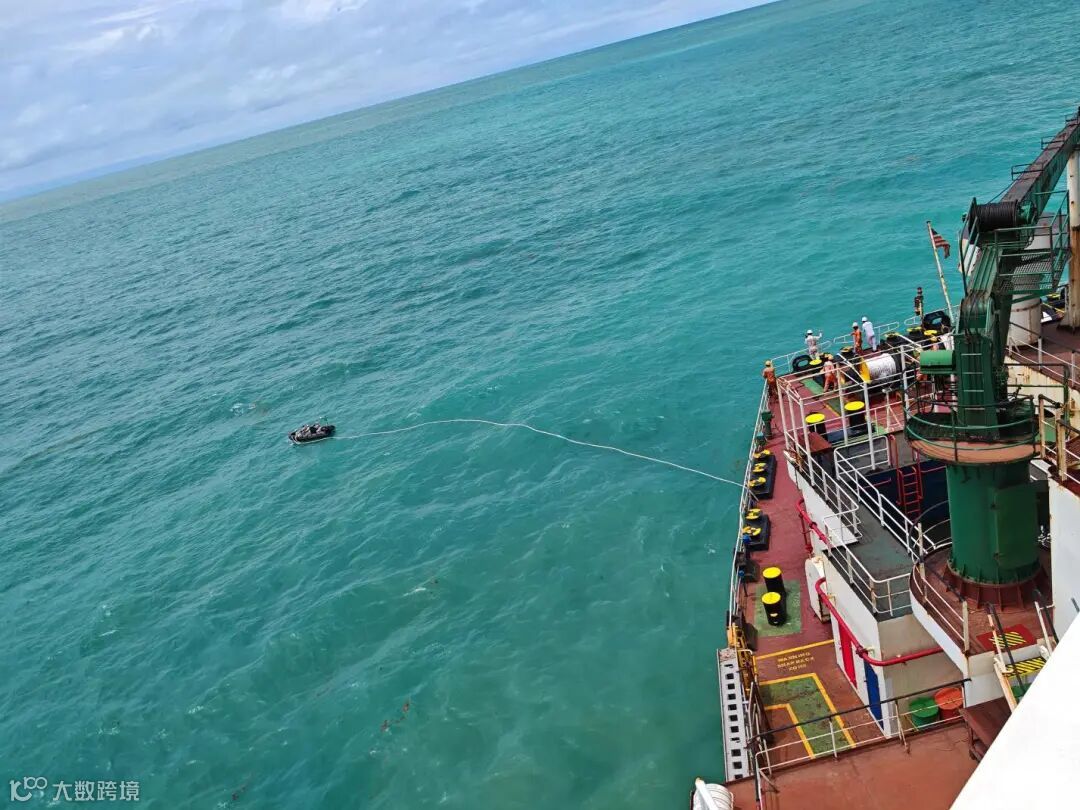

  2. 抛锚完成后,在拖轮协助下倒车靠近浮筒。
  3. 船员将缆绳送至水面。

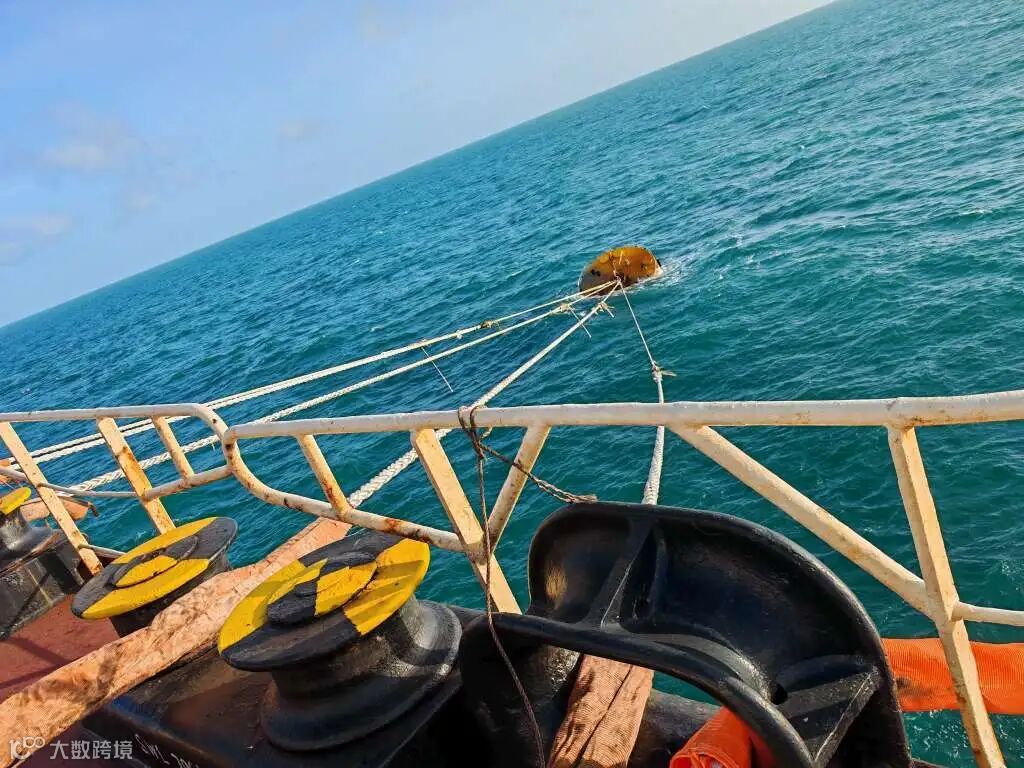

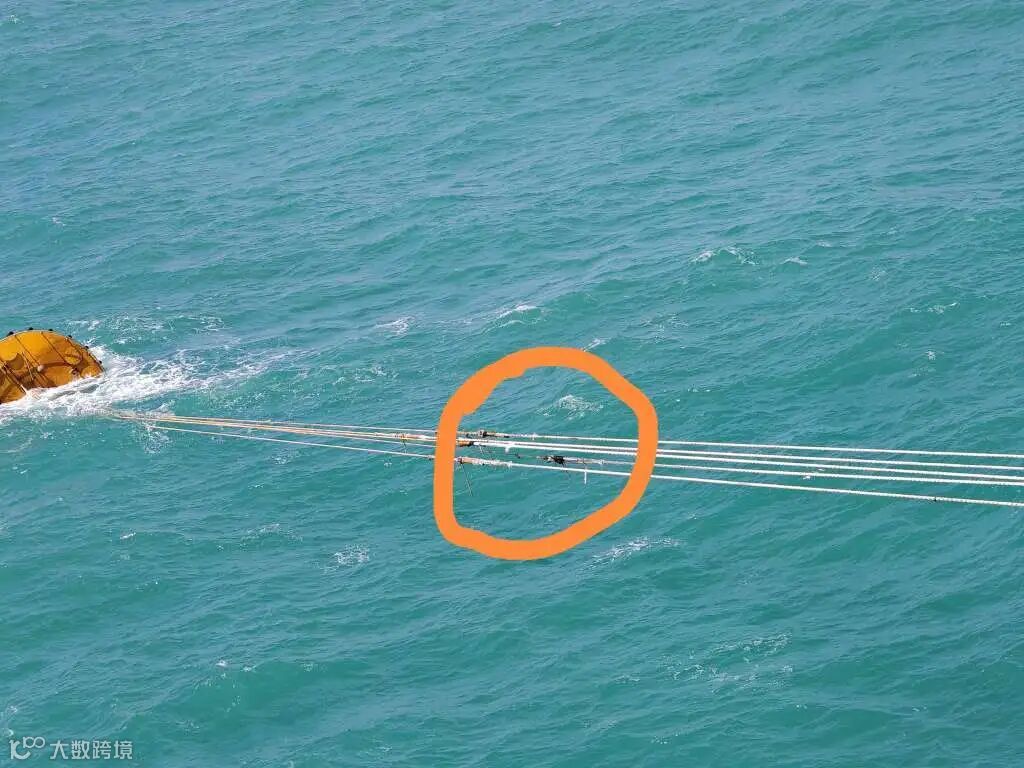

  4. 带缆艇牵引缆绳至浮筒并与高分子缆绳及卸扣连接。
  5. 收紧并调整尾缆,确保各缆均匀受力。
  6. 用绳索在缆绳上做标记以便监测松动情况,系固完成后在船艉备妥应急拖带缆。

船对船作业(STS)

STS作业属高风险操作,船长与大副须完成风险评估并落实关键环节。以下程序必须严格执行:

  • Pre-fixture information
  • Before Operations Begin
  • Run-in and Mooring
  • Before Cargo Transfer
  • Before Unmooring

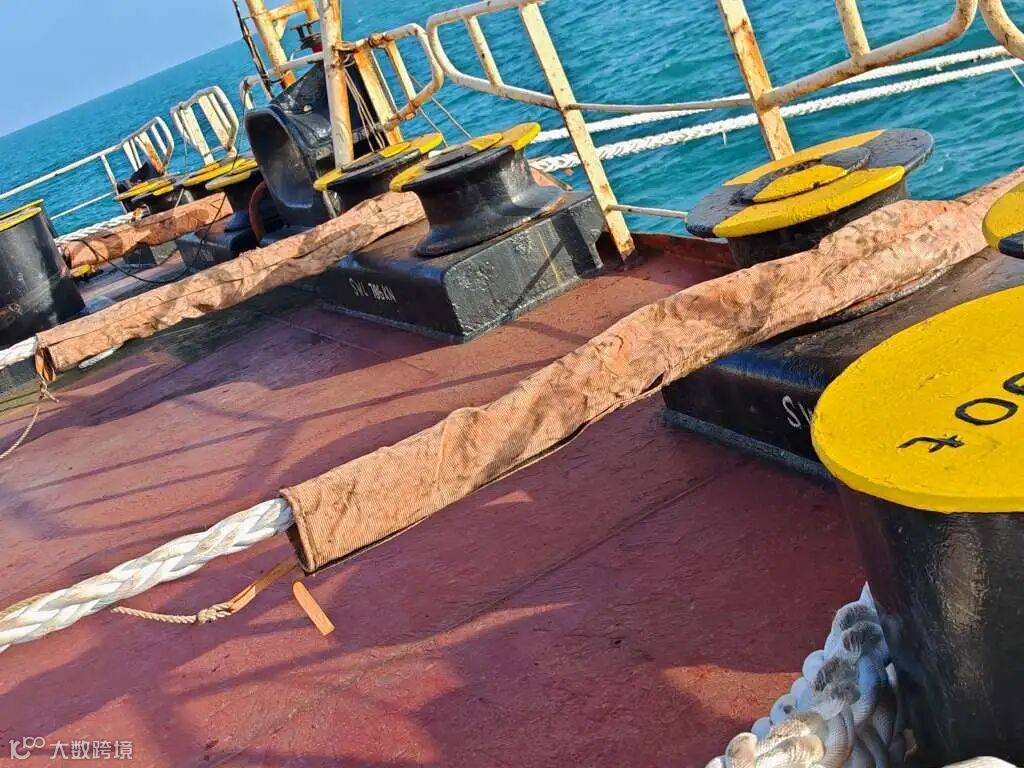

船方须提供至少16根系泊缆绳(最小直径80cm,破断力≥70吨),包括6根首缆、2根首倒缆、4根尾缆、2根尾倒缆及2根备用缆,并配备合适碰垫。

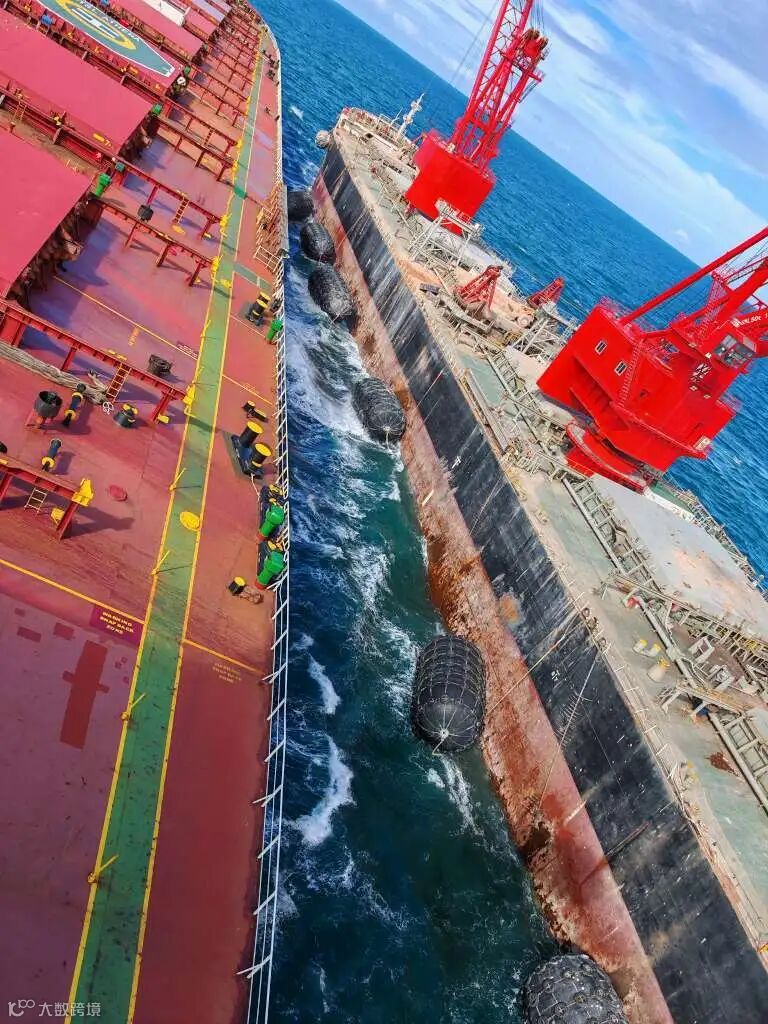

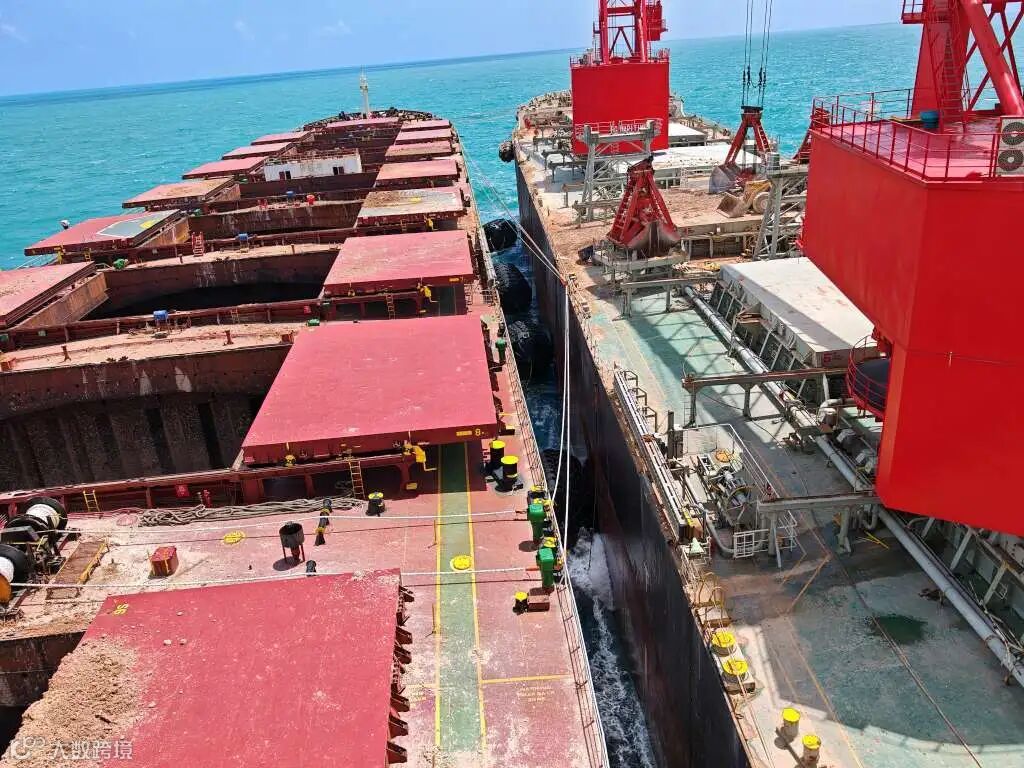

船舶抛锚并系浮筒后,“BG OCEAN”平台将靠泊右舷,随后驳船再靠平台。

装货平台系缆操作流程

先从内侧向外逐根带缆。平台使用撇缆引出粗引缆并通过卸扣连接,船舶接取后分离撇缆,将粗引缆绑住琵琶头,由平台绞车拉至甲板并连接钢丝接头,做好防磨处理。

撇缆留船用于后续传递,直至全部缆绳带妥方可解离。最外侧倒缆需注意避开锚链。缆绳顺序由内向外,防止缠绕,保障后续移泊顺畅。

由于平台长度短于商船,头尾缆多作倒缆使用,易在舷墙、栏杆处摩擦,须加强防护。

倒缆较长且因碰垫厚度难以连接,需人工将缆绳拉至平台甲板固定后再绞紧,耗时较长。

带解缆注意事项

  • 全程遵循“BG OCEAN”船长指令。
  • 锚地风浪流易造成缆绳磨损,须备足备用缆绳。
  • 尽管平台配有6个大型碰垫,本船仍需准备应急碰垫以策安全。

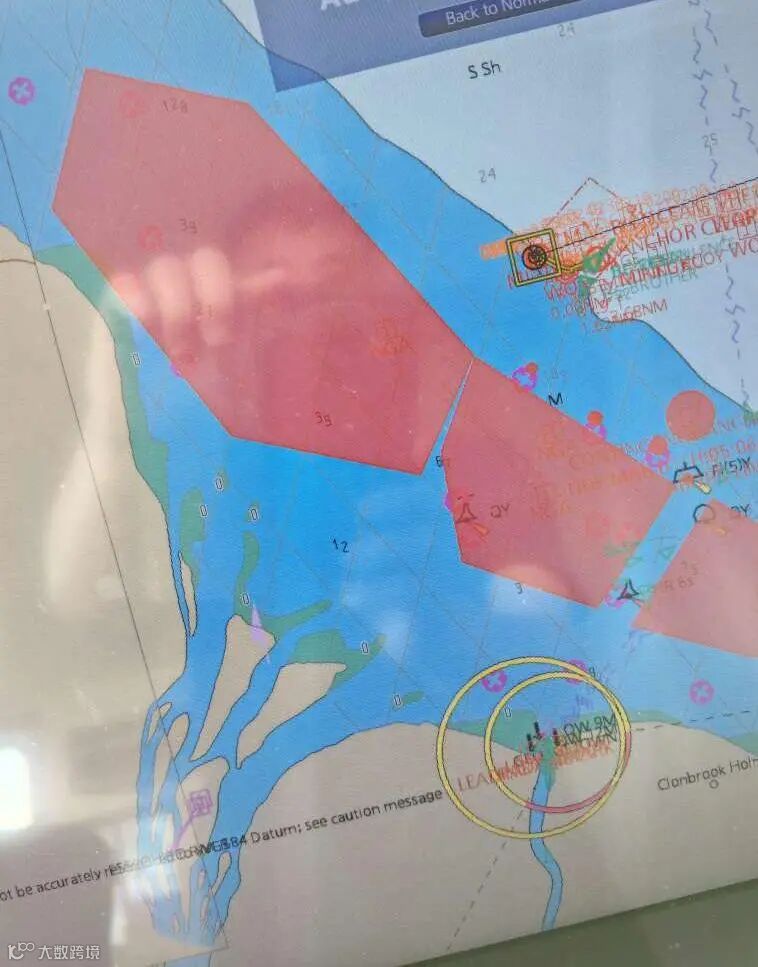

参考系泊布置图如下:

装货作业

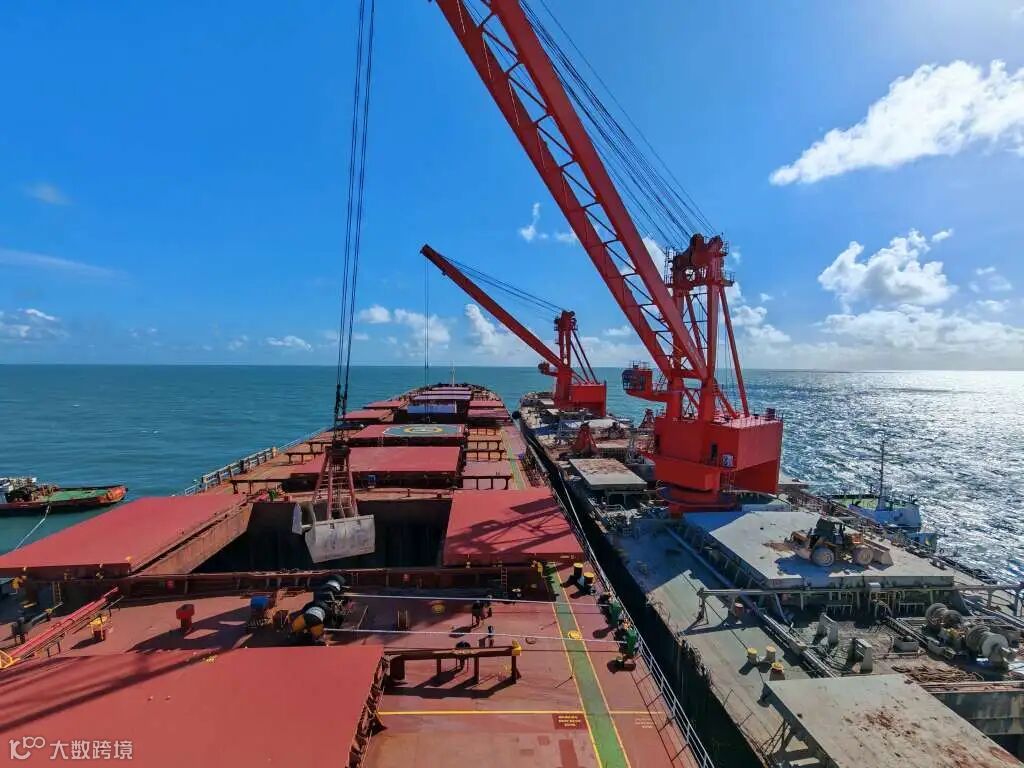

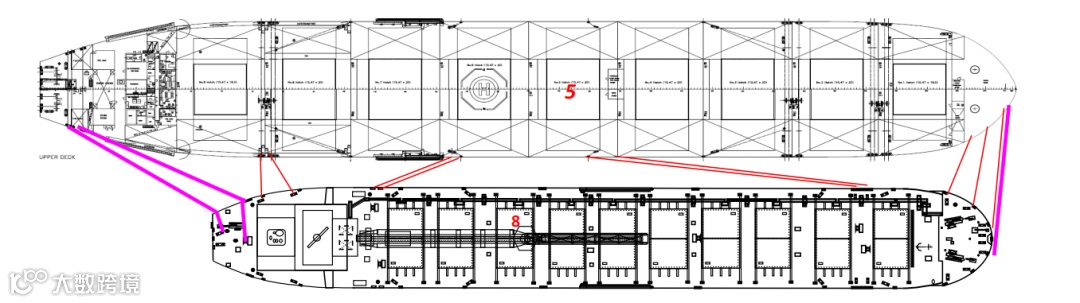

装货过程中使用抓斗同步平舱,不再额外进行平舱操作。平台最多同时使用两台起重机,整个流程包括不超过两轮装货及最终调吃水平舱,第一轮需先装满第1舱和第9舱。

两台起重机中心距77.6米,最大伸展45米,可在围板范围内同时为2–3个货舱装货。船长与大副需提前制定合理装货计划,确保货舱位于作业范围。

装货期间须采取防磨措施(如加垫、滚轮、维护刹车带等),甲板值班人员应定期检查并调整防摩套位置,同时确保人员安全。

当值驾驶员须严密监控装货过程,巡视时检查舱盖、舷梯、引水梯、透气帽等是否受损,发现问题及时提交装卸工损坏报告。

装货时横摇纵摇易导致货物洒落至舱盖、舱口围及主甲板,抵港前应做好设备防护(管道、生活区、引水梯等),并设置警示标志防止人员进入危险区域。

驳船到港时间受桥梁通行与潮汐限制,港口调度将协调具体装货顺序。

注意事项

  • 登船人员通过平台抓斗转运,大副须指定安全降落点并清除障碍。
  • 当值人员须频繁检查缆绳受力情况,及时调整。
  • 临近完货时,大副与船长应多次核对水尺,防止超载。若被扣留,船东需承担卸货责任。

完货

计划完货前3天邮件提醒代理,开航前1天申请离港证。

装货完成后,船长应根据提单要求签署“已装船清洁提单”并注明“运费按租约支付”,或授权代理依据大副收据及租约签发提单。

开航

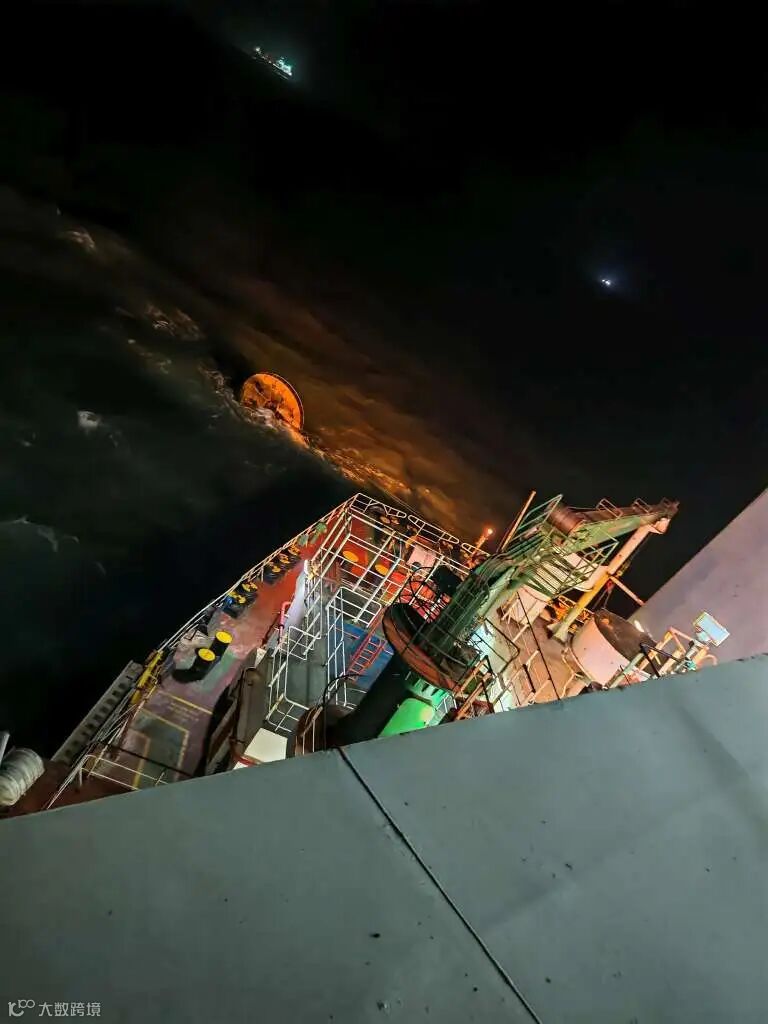

完货开航时,按平台指示松锚链至约12节。平潮时段,在拖轮协助下使用尾部缆机逐根回收浮筒缆绳,解开卸扣后归还拖轮。操作需甲板全员配合,尤其最后1–2根缆绳受力大、拖力小,务必注意安全。

船东已建议浮筒加装快速脱钩装置,据最新消息,新浮筒将配备快速释放钩,提升离泊安全性。

平台撤离后,立即对船壳进行检查。

开航后

因锚泊时间较长,易产生污底,且当地水质不宜洗舱。开航后应观察船底状况并及时报告,必要时安排在合适港口清洗,避免航速下降或油耗索赔。

其它注意事项

  1. 航行中每日检查货物状态,视情测量污水井,接近满时经许可后排空并记录。
  2. 受风浪影响,完货水尺可能存在误差,建议在中途港(如新加坡加油时)复测吃水,核实实际装货量。
  3. 装货期间,船长应每日获取次日天气与海况预报。
  4. 要求代理每日邮件发送SOF(Statement of Facts)并核对。

船长应与船舶操作部门保持沟通,识别非计时损失项,重点防范以下情形:

  • 从抵达锚地到转入装货锚位的时间——合理规划并准确记录。
  • 虽装货锚地空闲但因天气、禁夜航、潮汐等原因未能进位——应及时联系代理查明原因并通报操作部门。
  • 因船舶、船员、船东或代理人原因导致的故障、缺陷或效率低下造成的延误——抵港前全面自查,减少人为因素影响。
  • 清关与吃水检查耗时——提前备齐文件,大副做好残水测量、透明水管排气、油水数量确认等工作,缩短流程时间。
  • 舱盖开关及舷梯布放延误——提前开启待装舱盖,尽早准备舷梯,确保抛锚后迅速布放。
  • 空高超标导致停工——装货前核实顺序符合19米限高,过程中持续监控。
  • 恶劣天气导致停工(风速>25节、浪高>2.5米、摇晃>3°)——当值人员须记录气象数据。
  • 溢油或潜在污染事件导致延误(如液压管泄漏)——抵港前全面检查甲板管系,装货期间加强监控。

感谢郭振华船长提供资料与图片,本文供后续赴该港装货船舶参考。

董博 船长

# 免责声明:本文仅代表原作者个人观点,不构成信德海事的立场或看法。其内容的真实性、完整性及原创性尚未经信德海事核实,仅供读者参考。感谢原作者的创作与分享,若本文转载涉及版权、署名等相关权益问题,请及时与我们联系,我们将在第一时间依法依规处理。联系邮箱:media@xindemarine.com
