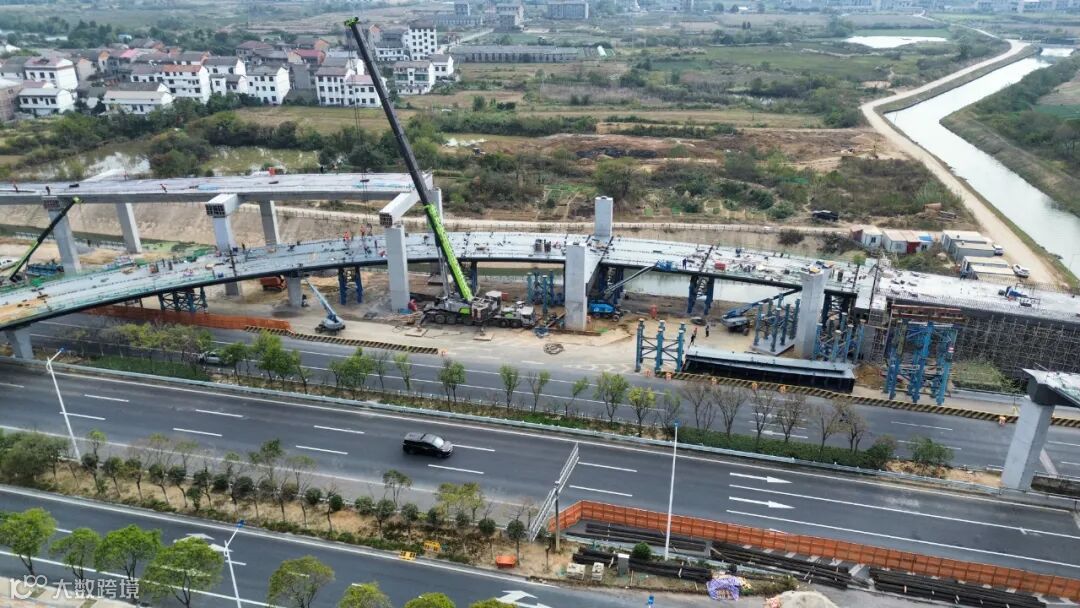

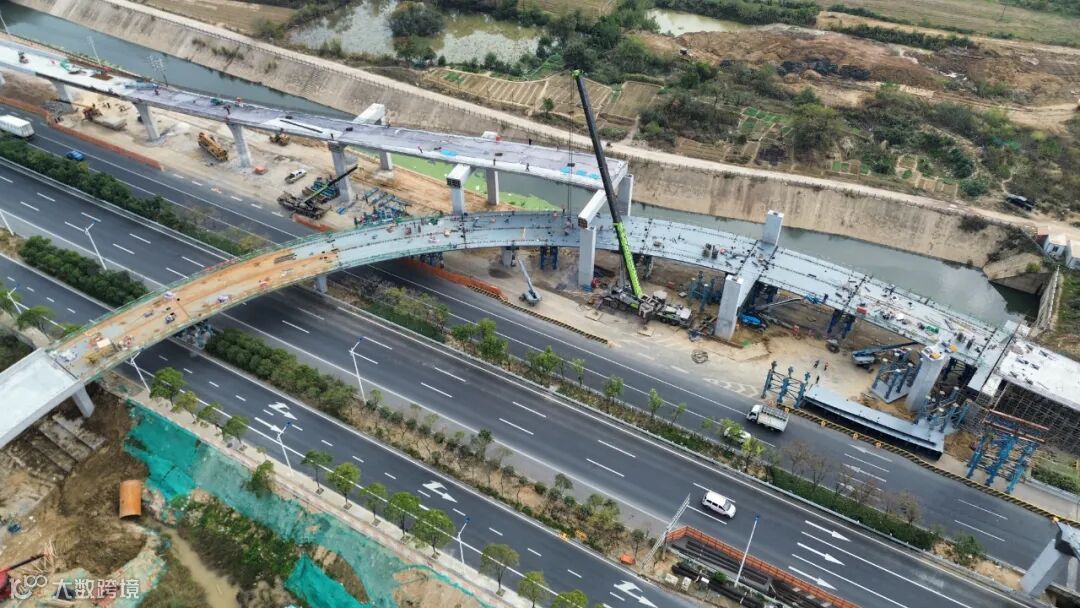

11月13日,公司承建的深圳大道与南昌大道东互通立交项目WN匝道钢箱梁顺利完成合龙,标志着该项目取得重要阶段性进展。

此次合龙的WN匝道总长677米,其中现浇段516米,钢箱梁吊装段161米。钢箱梁采用分段吊装工艺,单段长18-26米不等,共由18段钢箱梁组成,单段最大吊重约61吨。

面对跨越南昌大道主干道的施工挑战,项目团队采用"夜间吊装、白天焊接"的昼夜连续施工模式。自10月17日首段钢箱梁吊装以来,施工人员分班作业,不间断施工,在保证南昌大道正常通行的前提下,用时不到一个月完成全部吊装和焊接任务。
目前,项目团队正全力推进NE匝道施工,预计11月20-23日实现合龙,项目完工后将有效提升深圳大道与南昌大道东的交通转换能力,进一步完善区域路网结构。
