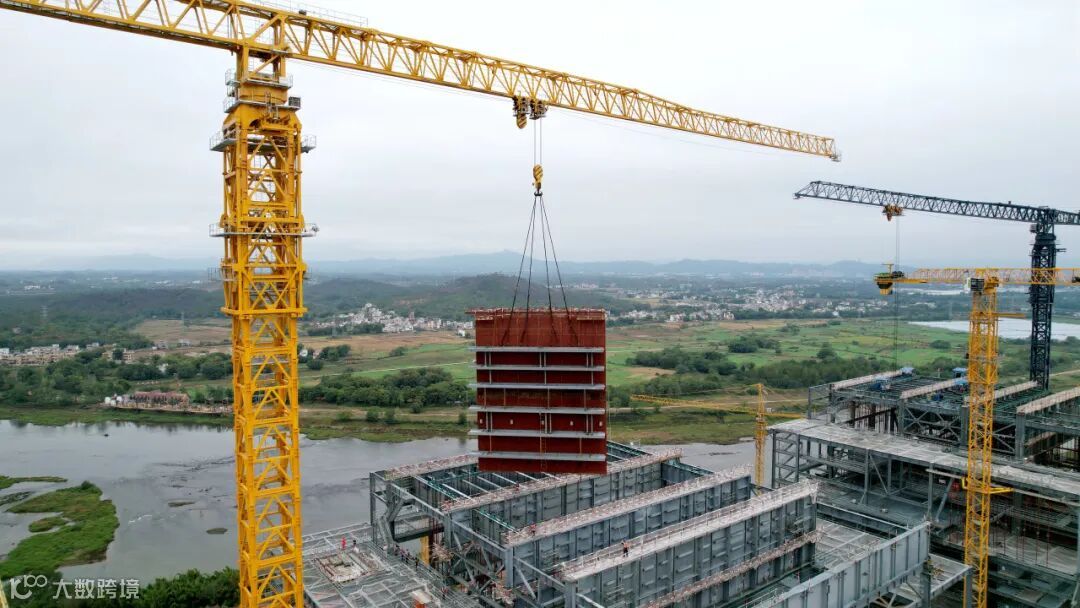

本次吊装组件为上部前墙右侧水冷壁,高度18.1394米、宽度15.7298米,由5个集箱、12片小管屏和刚性梁拼接而成,重68吨,就位高度75.8米。吊装采用150吨履带吊(7150型)和160吨塔式起重机(ZTT3360-160ZU型)抬吊扳起组件后,再由160吨塔式起重机单机将组件从锅炉MB2-MB3大板梁之间穿入后临挂在MB1-MB2大板梁之间的连梁上,倒钩后吊装就位。
为确保吊装工作顺利进行,项目团队严格秉持“安全生产务必保持清醒、务必高度重视、务必真抓落实”的理念,作业前实施专项安全技术交底,并全面细致核查吊装作业场地与环境、大型机械工况、吊索具及作业平台,确保各项准备工作万无一失。吊装过程中,指挥体系高效协同,作业全程精准连贯。下一步,项目团队将全力冲刺2号机组锅炉水压试验里程碑节点目标,为2026年机组按期投产奋力攻坚。
项目位于江西省赣州市信丰县大塘埠镇,是国家能源局定点帮扶和对口支援工作的重点工程,同时被列为江西省的重点建设项目及2024年“十百千万”示范引领项目。公司主要承担该项目2号机组及输煤系统安装工程。项目预计于2026年年底实现双投运营,建成后,预计年发电量100亿度,将极大改善江西南部国家电网末端大型电源点支撑不足的局面,为赣州乃至江西省的经济可持续发展注入强劲动力。
图文|薛军号
编辑|成鑫
审核|薛艳
来源|陕投信丰能源项目
