大数跨境
0
0

【特别策划】200天极限挑战!荔城风电,耀然新生!

【特别策划】200天极限挑战!荔城风电,耀然新生! 西北电建一公司
2025-11-17
9
导读:这是一场与时间的赛跑这是一场与风雨的较量

2025年10月31日00:30,一个值得被铭记的时刻。

陕西渭南大荔县,在公司承建的中石化新星大荔50兆瓦风电项目现场,最后一台风机叶片在渭北平原的劲风中缓缓启动,成功实现全容量并网发电!

旷野之上,掌声与调度指令一同迸发,久久回荡。两百多个日夜的栉风沐雨、昼夜鏖战, 在这一刻,化为最纯净的绿色电能,注入电网,为区域能源转型注入了强劲的“新星动力”。



开局:荆棘密布,暗流涌动

然而,这颗明珠的绽放之路,远比想象中更为崎岖。


项目仅开工数日,便因风机厂家变更被迫紧急停工一等就是3个月。直到2025年3月12日才重启战鼓,而业主方“5·31首批并网”的刚性指令,如同一道军令状,让团队直面 “不足90天完成核心攻坚”的极限挑战。

祸不单行,复工即遇41天罕见连绵阴雨,平原场址沦为一片泥沼。设备陷车、作业中断成了家常便饭。


更严峻的是,现场直面 “三大滞后”难题:

外送线路刚启动设计与征租地协调。

升压站仅挖好基坑,3.5万立方米土方回填迫在眉睫。

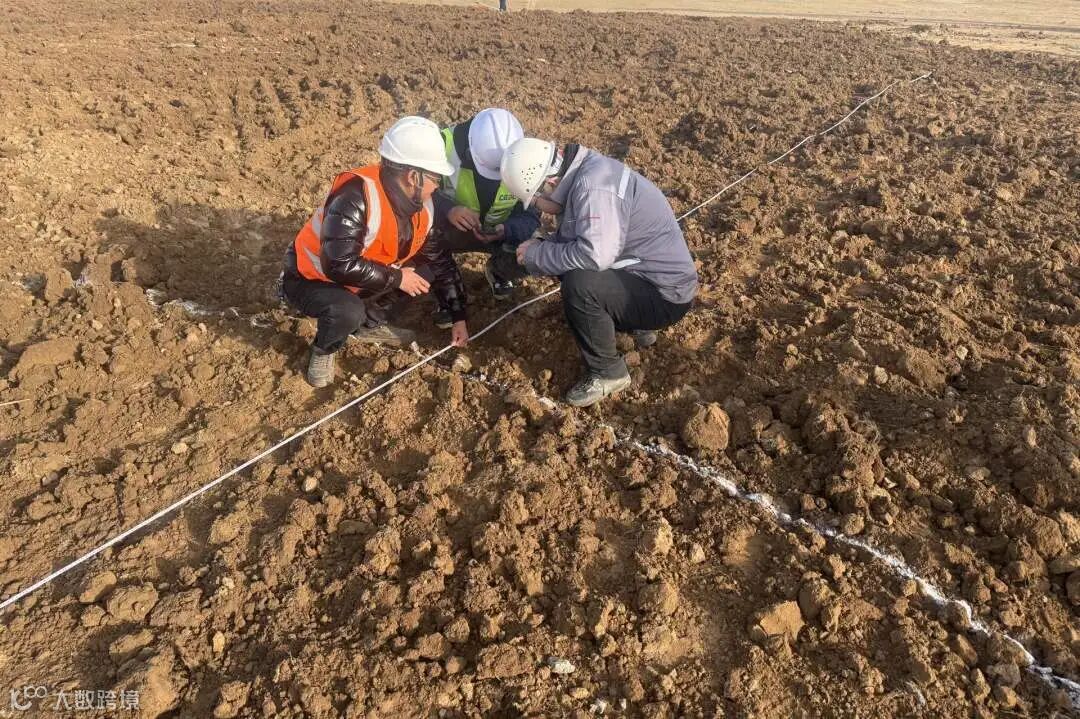

风桩基础才刚开浇,后续工序工期毫无压缩空间。


困局当前,怎么办?所有压力,都集中到了项目部。



破局:百日攻坚,使命必达

“没有退路,必须打赢!再难也要啃下这块硬骨头!”项目负责人景康振在紧急动员会上的坚定表态,吹响了百日攻坚的冲锋号。


升压站是核心枢纽,更是第一块硬骨头。项目部打破常规,创新推行 “24小时连续作战、多工序交叉推进” 的模式:

晴天抢干户外活,集中攻坚土方回填。

外送线路雨天搭建临时防护棚,室内活不停。

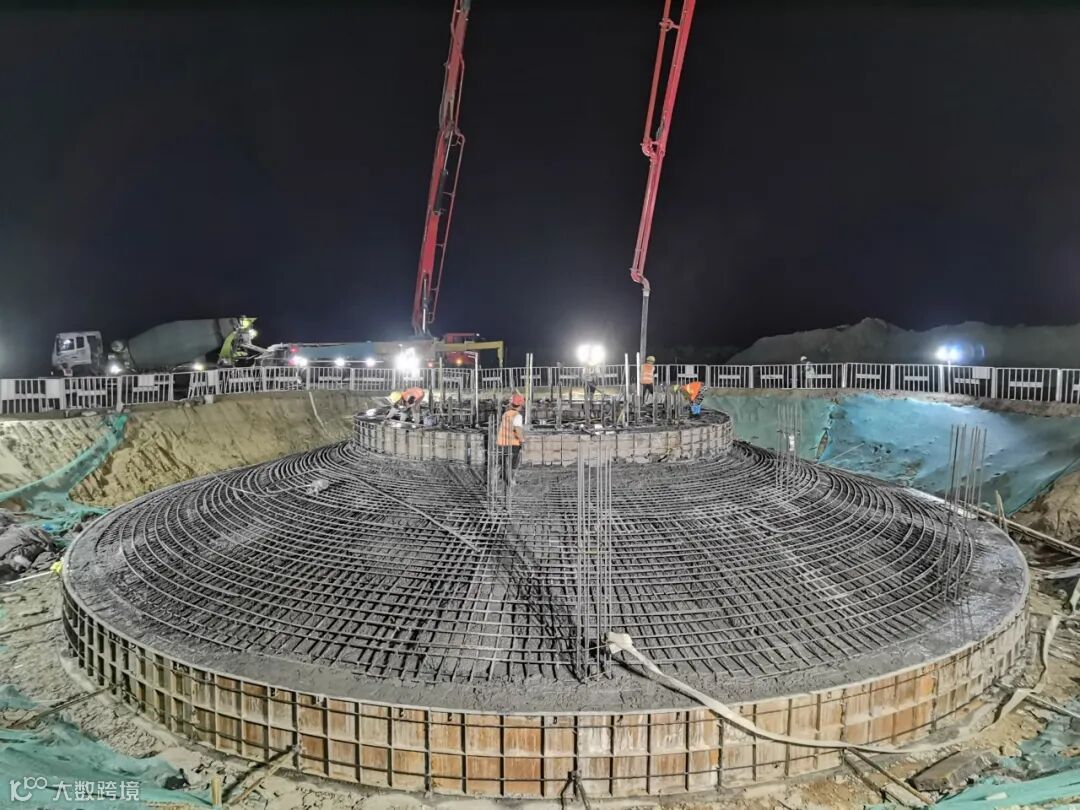

夜间趁雨势减弱,抢抓窗口期浇筑混凝土。

高峰时期,管理人员24小时驻场,饿了啃干粮,困了在临时板房眯一会儿。就是凭着这股拼劲,仅用15天,就完成了3.5万立方米土方回填的“奇迹”,为后续施工扫清了最大障碍。

他各条战线同步发力、齐头并进,同样捷报频传:

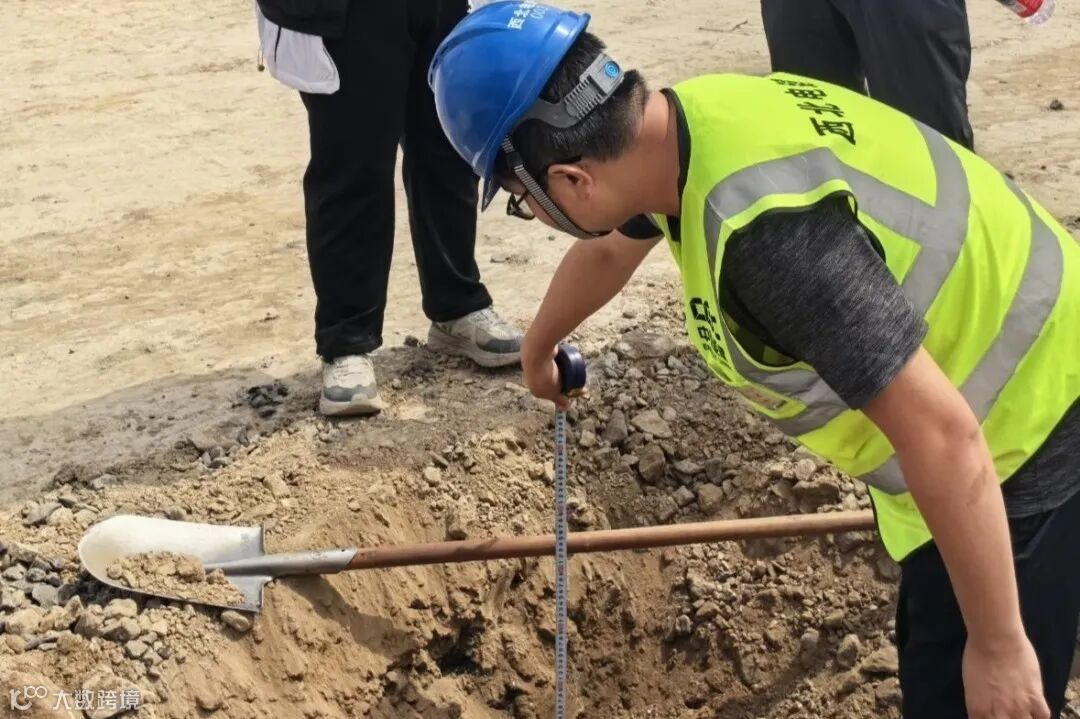

征租地团队3天内跑完12处点位,快速拿下外送线路“施工许可”。

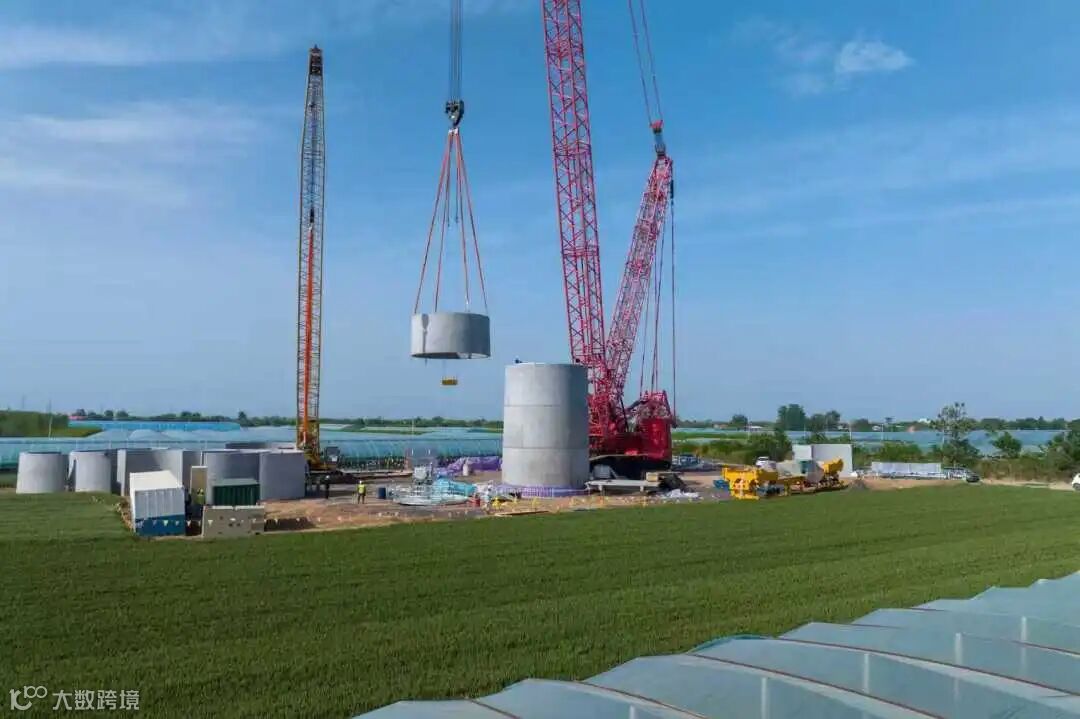

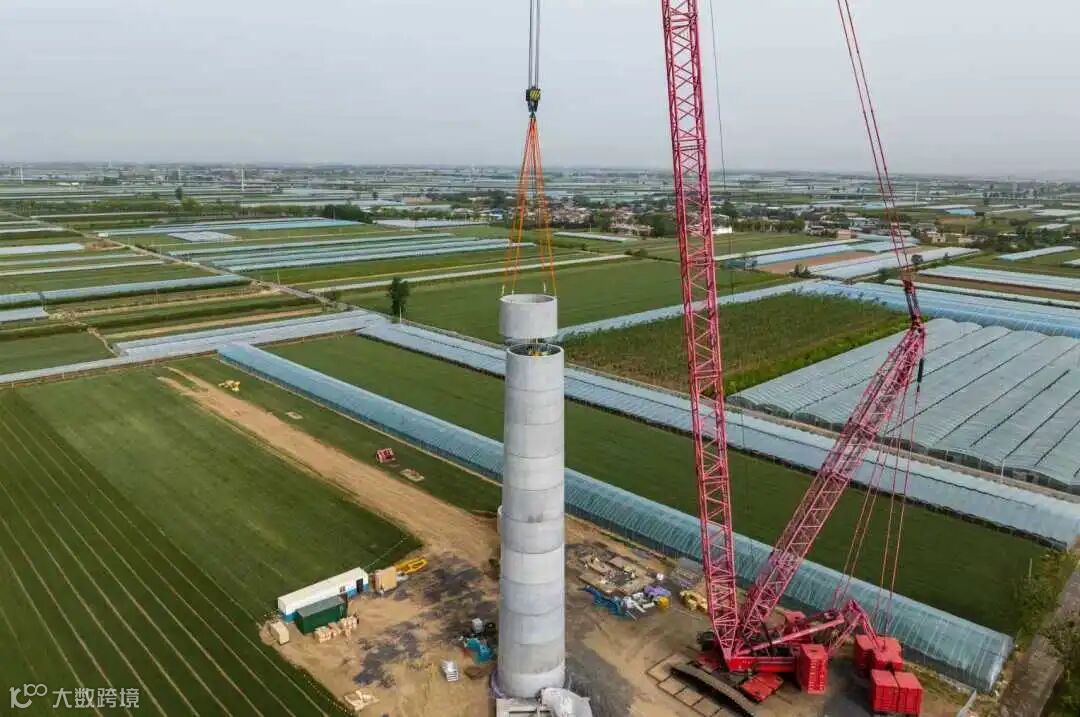

技术人员创新采用 “平行作业法” ,将串行工序并行推进,提前完成全部风机基础浇筑。

面对雨天湿滑,吊装团队提前铺设钢板,细化流程,实现 “零失误”安全吊装。

百余天里,管理人员日均步数超2万,现场解决难题上百个5月31日,首批风机成功并网!这场惊心动魄的百日攻坚,取得决定性胜利!



成局:全容量并网,绿色明珠终绽放

首批并网的捷报并未让团队松懈。“攻下一座山,更要守住一片天!”大家迅速调整状态,向 “全容量并网” 的最终目标发起冲刺。此后数月,团队迎战烈日,严防暴雨,有序完成剩余风机吊装与集电线路铺设。

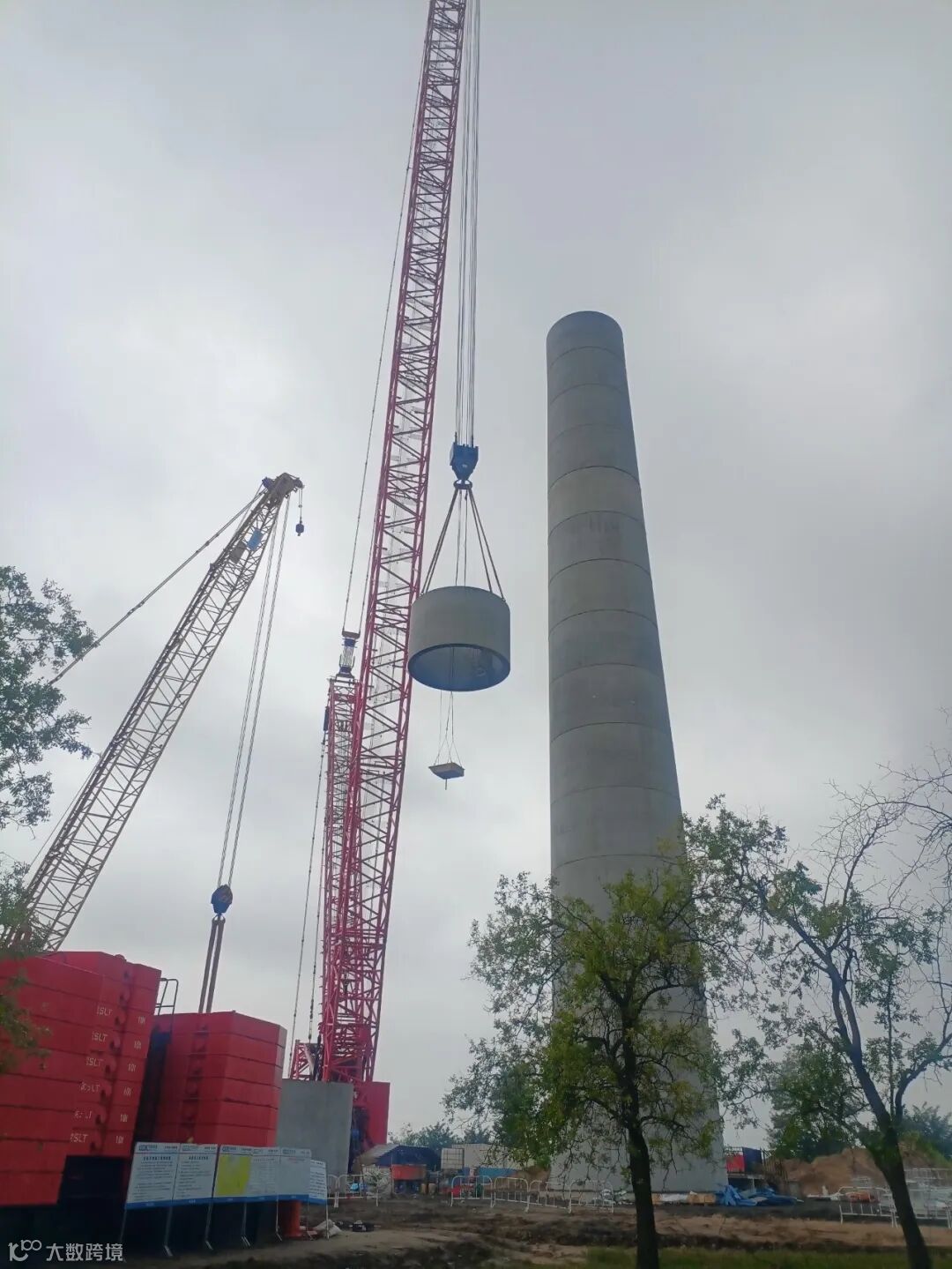

10月13日,最后一台混塔风机精准就位,10台风机如巨人般全部屹立在平原之上。

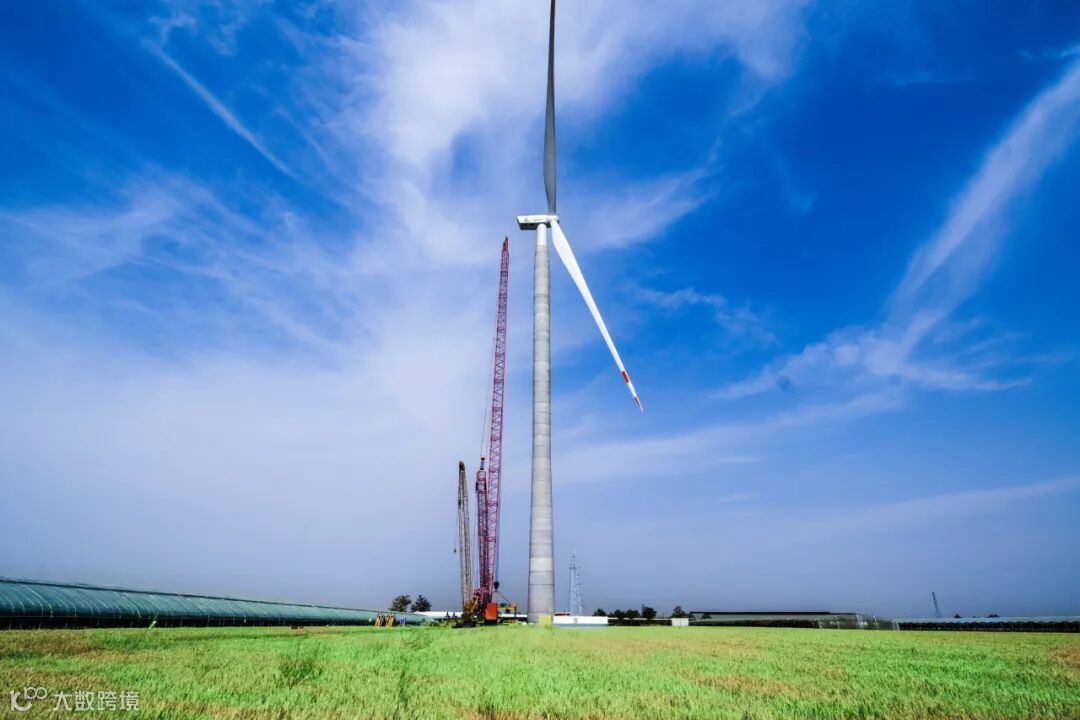

10月31日,全容量并网发电一次成功! 数据流平稳接入电网,项目建设圆满收官!

目前,项目已进入收尾“精修”阶段,力求交出一份完美答卷。

“近一年的时间,我们不仅完成了一个风电项目,更锤炼了一支敢打硬仗、善打胜仗的队伍。”景康振望着迎风转动的风机,语气中满是自豪。



这颗镶嵌在秦东大地的“绿色能源明珠”,不仅将持续为区域绿色发展贡献“新星”力量,其建设过程中,在悬挑式风机基础施工领域创新研发的“三段式可拆卸钢管立柱支撑体系”,更功攻克悬挑模板施工瓶颈等行业难题,为公司积累了宝贵的经验。


文字|陈蕾蕾

图片|景康振 李合军 王鹏

编辑|雷颖

审核|薛艳

来源|新能源工程公司

【声明】内容源于网络
0
0
西北电建一公司
1234
内容 2004
粉丝 0
西北电建一公司 1234
总阅读6.0k
粉丝0
内容2.0k
