工商业储能系统收益权质押模式的深度解析,包含法律架构、操作流程、风险控制及2024年最新市场案例。
工商业储能收益权质押融资全流程拆解
一、法律本质与核心架构

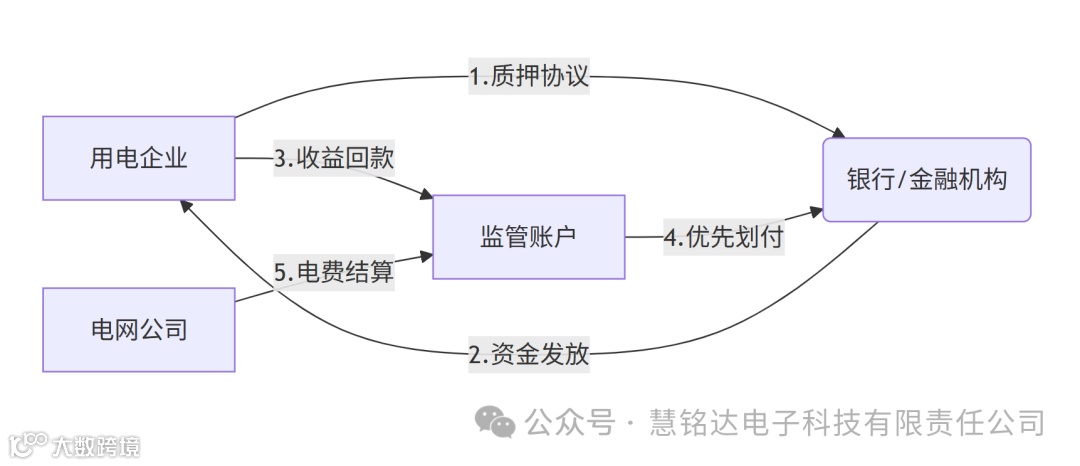

1. 三重法律关系
关键要素:
·质押标的:未来3-5年的峰谷套利收益、需求响应补贴等确定性现金流
·法律依据:《民法典》第440条(应收账款质押)
·登记要求:需在中国人民银行征信中心动产融资统一登记公示系统办理登记
二、操作全流程(以江苏某项目为例)
阶段1:资质审核
审核项
|
银行要求标准
|
典型问题解决方案
|
用电负荷
|
峰谷用电量差≥30%
|
提供历史12个月电费单
|
储能系统
|
具备CNAS认证的检测报告
|
协调厂商补做循环测试
|
购售电合同
|
明确结算主体和周期
|
要求电网公司出具补充协议
|
阶段2:价值评估
收益测算模型:
浙江某1MW/2MWh项目评估
日均收益 = (峰电价1.25 - 谷电价0.36) * 2次循环 * 2MWh * 90%效率
年收益 = 日均收益 * 330天(扣除维护日) # 约106.92万元
质押率 = 60% # 银行一般要求
可贷金额 = 106.92 * 3年* 60% = 192.46万元
授信额度:192万元(需追加设备抵押)
阶段3:协议签署
核心条款示例:
1. 资金监管:必须在贷款行开立唯一电费结算账户
2. 触发条件:当月度回款不足当期还款额的110%时:
- 启动企业补充还款
- 或处置设备残值(需事先签订设备抵押)
3. 动态调整:每年根据实际电价政策重新评估质押价值
三、技术-金融耦合设计
1. 物联网风控系统
监测参数
|
阈值告警
|
处置措施
|
单次循环收益
|
<理论值的80%持续3天
|
启动现场检查
|
电池健康度
|
SOH<85%
|
要求追加保证金或提前还款
|
电网调度次数
|
月均<15次
|
重新评估补贴收益价值
|
数据对接示例:
某银行监管平台API接口要求
2. 电价波动对冲工具
广东某项目方案:
·基础质押物:按0.75元/kWh价差计算(近三年最低值)
·超额部分:当实际价差>0.9元时,超出部分的50%纳入风险准备金
·对冲机制:购买电力远期合约(成本约收益的2-3%)
四、不同资金方方案对比
机构类型
|
质押率
|
资金成本
|
技术接受度
|
放款时效
|
国有大行
|
50-60%
|
LPR+1.2-1.8%
|
要求严格
|
60-90天
|
城商行
|
60-70%
|
LPR+2-3%
|
较灵活
|
30-45天
|
保理公司
|
70-80%
|
年化8-12%
|
接受瑕疵资产
|
15-20天
|
产业基金
|
80-100%
|
股权+债权组合
|
最灵活
|
90-180天
|
五、2024典型司法案例
案例:上海某光伏企业纠纷
争议焦点:
·电网公司临时调整结算周期导致回款延迟
·银行主张行使质权与企业抗辩不可抗力
判决要点:
1.认定电价政策变化不属于不可抗力((2024)沪74民终123号)
2.判令企业用设备残值补充清偿(残值评估按原值35%计)
3.明确监管银行有义务及时预警收益异常
六、创新模式探索
1. 区块链存证质押
苏州工业园区试点:
·将每日收益数据上链(蚂蚁链)
·智能合约自动执行:
简化的智能合约逻辑
2. 碳收益叠加质押
碳资产增信模型
基准线 区域电网排放因子,
年减排量 预估412吨CO2,
质押率 碳价60元/吨的40%,
增信额度 412*60*40% ≈ 9.89万元
实操建议:
1.优先选择「电费结算行」合作,缩短资金划转周期
2.要求金融机构提供「收益敏感性分析报告」(至少含三种电价情景)
3.合同必须明确「技术参数恶化」的重新估值机制
风险预警:
新规要求:质押登记后需在10个工作日内向当地能源局备案
避免「超额质押」:同一项目在不同机构质押总额不得超过评估值的120%
该模式适合已投运且稳定运行6个月以上的储能项目,在浙江、广东等峰谷价差>0.7元的地区,优质项目可获得低至LPR+1.2%的融资利率。
