24小时奋战丨鄂州电厂四期扩建项目接连攻克3大关键节点!

24小时奋战丨鄂州电厂四期扩建项目接连攻克3大关键节点! CSEPDI中南电力设计院
2025-11-01
25

鄂州电厂四期扩建项目

24小时内接连攻克3大关键节点

为湖北省能源保供筑牢坚实根基

近日,鄂州电厂四期(2×1000兆瓦)扩建项目(以下简称“项目”)传来捷报:7号锅炉水压试验与7、8号机组厂用电受电相继圆满完成。3项关键里程碑节点的顺利突破,标志着项目建设取得阶段性重大突破,成功从安装阶段迈入调试阶段,为后续机组顺利投产发电奠定了坚实基础,将有效提升湖北省能源保供能力,为区域经济社会高质量发展提供有力支撑。

01

7号锅炉水压试验圆满成功

12小时攻坚筑牢能源转换核心屏障

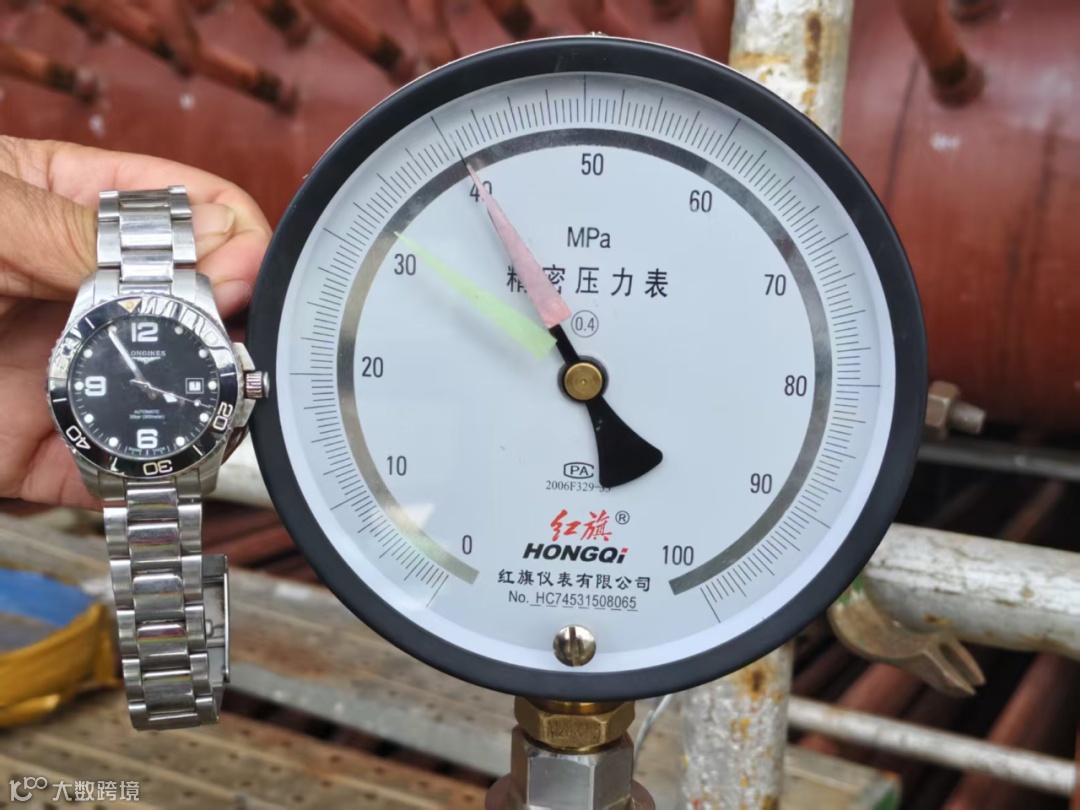

2025年10月27日16时15分,鄂州电厂四期扩建项目7号锅炉水压试验顺利收官。经过12小时连续分级升压、保压监测,锅炉本体及受热面系统压力稳定维持在40.56兆帕(即过热器出口工作压力的1.25倍),各密封面、焊缝无任何渗漏现象,所有技术指标均严格符合设计规范及行业标准,实现锅炉本体安装质量一次性验收合格。

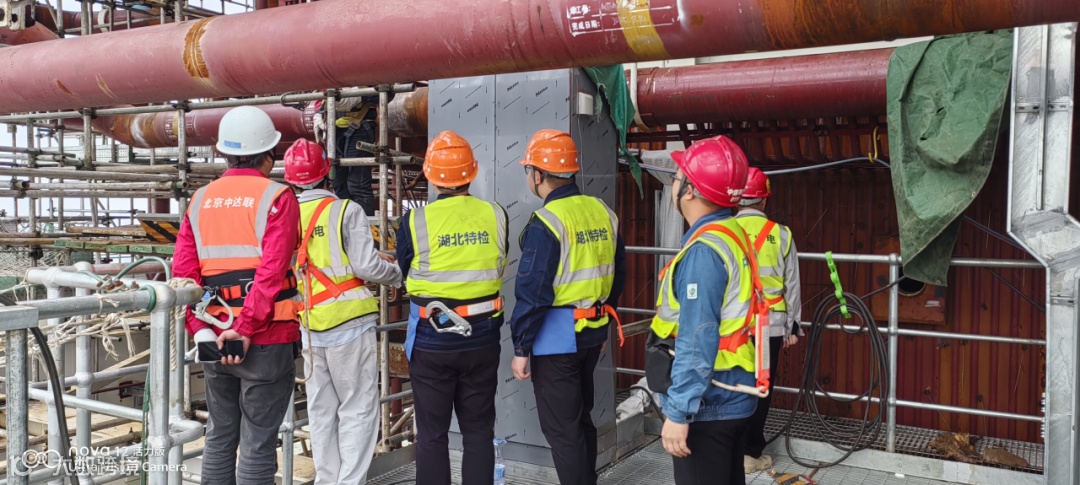

本项目7号锅炉由哈尔滨锅炉厂有限责任公司制造,采用超超临界变压直流设计,具备单炉膛、二次再热、切圆燃烧、塔式布置等先进技术特征。其主要技术参数达行业领先水平:锅炉出口主蒸汽参数32.45兆帕、610摄氏度,一次再热蒸汽出口参数11.07兆帕、625摄氏度,二次再热出口参数3.56兆帕、625摄氏度,严苛的技术标准对施工质量提出极高要求。尤为关键的是,该锅炉水压试验范围内的受热面及管道现场安装焊口达7.8万余道,较常规一次再热机组多出2万余道,且施工期间正值高温酷暑天气,给焊接工艺控制与施工进度推进带来双重挑战。

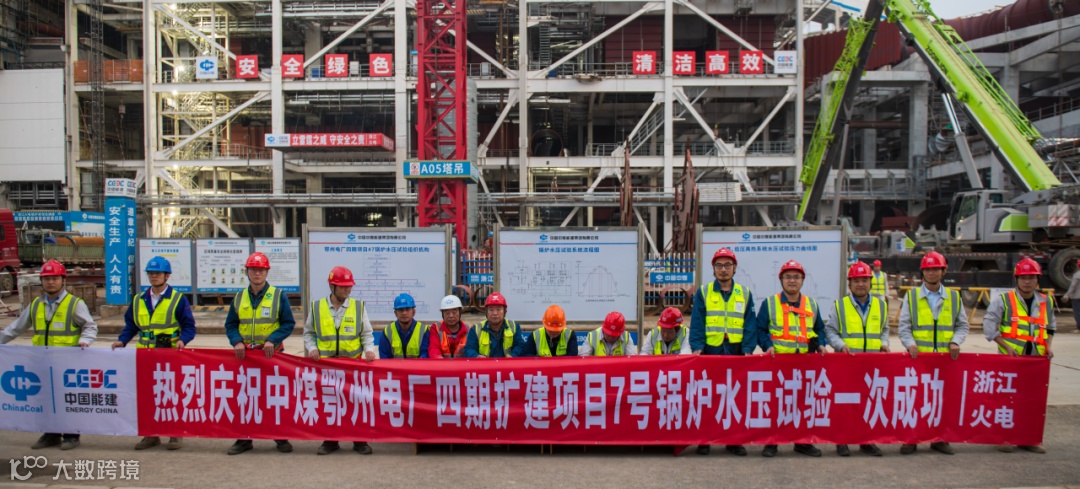

为攻克技术与环境双重难题,总承包联合体项目部联合施工单位科学统筹、精准施策,实施“错峰作业”施工方案:将核心焊接工序安排在每日凌晨4点至上午10点、傍晚6点至夜间12点,有效避开日间高温时段;同步在施工现场设立防暑降温驿站,配备冰雾风扇、含盐饮用水及防暑药品,全方位保障施工人员身心健康与作业效率。通过精细化管理,项目单日最高完成焊口1200余道,提前达成7号锅炉受热面安装里程碑节点。

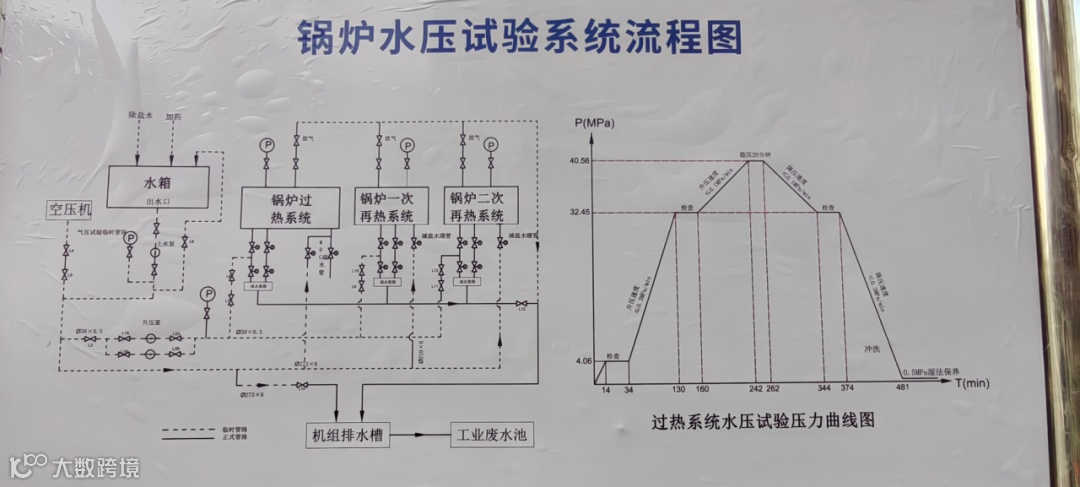

作为1000兆瓦超超临界二次再热发电机组的“能量转换核心”,锅炉水压试验是检验设备结构强度、密封性能及安装质量的关键环节,试验压力远超常规工业管道标准。为确保试验万无一失,项目部专门组建专项指挥小组,下设升压操作组、压力监测组、安全监护组等5个专业工作组,实行“专人专岗、全程旁站”管控机制。试验过程中采用高压电动试压泵分级升压,分别在10%试验压力、工作压力阶段暂停保压并开展全面检查;升至试验压力后保压20分钟,再降压至工作压力进行二次细致排查,彻底杜绝安全隐患。压力监测环节采用“双表比对、实时记录”模式,部署2块高精度压力仪表,每5分钟记录一次数据,同时安排专业检测人员对锅炉本体焊缝、受压元件进行全覆盖检测,精准排查潜在渗漏点。

安全保障与应急处置工作同步强化:现场划定直径50米的试压警戒区域,设置三重防护围栏并悬挂规范警示标识,安排专职安全员24小时值守;提前在锅炉周围布设应急导流沟、集水池及应急排水泵,组织开展压力骤升、焊缝渗漏等场景的应急演练,全面提升团队应急处置能力,为试验顺利完成筑牢安全防线。

02

7、8号机组厂用电受电成功

24小时奋战激活动力核心

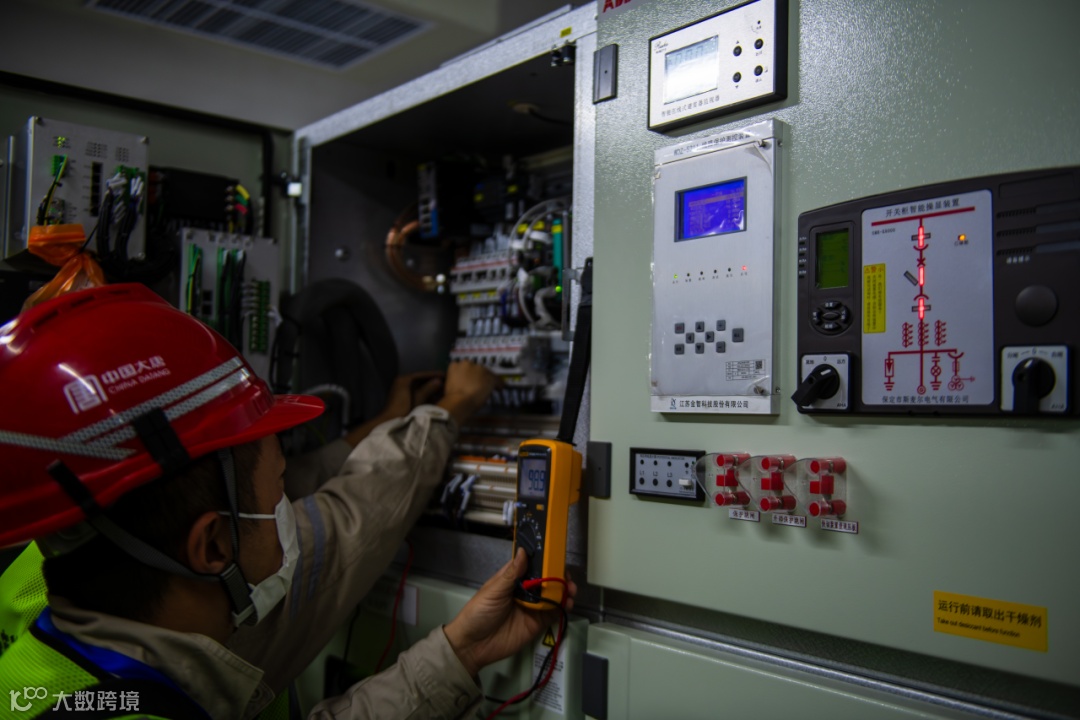

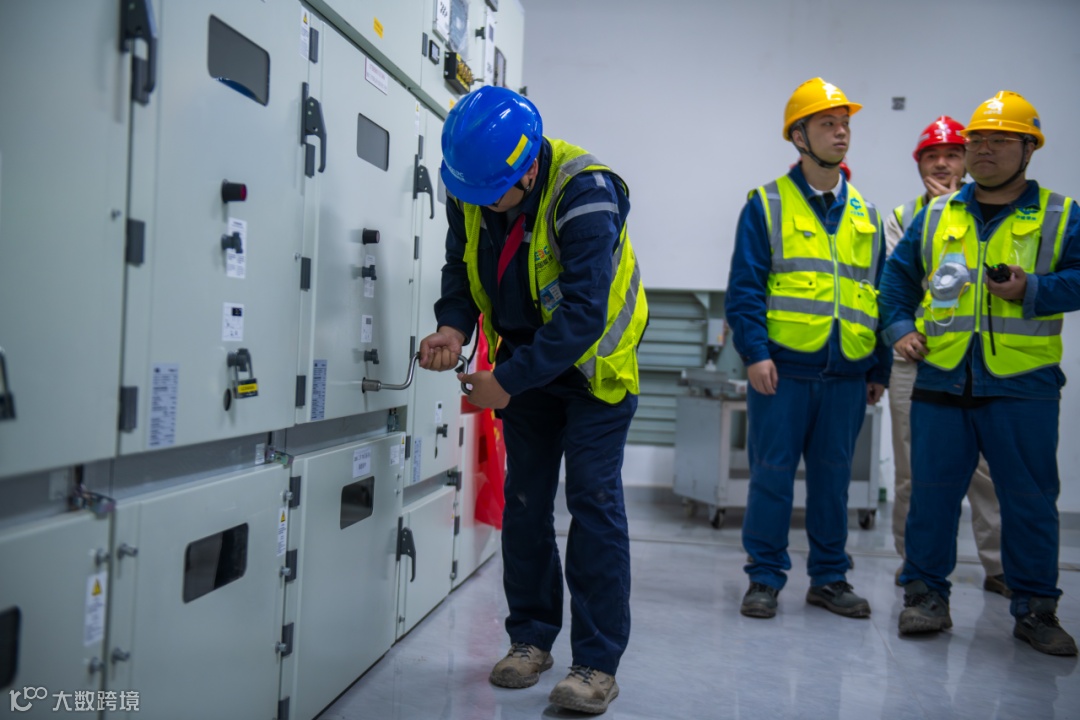

次日,项目再传喜讯。2025年10月28日凌晨1时18分,7、8号机组厂用电系统顺利完成受电,所有受电设备运行参数均达到设计要求,各保护装置可靠投入,实现集控运行高标准落地。此次受电创新采用“永临结合”建设模式,通过110千伏电力系统网络引接临时调试电源,接入永久的10千伏共箱母线,有效弥补了外送线路无法按时倒送电的情况,为后续调试工作高效推进创造了有利条件。

厂用电系统作为电厂的“动力心脏”,承担着为机组建设、调试及运行期间各类辅助设备提供稳定电力供应的核心职能,其成功受电标志着项目具备全面推进主体工程建设的核心动力支撑,为后续机组调试、并网发电奠定了关键基础。为确保双机组受电一次性成功,项目部将安全管控贯穿全过程:严格执行“两票三制”安全管理制度,每张操作票据均经过三级审核确认,确保操作规范;划定受电核心警戒区域,设置双层防护围栏与标准化警示标识,安排专职安全员24小时轮岗值守,严禁无关人员进入作业区域;所有作业人员均通过专项安全培训与考核,合格率达100%;受电前,安全监督组对作业现场开展全面安全排查,重点核查设备状态、接线规范及防护措施,确保各环节安全可控。

在总承包联合体项目部的精心组织策划下,7、8号机组同步实现厂用电受电,其中8号机组较原里程碑节点提前3个月完成,为后续机组调试工作争取了宝贵时间。

03

锚定投产目标持续攻坚

彰显能源保供国企担当

三大关键节点的接连攻克,是项目全体参建人员攻坚克难、精益求精的成果,充分展现了国企建设团队的专业素养与责任担当。下一步,项目部将以此次节点突破为契机,加快推进7号锅炉酸洗、点火冲管及机组整套启动等后续关键工序,全面铺开双机组调试进程。同时持续强化质量安全管控,严格按照项目计划节点稳步推进,力争机组早日实现投产发电,为湖北省构建安全稳定、清洁高效的能源保供体系注入强劲动能,为区域经济社会高质量发展贡献更大力量。

供稿丨能源工程公司

作者丨能源工程公司 谢嗣同

编辑丨工程经济公司(费控中心)程可欣(中南电力特约微信编辑)
