2025
“动脉”贯通
“能量”接入

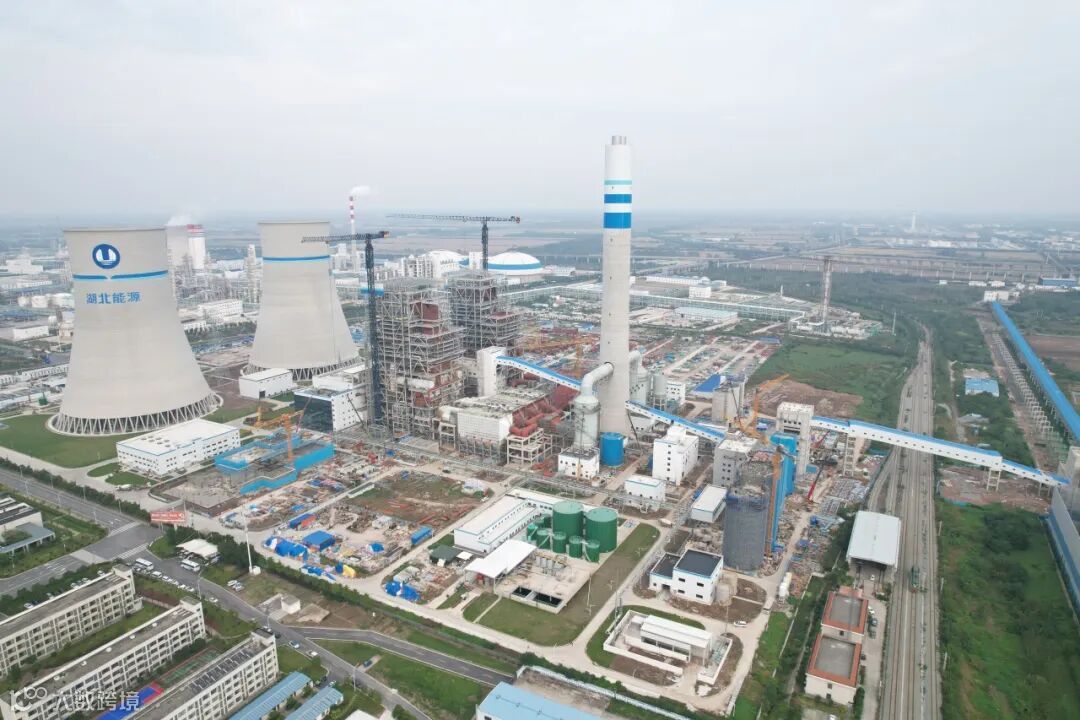

2025年10月25日1时38分,江陵电厂二期扩建(2×660兆瓦)工程项目厂用受电一次成功,标志着项目建设重心转向调试阶段,为正式投产发电打下坚实基础。
“倒送电”是打通电厂送电通道的关键一步,在电厂发电前通过从外部变电站向电厂送电,用来验收已安装设备的工作状态,确保电厂投产后由厂区向外送电的安全可靠性。此次倒送电是由镇安寺站220千伏宁镇线向江陵电厂二期送电,包含线路冲击、GIS及启备变冲击、1号10千伏和2号10千伏受电、带负荷试验等一系列复杂工序。
为确保受电一次成功,江陵电厂二期扩建工程总承包项目部提前谋划,统筹协调各参建、调试单位合力攻坚,分头准备,统一指挥,确保没有疏漏。严格执行“无指令不操作”原则,操作前多方进行联合检查,确认设备绝缘、保护定值、接地系统等关键指标达标;操作中设置安全警戒区,配备消防力量待命;操作后立即开展设备巡检及数据复核,确保系统稳定运行。此次倒送电未发生任何安全异常,充分验证了安全技术方案的实效性。
“倒送电”工作一次性成功标志着江陵电厂二期扩建工程项目完成了系统调试的又一个重要节点,为后续设备和系统调试、吹管、机组整套启动调试等重要工作提供了可靠稳定的电源保证,为工程顺利推进奠定了坚实基础。
供稿丨能源工程公司
作者&视频丨江陵电厂二期扩建工程项目部 徐维
编辑丨能源工程公司 商江东(中南电力特约微信编辑)
