首台落定!Terra一期西区光储项目储能安装拉开序幕

首台落定!Terra一期西区光储项目储能安装拉开序幕 广东省电力设计研究院
2025-06-19
3

6月18日

随着42吨重的电池舱

稳稳落在混凝土基础上

Terra一期西区光储联运项目

完成首台储能设备吊装就位

项目即将进入储能安装高峰期

Terra一期西区光储联运项目,由中国能建广东院与中国能建国际集团组成的联营体EPC总承包建设,是全球最大的在建光储项目,将建设1.4吉瓦光伏电站和3.3吉瓦时储能电站。

项目位于吕宋岛中部,光照充沛、线路通达,建成后每年将提供清洁能源超过15亿度。同时,超大型“充电宝”将极大强化当地负荷平衡能力,储存电量可满足23万户家庭用电需求。

时间很长,沧海桑田

时间回到2024年11月,第一批中方项目部成员来到吕宋岛时,眼见的是大片的灌木、草甸覆盖在起伏的山峦上,云山掩映,叠翠苍苍。

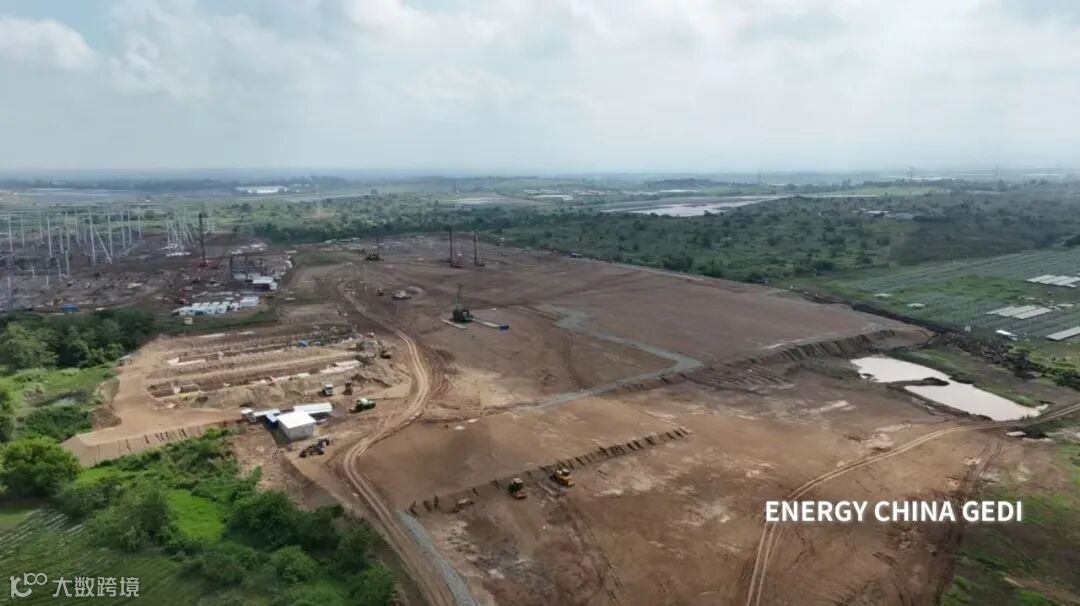

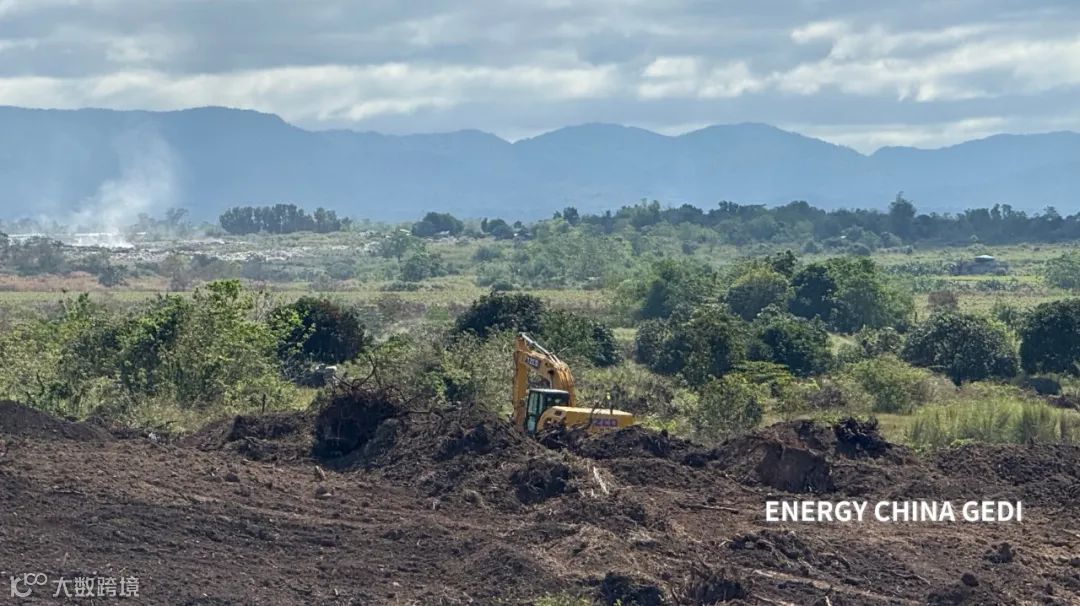

项目所在地是典型的丘陵地貌,而计划部署储能设施的区域位于场地中心,为了保障储能系统建设和运行的安全性,此处必须确保绝对平整。于是,项目部首先开始了清表工作。

开荒别有门道,既要有“愚公”般的决心,也少不了精确选址和随机应变。“场地是工程质量的基础,我们深入勘察地形特点,优先采用挖方平衡的理念,既减少土地扰动和土方转运,又满足了后续工程要求。对于场地内的林木资源,我们严格遵守当地严格的法律法规,确保处置过程合法合规、环境友好。”项目经理助理张超昱介绍道。

最早进入项目团队的张超昱,参与了开荒全过程。白天他是指挥官跟着队伍中穿梭山林,晚上又得换上另一套行头钻进各个村长的家里,钻研一草一木的地权和规矩。

同时,项目部积极采取生态保护措施,通过保持边坡植被丰度、修筑截水沟埂、对边坡进行硬化和缓坡处理等,有效加强了水土防护。以往当地常有山火,项目团队进驻后自发承担起防火监督工作,降低了山火的发生率。

经过半年的沧海桑田,项目部成功开辟出一片260亩的阵地。随后,首根管桩施工、首批混凝土浇筑相继完成,工程建设紧锣密鼓地进入下半场。

时间很短,事不旋踵

解决了场地问题,从储能设备到预制管桩的运输,成为项目团队面临的又一考验。由中国深圳到苏比克港,千里的运输线即是项目的生命线。6月份,东南亚进入雨季,紧随而来的还有台风季,设备运输的窗口期极为紧张。

设备装载影响着施工步骤,现场施工影响着现场运输,设备进场影响着物流集港,千头万绪的工作流纠缠成了项目团队的“戈尔迪乌姆之结”,应对之法唯有“一针一线”的拆解。

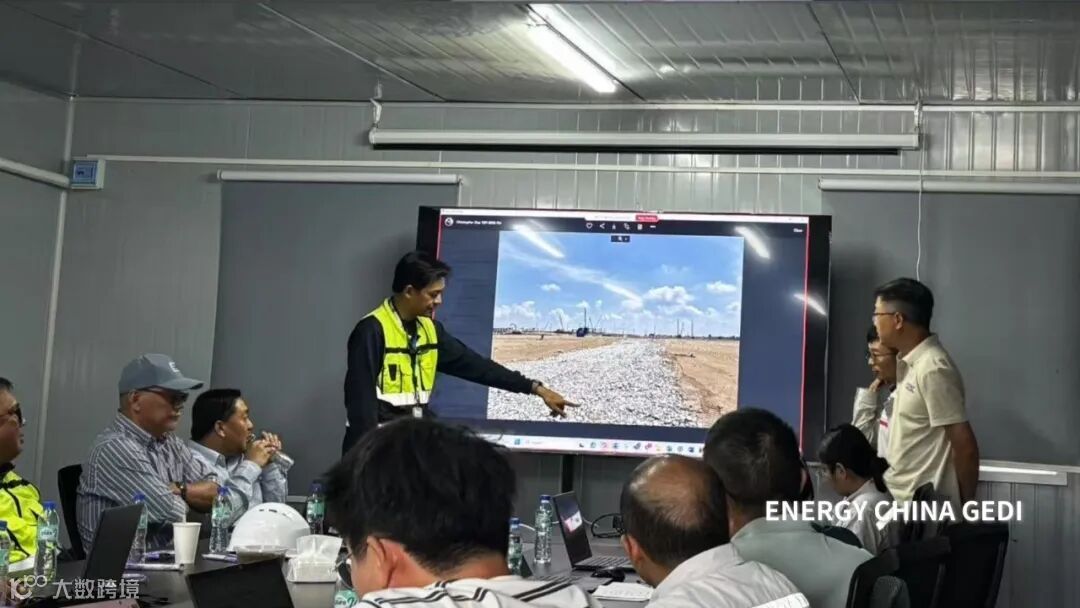

团队成员全部下沉到每一个具体的节点上,有的守在施工部办公室协调物流安排,有的一头扎进了现场的尘土和轰鸣里,还有的正努力从进度表里抠出可行的间隙来。

环环相扣,就见招拆招;事不旋踵,更不能乱了方寸。有着五年多跨国物流经验的当地员工Reina对此印象深刻:“物流向前延伸到采购,向后延伸到安装,横向关联到现场所有的临建施工,这是我第一次深入到这么繁多复杂的工作面中。而紧张的运转中,项目团队始终严格把控各项流程。”

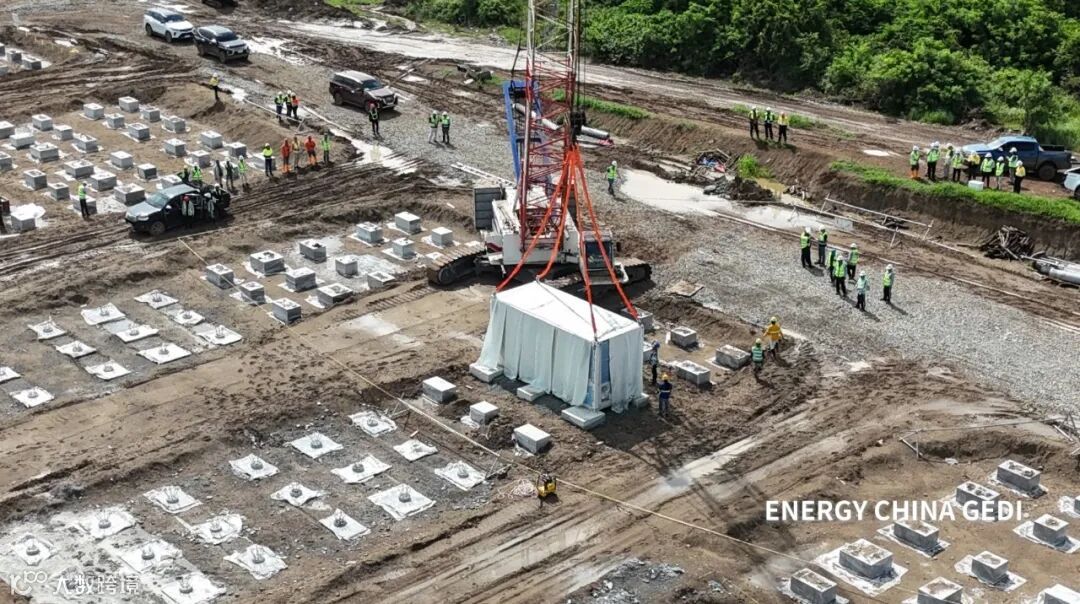

一遍遍的开挖夯实、一趟趟的路勘消缺、一次次的会议讨论,烈日在工作服下晕出了一层又一层的汗渍。最终,沉甸甸的储能柜一路开进了厂区的心脏区域,在150吨履带吊操作中成功落位。所有人心中的绳结,终于被一剑解开。

时间正好,步履未停

首台落位后,是第2到741台,项目即将进入发运、安装的高峰期。与此同时,二期场平工作也拉开了序幕。

“雨季运输依然是持续考验。设备基础的同步建设、项目道路的持续完善、系统二次的整体调试、与光伏区建设的联动等,都是亟待推动且环环相扣的工作。直至项目正式送电乃至后期复绿,我们都会全力以赴。”项目副经理、储能区负责人胡轲表示。

↑Terra项目光伏区建设也正有序推进中。

从第一方土到第一台电池舱,Terra项目走过了沧海桑田的跨越,随着进度表持续前进。而顽强的草籽们已然钻出场平,在这片沃土上加速成长起来。

本期供稿:电网工程公司 孙杰灵

编辑发布:办公室(党委办公室、董事会办公室)宣传组

(总第1505期、2025年第83期)版权归中国能建广东院所有,未经允许不得擅改、套用或以其他方式使用,转载文章请联系告知并标注出处,违者必究。
