近日,随着白鹤滩电站1号机组C级检修开工,世界最大清洁能源走廊2025-2026年度岁修工作全面展开。

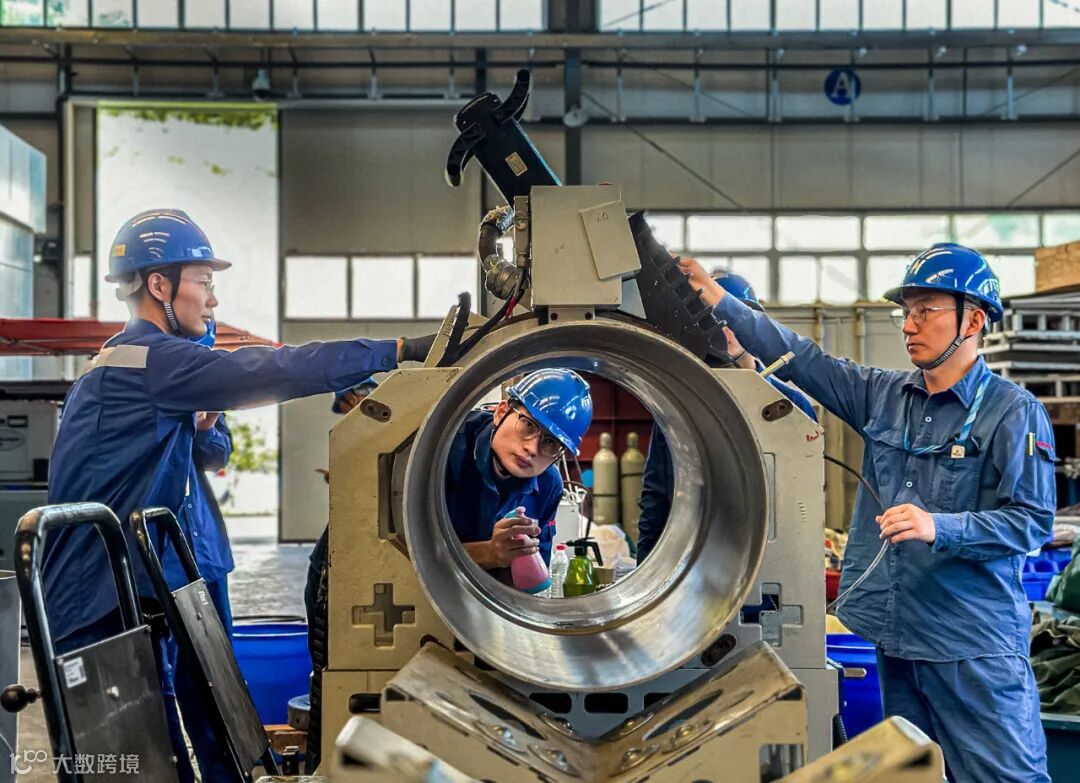

▲开展检修试验
本轮岁修覆盖长江干流葛洲坝、三峡、向家坝、溪洛渡、白鹤滩、乌东德六座梯级电站,计划完成5台次机组A修、4台次机组B修、101台次机组C/D修、13台主变或电抗器大修、5台开关大修、30项水工金结设备整体检修等百余项检修任务。通过此次系统性检修,将进一步提升机组运行效率和可靠性,为梯级电站安全稳定运行筑牢基础。

▲乌东德电站7号机组B修上机架顺利吊出
今年6月,长江电力组织完成流域梯级电站设备状态评估,在综合考量设备状况、系统运行安排及检修资源等因素的前提下,精心编制年度检修方案,夯实流域梯级电站状态检修基础。

▲开展GIL管道精切下料
同时,为更好统筹电力保供、水库蓄水及水资源利用需求,在电网调度部门的指导和支持下,公司进一步动态调整优化22台次机组岁修安排,全力保障检修计划高效推进。

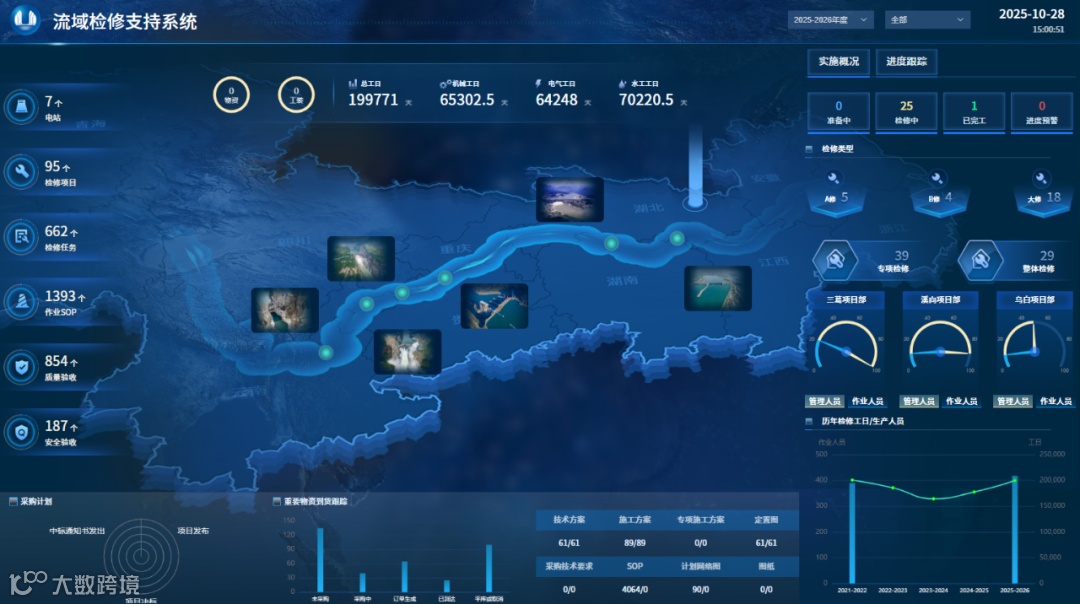

▲流域检修支持系统
检修期间,公司将持续深化数字化、智能化技术应用,依托流域检修支持系统等智能平台,运用人工智能、机器人、激光、3D打印等先进技术,实现对检修全过程的精细管控与全要素的精准管理,赋能检修质量与效率提升。
目前,长江电力已全面做好组织部署,合理安排机组运行方式,严守安全红线,严控检修工艺,精准掌握工期,确保梯级电站以“最佳工况”为今冬明春电力安全稳定供应提供坚强支撑。
