船舶舱盖Rest Pad调整与维修实务指南
在船舶日常维护及舱盖检查中,密封胶条凹陷或永久变形超标是常见故障。处理此类问题时,除更换胶条外,必须同步检查Rest Pad(舱盖支撑垫)的磨损状况及支撑状态。若仅更换胶条而忽略已磨损或高度异常的Rest Pad,新胶条将因过度压缩而提前失效。因此,建议在执行胶条更换作业时,对Rest Pad进行必要的调整或维修。
一、准备工作与材料清单
开展作业前,需准备以下材料及工具:
- 专用密封胶条及配套胶水;
- 长度约20cm的不锈钢直尺;
- 不同厚度的钢制垫板(如2mm、3mm、5mm、9mm、13mm等)。垫板可提前申请或根据现场情况自行加工,其厚度选择应基于实测数据,严禁凭经验随意估算。
二、旧胶条拆除与基面清理
首先拆除旧胶条,对胶条槽进行彻底除锈和清洁,清除锈层、杂物及残留物,确保新胶条安装环境良好。同时,仔细检查Rest Pad的磨损、腐蚀及变形情况,记录支撑位置的异常点,为后续调整提供依据。
三、舱盖四角间隙测量
使用不锈钢直尺测量舱盖下部与舱口围之间的间隙。以两块舱盖为例,每块舱盖需测量四个角,共计八个角位。测量前务必清除浮锈及影响测量的杂物,保证测量面清洁,并准确记录各点数据。

图1:测量舱盖下部与舱口围之间的间隙
通过对比八个角位的间隙数据,可初步掌握各位置的高度差异,为确定调整量奠定基础。
四、确定调整基准与垫板厚度
此环节是Rest Pad调整的核心,需兼顾舱盖整体落位与胶条压缩程度。垫板过厚会导致局部支撑点过高,影响其他位置落位及水密性;垫板过薄则无法恢复有效支撑,导致胶条持续受压。
实践经验表明,可通过测量Rest Pad与舱口围上压紧条之间的高度关系来辅助判断。具体方法如下:
- AB代表压紧条上边缘水平面;
- CD代表Rest Pad所在水平面;
- AC即为两水平间的高度差。
测量时需确保尺子水平,清理测量点,统一基准以减少误差。

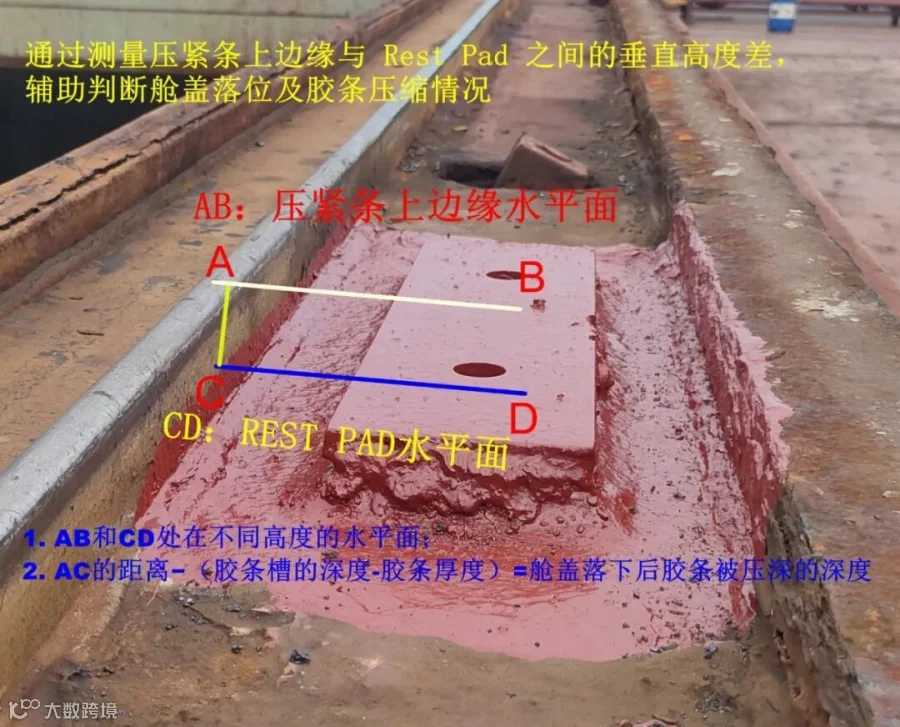

图2:AB、CD两个水平面及AC高度差的测量示意图
参考经验数据:在特定设备条件下,当AC高度差约为2.5cm时,胶条压缩深度约为1cm(基于胶条槽深10cm、胶条厚8.5cm推算)。需注意,该数值仅供参考,实际调整应结合胶条规格、舱盖结构及设备设计要求综合判断。
五、其余Rest Pad间隙检查与调整
完成四角初步定位后,关闭舱盖,测量其余Rest Pad位置的实际间隙,并选择匹配厚度的垫板。垫板厚度应尽量接近实际间隙,以实现合理接触。若无完全匹配的垫板,需谨慎选择,避免局部过高影响整体平衡。
若各位置间隙差异显著,应重新核查测量数据、舱盖落位及结构状态,严禁单纯依靠增加垫板厚度解决问题。调整过程中需全面检查所有支撑点,防止局部调整破坏舱盖整体受力分布。
六、新胶条安装与垫板固定
待所有Rest Pad完成定位、调整及复核后,方可打开舱盖更换新胶条,并可靠固定新增垫板。此顺序旨在避免后续调整作业对新胶条造成挤压损伤。
垫板焊接须严格遵守船上热工作业程序,落实安全措施。焊接完成后,需检查垫板固定情况,确保其牢固可靠。
七、水密性测试与验收
作业全部结束后,按标准程序关闭并锁紧舱盖,检查落位及胶条压缩情况。随后执行舱盖水密性检查,必要时采用超声波检漏等专业手段。
若发现局部密封不良,应深入分析胶条、Rest Pad、压紧条及相关结构的具体原因,严禁通过盲目增加垫板厚度或过度锁紧来掩盖问题。
八、临时调整与正式维修的区别
本文所述方法属于基于现场条件的临时调整措施,适用于应急处理或经验交流,不能替代制造商规定的正式维修程序。正规维修应依据设备图纸,拆除不符合要求的旧Rest Pad,重新安装符合设计规格的支撑垫,恢复原有结构和尺寸。严禁将随意加垫或多层叠垫作为长期解决方案。
鉴于不同船型及舱盖结构存在差异,具体维修工作应以制造商手册、图纸及船上适用的维修程序为准。
