2026 年 7 月至 10 月,我司操作变压器出口项目货 11 件,合计 1,099 吨,自上海、太仓、靖江三港分五个航次出运,目的港为西班牙桑坦德、毕尔巴鄂,罗马尼亚康斯坦察及澳大利亚阿德莱德。单件重量区间 38.9 至 176 吨,外廓最大 10300×3900×3900 MM。11 件分两种方式出运:7 件滚装(MAFI 平台载运),4 件件杂货(Break Bulk)。操作范围覆盖订舱与舱位确认、超限件逐件报备、厂内配载与短驳、码头吊装、舱内系固,以及各港排期与检验衔接。
变压器是电力系统中用于变换电压的核心设备,容量以 MVA(兆伏安)计,本批已确认的规格为 40 MVA 与 16 MVA。
单台设备由铁芯、绕组、油箱及绝缘油构成,外部装有散热器、套管与储油柜。与运输直接相关的特性有三点:单件重量大且本体不可拆解;重心偏高;散热器、套管、储油柜为突出易损部件,吊装与系固时不可受力。
上述特性决定了变压器本体须单件操作:滚装走 MAFI 平台载运与固定,件杂走吊装与舱内系固,各环节单独核算。
▍01货量与重量分布

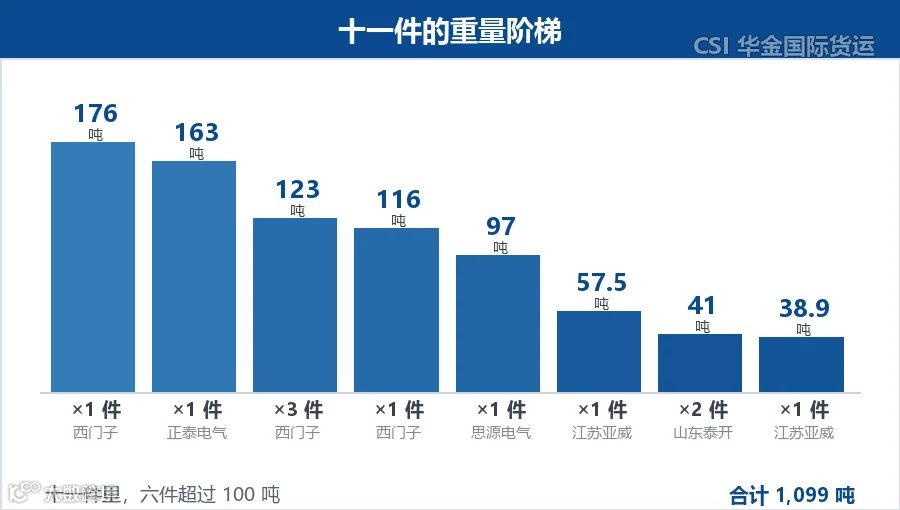

十一件,合计 1,099 吨。其中 100 吨以上 6 件,150 吨以上 2 件。
单件最重 176 吨(9900×3900×4450 MM,西门子航次);单件最长 10.3 米(10300×3900×3900 MM,正泰航次);单件最轻 38.9 吨(16MVA,江苏亚威)。
五家工厂、四家船东、三座起运港、四座目的港、五个航次。
▍02运输方式与超限报备

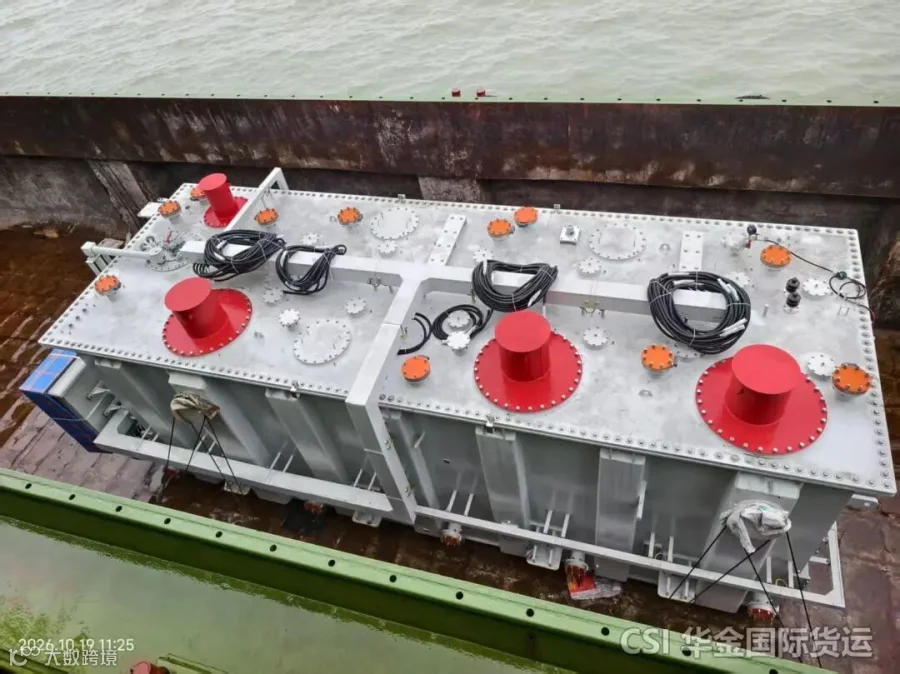

本批 11 件均为超限件,分两种方式出运。滚装 7 件:本体落 MAFI 平台车、绑扎固定,由牵引车经尾跳坡道滚装上船,按配载图落位舱层;订舱核尾跳承重、舱层净高、车道宽度与甲板轴载荷。
件杂货 4 件:单件吊装、舱内配载、绑扎系固、超限报备,各环节按单件办理;超限件需逐件向起运港申报,提交外廓尺寸、单件重量、重心位置及装载位置,周期按港口要求预留。本批货物分属三个起运港,报备口径各不相同。
▍03重件与紧舱:两个典型场景
场景一:滚装 7 件怎么上船。本体在厂内或码头落上 MAFI 平台车,绑扎固定后由牵引车拖行,经尾跳坡道滚装进舱,按配载图落位舱层。舱层净高、尾跳承重与甲板轴载荷在订舱阶段逐件核过;平台车与本体之间加垫木与钢丝绳加固,运输途中本体不落地、不换装。

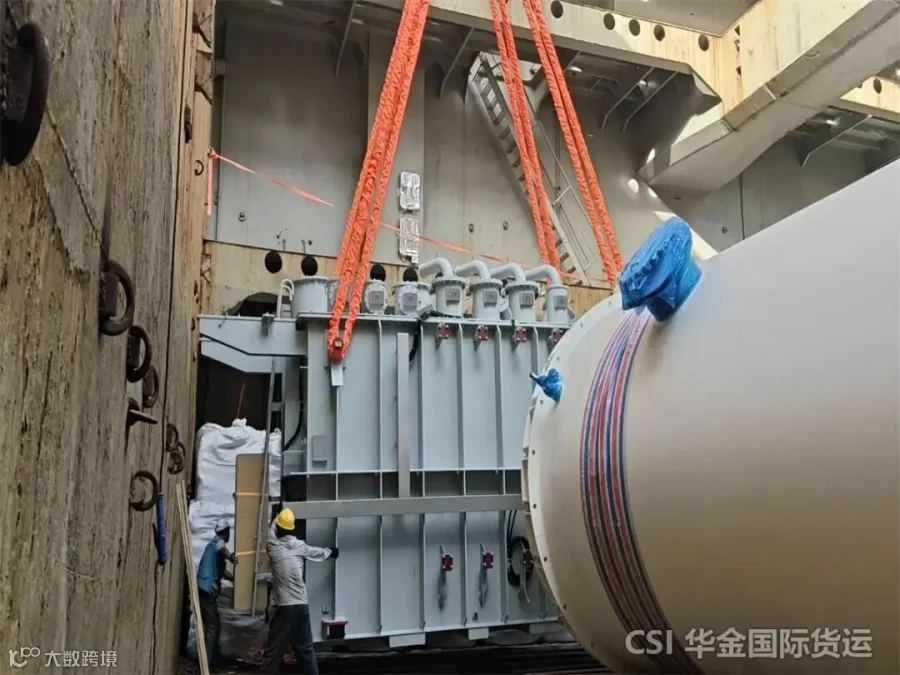

场景二:舱内只剩一米。亚威 57.5 吨件与罐体同舱,横向间隙不足 1 米。这类配载先定顺序、再定位置:先大后小、先重后轻,间隙留给最后就位的一件;木方塞实、钢丝绳收紧,绑扎复核到不晃。舱容紧张时,装船顺序在岸上就已经排定。
大件难件,拼的是每个环节都有算过的方案:吊点、压载、顺序、绑扎,缺一项,现场就得停下来补。
▍04作业瓶颈在岸端
实例(亚威两件):船舶 9 月 11 日靠泊,9 月 12 日下午装 57.5 吨件,9 月 13 日中午装 38.9 吨件;检验按实际作业天数计费,全程 3 天。
件杂货项目的关键路径因此落在岸端:泊位排期、码头单日吊装能力、检验天数。排期应按单件吊装窗口编制,检验天数须计入成本。
这批货我们从工厂车间一直负责到目的港吊卸:厂内配载与短驳、起运港码头吊装、舱内系固、超限件逐件报备、目的港卸货衔接,以及其间每一次排期调整与检验衔接。
资源整合是这类货的起点。滚装与件杂货两类舱位常年可订;上海、太仓、靖江三港的码头吊装能力、堆存条件与超限报备口径,我们逐港核过;欧洲、黑海、澳洲方向的卸港衔接有稳定合作方。单件 176 吨、外廓 10 米×4 米×4.5 米 这一级别,我们操作过,配载、系固与报备有成熟方案。但每一票仍按实际货重、重心与舱口净空重新校核。
CSI具备丰富的滚装、散杂经验,专门攻克超限、难点货物。我们为客户定制专业的方案。
随时欢迎您的垂询。
