数字赋能教育新地标——都市阳台国际学校项目BIM应用实践

数字赋能教育新地标——都市阳台国际学校项目BIM应用实践 山东同圆工程管理咨询有限公司
2026-10-26
1

起步区都市阳台东组团国际学校项目,是济南新旧动能转换起步区重点教育配套工程,肩负完善区域公共服务、擦亮城市功能品质的重要使命。山东同圆工程管理咨询有限公司作为本项目全过程咨询单位,牵头搭建全过程咨询牵头、施工单位实施、建设单位监督、各参建方协同参与的BIM协同工作模式。项目紧扣“管控质量、提升品质、节省造价”主线,搭建覆盖方案设计、初步设计、施工图设计直至竣工交付的全周期数字技术应用体系,为项目科学决策与精细化落地筑牢统一数据底座。

01

项目概况

该项目位于济南新旧动能转换起步区大桥街道都市阳台东组团,北侧为片区共享活力街区,南侧沿黄河生态风貌带。

项目总用地面积约9.67万㎡,总建筑面积约13.9万㎡。建设内容:1#外籍子女学校及初中部学生宿舍、2#外籍人员子女学校、3#楼国内教学综合楼、4#高中部学生宿舍、5#教师公寓、6#艺体综合中心、7#外籍人员子女学校门卫、8#国内教学门卫。

项目启动初期,同圆咨询牵头编制BIM总体实施方案、BIM应用标准、管理考核办法及数字化成果移交方案,清晰界定各专业模型的建模内容、精度等级、交付格式与协同流程,为本项目后续BIM工作有序落地筑牢制度基础。

项目BIM总体实施方案

02

项目重难点分析

国际学校功能复合多样、人流流线交叉繁杂,教学、运动、宿舍及公共配套空间对净高、采光、通风、精装品质均有着严苛要求;项目机电专业系统多、管线排布密集,依靠传统二维图纸很难提前排查错、漏、碰、缺问题。加之参建单位众多,信息孤岛现象明显,设计、施工、管理数据难以打通共享。

项目重难点分析

项目面临工期紧、参建团队多、建设标准高、净高控制难度大等多重挑战,传统二维图纸、分散式管理模式,无法前置预判管线冲突,也难以打通设计到施工的管理数据链条。同圆咨询依托BIM技术统筹整合各方设计资源、提前预判技术风险,依托统一数据底座、标准化交付、全过程留痕机制,有效提升多专业协同效率与设计质量,为本项目高质量实施打造可复制的数字化管理范式。

此外,项目场地与周边环境、市政配套衔接关系复杂,土方平衡、竖向设计敏感度高,不同方案土石方量差异巨大,对场地研判与方案比选提出较高要求。项目采用无人机采集现状影像,结合影像处理搭建场地现状三维模型;通过倾斜摄影联合工程勘察测量手段,快速、精准获取场地现状地面三维信息,支撑竖向及土方方案优选。

倾斜摄影现状模型

03

BIM应用及管理成效

(1)方案与初设阶段:多源融合,三维校核

方案阶段,项目将无人机倾斜摄影现状模型与BIM设计模型深度融合,通过像控点布设与数据处理,实现毫米级地形精度(6#控制点H值误差±3mm),快速掌握现场地形、周边建筑、市政配套及耕地林地情况,为场地竖向设计、土方平衡和市政配套分析提供可靠依据。借助BIM可视化优势,团队对多版方案进行三维比选与效果论证,直观展示建筑与周边环境的协调性,并通过VR全景辅助业主科学决策。

现状地形三维数字化模型构建

规划方案三维数字化展示

项目现状与周边市政配套基础设施分析

场地竖向设计分析

项目建设方案比选

两版设计方案差异分析

初设阶段,全专业BIM模型按LOD200深度递进建模,系统开展建筑结构平立剖检查、碰撞检测、净高分析、天花综合排布和建筑性能模拟。通过模拟建造报告,累计前置解决设计问题400余处,显著减少后期变更与索赔风险。

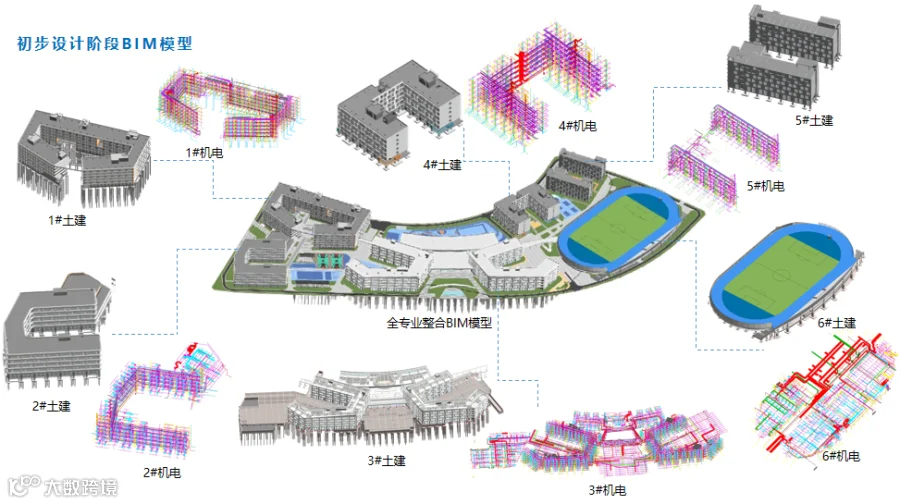

初设阶段BIM模型

协同设计审查

设计协同审查、设计验证(土建)

设计协同审查、设计验证(机电)

重要设备机房验证

方案、初设对比分析

净高分析

地下车库净高分析

地下车库净高验证、优化

面积统计

日照分析

建筑性能分析

(2)施工图设计阶段:全专业建模,问题闭环

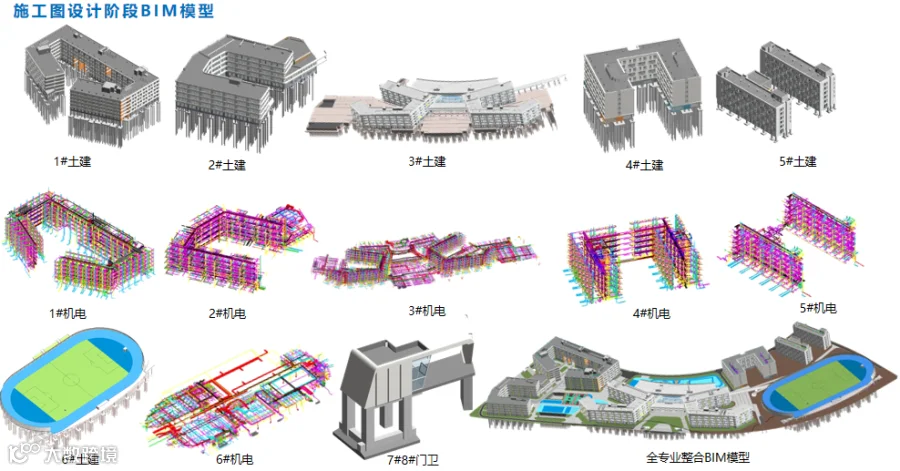

施工图设计BIM模型

施工图设计阶段,项目BIM模型深化至LOD300,打通建筑、结构、机电、幕墙、精装、景观等全专业模型集成。针对本项目两家设计单位协同、标准不一、图纸量大繁杂的管理难点,同圆咨询创新搭建“施工图交底会 — 专业深化协调会 — 净高专项评审会”三级会议协同体系,以BIM可视化方式直观研判碰撞与设计问题,同步将优化建议纳入图纸会审文件,经总包单位签字确认,落实问题闭环销项。阶段内累计排查、协调并闭环解决各类设计问题643项,以BIM协同管控筑牢施工图设计质量防线。

施工图设计验证

施工图设计碰撞检测

初设、施工图精装吊顶高度比对验证

预留预埋验证

施工图深化期间,BIM模型成为各专业“对图会审” 的共同语言。项目地下车库4-4~4-6交4-B轴行车道,梁下净高为2700mm,原有管线布置后管底净高仅有1700mm,达不到车道通行标准。通过BIM管综精细化调整管线走向与排布方案,车道管底净高优化至2350mm,顺利满足行车通行要求。

管综排布优化

消防泵房验证、优化

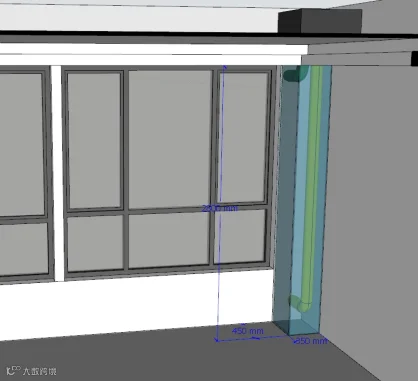

如5#楼教师公寓,我们借助BIM冲突检测,提前排查风管与窗扇开启的干涉问题,同步辅助敲定壁挂新风机规格与布设路径,从设计源头规避后期返工隐患。依托BIM模型,我司联合施工图设计单位研讨形成两套优化方案:

方案一:新风机出墙风管由平行排布调整为上下排布,管道采用精装包封处理;

方案二:选用壁挂式新风机组。

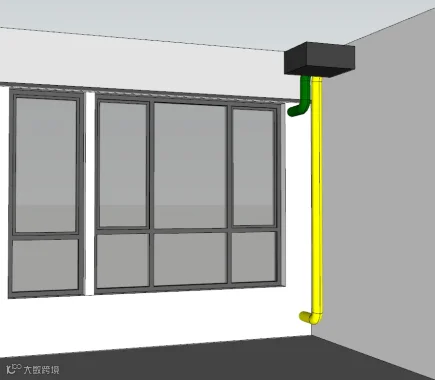

方案一

方案二

经综合比选,确定采用方案二,并提供壁挂新风机外形参数。BIM团队对设备尺寸、阳台推拉门房间新风引入方案逐一复核验证,彻底化解风管与窗户的碰撞矛盾,保障方案可落地,有效降低返工风险。BIM同步核查墙垛宽度,确认设备安装空间满足要求;针对带阳台、设置推拉门的房间,结合总包方案,利用推拉门上方空间敷设新风管路。

(3)施工阶段:虚拟建造,精细落地

进入施工阶段,以施工图BIM模型为基底,进一步深化为施工模型,沿着“复杂区域专项优化—节点三维交底—场地布置与工程量管控”这条主线,推动BIM成果落地实施。

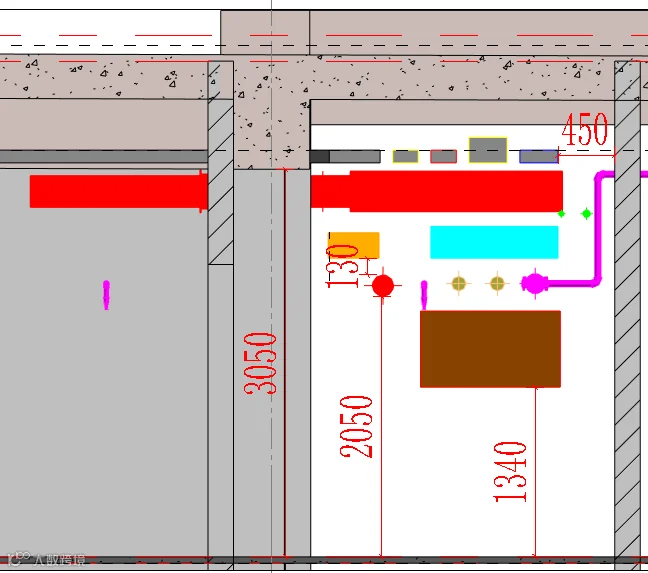

地下餐厅管线冲突BIM优化:地下餐厅走道梁下净高3050mm,区域内集中排布5根风管、5组桥架、6根水管,按原设计排布后净高不足2000mm。BIM团队多措并举开展管综优化:将排油烟风管调整为1000×300规格、桥架改用扁平型(700×100/400×100)、风管分层错台布置,最终走道吊顶高度优化至2400mm,在符合规范前提下,保障地下餐厅使用体验。

优化前管线布置                                                 优化后管线布置

4#楼宿舍走道及房间净高提升深化:4#楼一层走道原有主管双层排布,竖向空间占用大。经BIM深化调整桥架、消火栓、喷淋、给水管线路由,走道仅保留必要管线,吊顶高度由2450mm提升至2600mm;宿舍房间内把DN100喷淋干管上翻紧贴楼板底部,满足《宿舍建筑设计规范》房间净高≥3.40m的硬性要求,同时配合精装封包,化解采暖立管与衣柜的空间干涉问题。

优化后现场管线布置

电子样板间:依托电子样板间开展1:1可视化模拟,提前精准识别精装专业碰撞隐患,定向优化调整,统筹平衡使用功能与装饰观感,兼顾精装工程的实用性与美观度。

精装设计阶段借助BIM开展多方案比选,以1#、4#楼宿舍门型调整为例,搭建电子样板间直观呈现不同方案效果差异,助力业主高效定版决策,节约实体样板的建造成本。

门型分析

泳池机房专项优化

室外管网专项优化

(4)数字协同管理平台:平台赋能,信息集成,管理留痕

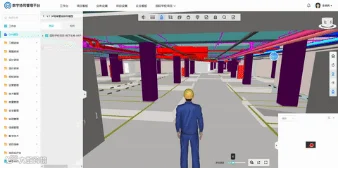

数字协同管理平台—国际学校项目看板及平台模块

依托同圆咨询数字协同管理平台,项目实现BIM模型轻量化应用,支持网页、手机、PC三端同步漫游、剖切、信息录入、三维批注及资料挂接。平台通过标准化目录树拆解各阶段工作任务,覆盖设计、造价、招采、质量、安全、进度、成本合同、多方协同等业务模块,打通问题发起、流转、整改、销项全流程闭环。构建“决策有依据、实施有协同、过程有记录、成果有档案”的数字化管控体系,有效提升各参建方协同效率与项目精细化管控能力,减少信息差带来的返工、工期延误风险。

轻量化模型管理

各参建单位依托数字协同管理平台,可视化查阅项目BIM信息,实现设计、施工问题即时沟通反馈,高效开展风险管控与多方协同。

任意角度剖切                                              查看构件信息

  模型视口问题关联                                      仿真漫游测量

质量安全、协同管理

以BIM模型为载体开展现场三维交底、实体比对,辅助快速处置现场质量安全隐患,保障问题及时闭环,强化施工全过程质量安全管控。

技术管理

依托BIM模型、数字协同管理平台与设计管理体系联动,高效便捷推动设计问题优化落地。设计问题可在模型中精准定位,通过平台标准化流程落实责任主体,问题处置进度一键汇总、实时掌控。

      问题自动定位               明确责任           技术问题处理进度汇总

04

实践总结

技术价值

项目打造多源数据集成与BIM深度融合应用能力。在土方方案比选中,精准算量;借助建筑性能模拟分析,保障项目绿色指标达标,为校园低碳运营筑牢基础。项目同步沉淀一套可复制、可推广的数字技术成果交付标准,包含模型、报告、图纸、视频等多类成果载体。

管理价值

BIM应用与全过程咨询管理深度融合,推动设计问题前置排查、多方协同提效、管理过程全程留痕,大幅降低信息不对称造成的返工与工期延误风险。项目沉淀的数字化成果、标准模板与协同实施经验,既锤炼了团队数字化实施能力,也为同类复杂教育建筑项目输出可复用的数字化协同方案,同时为公司全过程工程咨询平台迭代升级、数字化转型积累了扎实的实践样本。

结语

都市阳台国际学校项目的数字化实践,是全过程咨询+BIM+数字协同管理平台一体化服务模式的生动实践。同圆咨询将持续以数字技术赋能工程建设提质增效,推动BIM应用从单点技术运用,向企业管理、项目管控全链条延伸;坚持以数据支撑科学决策、以协同保障工程品质、以精细化管理创造价值,持续为客户打造精品工程,助力城市高品质教育配套建设。

长按识别二维码

【声明】内容源于网络
0
0
山东同圆工程管理咨询有限公司
公司成立于1999年,是同圆设计集团股份有限公司的子公司。业务范围涵盖工业与民用建筑、市政工程、生态建设和环境工程的全过程工程咨询、项目管理、工程监理及土地熟化、规划策划、工程咨询、设计咨询、造价咨询、招标咨询等专项咨询。
内容 145
粉丝 0
山东同圆工程管理咨询有限公司 公司成立于1999年,是同圆设计集团股份有限公司的子公司。业务范围涵盖工业与民用建筑、市政工程、生态建设和环境工程的全过程工程咨询、项目管理、工程监理及土地熟化、规划策划、工程咨询、设计咨询、造价咨询、招标咨询等专项咨询。
总阅读141
粉丝0
内容145
