系统上线后的第三个月,FDE 撤场。群还在,文档还在,代码还在;业务同事开始绕过系统,用回原来的 Excel。没有人删掉它,只是没人再打开它。
樊中恺把这种死法叫“归属型”:系统上线,供应商撤场,内部没有明确负责人,慢慢失效,无人惋惜。它通常没有一次明显的故障,只是系统一点点没人用了。
FDE 的定义、80/95/99 的完整推演、Echo/Delta 和 L0–L4,见主文。这篇只回答一个问题:为什么项目过了 Demo、甚至上了线,还是会在组织里死掉?
一、五种死法,四种死在组织
《FDE:AI落地实战指南》把企业 AI 项目的常见死法归成五类:
-
• 演示型:立项就是为了三个月后那场汇报,掌声之后系统再也没被打开。 -
• 数据型:模型选得不错,但喂给系统的文档有三个版本、两套口径。 -
• 流程型:AI 跑通了,业务流程一个字没改,员工要额外打开一个网页,两周后回到老办法。 -
• 信任型:系统整体不错,但有一次自信的错误答案被有影响力的人看见,信任瞬间崩塌。 -
• 归属型:系统上线,供应商撤场,内部没有明确负责人,慢慢失效。
作者自己的批注是:五种里只有一种带点技术色彩,其余四种全部属于组织问题。
图 1|五种死法(据《FDE:AI落地实战指南》整理)。演示、流程、信任、归属四类都是组织问题;数据是唯一带技术色彩的一类。
这个判断和 24 个案例的实证对得上。Datawhale 的案例集里,两位 FDE 给出了几乎相同的量化判断:案例 9 说“技术上能落地,其实已经成功了 80%,真正让项目死掉的是业务、人和组织”;案例 24 说“技术大概只占 20%”。24 个案例里,知识库/RAG 9 例、Agent 7 例、OCR 与多模态 7 例,LLM 微调一例都没有。技术选型普遍克制,难的是数据口径、旧系统接口、员工愿不愿交出知识、上线后拿不到效果数据。
所以人们常把“FDE 落地难”归错原因。数据脏、接口不通、模型不稳,都是真问题,但它们大多可以列出来、排进计划。让项目停在半路的是另一类问题:谁来决定、谁来签字、谁来承担后果、FDE 走了以后谁来管。
英文实践里的复盘也指向同一件事。Kindo 的复盘说,最后一公里主要花在 schema mapping、数据接入、API 权限和 RBAC 上,模型推理反而不是瓶颈;Ramp 的 FDE 团队把“always be scoping”和“generalize our work”当作日常纪律,前者防止过度定制,后者防止定制污染代码库。
二、80/95/99:难点从代码移到责任
80/95/99 这把尺子,主文已经拆过。这里只看它和“组织权力”的关系。
0→80% 靠通用模型加 Prompt,一天能做出“挺好用”的 Demo。这一段越容易,人越容易以为项目快做完了。
80→95% 是最重的工程投入:补真实样本、建测试集、清洗数据、把老师傅的隐性知识结构化。案例 2 用了约半年补样本,把识别率从七成磨到 98%;案例 17 的人工校准来回十几次,才把报价逻辑挖成数据资产。这一段辛苦,但边界清楚,FDE 自己能推动。
95→99% 不一样。案例 21 拒绝“一键生成完整施工图”,因为设计人员要对合规安全负责;案例 24 的每个 AI 风险标记必须附依据、可溯源到原始数据行;案例 9 的报销单最终由财务签字。谁签字,谁保留否决权;模型变强也不会改变这一点。
到了这一段,问题变成“谁愿意为它签字”。签字的人不在 FDE 的汇报线里,也不一定在项目群里。FDE 可以设计人机边界、可以做可追溯、可以写异常处理,但不能替客户承担签字责任。
难点也在这里:FDE 对结果负责,但责任体系不属于 FDE。
三、三个错位:责任、权力、激励
把五种死法、24 个案例和主文里的五个风险放在一起,可以看到三个结构性错位。
|
|
|
|
|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|

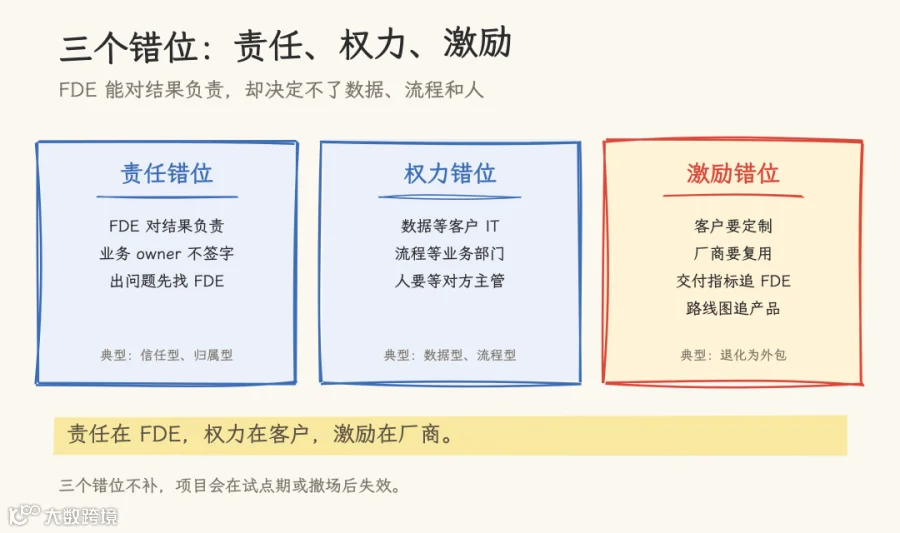

图 2|三个错位。FDE 对结果负责,但数据、流程、人的决定权在客户,复用压力在厂商。
责任错位最直接。FDE 驻场在客户那里,但没有客户组织的正式权力。数据开放要走 IT 排期,流程变更要等业务开会,员工配合要靠对方主管发话。很多项目卡在“推不动”,不是“做不出来”。
权力错位带来一个更隐蔽的后果:FDE 会用代码去补组织缺口。业务部门不愿改流程,就在系统外加一个网页;数据口径不统一,就写一堆适配脚本;审批链没打通,就让人工在中间传话。短期看项目上线了,长期看这些补丁全变成 FDE 的维护责任,系统越来越离不开人。
激励错位在厂商侧。客户想要定制,供应商想要复用;FDE 的考核如果是交付和续约,产品团队的考核如果是路线图,两边就会拉扯。没有产品化机制,FDE 越成功,定制代码越多,公司越像外包。主文里“退化为外包”的早期信号是“客户持续购买人天,项目无法复用”,说的就是这条。
主文还提到,多数项目在 L1 到 L2 之间夭折:试点用户没有被嵌入考核,“用不用都行”导致使用率下降;数据质量在 Demo 阶段被回避,进入真实环境后集中爆发;组织审批流程没有提前打通,权限和合规成了最后一公里。这三条都指向责任、权力、激励没有提前设计,跟模型能力关系不大。
四、四次移交:把“移交”设计成交付物
FDE 的成功标准,主文里有一句话:客户哪天不再需要你,才说明你干成了。“不再需要”不能等到撤场那天才发生,应该从第一天就写进交付物。
我把它拆成四次移交。
|
|
|
|
|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
图 3|四次移交的时间线。权限移交在启动前完成,责任移交贯穿构建与试点,能力移交从共同构建开始并在撤场前完成,知识移交从第一天做到产品化评审。
责任移交要做的是画清楚人机边界。逐环节写清楚:AI 输出什么、人检查什么、谁签字、异常怎么升级、日志留什么。95→99 的合规与信任靠这套边界和可追溯性;模型更准解决不了签字问题。
权限移交要在项目启动前完成。一号位、业务 owner、IT owner 三个角色要有名有姓,数据开放、流程变更、验收标准的决策权要写进项目章程。案例 23 把“一号位是否愿意采用”直接当作项目判断标准;案例 18 请董事长拿出 20 个编制建自有 AI 团队。没有这个授权,FDE 只能靠个人关系推项目,项目越大越推不动。
能力移交不能等到最后才给一份文档。客户工程师从第一周就参与构建、评审、值班;交付物包括 runbook、ownership matrix、培训记录,以及客户自己改过一次的配置。FDE 撤场前,客户团队要能独立处理一次真实异常,不能只在演示环境里点一遍按钮。
知识移交是厂商侧的产品化回路。每个客户需求打标签:一次性、可复用、产品级;每周做一次产品化评审;每个季度至少把一个现场能力收回核心产品。没有这条回路,FDE 团队最后会退化成咨询业务。a16z 那篇《The Palantirization of Everything》把这个边界讲得很直接:FDE 是“脚手架,不是房子”;只学驻场,不建产品底座,最后会变成“给某个行业做外包的 Accenture”。
五、合同与治理:让移交可验收
四次移交不能只靠 FDE 的个人自觉,要写进合同和治理。
-
1. 效果基线要在交付第一天就设计好。24 个案例里,只有 11 个给出明确量化数字,13 个是定性描述或明确“未提及”。案例 22 交付后拿不到效果数据,FDE 复盘时最大的遗憾就是没设计“效果基线”。基线至少包括:业务指标、采用率、异常率、人工否决率、单笔处理成本。没有基线,项目就无法证明价值,也无法判断什么时候该撤。 -
2. 验收标准要写成“客户能独立运行”。系统上线不算验收,客户团队能独立完成一次完整业务流程、处理一次异常、改一次配置才算。这个标准要写进合同,和付款节点挂钩。 -
3. 合同要写清 IP、知识转移和退出。定制代码归谁、客户工程师能不能拿到 runbook、FDE 撤场后支持多久、什么条件下可以退出。The Register 在 2026 年 10 月的报道里提到,客户对 FDE 的依赖会带来锁定、IP 泄漏和竞争风险;这些要靠合同里的退出条款,关系好坏解决不了。 -
4. 治理要有决策日志和升级路径。每周记录谁做了什么决策、哪些需求被拒、哪些风险被接受;遇到跨部门卡点时,能升级到一号位或 steering committee。FDE 没有正式权力,但可以借项目的治理结构获得“被授权的权力”。 -
5. 厂商侧要区分交付指标和产品化指标。只看交付和续约,FDE 会变成救火队;只看产品化,客户项目可能活不下来。两个指标都要有,且产品化要有固定的评审节奏。focal.vc 的 FDE playbook 还建议把技术 FDE 和商业 Deployment Strategist 拆开:一个负责构建与交付,一个负责客户策略与组织变革,形成“好警察/坏警察”的张力。这个拆法不一定适合所有团队,但它承认一件事:一个人同时写代码、管关系、推组织变革,很难。
六、边界:什么时候不该接
这篇不打算劝所有公司设 FDE。First Round 2026 年 2 月的文章标题就是“Do you really need a forward deployed engineer?”,里面的判断很克制:FDE 不是 one-size-fits-all,很多公司需要的是实施负责人、普通工程师,或者一个更偏售后的角色;把 FDE 当成整个业务的万能工具,是“a pretty blunt instrument”。
24 个案例也有清晰的局限:没有一个是彻底失败的,存在幸存者偏差;效果全部是受访者自述,没有独立验证、没有对照组;多个项目上线仅一两个月,长期效果还不知道。读这些案例,应该把它当作“活下来项目的经验集”,不是成功率统计。
所以 FDE 适合什么、不适合什么,要有前置判断:
-
• 客户问题足够复杂、模糊,标准产品接不住; -
• 一号位愿意采用,业务 owner 愿意签字,数据拿得到; -
• 场景能形成正反馈,且同类客户足够多,现场经验能产品化; -
• 客户愿意让工程师进入真实流程,而不是只让做 Demo。
反过来,如果客户没有一号位、数据拿不到、流程不愿意改、需求完全一次性、预算养不起驻场团队,接了也会死。FDE 适合标准产品接不住的非显然问题,不是默认交付方式。
七、结论:客户能独立运行,才算做成
FDE 要交付的,是一套客户能自己运转的工作方式。
落到地上是四次移交:责任有人签,权限有人给,能力有人接,知识能回到产品。四次移交完成,FDE 才能撤场;否则系统还在,组织已经回到老办法。
回到开头那个第三个月。判断项目有没有做成,看撤场后的某一天:客户团队能不能自己处理一个异常、改一个配置、跑一次评测,业务 owner 能不能说清“这个结果我负责”。这些事发生了,FDE 才算落地。
延伸阅读:《FDE:AI落地实战指南》
樊中恺著,人民邮电出版社 2026 年 10 月出版。作者是百度主任架构师、文心应用技术负责人,主导过文心 App 从技术预研到工程落地的全过程。全书七篇三十章,按认知、能力、方法、技术、交付、案例、成长组织;技术篇只有五章,目的是让 FDE 判断“这个问题 AI 能不能解、该走哪条路”,这本书不负责把读者培养成算法工程师。
最值得先看的三处:五种死法、访谈问法与工作化石、第 22 章远洋保险理赔助手的按周复盘。附录有七件工具:FDE 能力自测表、客户访谈模板、AI 项目需求分析模板、Demo 设计模板、60 题面试题库、企业 AI 落地检查清单和术语表。
主文回答“为什么需要 FDE”,这本书回答“明天进场先做什么”。它写的是中文项目现场,方法仍要拿到自己的项目上校验。
参考资料
-
• 模型不稀缺了,稀缺的是把模型塞进业务的人 -
• 《FDE:AI落地实战指南》导读 -
• 24 个企业 AI 落地案例解读:FDE 最难的不是模型 -
• First Round Review:Do you really need a forward deployed engineer? , 2026-02-24, https://review.firstround.com/do-you-really-need-a-forward-deployed-engineer -
• a16z:The Palantirization of Everything,
2026-01-16, https://a16z.com/the-palantirization-of-everything/ -
• Ramp Builders:Forward Deployed Engineering, https://engineering.ramp.com/post/forward-deployed-engineering -
• Kindo:From Vision to Value: What We Learned by Going Forward-Deployed,2025-11-04, https://www.kindo.ai/blog/from-vision-to-value-what-we-learned-by-going-forward-deployed -
• focal.vc:Build Your Own FDE Playbook,2025-11-06, https://focal.vc/founder-resources/build-your-own-fde-playbook/ -
• The Register:Vendors asking forward deployed engineers to make good on trillion-dollar AI bet,2026-10-22, https://www.theregister.com/ai-and-ml/2026/10/22/vendors-asking-forward-deployed-engineers-to-make-good-on-trillion-dollar-ai-bet/5304366 -
• Datawhale:《FDE 案例 100》,2026-09,fde100.datawhale.cn -
• 樊中恺:《FDE:AI落地实战指南》,人民邮电出版社,2026-10,ISBN 9787115707499
