震撼出海!“钢铁巨兽”自己走上了船

震撼出海!“钢铁巨兽”自己走上了船 建航国际货运
2026-10-22
3
导读:大件运输 · 现场直击震撼出海!
大件运输 · 现场直击

震撼出海!“钢铁巨兽”自行滚装上船

17.68米长、58吨重履带式移动破碎机
上海港至英国布里斯托尔滚装作业实录

M/V “morning PRIDE” · 上海港南港码头

10月17日清晨,上海港南港码头薄雾未散,远洋滚装船M/V “morning PRIDE”靠泊1号泊位。一台长17.68米、重58吨的履带式移动破碎机(型号MT1150JC)在码头待命,目的地为英国布里斯托尔。

面对这一超限设备,装载方案出人意料:无需吊装拆解,设备凭借自身履带动力,经由跳板自行驶入船舱。

设备参数与超限挑战

该履带式移动破碎机体积达295.76m³,采用裸装形式。其尺寸重量全面超出常规公路运输限值:

17.68

米 · 长

4.14

米 · 宽

4.04

米 ·高

58

吨·重

  • 长度比40尺集装箱多出5.5米;
  • 宽度超过标准车道;
  • 高度本身已超4米限高,装车后进一步增加;
  • 重量相当于40辆家用轿车总和。

针对此类“四项全超”的大件货物,陆运阶段需提前勘察路线、办理通行许可并配备护送车辆。本次作业中,设备以履带底盘整体置于超长平板车上,全程篷布防护,安全抵达港区。

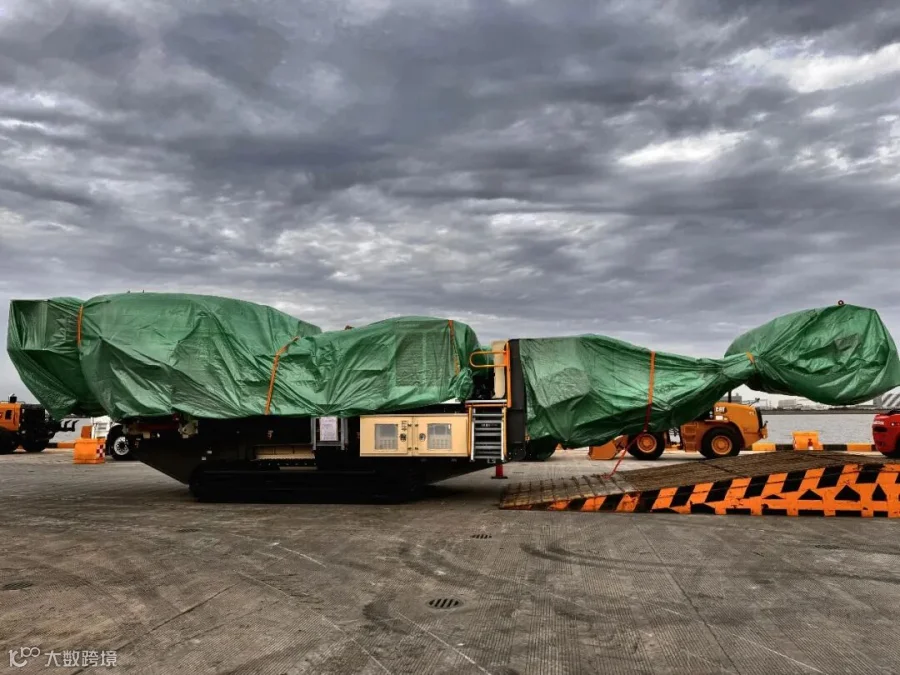

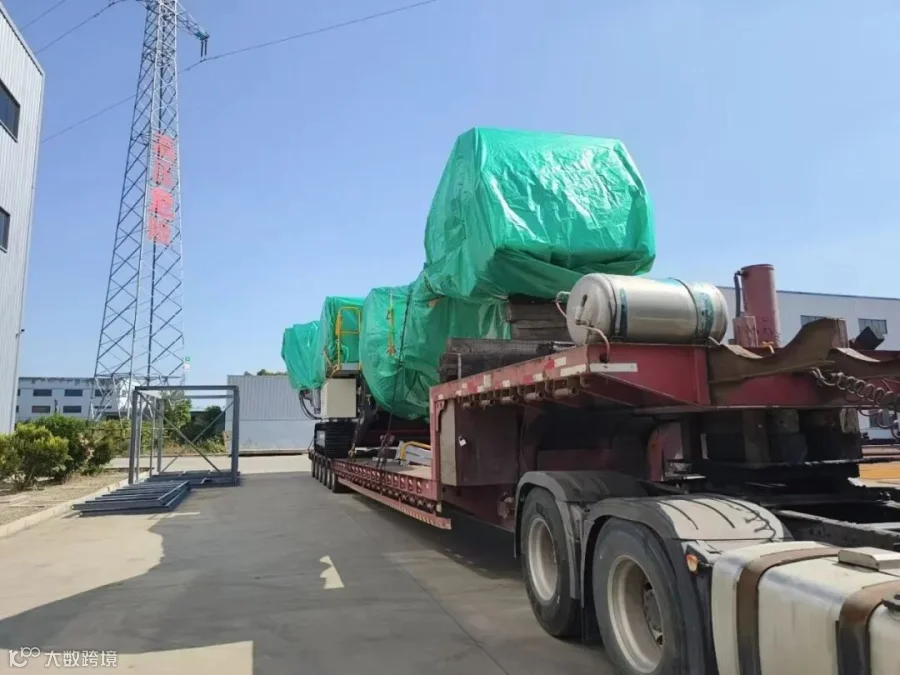

超长平板车 · 厂区出发
成列待发 · 篷布防护

滚装工艺优势解析

滚装船如同“海上立体车库”,通过可开合跳板连接码头。对于带轮或履带的大型设备,滚装模式具有显著优势:

免吊装

省去大型吊机与索具加固

免拆解

保持出厂状态,到港即用

高效率

装载耗时短,泊位周转快

低风险

减少离地环节,降低货损概率

码头待装

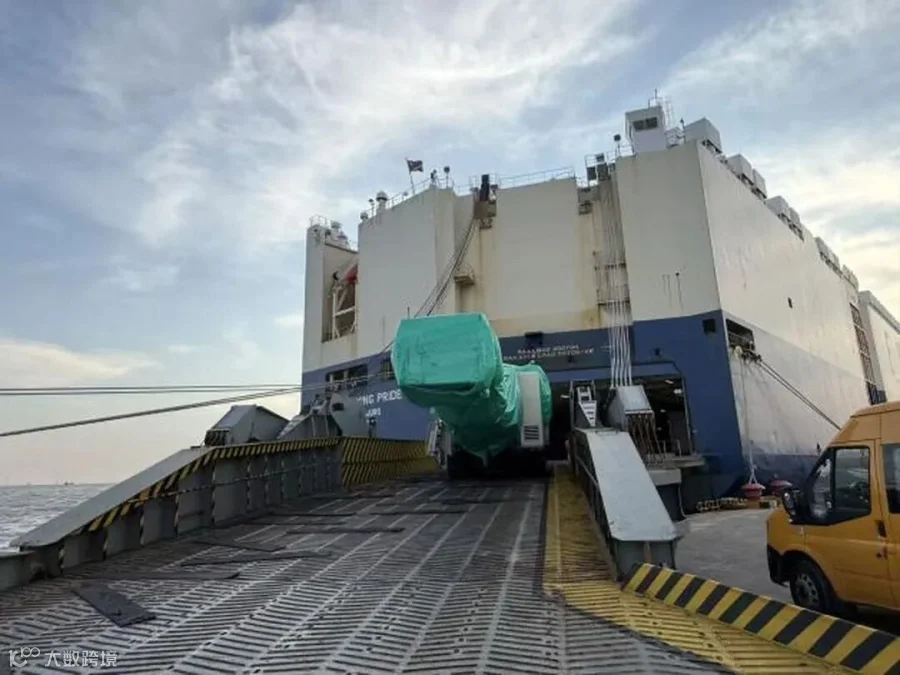

跳板对接

沿跳板自行驶入

进入 5 号甲板

专业系固保障航行安全

装载仅用时10分钟,但系固作业筹备已久。为确保海上数十天航行安全,操作团队严格执行标准化系固方案:

  • 钢链配置:左右各8道共16道钢链,单根破断负荷15.0吨,通过花篮螺丝精准控制预紧力;
  • 安全间距:设备前后保险杠与舱壁保留40-50厘米缓冲距离,适应船体扭转变形;
  • 双重确认:首席船员与值班船员逐项检查坡度、钢链数量及间距,签字确认后方可启航。

16

道钢链

15.0t

单根破断负荷

40–50

厘米间距

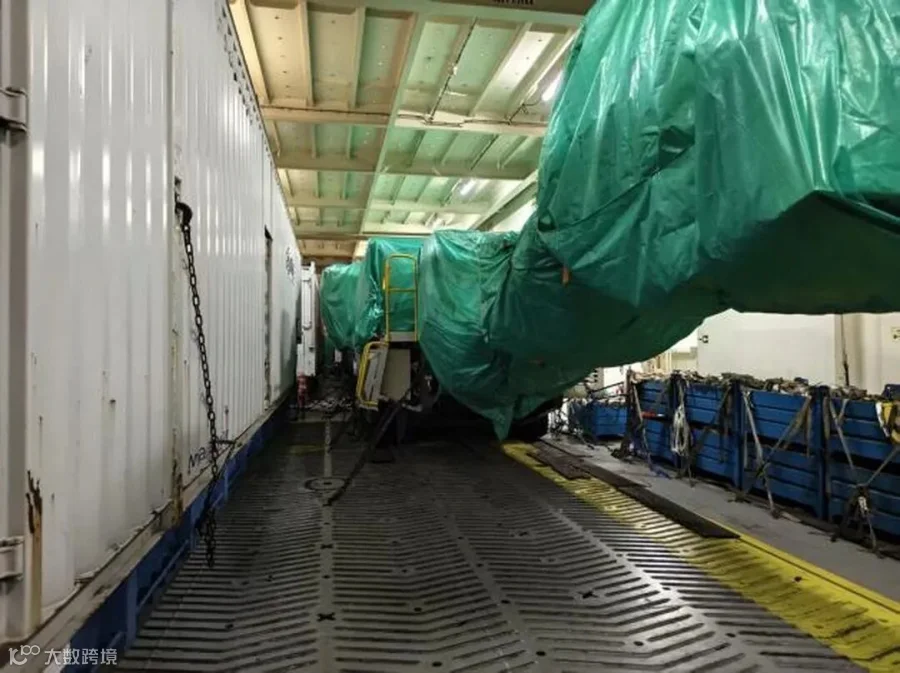

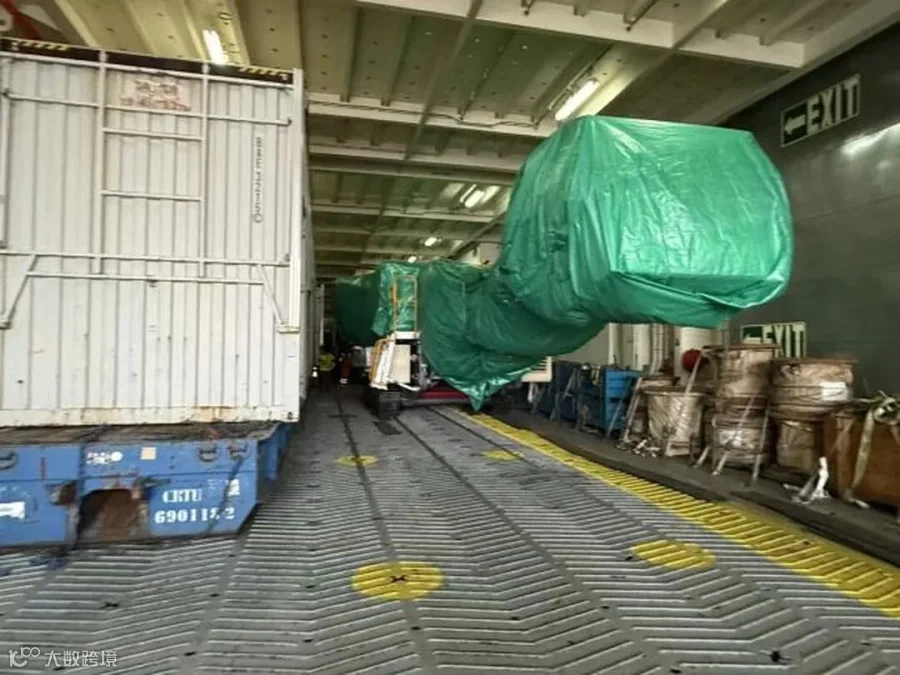

舱内就位

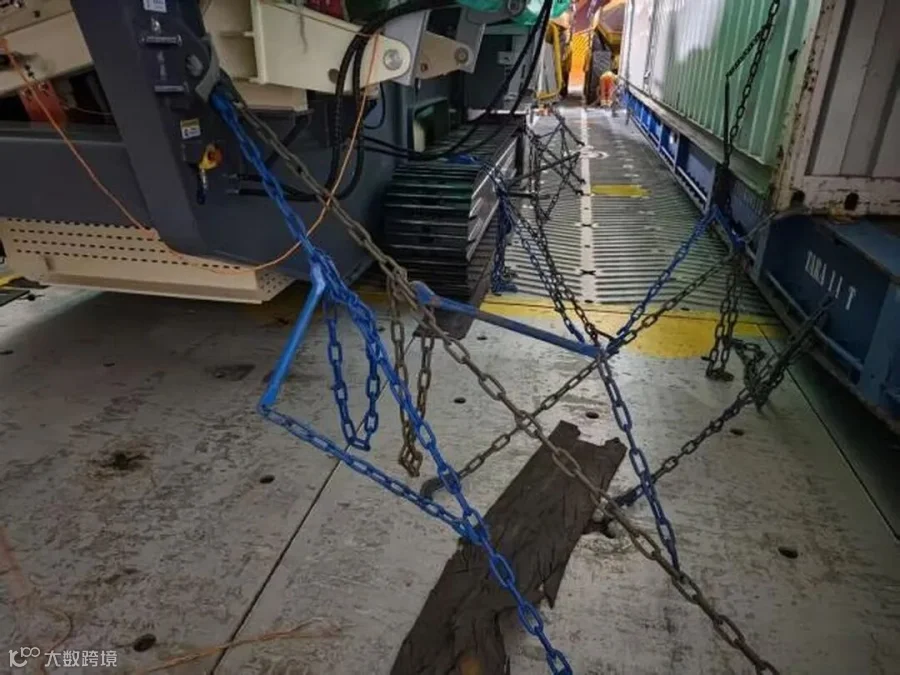

系固全景

钢链与花篮螺丝 · 系固细节

高效作业时间轴

本次作业从靠泊到启航不到20小时,各环节衔接紧密有序:

06:00 靠泊南港码头1号泊位

16:30 开始装载

16:40 装载完成,启动系固

17:00 系固完毕,船员检查确认

次日01:00 启航驶向布里斯托尔


现场视频 · 从码头到甲板

出发 · 大件运输

结语:让大件运输成为日常

本次作业无惊险插曲、无临时变更,完全按计划执行。看似轻松的背后,是精准的方案测算与规范的现场操作。从方案设计、码头作业到装船系固,上海港航兆禾供应链管理有限公司(建航兆禾集团成员企业)提供一体化服务,致力于将复杂的大件运输转化为标准化的日常物流体验。

本次作业执行团队

上海港航兆禾供应链管理有限公司

建航兆禾集团成员企业

从方案设计、码头作业、装船系固到全程检验
一体承接、一跟到底
把大件,运成日常
